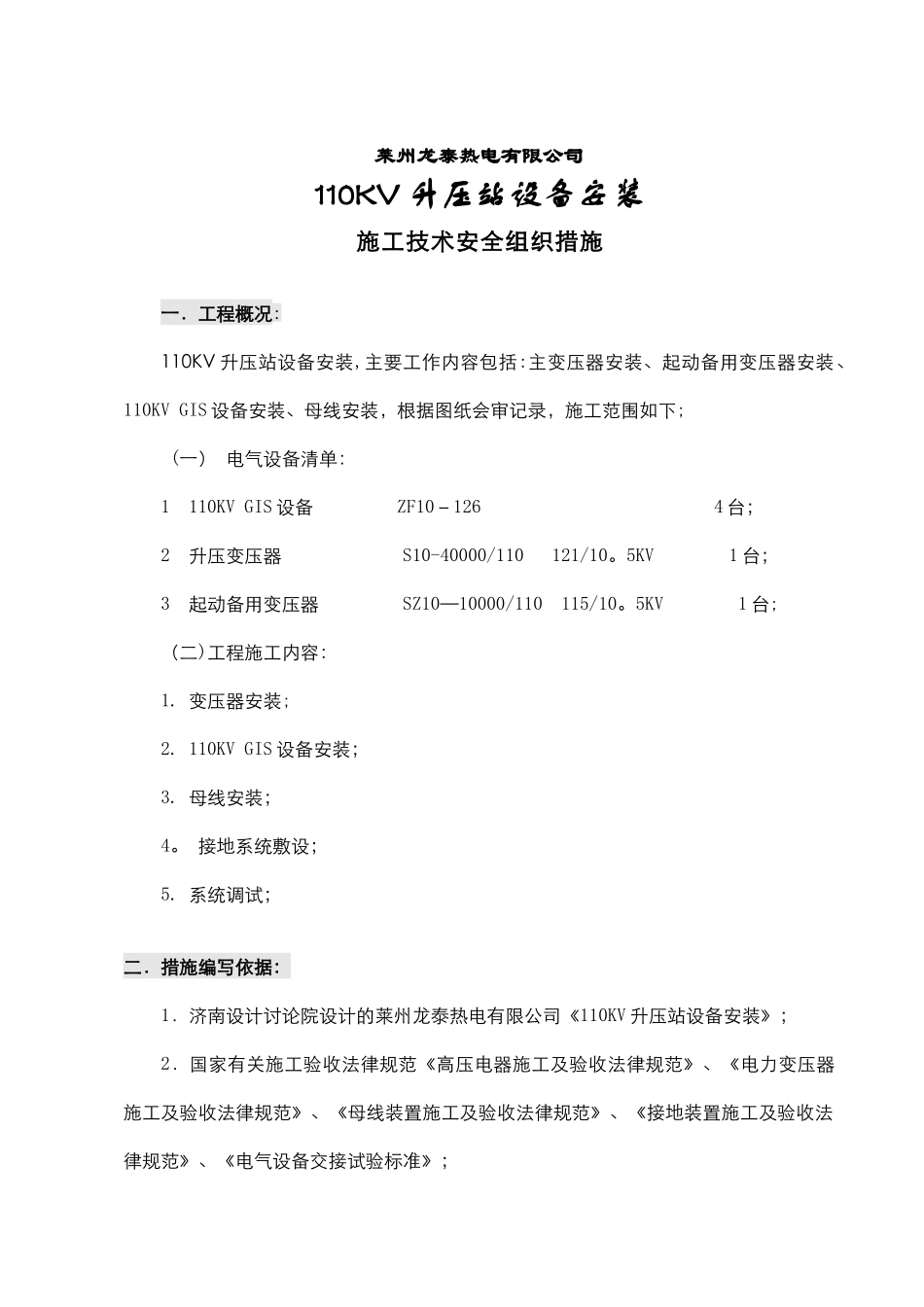

莱州龙泰热电有限公司110KV 升压站设备安装施工技术安全组织措施一.工程概况:110KV 升压站设备安装,主要工作内容包括:主变压器安装、起动备用变压器安装、110KV GIS 设备安装、母线安装,根据图纸会审记录,施工范围如下; (一) 电气设备清单:1 110KV GIS 设备 ZF10-126 4 台;2 升压变压器 S10-40000/110 121/10。5KV 1 台;3 起动备用变压器 SZ10—10000/110 115/10。5KV 1 台;(二)工程施工内容:1. 变压器安装;2. 110KV GIS 设备安装;3. 母线安装;4。 接地系统敷设;5. 系统调试;二.措施编写依据:1.济南设计讨论院设计的莱州龙泰热电有限公司《110KV 升压站设备安装》;2.国家有关施工验收法律规范《高压电器施工及验收法律规范》、《电力变压器施工及验收法律规范》、《母线装置施工及验收法律规范》、《接地装置施工及验收法律规范》、《电气设备交接试验标准》;3.根据现场条件及合同规定;三.施工工期:二○○四年 月 日至 年 月 日;四.施工方案及顺序:1.设备就位: ① 变压器就位;②110KV GIS 设备就位;2.变压器安装:① 变压器器身检查;② 本体及附件安装;③ 注油;④ 整体密封检查; 3.开关柜安装:① 六氟化硫封闭式组合电器安装及调整;② 六氟化硫气体充注;4.母线安装:① 硬母线加工;② 硬母线安装;③ 悬式绝缘子及架空线安装;5.接地系统安装:(1)接地极埋设;(2)接地干线敷设;6。 电气设备调试;五.施工前的准备工作:1. 熟悉图纸及有关资料,组织图纸会审,仔细作好会审记录。2. 组织施工人员熟悉图纸和技术资料,领悟施工意图,吃透施工工艺。3. 当 110KV GIS 设备到货后,要进行开箱检查、清点。六氟化硫封闭式组合电器运到现场后的检查应符合下列要求:① 包装应无残损;② 所有元件、附件、备件及专用工器具应齐全,无损伤变形及锈蚀;③ 瓷件及绝缘件应无裂纹及破损;④ 充有六氟化硫等气体的运输单元或部件,其压力值应符合产品的技术规定;⑤ 出厂证件及技术资料应齐全.4. 当变压器到达现场后,要及时进行下列外观检查:① 首先检查变压器的规格与设计要求是否相符;② 油箱及所有附件应齐全,无锈蚀及机械损伤,密封应良好;③ 油箱箱盖及封板的联接螺栓应齐全 ,紧固良好,无渗漏;④ 充气运输的变压器,油箱内应为正压,其压力为 0。01-0。03Mpa;⑤ 绝缘油应储藏在密封清洁的专用容器内;⑥ 每批到达现场的绝缘油均应有试验记...
