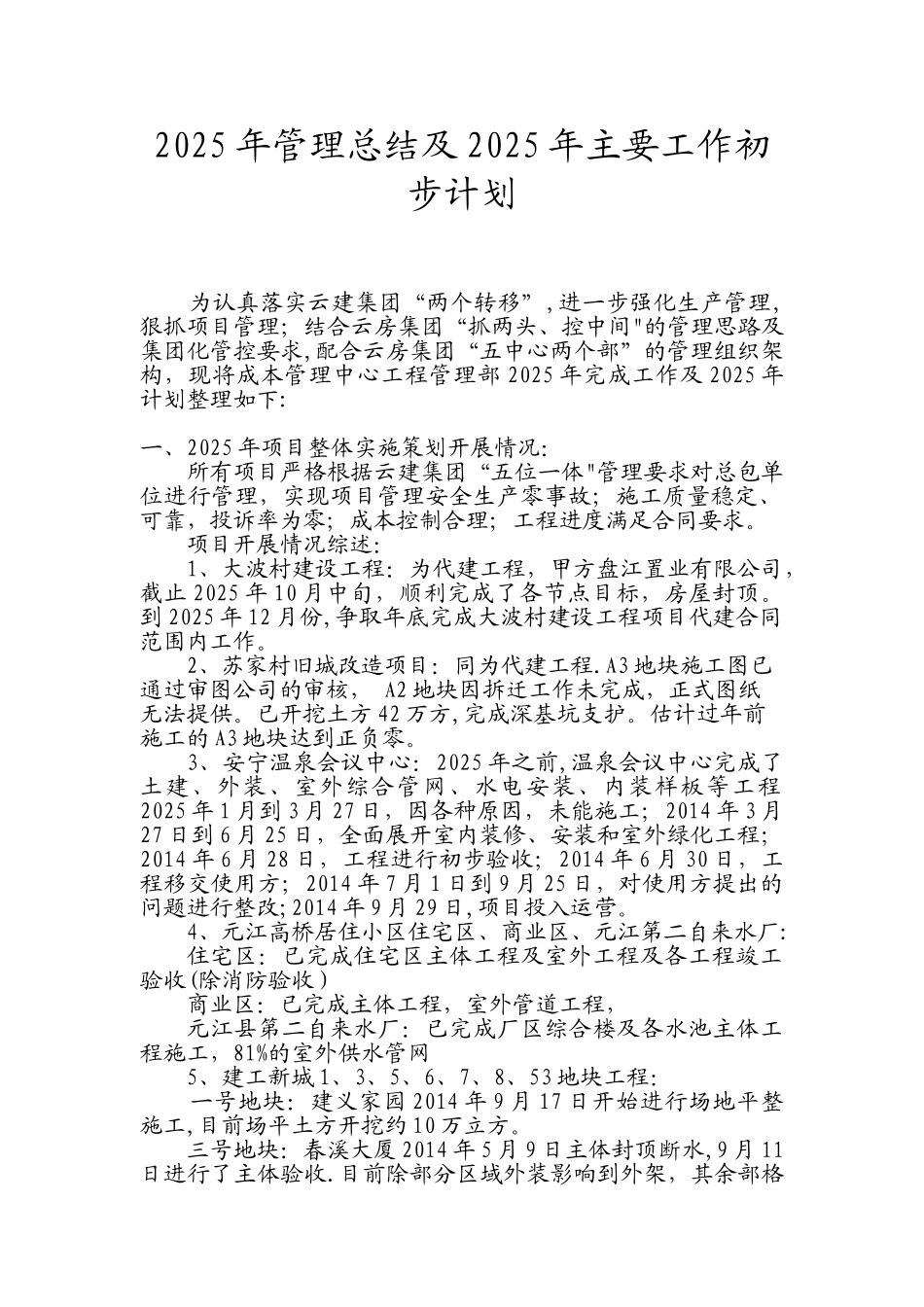

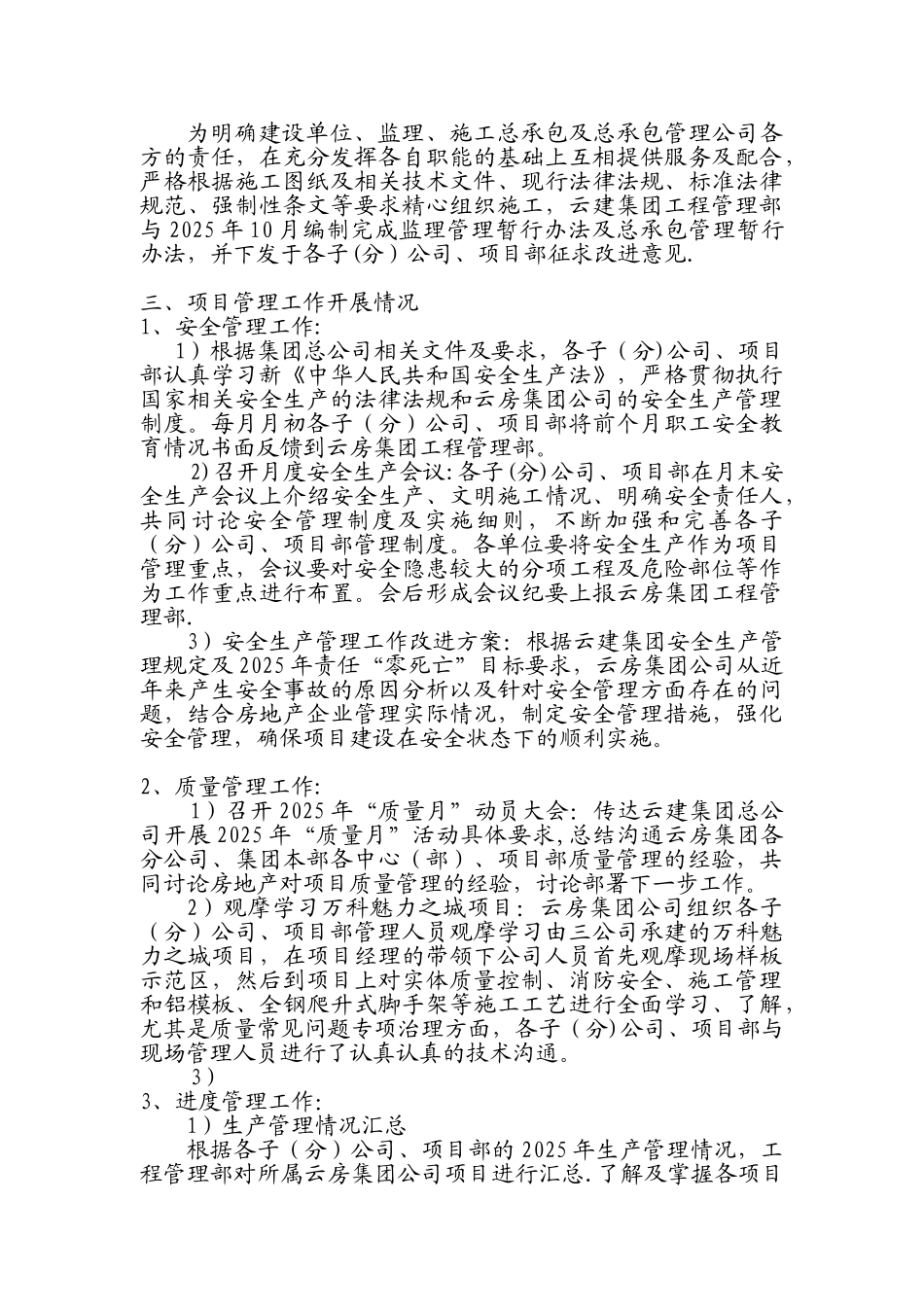

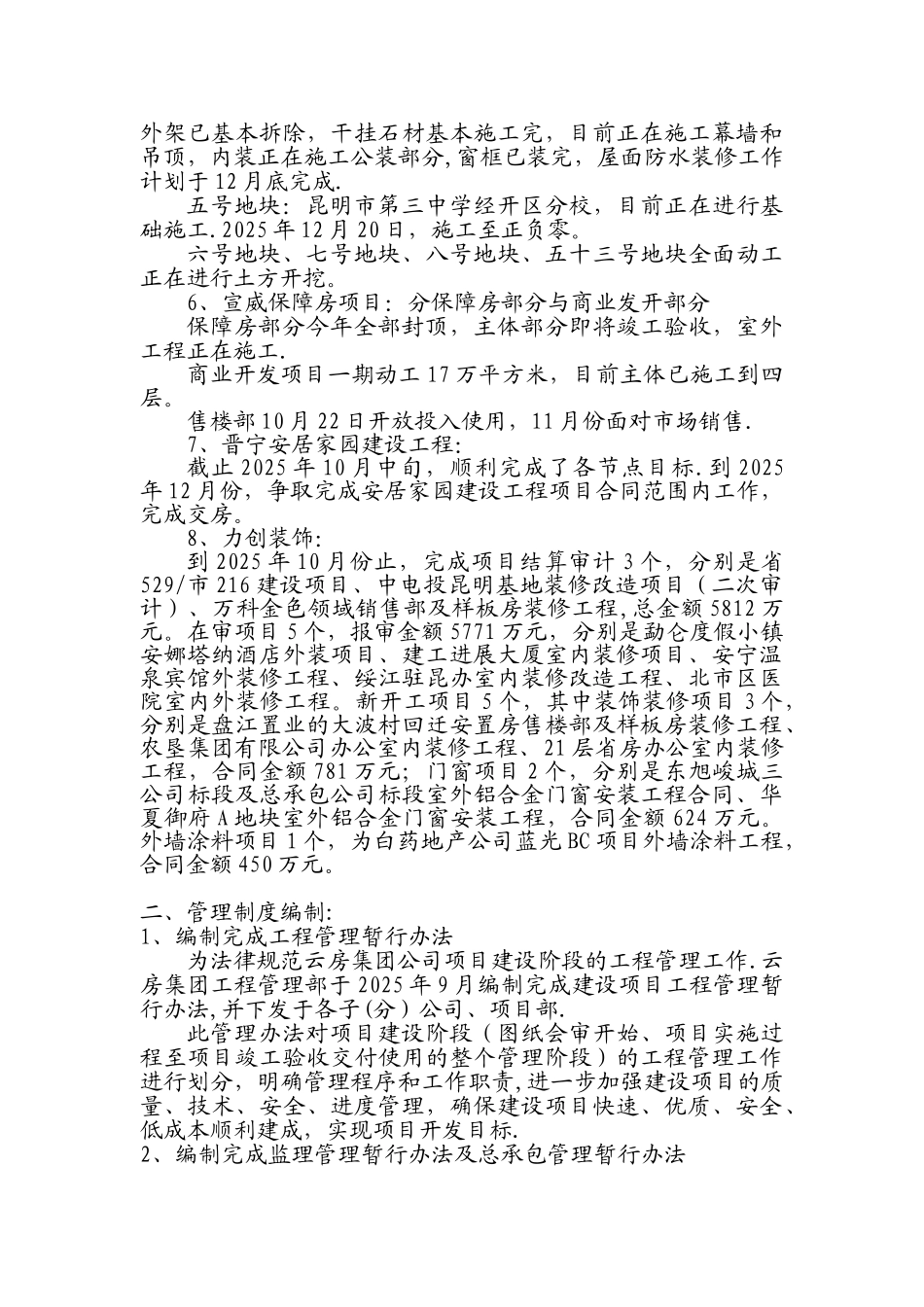

2025 年管理总结及 2025 年主要工作初步计划 为认真落实云建集团“两个转移”,进一步强化生产管理,狠抓项目管理;结合云房集团“抓两头、控中间"的管理思路及集团化管控要求,配合云房集团“五中心两个部”的管理组织架构,现将成本管理中心工程管理部 2025 年完成工作及 2025 年计划整理如下:一、2025 年项目整体实施策划开展情况:所有项目严格根据云建集团“五位一体"管理要求对总包单位进行管理,实现项目管理安全生产零事故;施工质量稳定、可靠,投诉率为零;成本控制合理;工程进度满足合同要求。 项目开展情况综述:1、大波村建设工程:为代建工程,甲方盘江置业有限公司,截止 2025 年 10 月中旬,顺利完成了各节点目标,房屋封顶。到 2025 年 12 月份,争取年底完成大波村建设工程项目代建合同范围内工作。2、苏家村旧城改造项目:同为代建工程.A3 地块施工图已通过审图公司的审核, A2 地块因拆迁工作未完成,正式图纸无法提供。已开挖土方 42 万方,完成深基坑支护。估计过年前施工的 A3 地块达到正负零。3、安宁温泉会议中心:2025 年之前,温泉会议中心完成了土建、外装、室外综合管网、水电安装、内装样板等工程2025 年 1 月到 3 月 27 日,因各种原因,未能施工;2014 年 3 月27 日到 6 月 25 日,全面展开室内装修、安装和室外绿化工程;2014 年 6 月 28 日,工程进行初步验收;2014 年 6 月 30 日,工程移交使用方;2014 年 7 月 1 日到 9 月 25 日,对使用方提出的问题进行整改;2014 年 9 月 29 日,项目投入运营。4、元江高桥居住小区住宅区、商业区、元江第二自来水厂:住宅区:已完成住宅区主体工程及室外工程及各工程竣工验收(除消防验收)商业区:已完成主体工程,室外管道工程,元江县第二自来水厂:已完成厂区综合楼及各水池主体工程施工,81%的室外供水管网5、建工新城 1、3、5、6、7、8、53 地块工程:一号地块:建义家园 2014 年 9 月 17 日开始进行场地平整施工,目前场平土方开挖约 10 万立方。三号地块:春溪大厦 2014 年 5 月 9 日主体封顶断水,9 月 11日进行了主体验收.目前除部分区域外装影响到外架,其余部格外架已基本拆除,干挂石材基本施工完,目前正在施工幕墙和吊顶,内装正在施工公装部分,窗框已装完,屋面防水装修工作计划于 12 月底完成.五号地块:昆明市第三中学经开区分校,目前正在进行基础施工.2025 年 12 月...
