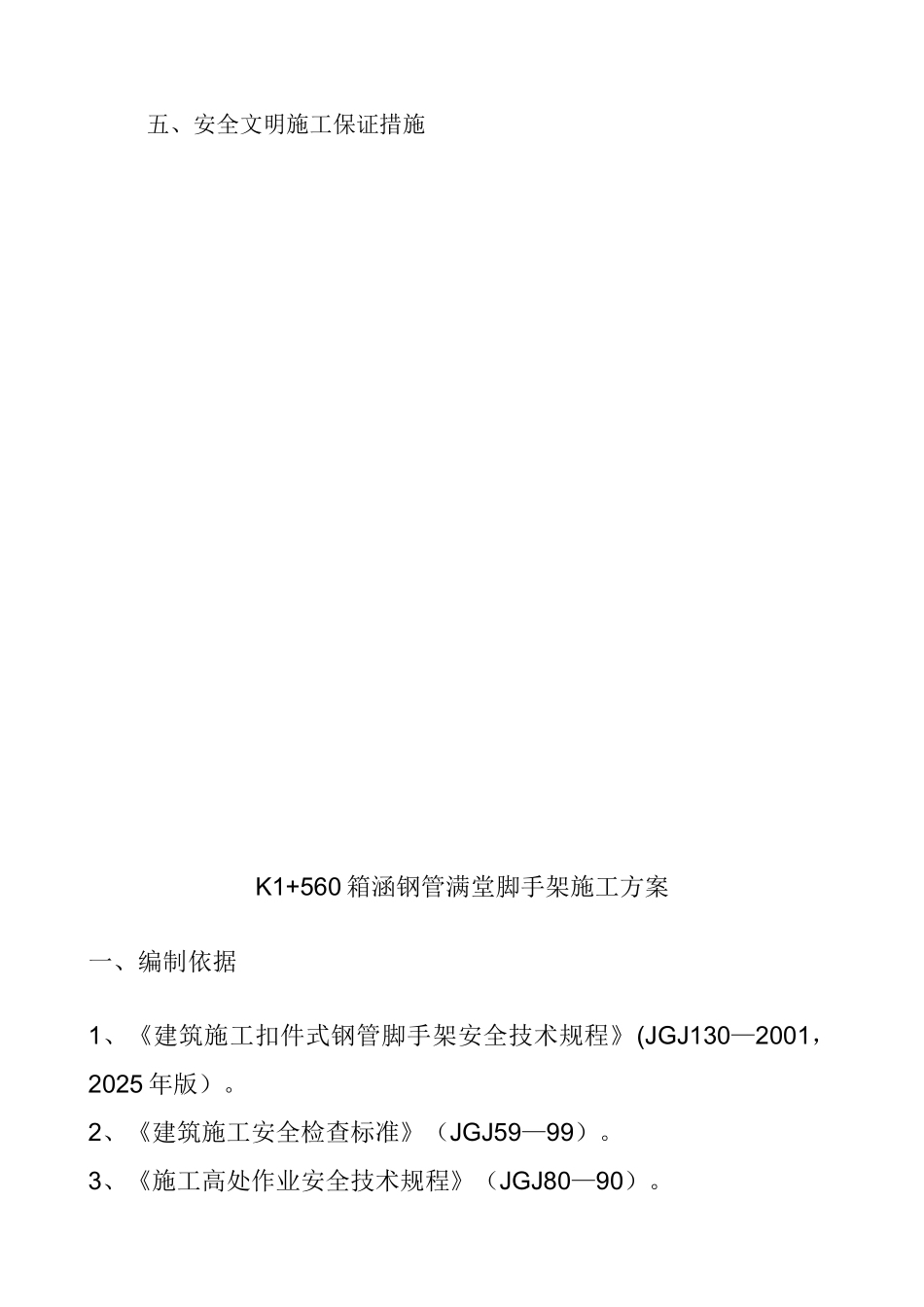

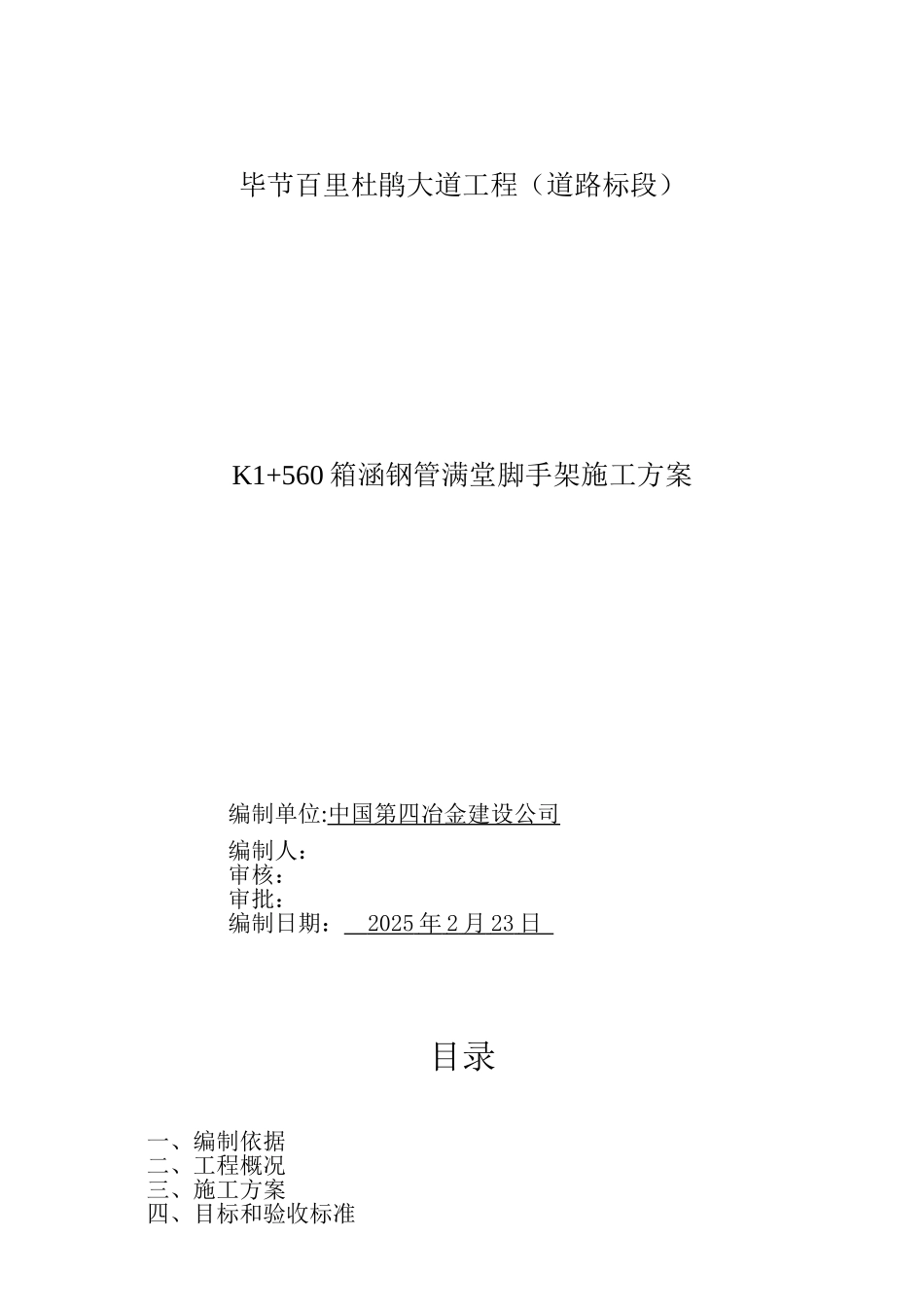

毕节百里杜鹃大道工程(道路标段)K1+560 箱涵钢管满堂脚手架施工方案编制单位:中国第四冶金建设公司编制人:审核:审批:编制日期: 2025 年 2 月 23 日 目录一、编制依据二、工程概况三、施工方案四、目标和验收标准五、安全文明施工保证措施K1+560 箱涵钢管满堂脚手架施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规程》(JGJ130—2001, 2025 年版)
2、《建筑施工安全检查标准》(JGJ59—99)
3、《施工高处作业安全技术规程》(JGJ80—90)

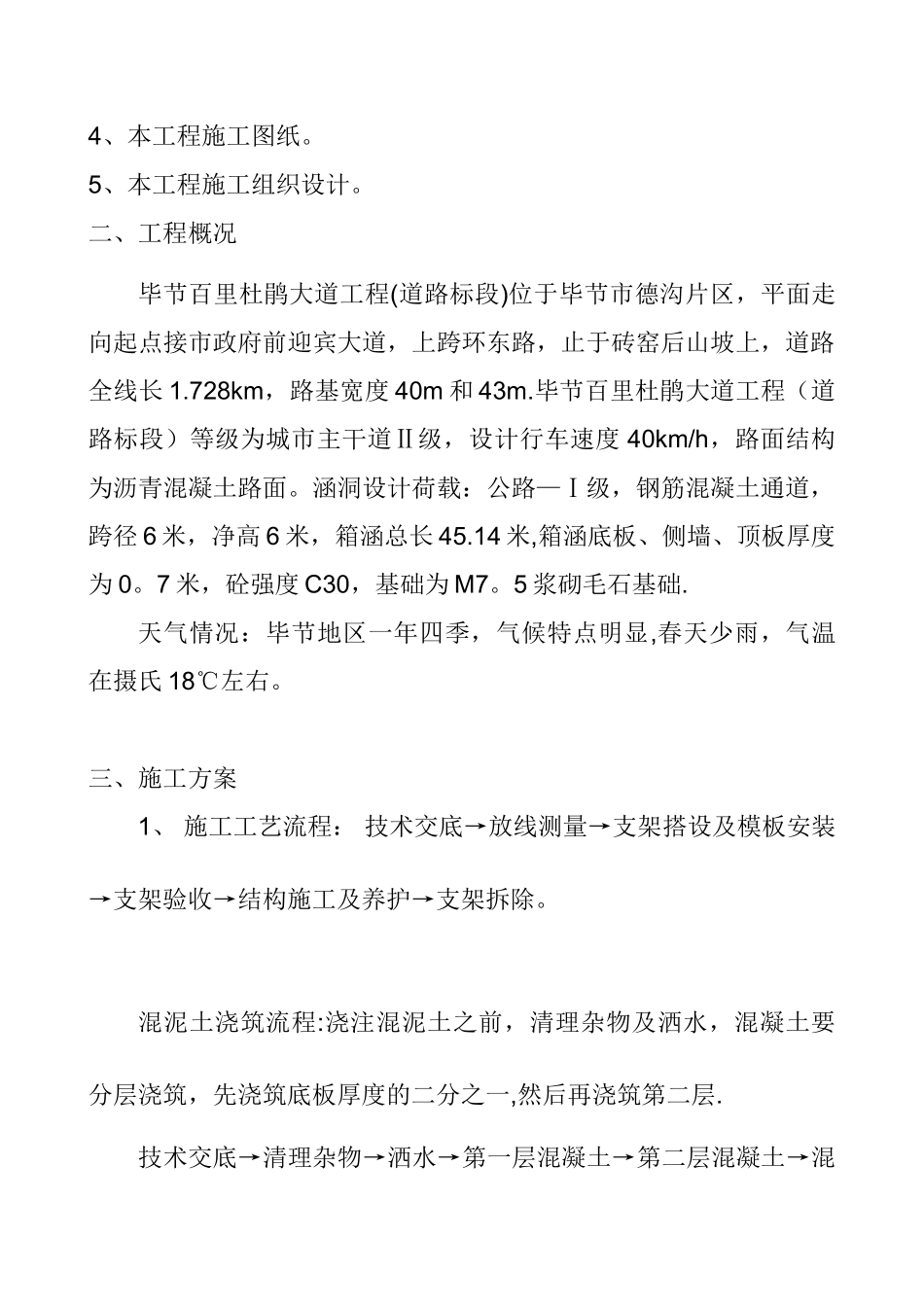

4、本工程施工图纸
5、本工程施工组织设计
二、工程概况毕节百里杜鹃大道工程(道路标段)位于毕节市德沟片区,平面走向起点接市政府前迎宾大道,上跨环东路,止于砖窑后山坡上,道路全线长 1
728km,路基宽度 40m 和 43m
毕节百里杜鹃大道工程(道路标段)等级为城市主干道Ⅱ级,设计行车速度 40km/h,路面结构为沥青混凝土路面
涵洞设计荷载:公路—Ⅰ级,钢筋混凝土通道,跨径 6 米,净高 6 米,箱涵总长 45
14 米,箱涵底板、侧墙、顶板厚度为 0
7 米,砼强度 C30,基础为 M7
5 浆砌毛石基础
天气情况:毕节地区一年四季,气候特点明显,春天少雨,气温在摄氏 18℃左右
三、施工方案1、 施工工艺流程: 技术交底→放线测量→支架搭设及模板安装→支架验收→结构施工及养护→支架拆除
混泥土浇筑流程:浇注混泥土之前,清理杂物及洒水,混凝土要分层浇筑,先浇筑底板厚度的二分之一,然后再浇筑第二层
技术交底→清理杂物→洒水→第一层混凝土→第二层混凝土→混凝土表面收光
雨天施工,准备好塑料薄膜和彩条布,及时覆盖,防止混凝土被雨水冲洗
影响混凝土质量
2、支架搭设2
1、脚手架布置K1+560 箱涵顶板施工内脚手架采纳满堂式钢管脚手架(兼作模板支撑架),支架基础为箱涵底板,70 厘米厚
