PP管道工程施工工艺

PP管道工程施工工艺_第1页
1/6
PP管道工程施工工艺_第2页
2/6
PP管道工程施工工艺_第3页
3/6

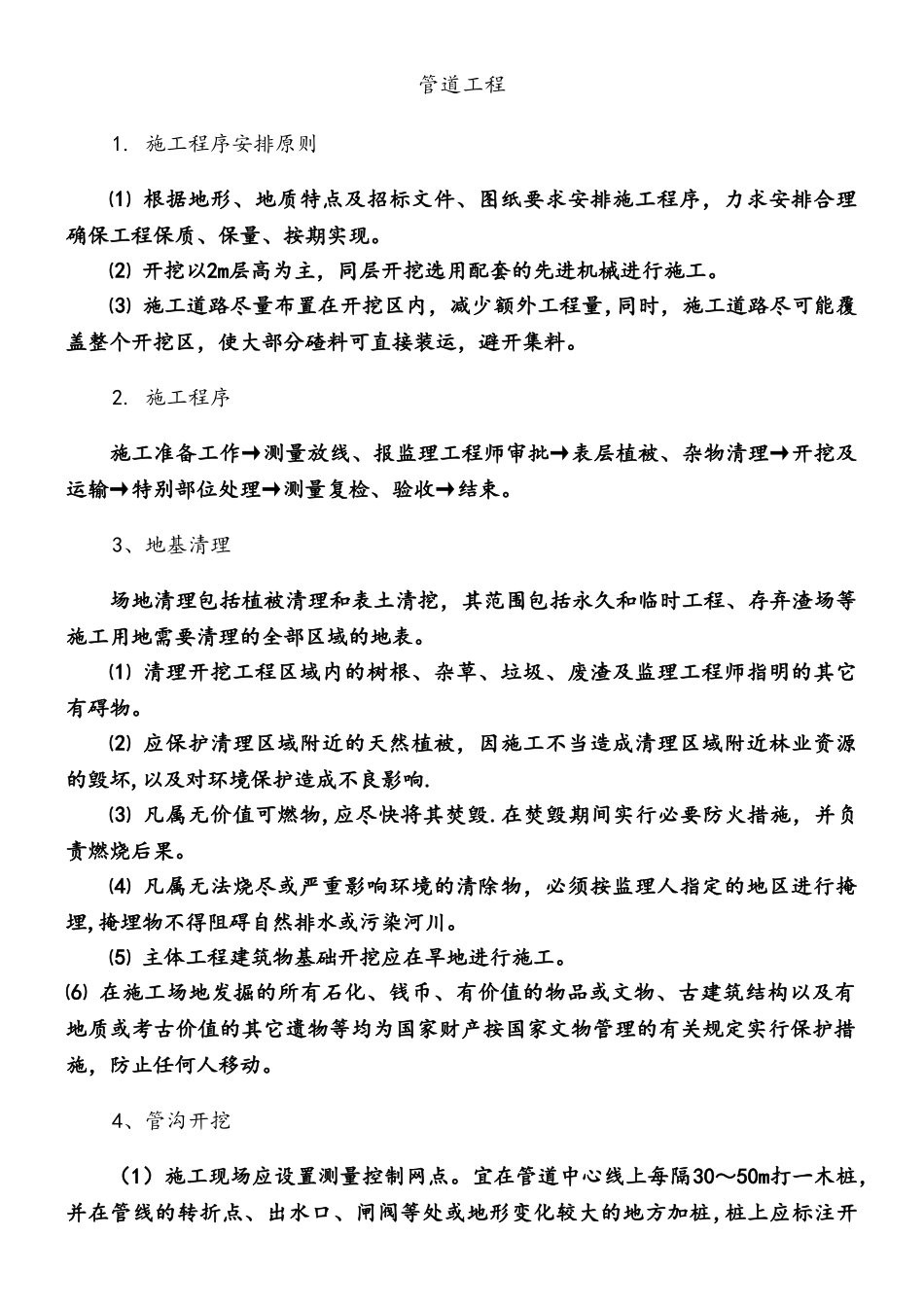

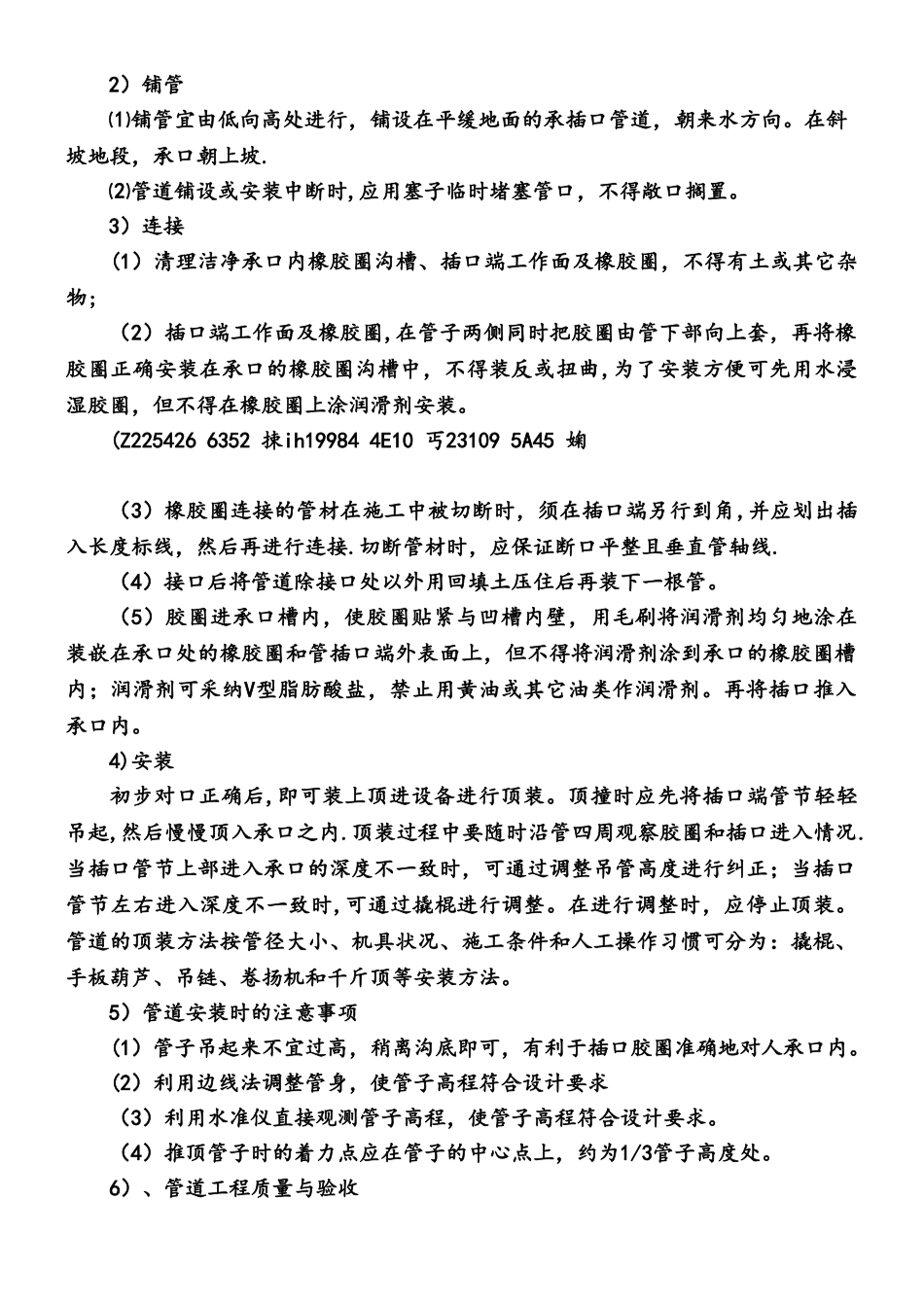

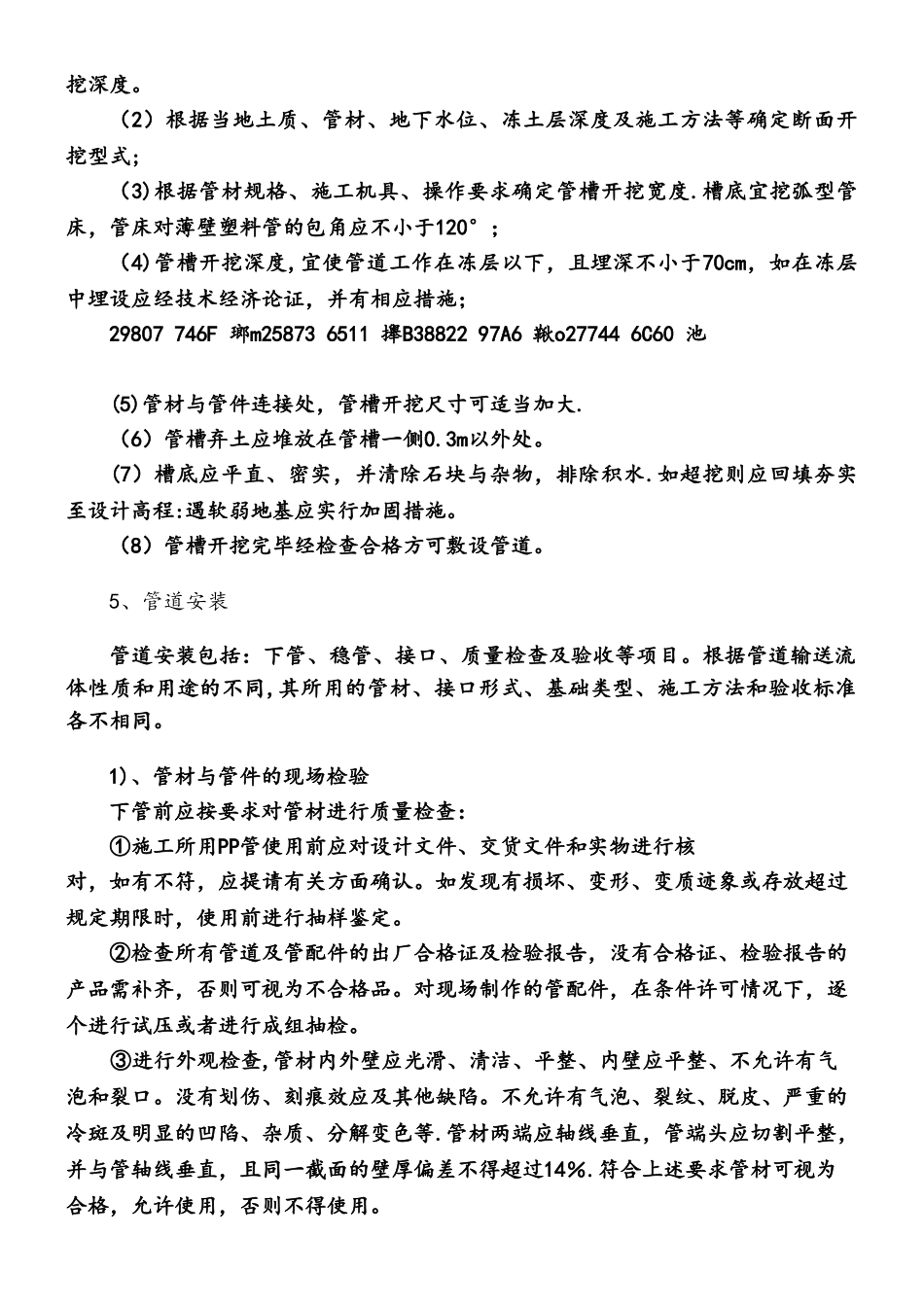

管道工程1. 施工程序安排原则 ⑴ 根据地形、地质特点及招标文件、图纸要求安排施工程序,力求安排合理确保工程保质、保量、按期实现。 ⑵ 开挖以2m层高为主,同层开挖选用配套的先进机械进行施工。 ⑶ 施工道路尽量布置在开挖区内,减少额外工程量,同时,施工道路尽可能覆盖整个开挖区,使大部分碴料可直接装运,避开集料。 2. 施工程序施工准备工作→测量放线、报监理工程师审批→表层植被、杂物清理→开挖及运输→特别部位处理→测量复检、验收→结束。3、地基清理 场地清理包括植被清理和表土清挖,其范围包括永久和临时工程、存弃渣场等施工用地需要清理的全部区域的地表。 ⑴ 清理开挖工程区域内的树根、杂草、垃圾、废渣及监理工程师指明的其它有碍物。 ⑵ 应保护清理区域附近的天然植被,因施工不当造成清理区域附近林业资源的毁坏,以及对环境保护造成不良影响. ⑶ 凡属无价值可燃物,应尽快将其焚毁.在焚毁期间实行必要防火措施,并负责燃烧后果。 ⑷ 凡属无法烧尽或严重影响环境的清除物,必须按监理人指定的地区进行掩埋,掩埋物不得阻碍自然排水或污染河川。 ⑸ 主体工程建筑物基础开挖应在旱地进行施工。 ⑹ 在施工场地发掘的所有石化、钱币、有价值的物品或文物、古建筑结构以及有地质或考古价值的其它遗物等均为国家财产按国家文物管理的有关规定实行保护措施,防止任何人移动。4、管沟开挖(1)施工现场应设置测量控制网点。宜在管道中心线上每隔30~50m打一木桩,并在管线的转折点、出水口、闸阀等处或地形变化较大的地方加桩,桩上应标注开挖深度。(2)根据当地土质、管材、地下水位、冻土层深度及施工方法等确定断面开挖型式;(3)根据管材规格、施工机具、操作要求确定管槽开挖宽度.槽底宜挖弧型管床,管床对薄壁塑料管的包角应不小于120°;(4)管槽开挖深度,宜使管道工作在冻层以下,且埋深不小于70cm,如在冻层中埋设应经技术经济论证,并有相应措施;29807 746F 瑯m25873 6511 攑B38822 97A6 鞦o27744 6C60 池(5)管材与管件连接处,管槽开挖尺寸可适当加大.(6)管槽弃土应堆放在管槽一侧0.3m以外处。(7)槽底应平直、密实,并清除石块与杂物,排除积水.如超挖则应回填夯实至设计高程:遇软弱地基应实行加固措施。(8)管槽开挖完毕经检查合格方可敷设管道。5、管道安装管道安装包括:下管、稳管、接口、质量检查及验收等项目。根据管道输送流体性质和用途的不同,其所用的管材、接口形式、基础类...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

PP管道工程施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
