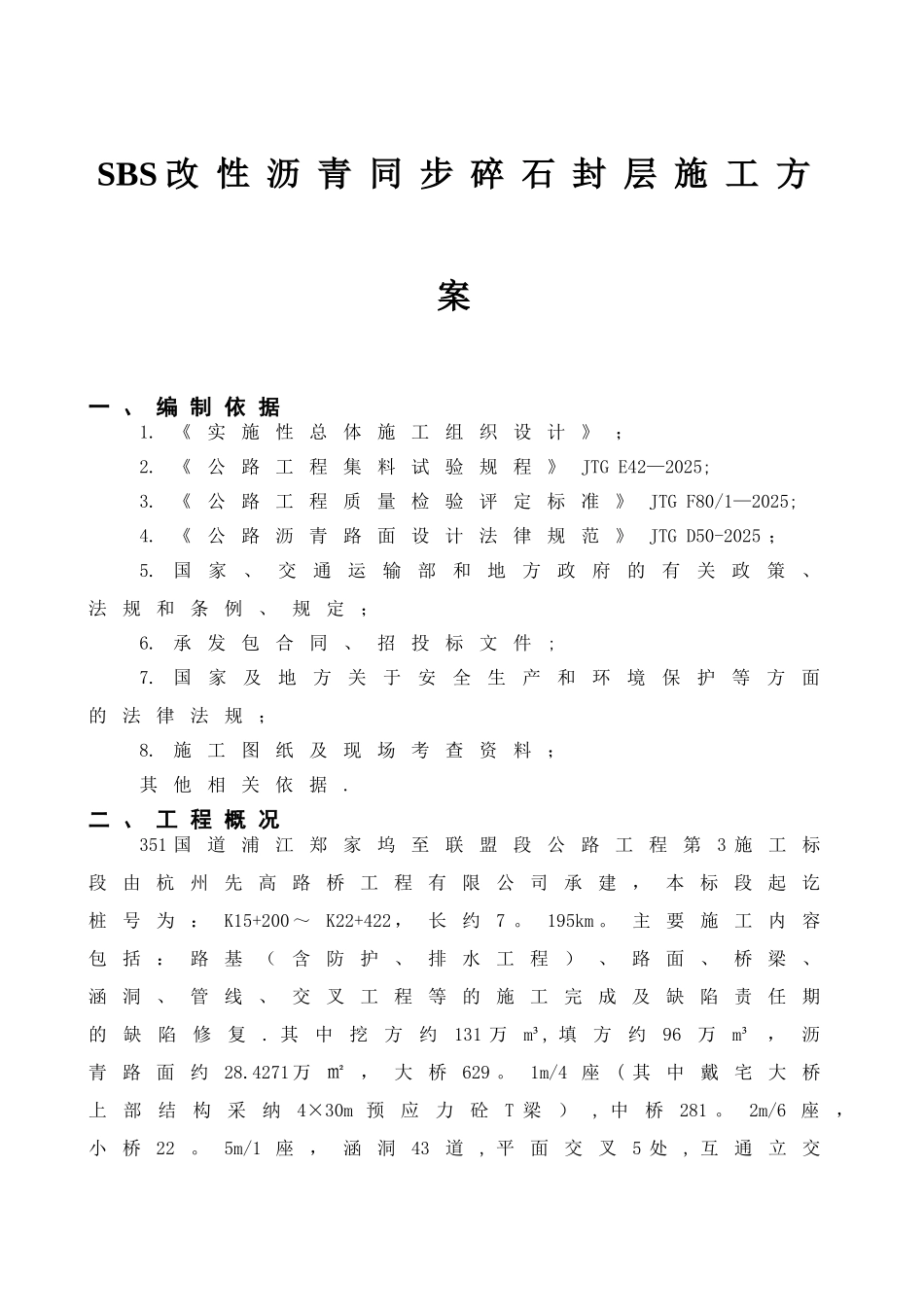

目 录一、编制依据1二、工程概况1三、施工准备工作2四、施工技术方案 、方法3五、施工注意事项6SBS 改 性 沥 青 同 步 碎 石 封 层 施 工 方案一 、 编 制 依 据1
《实施性总体施工组织设计》;2
《公路工程集料试验规程》JTG E42—2025;3
《公路工程质量检验评定标准》JTG F80/1—2025;4
《公路沥青路面设计法律规范》JTG D50-2025 ;5
国家、交通运输部和地方政府的有关政策、法规和条例、规定;6
承发包合同、招投标文件;7
国家及地方关于安全生产和环境保护等方面的法律法规;8
施工图纸及现场考查资料;其他相关依据
二 、 工 程 概 况351 国道浦江郑家坞至联盟段公路工程第3 施工标段由杭州先高路桥工程有限公司承建,本标段起讫桩号为:K15+200 ~K22+422 ,长约7
主要施工内容包括:路基(含防护、排水工程)、路面、桥梁、涵洞、管线、交叉工程等的施工完成及缺陷责任期的缺陷修复
其中挖方约131 万m³, 填方约96万m³,沥青路面约28
4271 万㎡,大桥629
1m/4 座( 其中戴宅大桥上部结构采纳4×30m 预应力砼T 梁), 中桥281
2m/6 座,小桥22
5m/1 座,涵洞43道, 平面交叉5 处, 互通立交1 处(即联盟互通,部分桥梁为钢混组合梁结构)分离式立交加设辅道1 处
路面结构为:a 、主线、枢纽匝道路面结构填方( 土质挖方) 路段:4cm 细粒式改性沥青混凝土(AC-13C 型)上面层+8cm 中粒式改性沥青混凝土(Sup—20型)下面层+20cm 水泥稳定碎石基层+32cm 水泥稳定碎石底基层,总厚度64cm
石质挖方路段再增设15cm 级配碎石垫层,总厚度79cm

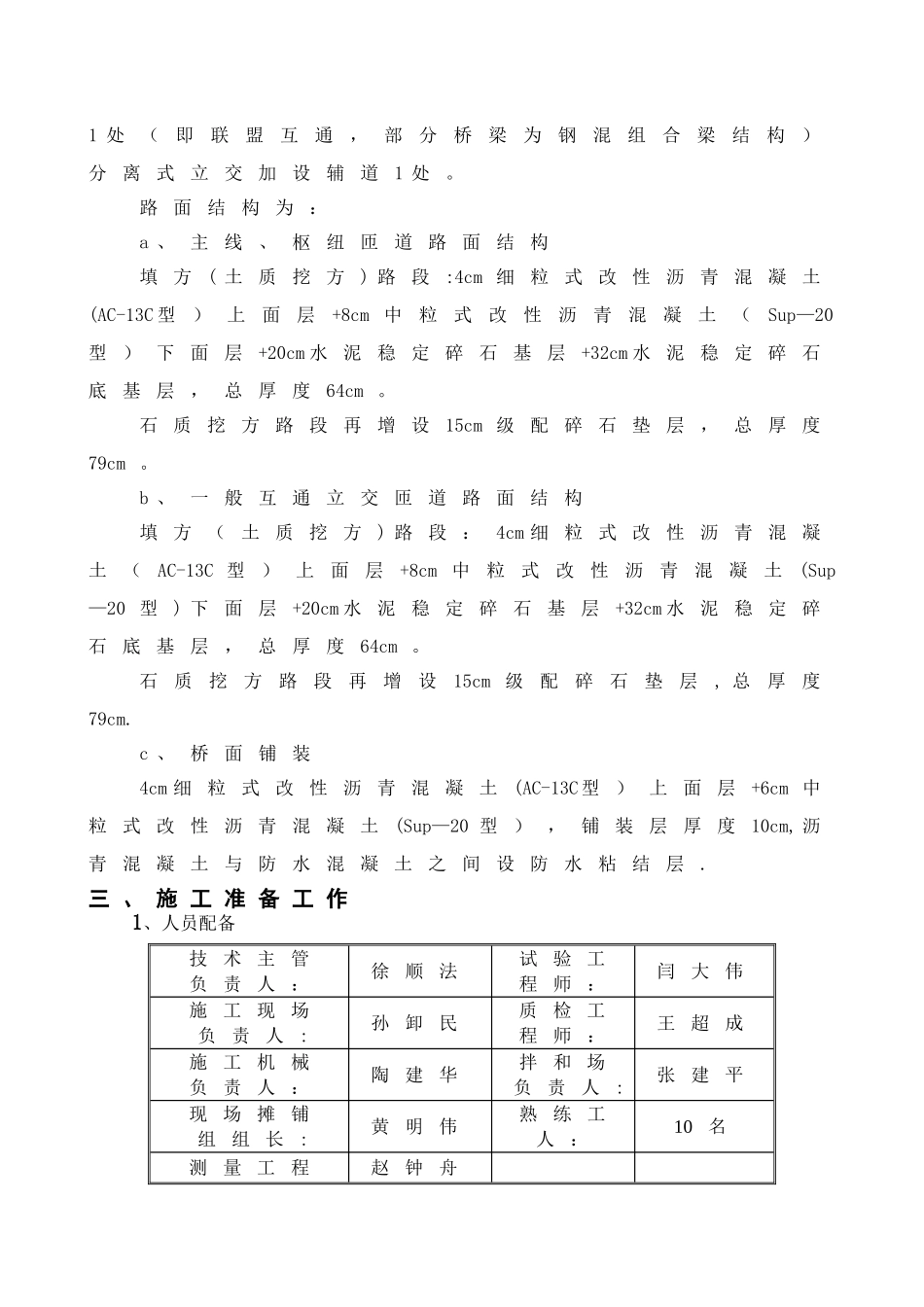

b 、一般互通立交匝道路面结构填方(土质挖方) 路段:4cm 细粒式改性沥青混凝土(AC-1
