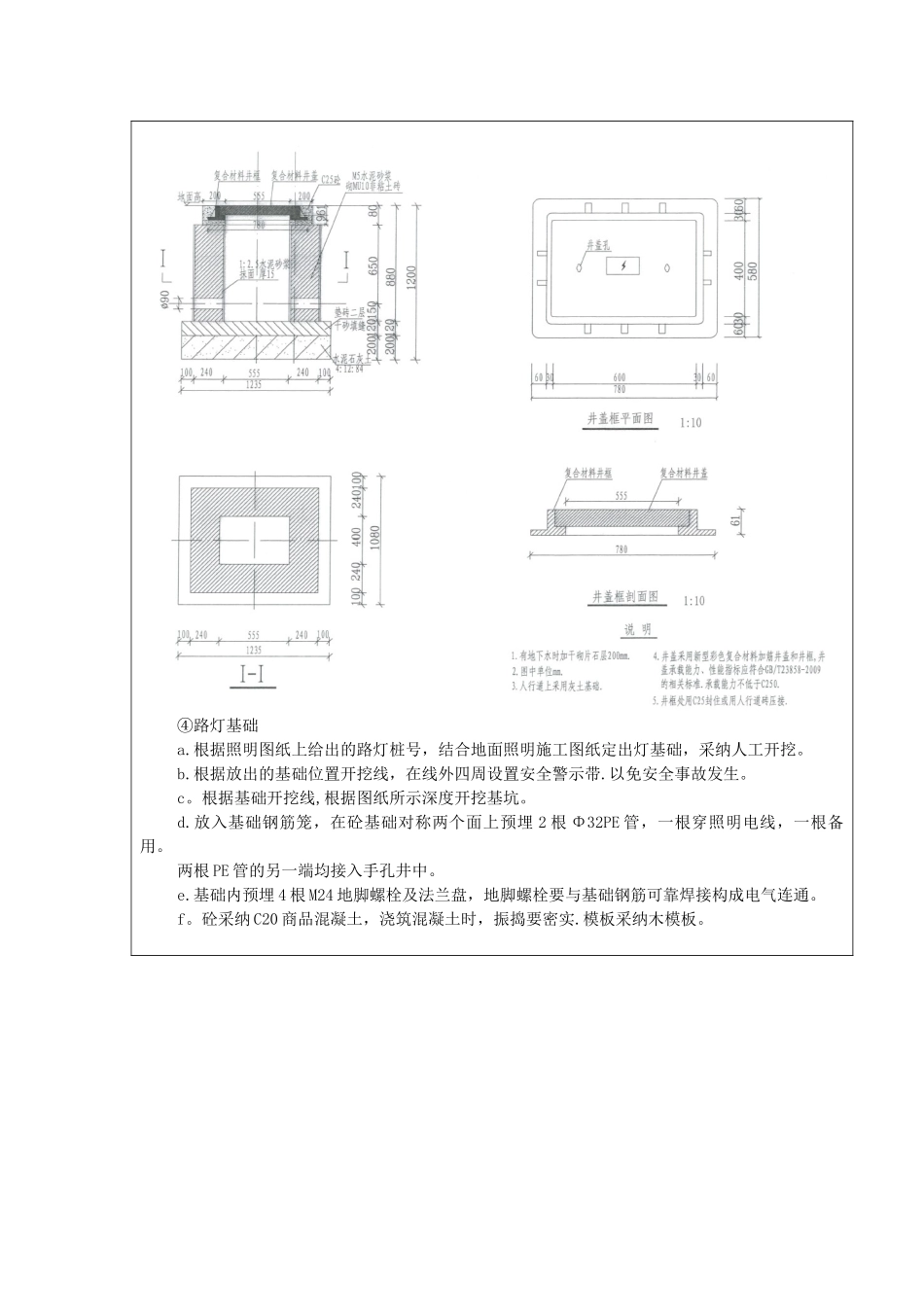

XX 街照明工程施工技术交底编号:工程名称XX施工单位XXX施工部位XX 街施工内容照明工程施工交底负责人施工期限年 月 日 至 年 月 日交底内容:1 概述根据 XXX 区的整体规划,本着资源共享原则,在 XX 路、XX 路、XX 街及 XX 路路口各新设 1 台箱变。由 4 台新设计箱变和 XX 路已设计箱变、XX 路已设计箱变为本工程提供电源,本工程计算负荷为 185KW。在 XX 街东西两侧边缘绿化带中央对称布置双臂金属柱灯.机动车道侧灯高 12 米,挑臂长 2 米,灯具为 LED125W,非机动车道侧灯高 10 米,挑臂长 1.5 米,标准段灯具为 LED90W。公交站台加宽段为 LED120W。路灯间距约为 30 米。渠化段适当减小路灯间距。灯杆采纳热镀锌拔销杆,表面喷塑。灯具仰角需根据现场情况调至最佳照明效果。在主要路口布置 14 米投光灯(上设三套 LED250W 或LED200W 投光灯具,部分路口设三套 CDM315W 投光灯具)或广场等(上设四套 LED250W 投光灯具)等,以加强路口的照明效果。12 米路灯采纳 2 米基础,14 米路灯采纳 2 米基础,见路灯基础图,中杆灯基础由厂家提供.标准段车行道设计平均照度约为 30Lx。均与度大于 0.4.功率密度为 0。56W/㎡<1。05W/㎡(国标),其中交会区照明标准值按:主干路与主干路交会按 50Lx、主干路与次干路交会时按 50Lx.仓储二街为城市主干路,灯具为截光型灯具。2 施工工艺流程测量放样→沟槽开挖→电缆保护管敷设→电缆手井施工→基础安装施工→沟槽回填。3 施工工艺3.1 照明工程施工(一)项目分为施工准备阶段、施工阶段、竣工阶段、保修期四个阶段施工。第一阶段:清理现场垃圾、杂物保证施工场内卫生洁净。保证施工范围内畅通。第二阶段:道路上照明安装、电缆敷设;路灯基础、投光灯基础、电缆沟、手孔井、箱变基础的开挖。预埋构件、基础制作浇筑成型具备安装条件.第三阶段:箱变、地面高低压电缆、电线、路灯杆、地面照明灯具等安装.第四阶段:通电调试。(二)线路设计:路灯低压电缆在边绿化带内距非机动车道侧侧石 0。5 米敷设,路灯低压电缆均采纳铝合金电缆 TC90-1-4X35 电缆穿 PE75 保护管敷设.PE75 管壁厚 4。0mm。过路口部分穿热浸塑钢制线缆保护管DFPB—100/3。5,该管强度高,耐腐蚀,敷设深度为路面下 1m。为方便电缆敷设及路灯接线,每基灯均设接线手井。从低压电缆引上灯线不应截断主电缆.每套灯依次接入一相电,接线时注意使每个回路上的负荷三项平衡.(三...
