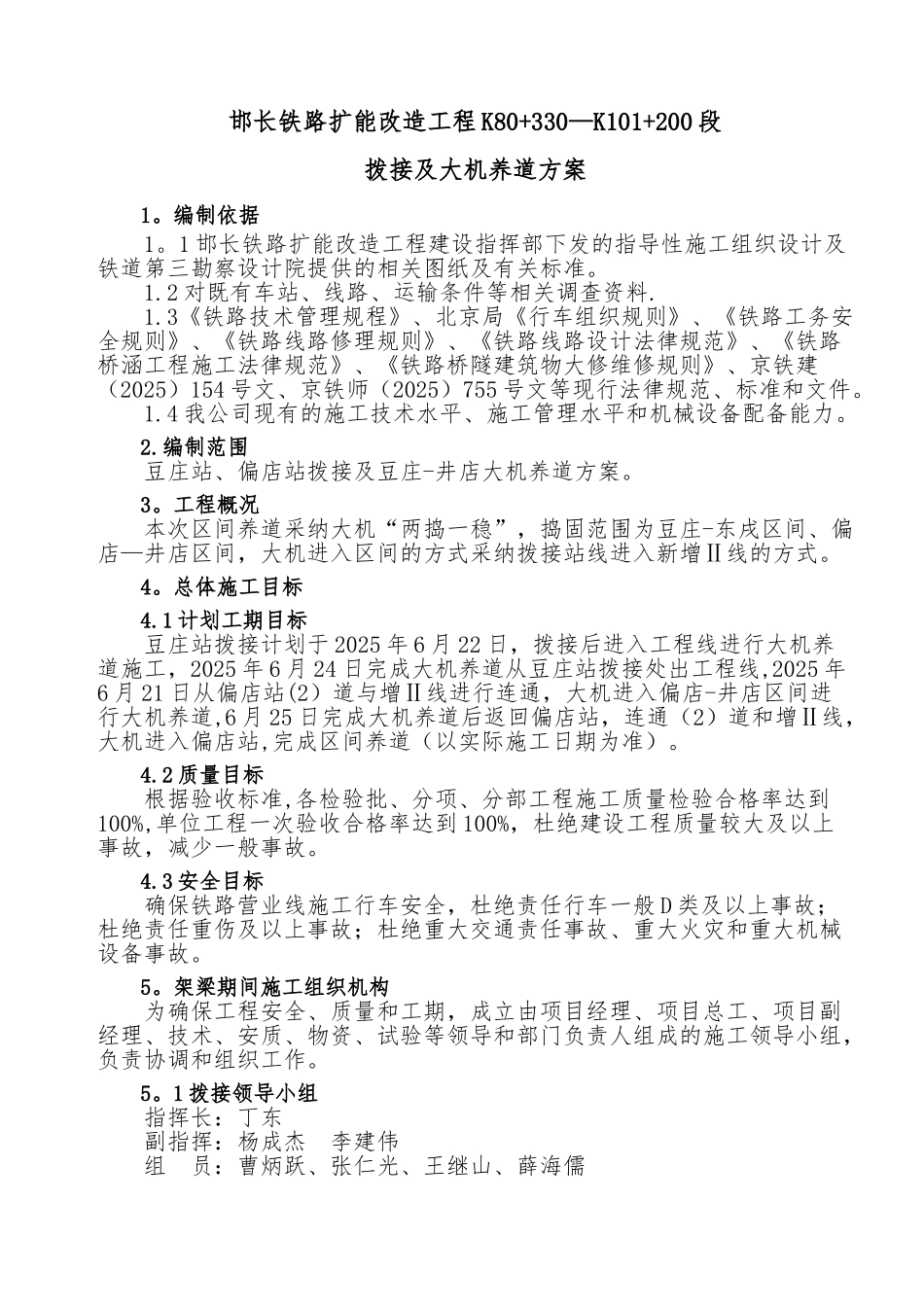

邯长铁路扩能改造工程 K80+330—K101+200 段拨接及大机养道方案1
1 邯长铁路扩能改造工程建设指挥部下发的指导性施工组织设计及铁道第三勘察设计院提供的相关图纸及有关标准
2 对既有车站、线路、运输条件等相关调查资料
3《铁路技术管理规程》、北京局《行车组织规则》、《铁路工务安全规则》、《铁路线路修理规则》、《铁路线路设计法律规范》、《铁路桥涵工程施工法律规范》、《铁路桥隧建筑物大修维修规则》、京铁建(2025)154 号文、京铁师(2025)755 号文等现行法律规范、标准和文件
4 我公司现有的施工技术水平、施工管理水平和机械设备配备能力
编制范围豆庄站、偏店站拨接及豆庄-井店大机养道方案
工程概况 本次区间养道采纳大机“两捣一稳”,捣固范围为豆庄-东戌区间、偏店—井店区间,大机进入区间的方式采纳拨接站线进入新增Ⅱ线的方式
总体施工目标4
1 计划工期目标 豆庄站拨接计划于 2025 年 6 月 22 日,拨接后进入工程线进行大机养道施工,2025 年 6 月 24 日完成大机养道从豆庄站拨接处出工程线,2025 年6 月 21 日从偏店站(2)道与增Ⅱ线进行连通,大机进入偏店-井店区间进行大机养道,6 月 25 日完成大机养道后返回偏店站,连通(2)道和增Ⅱ线,大机进入偏店站,完成区间养道(以实际施工日期为准)
2 质量目标根据验收标准,各检验批、分项、分部工程施工质量检验合格率达到100%,单位工程一次验收合格率达到 100%,杜绝建设工程质量较大及以上事故,减少一般事故
3 安全目标确保铁路营业线施工行车安全,杜绝责任行车一般 D 类及以上事故;杜绝责任重伤及以上事故;杜绝重大交通责任事故、重大火灾和重大机械设备事故

架梁期间施工组织机构为确保工程安全、质量和工期,成立由项目经理、项目总工、项目副经理、技
