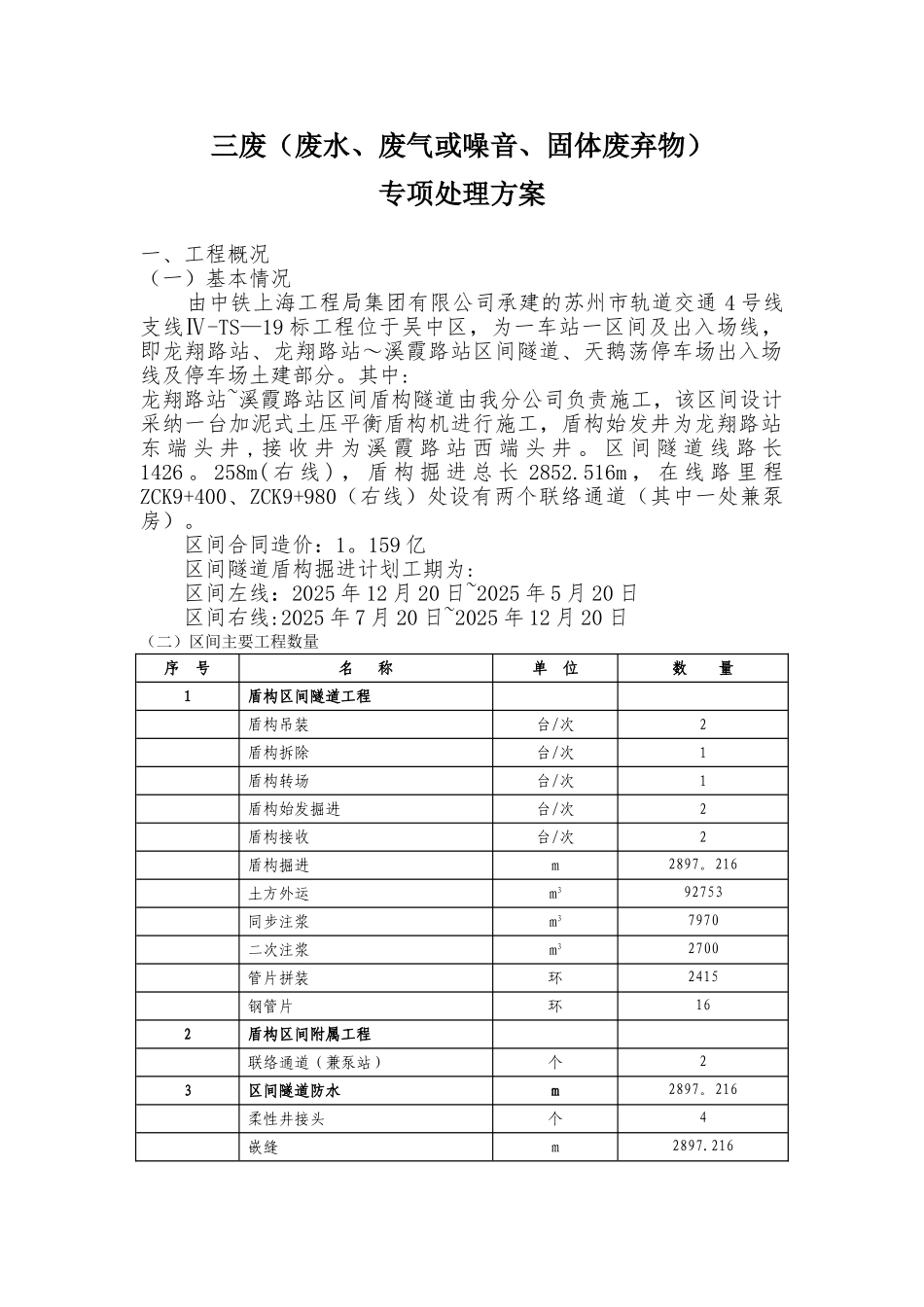

三废(废水、废气或噪音、固体废弃物)专项处理方案一、工程概况(一)基本情况 由中铁上海工程局集团有限公司承建的苏州市轨道交通 4 号线支线Ⅳ-TS—19 标工程位于吴中区,为一车站一区间及出入场线,即龙翔路站、龙翔路站~溪霞路站区间隧道、天鹅荡停车场出入场线及停车场土建部分
其中:龙翔路站~溪霞路站区间盾构隧道由我分公司负责施工,该区间设计采纳一台加泥式土压平衡盾构机进行施工,盾构始发井为龙翔路站东 端 头 井 , 接 收 井 为 溪 霞 路 站 西 端 头 井
区 间 隧 道 线 路 长1426
258m( 右 线 ) , 盾 构 掘 进 总 长 2852
516m , 在 线 路 里 程ZCK9+400、ZCK9+980(右线)处设有两个联络通道(其中一处兼泵房)
区间合同造价:1
159 亿区间隧道盾构掘进计划工期为:区间左线:2025 年 12 月 20 日~2025 年 5 月 20 日 区间右线:2025 年 7 月 20 日~2025 年 12 月 20 日(二)区间主要工程数量序 号名 称单 位数 量1盾构区间隧道工程盾构吊装台/次2盾构拆除台/次1盾构转场台/次1盾构始发掘进台/次2盾构接收台/次2盾构掘进m2897
216土方外运m392753同步注浆m37970二次注浆m32700管片拼装环2415钢管片环162盾构区间附属工程联络通道(兼泵站)个23区间隧道防水m2897
216柔性井接头个4嵌缝m2897

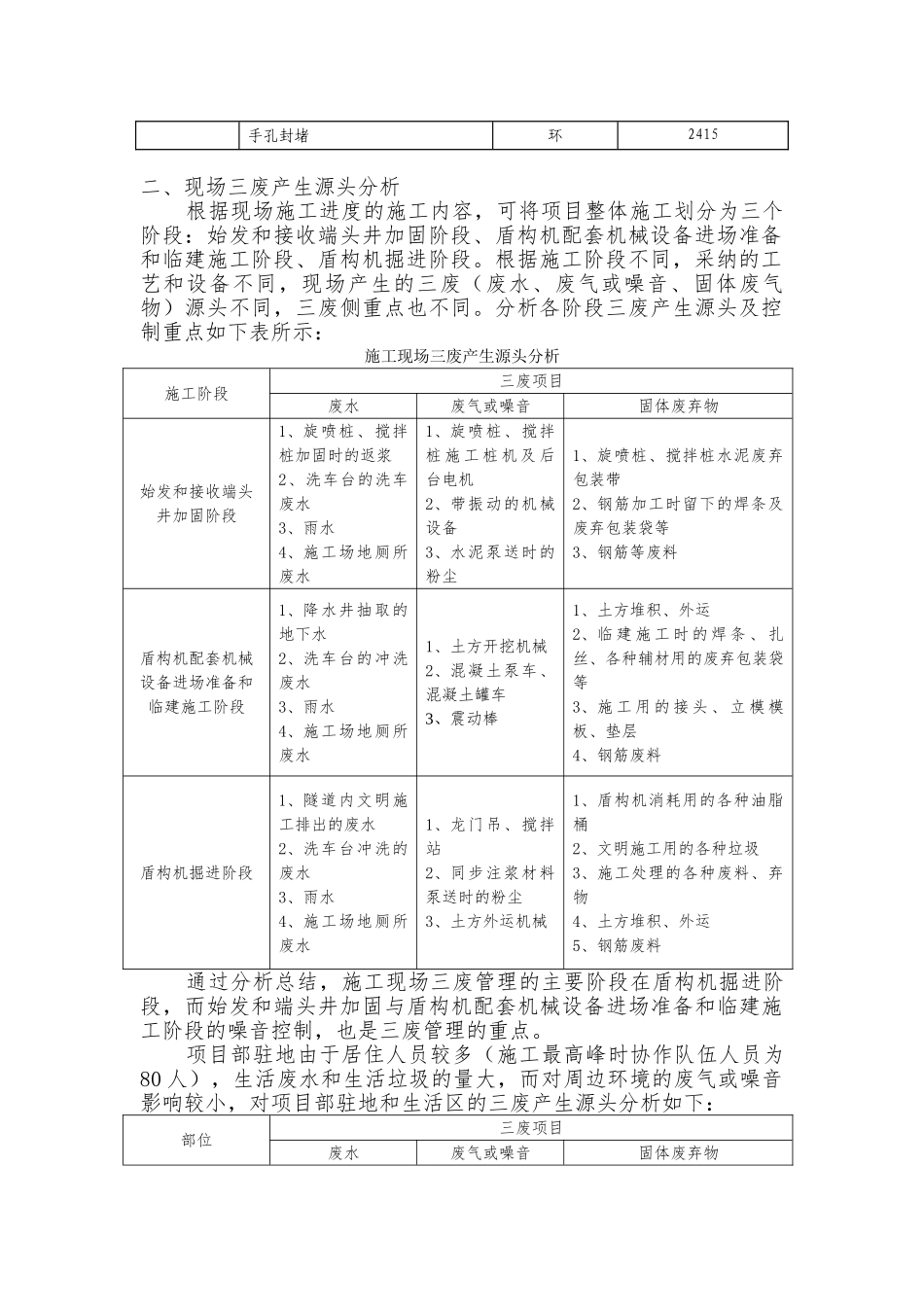

216手孔封堵环2415二、现场三废产生源头分析 根据现场施工进度的施工内容,可将项目整体施工划分为三个阶段:始发和接收端头井加固阶段、盾构机配套机械设备进场准备和临建施工阶段、盾构机掘进阶段
根据施工阶段不同,采纳的工艺和设备不同,现场产生的三废(废水、废气或噪音、固体废气物)源头不同,三废侧重点也不同

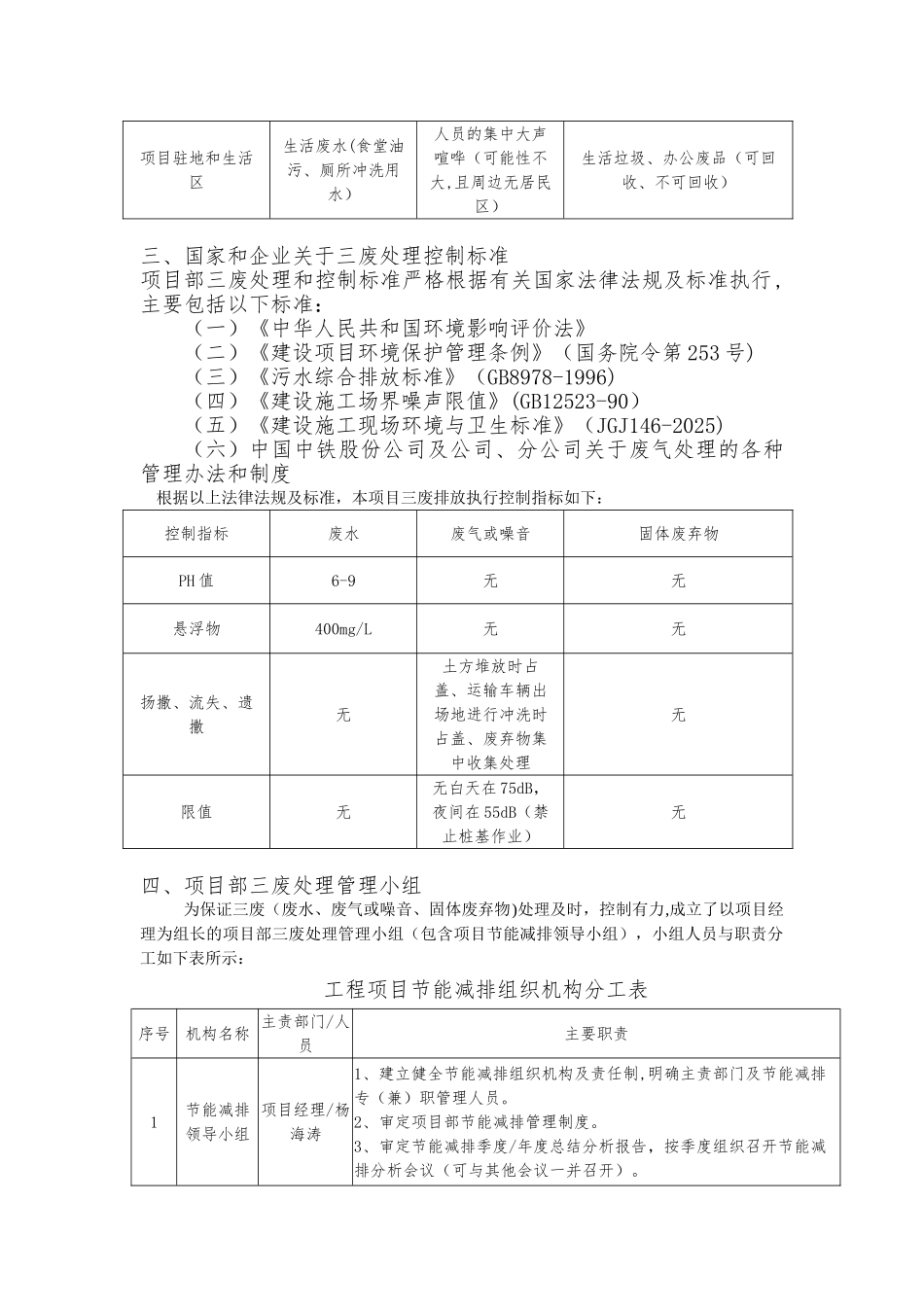

分析各阶段三废产生源头及控制重
