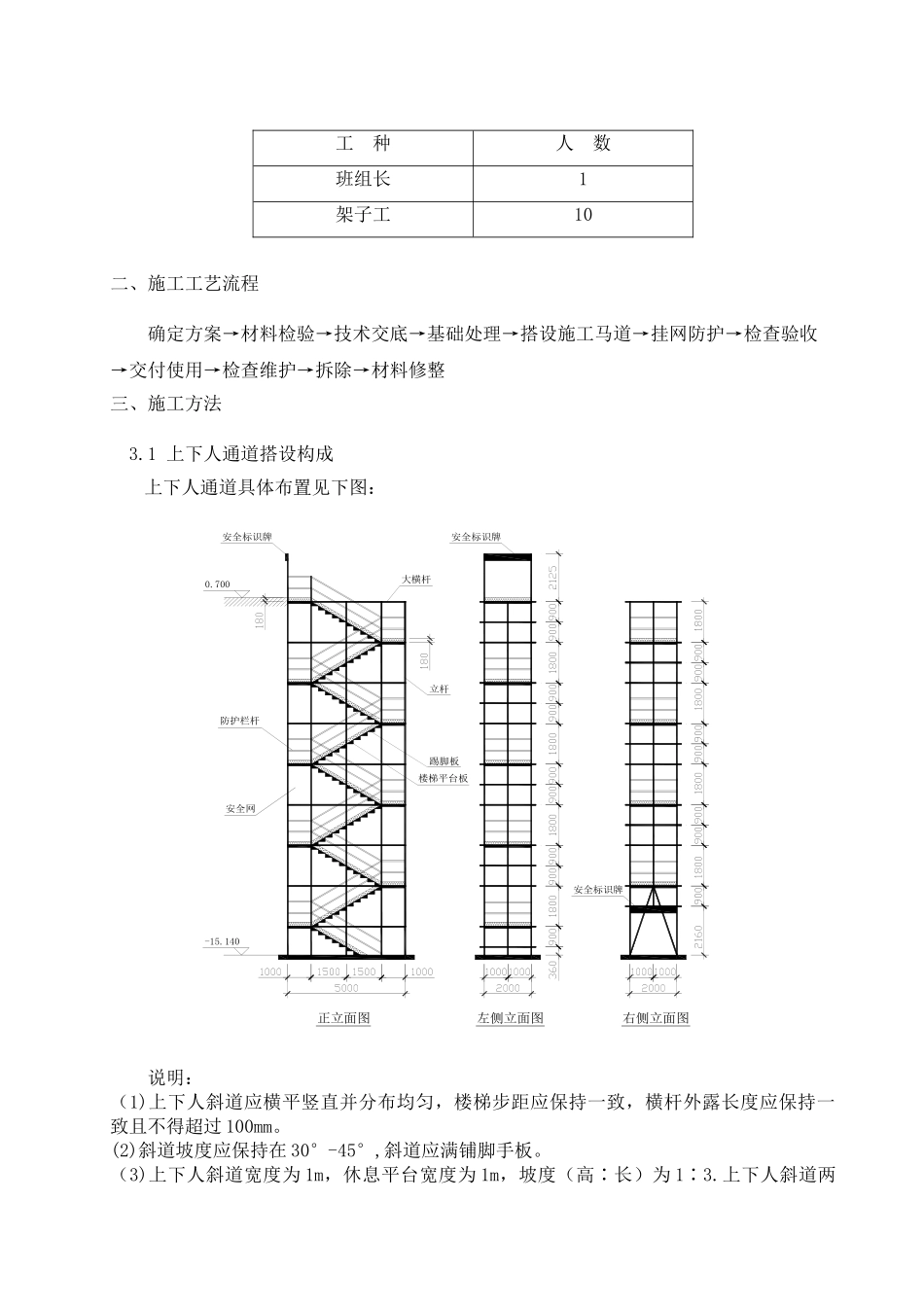

高墩脚手架搭设专项方案一、施工准备1 技术准备1。1 熟悉本施工方案。1。2 施工人员用工手续齐全,架子工必须持特别工种上岗操作证及培训证书.1.3 进行逐级技术交底:专业工长以书面形式向各班组进行交底,班组长再向工人进行交底,交底要有针对性,要针对关键部位提出具体安全措施和技术要求。技术交底要有符合性和有用性,既要符合法律规范、标准的要求,又要符合施工现场实际情况,便于操作,便于贯彻执行.技术交底内容一定要便于操作者易懂易通。2 材料准备2。1 本工程采纳扣件式钢管脚手架,须准备:Φ48壁厚3.5的钢管,接点用十字扣、回转扣和筒扣以及相应的螺栓、铅丝等;脚手板、垫木、安全网、密目网和安全带。2.2 材料检查2.2.1 脚手架杆件用钢管:(1)必须进行防锈处理,即对进场钢管检查是否已做以下工作:除锈、内壁涂擦两道防锈漆、外壁涂防锈漆一道和桔黄色面漆。(2)有严重锈蚀、压扁或裂纹的禁止使用。2.2。2 扣件:(1)扣件与钢管的贴合面必须严格整形,保证与钢管扣紧时接触良好。(2)扣件活动部位应能灵活转动,回转扣的两旋转面间隙应小于1mm。(3)当扣件夹紧钢管时,开口处的最小距离不小于5mm。(4)扣件表面应进行防锈处理。2。2.3 木脚手板:(1)脚手板厚度不小于50mm,宽度不小于200mm.(2)不得有开裂、腐朽。2。2。4 兜网:(1)宽度不小于3 米,长度不大于6 米,网眼不大于10 厘米。(2)必须用维纶、棉纶、尼龙等材料编织的符合国家标准的安全网.3 劳动力安排工 种人 数班组长1架子工10二、施工工艺流程确定方案→材料检验→技术交底→基础处理→搭设施工马道→挂网防护→检查验收→交付使用→检查维护→拆除→材料修整三、施工方法3.1 上下人通道搭设构成上下人通道具体布置见下图:安全标识牌右侧立面图左侧立面图安全标识牌-15.1400.700正立面图安全网楼梯平台板踢脚板防护栏杆立杆大横杆安全标识牌说明:(1)上下人斜道应横平竖直并分布均匀,楼梯步距应保持一致,横杆外露长度应保持一致且不得超过 100mm。(2)斜道坡度应保持在 30°-45°,斜道应满铺脚手板。(3)上下人斜道宽度为 1m,休息平台宽度为 1m,坡度(高∶长)为 1∶3.上下人斜道两侧应设置双道防护栏杆和踢脚板(上道栏杆高度 950mm,下道栏杆高度 450mm,踢脚板高度 180mm,栏杆和踢脚板表面刷黄黑警示色油漆)。(4)斜道外侧挂密目安全网封闭。斜道的侧立面应设置剪刀撑。(5)斜道的基础与外脚手架基础方法一致,斜道的连墙件...
