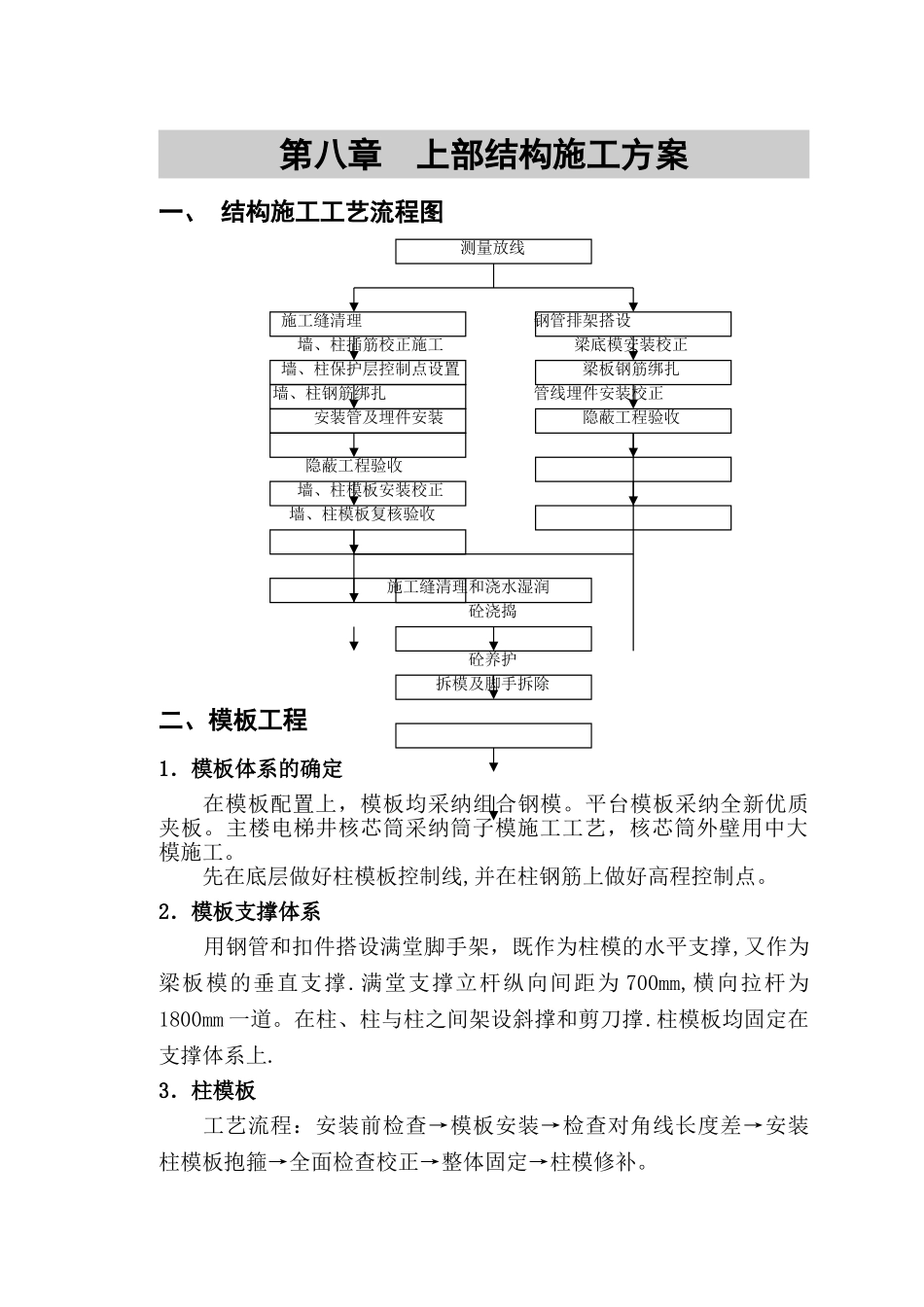

第八章 上部结构施工方案一、 结构施工工艺流程图 测量放线 施工缝清理 钢管排架搭设 墙、柱插筋校正施工 梁底模安装校正 墙、柱保护层控制点设置 梁板钢筋绑扎 墙、柱钢筋绑扎 管线埋件安装校正 安装管及埋件安装 隐蔽工程验收 隐蔽工程验收 墙、柱模板安装校正 墙、柱模板复核验收 施工缝清理和浇水湿润 砼浇捣 砼养护 拆模及脚手拆除二、模板工程1.模板体系的确定在模板配置上,模板均采纳组合钢模

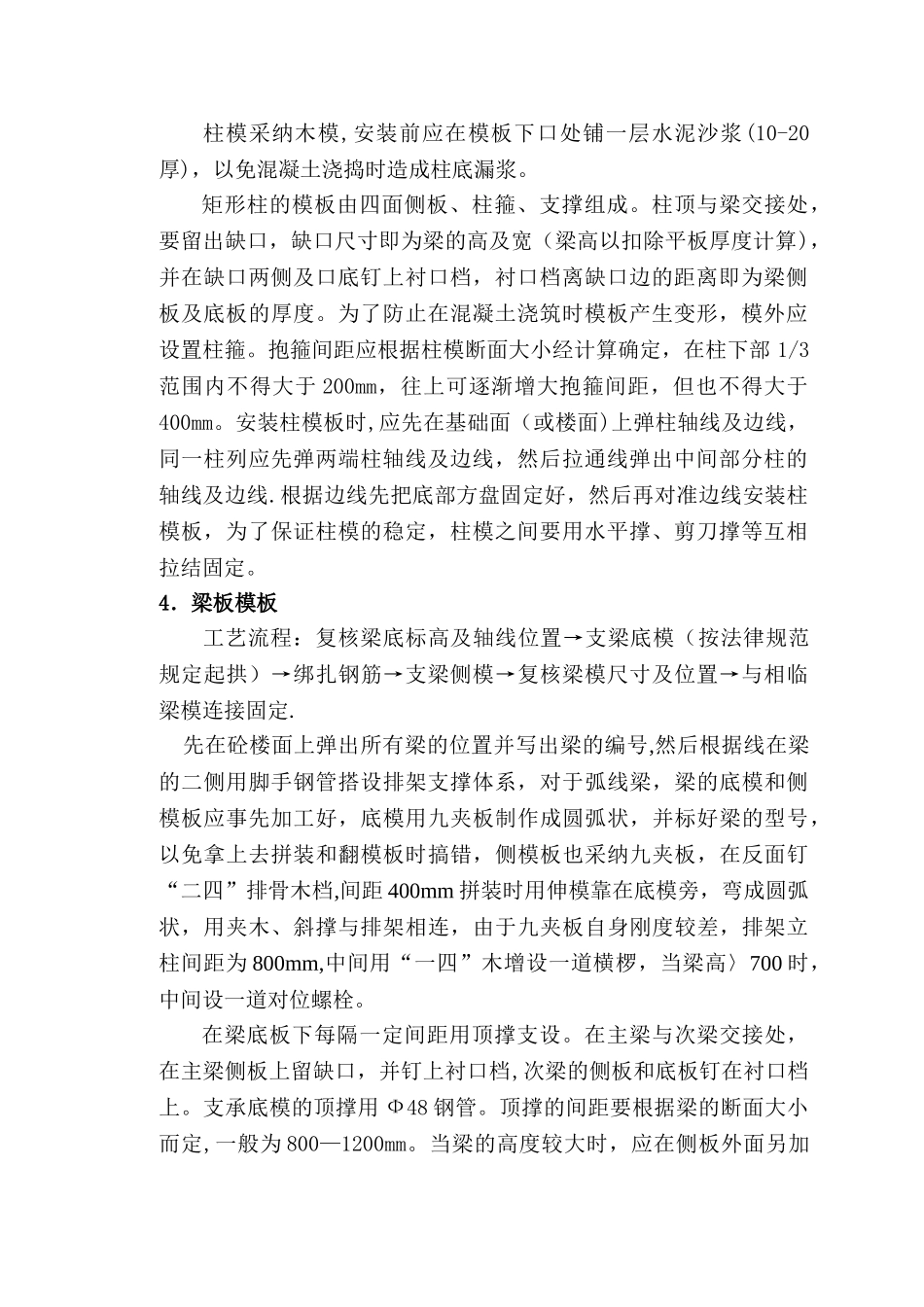

平台模板采纳全新优质夹板
主楼电梯井核芯筒采纳筒子模施工工艺,核芯筒外壁用中大模施工
先在底层做好柱模板控制线,并在柱钢筋上做好高程控制点
2.模板支撑体系 用钢管和扣件搭设满堂脚手架,既作为柱模的水平支撑,又作为梁板模的垂直支撑
满堂支撑立杆纵向间距为 700mm,横向拉杆为1800mm 一道
在柱、柱与柱之间架设斜撑和剪刀撑
柱模板均固定在支撑体系上
3.柱模板工艺流程:安装前检查→模板安装→检查对角线长度差→安装柱模板抱箍→全面检查校正→整体固定→柱模修补
柱模采纳木模,安装前应在模板下口处铺一层水泥沙浆(10-20厚),以免混凝土浇捣时造成柱底漏浆
矩形柱的模板由四面侧板、柱箍、支撑组成
柱顶与梁交接处,要留出缺口,缺口尺寸即为梁的高及宽(梁高以扣除平板厚度计算),并在缺口两侧及口底钉上衬口档,衬口档离缺口边的距离即为梁侧板及底板的厚度
为了防止在混凝土浇筑时模板产生变形,模外应设置柱箍
抱箍间距应根据柱模断面大小经计算确定,在柱下部 1/3范围内不得大于 200mm,往上可逐渐增大抱箍间距,但也不得大于400mm
安装柱模板时,应先在基础面(或楼面)上弹柱轴线及边线,同一柱列应先弹两端柱轴线及边线,然后拉通线弹出中间部分柱的轴线及边线
根据边线先把底部方盘固定好,然后再对准边线安装柱模板,为了保证柱模的稳定,柱模之间要用水平撑、剪刀撑等互相拉结固定

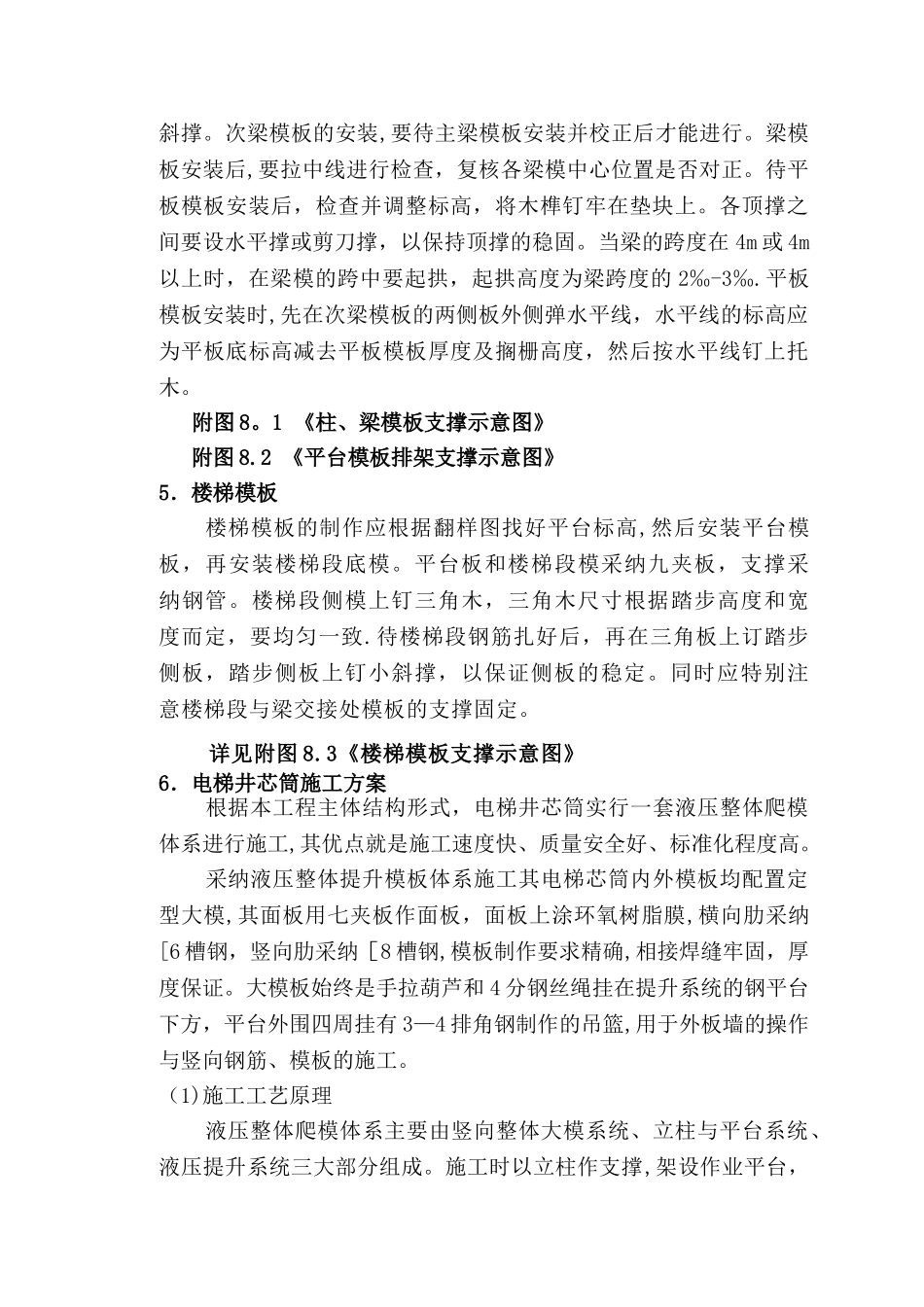

4.梁板模板工艺流程:复
