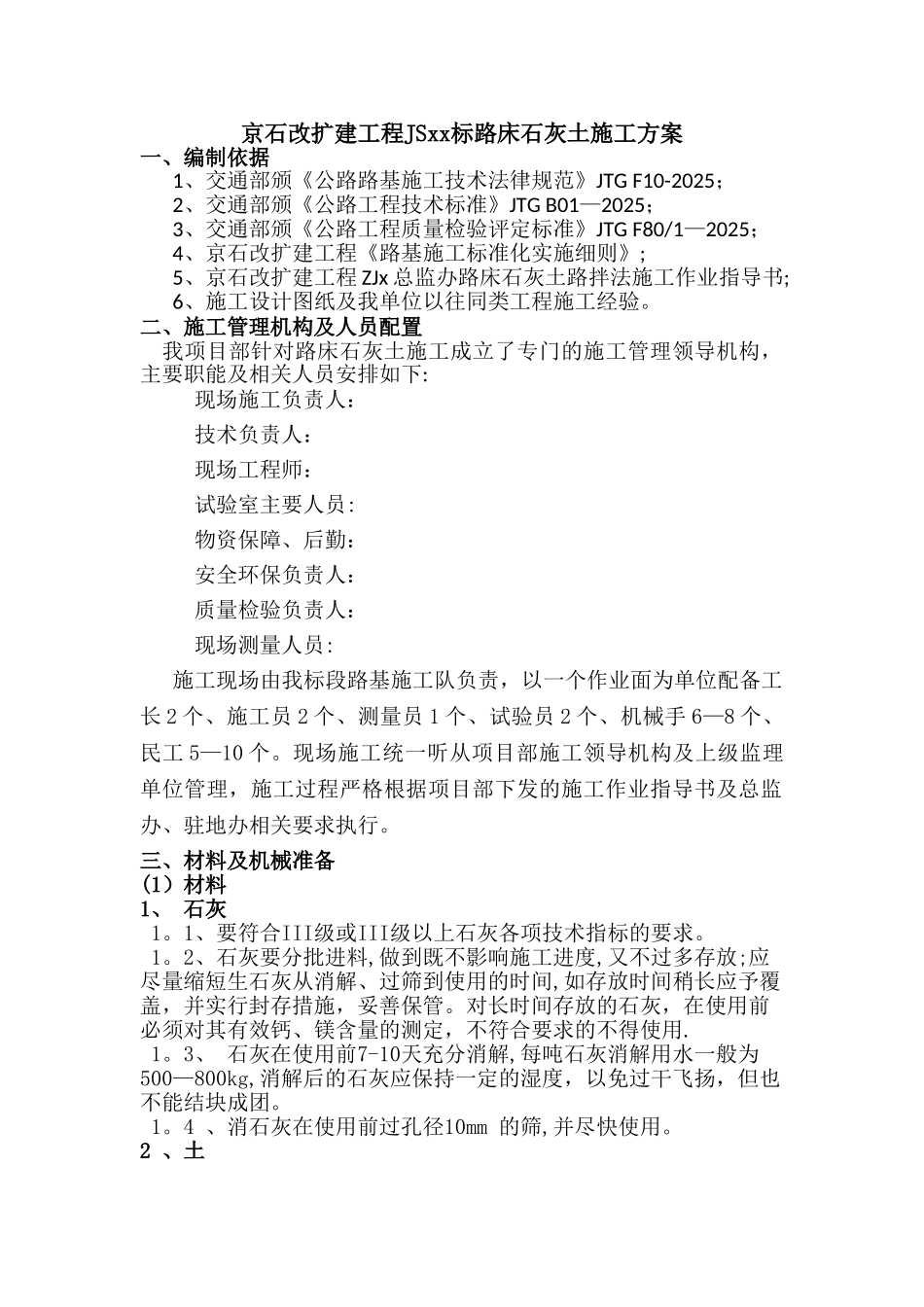

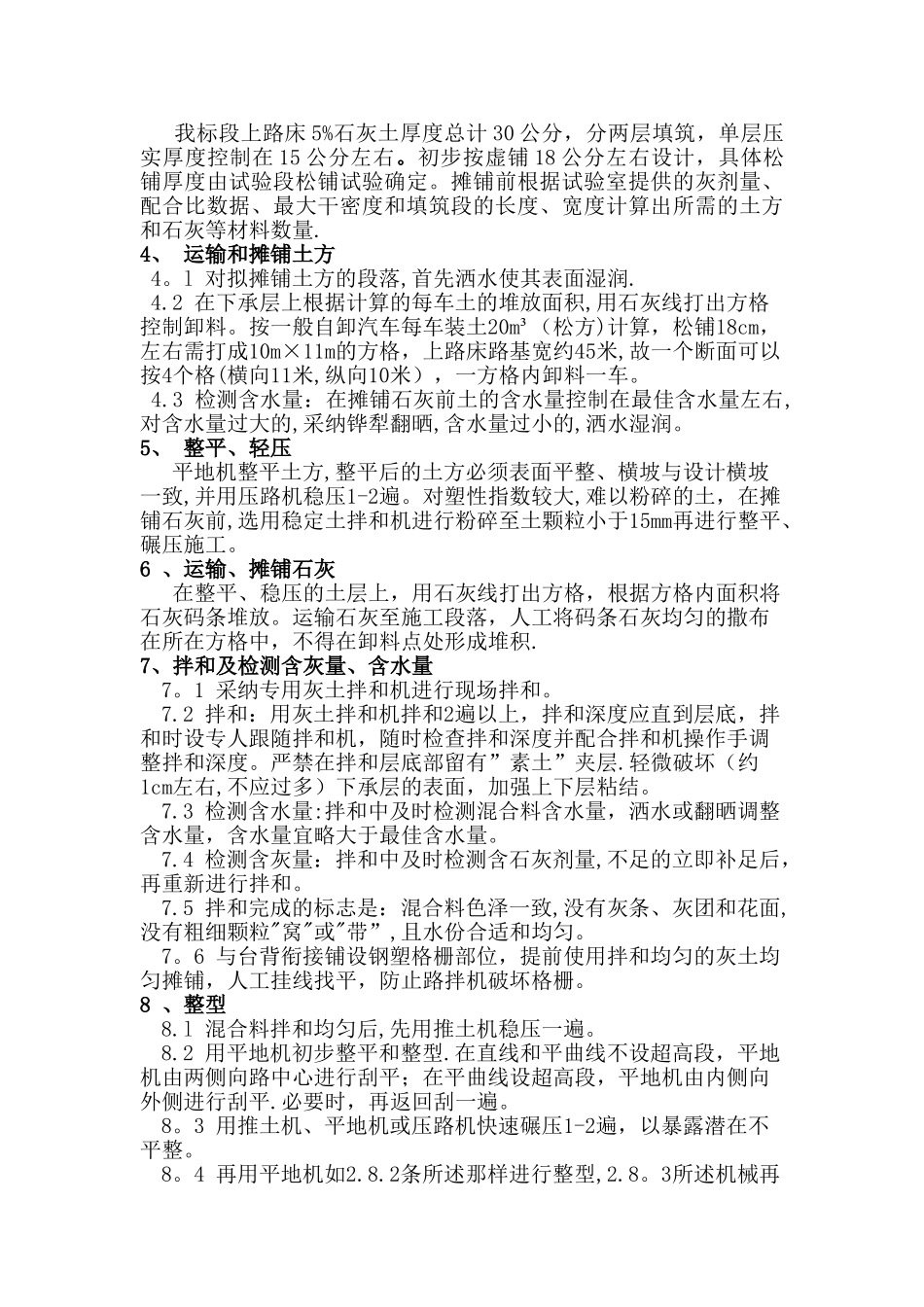

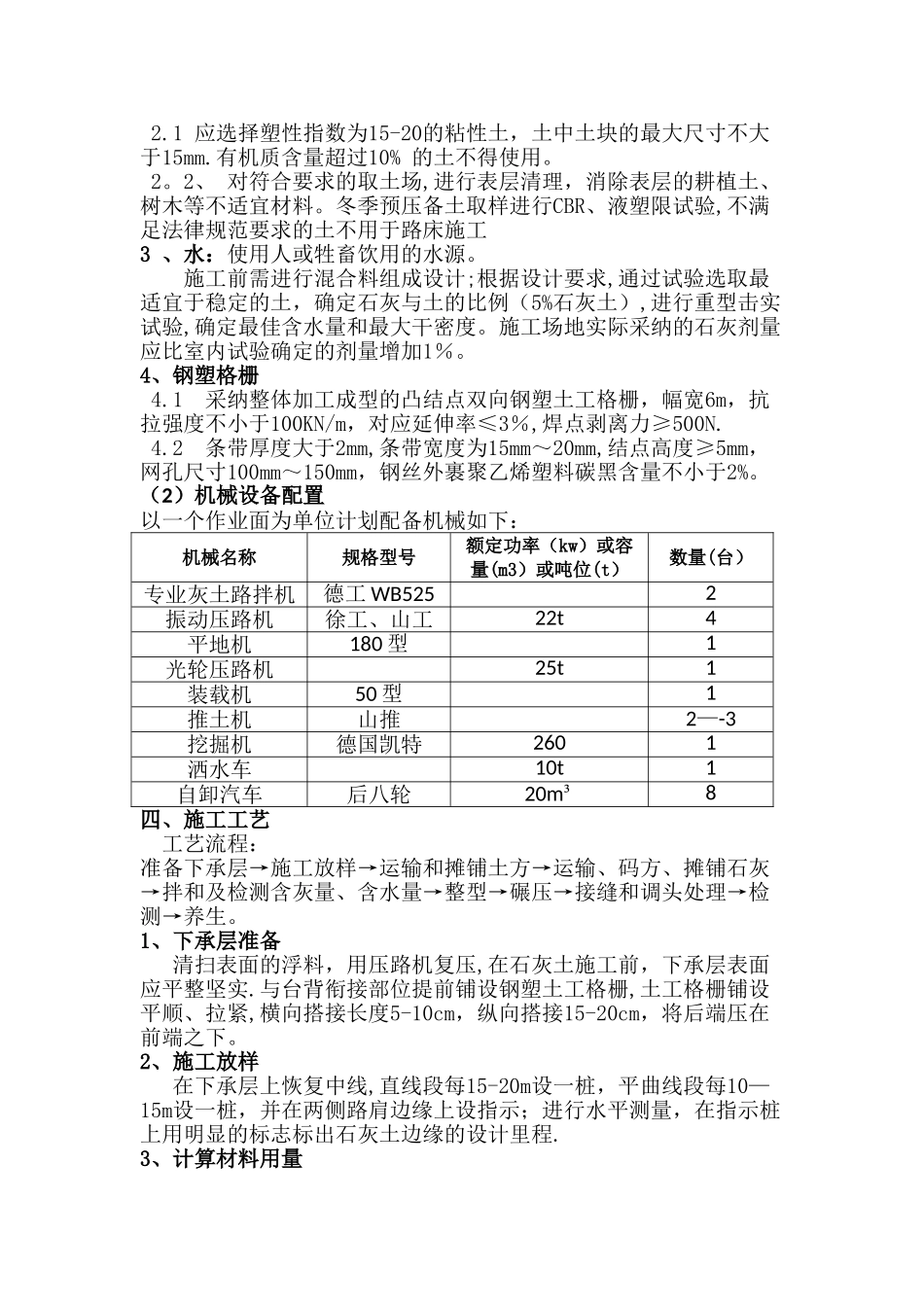

京石改扩建工程JSxx标路床石灰土施工方案一、编制依据1、交通部颁《公路路基施工技术法律规范》JTG F10-2025;2、交通部颁《公路工程技术标准》JTG B01—2025;3、交通部颁《公路工程质量检验评定标准》JTG F80/1—2025;4、京石改扩建工程《路基施工标准化实施细则》;5、京石改扩建工程 ZJx 总监办路床石灰土路拌法施工作业指导书;6、施工设计图纸及我单位以往同类工程施工经验。二、施工管理机构及人员配置 我项目部针对路床石灰土施工成立了专门的施工管理领导机构,主要职能及相关人员安排如下:现场施工负责人: 技术负责人: 现场工程师: 试验室主要人员: 物资保障、后勤: 安全环保负责人: 质量检验负责人: 现场测量人员: 施工现场由我标段路基施工队负责,以一个作业面为单位配备工长 2 个、施工员 2 个、测量员 1 个、试验员 2 个、机械手 6—8 个、民工 5—10 个。现场施工统一听从项目部施工领导机构及上级监理单位管理,施工过程严格根据项目部下发的施工作业指导书及总监办、驻地办相关要求执行。三、材料及机械准备(1)材料1、 石灰1。1、要符合III级或III级以上石灰各项技术指标的要求。1。2、石灰要分批进料,做到既不影响施工进度,又不过多存放;应尽量缩短生石灰从消解、过筛到使用的时间,如存放时间稍长应予覆盖,并实行封存措施,妥善保管。对长时间存放的石灰,在使用前必须对其有效钙、镁含量的测定,不符合要求的不得使用.1。3、 石灰在使用前7-10天充分消解,每吨石灰消解用水一般为500—800kg,消解后的石灰应保持一定的湿度,以免过干飞扬,但也不能结块成团。1。4 、消石灰在使用前过孔径10mm 的筛,并尽快使用。2 、土2.1 应选择塑性指数为15-20的粘性土,土中土块的最大尺寸不大于15mm.有机质含量超过10% 的土不得使用。2。2、 对符合要求的取土场,进行表层清理,消除表层的耕植土、树木等不适宜材料。冬季预压备土取样进行CBR、液塑限试验,不满足法律规范要求的土不用于路床施工3 、水:使用人或牲畜饮用的水源。施工前需进行混合料组成设计;根据设计要求,通过试验选取最适宜于稳定的土,确定石灰与土的比例(5%石灰土),进行重型击实试验,确定最佳含水量和最大干密度。施工场地实际采纳的石灰剂量应比室内试验确定的剂量增加1%。4、钢塑格栅4.1 采纳整体加工成型的凸结点双向钢塑土工格栅,幅宽6m,抗拉强度不小于100KN/m,对应延伸率≤3%,焊点剥离力≥500N.4.2 条带厚度大于2...
