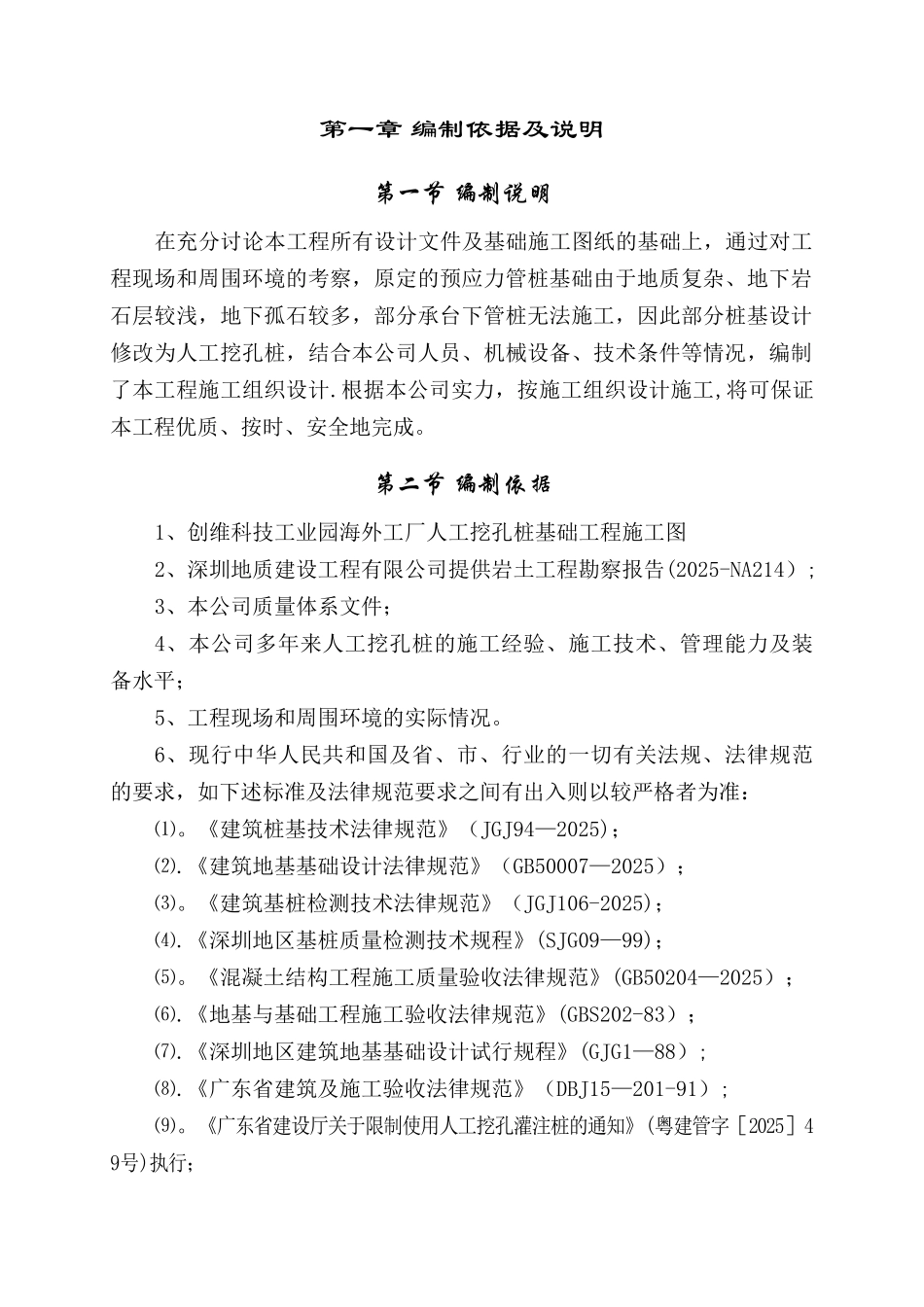

第一章 编制依据及说明第一节 编制说明 在充分讨论本工程所有设计文件及基础施工图纸的基础上,通过对工程现场和周围环境的考察,原定的预应力管桩基础由于地质复杂、地下岩石层较浅,地下孤石较多,部分承台下管桩无法施工,因此部分桩基设计修改为人工挖孔桩,结合本公司人员、机械设备、技术条件等情况,编制了本工程施工组织设计
根据本公司实力,按施工组织设计施工,将可保证本工程优质、按时、安全地完成
第二节 编制依据1、创维科技工业园海外工厂人工挖孔桩基础工程施工图2、深圳地质建设工程有限公司提供岩土工程勘察报告(2025-NA214);3、本公司质量体系文件; 4、本公司多年来人工挖孔桩的施工经验、施工技术、管理能力及装备水平;5、工程现场和周围环境的实际情况
6、现行中华人民共和国及省、市、行业的一切有关法规、法律规范的要求,如下述标准及法律规范要求之间有出入则以较严格者为准:⑴
《建筑桩基技术法律规范》(JGJ94—2025);⑵
《建筑地基基础设计法律规范》(GB50007—2025);⑶
《建筑基桩检测技术法律规范》(JGJ106-2025);⑷
《深圳地区基桩质量检测技术规程》(SJG09—99);⑸
《混凝土结构工程施工质量验收法律规范》(GB50204—2025);⑹
《地基与基础工程施工验收法律规范》(GBS202-83);⑺
《深圳地区建筑地基基础设计试行规程》(GJG1—88);⑻
《广东省建筑及施工验收法律规范》(DBJ15—201-91);⑼
《广东省建设厅关于限制使用人工挖孔灌注桩的通知》(粤建管字[2025]49号)执行;⑽
《建筑工程施工质量验收统一标准》(GB50300-2001);⑾
《工程测量法律规范》(GB50026);⑿
《土方与爆破施工及验收法律规范》(GBJ201—83);⒀
《地下工程防水技术法律规范》(GBJ108);⒁
《建筑工程施工及验
