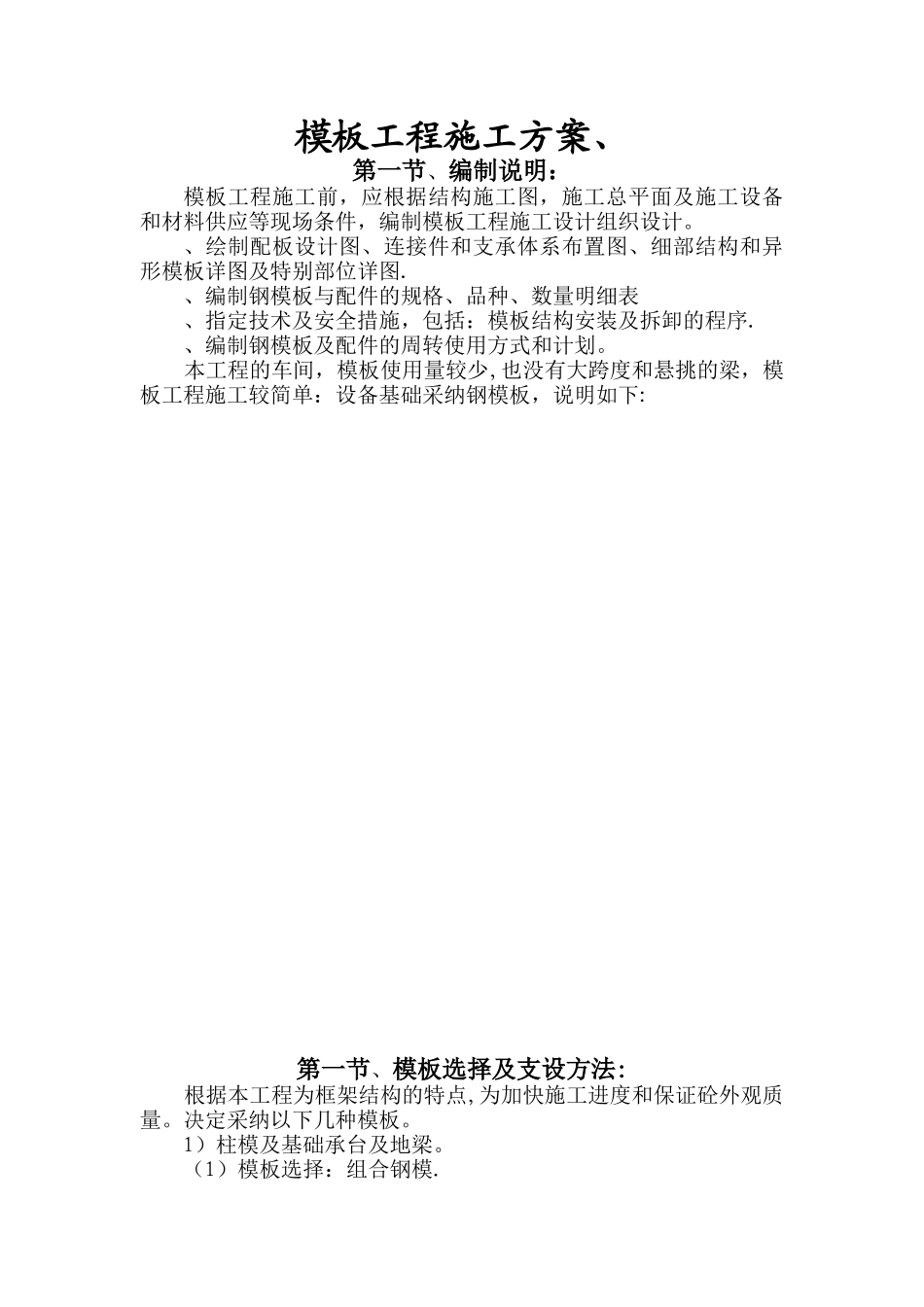

模板工程施工方案、第一节、编制说明:模板工程施工前,应根据结构施工图,施工总平面及施工设备和材料供应等现场条件,编制模板工程施工设计组织设计
、绘制配板设计图、连接件和支承体系布置图、细部结构和异形模板详图及特别部位详图
、编制钢模板与配件的规格、品种、数量明细表、指定技术及安全措施,包括:模板结构安装及拆卸的程序
、编制钢模板及配件的周转使用方式和计划
本工程的车间,模板使用量较少,也没有大跨度和悬挑的梁,模板工程施工较简单:设备基础采纳钢模板,说明如下: 第一节、模板选择及支设方法:根据本工程为框架结构的特点,为加快施工进度和保证砼外观质量
决定采纳以下几种模板
1)柱模及基础承台及地梁
(1)模板选择:组合钢模
(2)支设方法:a、检查对角线、板边平直度及外形尺寸,合格后,吊装就位并作临时支撑
b、进行第二节模板吊装,用 U 形卡与第一片模板组合成 L 形,同时作好支撑
c、如此完成第三、四片的模板吊装就位,组拉拼
d、模板就位组拼后,随即检查位移、垂直度、对角线,经校正无误后,即与梁板支撑系统连接,形成一个完整的支撑和操作系统
e、钢模板长向接缝宜采纳错开布置,以增强模板的整体刚度
相邻钢模板的边肋,都应用 U 形卡卡牢固,U 形卡的间距不应大于300mm,端头接缝的卡孔,应插上 U 形卡或 L 形插销

2)梁模 (1)模板选择:采纳组合钢模板
(2)支设方法:a、检查对角线、平整度及钢楞连接
b、进行梁底模吊装就位并与支架固定
c、吊装两侧模板与底模拼接后设斜撑固定,并按设计要求起拱
d、复查梁模位置
e、钢模板长向接缝宜采纳错开布置,以增强模板的整体刚度
相邻钢模板的边肋,都应用 U 形卡卡牢固,U 形卡的间距不应大于300mm,端头接缝的卡孔,应插上 U 形卡或 L 形插销
3)板模板 (1)模板选择:б=12mm 厚覆盖胶合板
(2)支设方法: a、按
