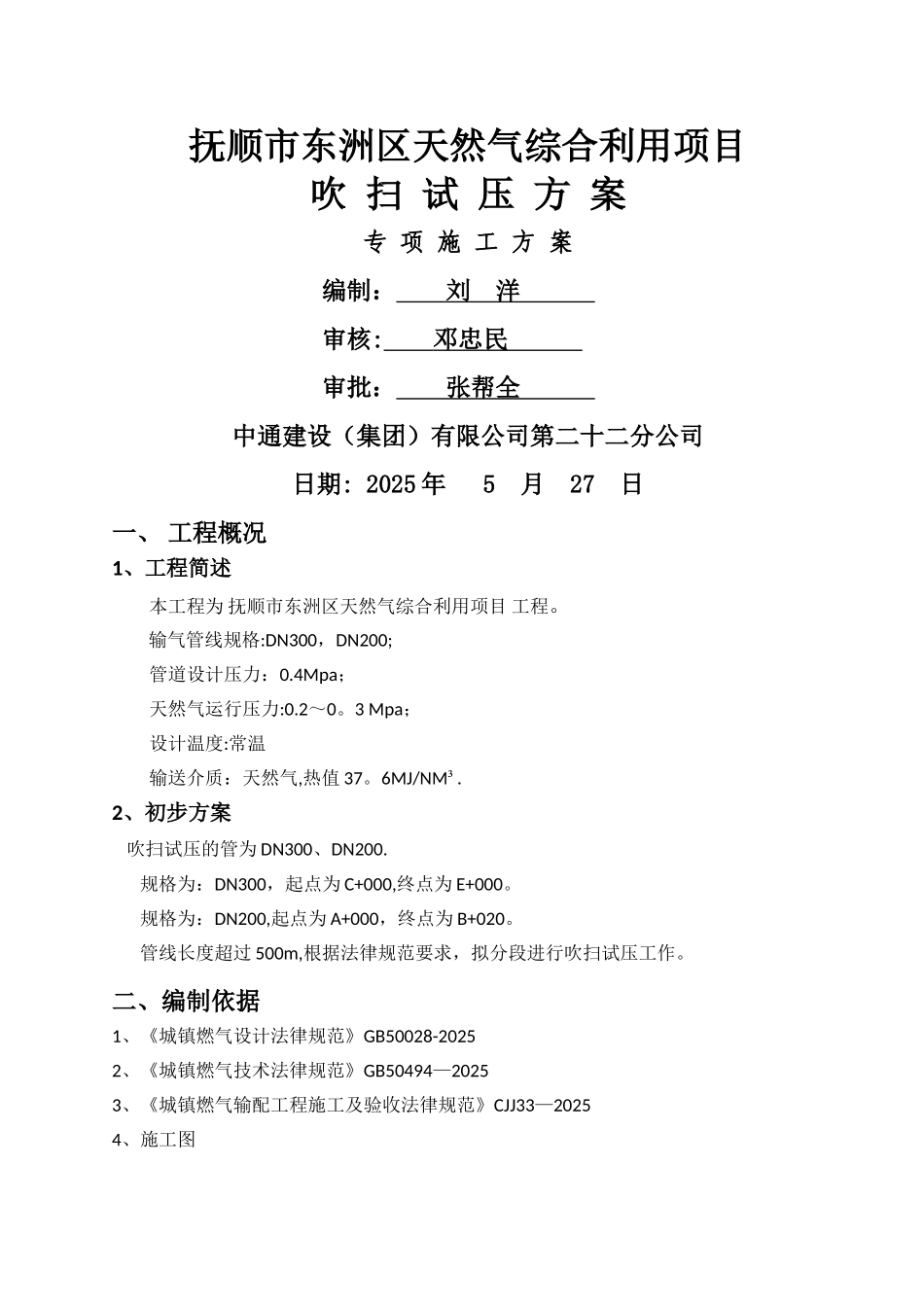

抚顺市东洲区天然气综合利用项目吹 扫 试 压 方 案专 项 施 工 方 案编制: 刘 洋 审核: 邓忠民 审批: 张帮全 中通建设(集团)有限公司第二十二分公司日期: 2025 年 5 月 27 日一、 工程概况1、工程简述本工程为 抚顺市东洲区天然气综合利用项目 工程
输气管线规格:DN300,DN200;管道设计压力:0
4Mpa;天然气运行压力:0
3 Mpa;设计温度:常温输送介质:天然气,热值 37
6MJ/NM³
2、初步方案 吹扫试压的管为 DN300、DN200
规格为:DN300,起点为 C+000,终点为 E+000
规格为:DN200,起点为 A+000,终点为 B+020
管线长度超过 500m,根据法律规范要求,拟分段进行吹扫试压工作
二、编制依据1、《城镇燃气设计法律规范》GB50028-20252、《城镇燃气技术法律规范》GB50494—20253、《城镇燃气输配工程施工及验收法律规范》CJJ33—20254、施工图5、现场实际情况三、施工流程施工程序:前期准备→管线吹扫→强度试验→严密性试验→后期收尾
1、前期准备(1)施工准备① 管线及管线附件安装完毕
② 所有的设备,资料齐全,质量证明书符合要求
③ 用作吹扫气源的设备已完成准备工作
④ 吹扫试压的进气和排气系统已安装完毕
⑤ 吹扫试压用临时放散阀安装就位完毕
⑥ 管道探伤,防腐,电火花检测合格
(2)其他准备① 施工前,应向施工人员做好技术交底,使所有人员明确任务及施工注意事项
② 沿线进行检查确保所有焊口应全部组焊补口完毕,不存在漏焊、漏补
③ 试压段的管沟应全部回填完毕,不存在露管现象
④ 沿线的工农关系已协调,放空点应安排妥当

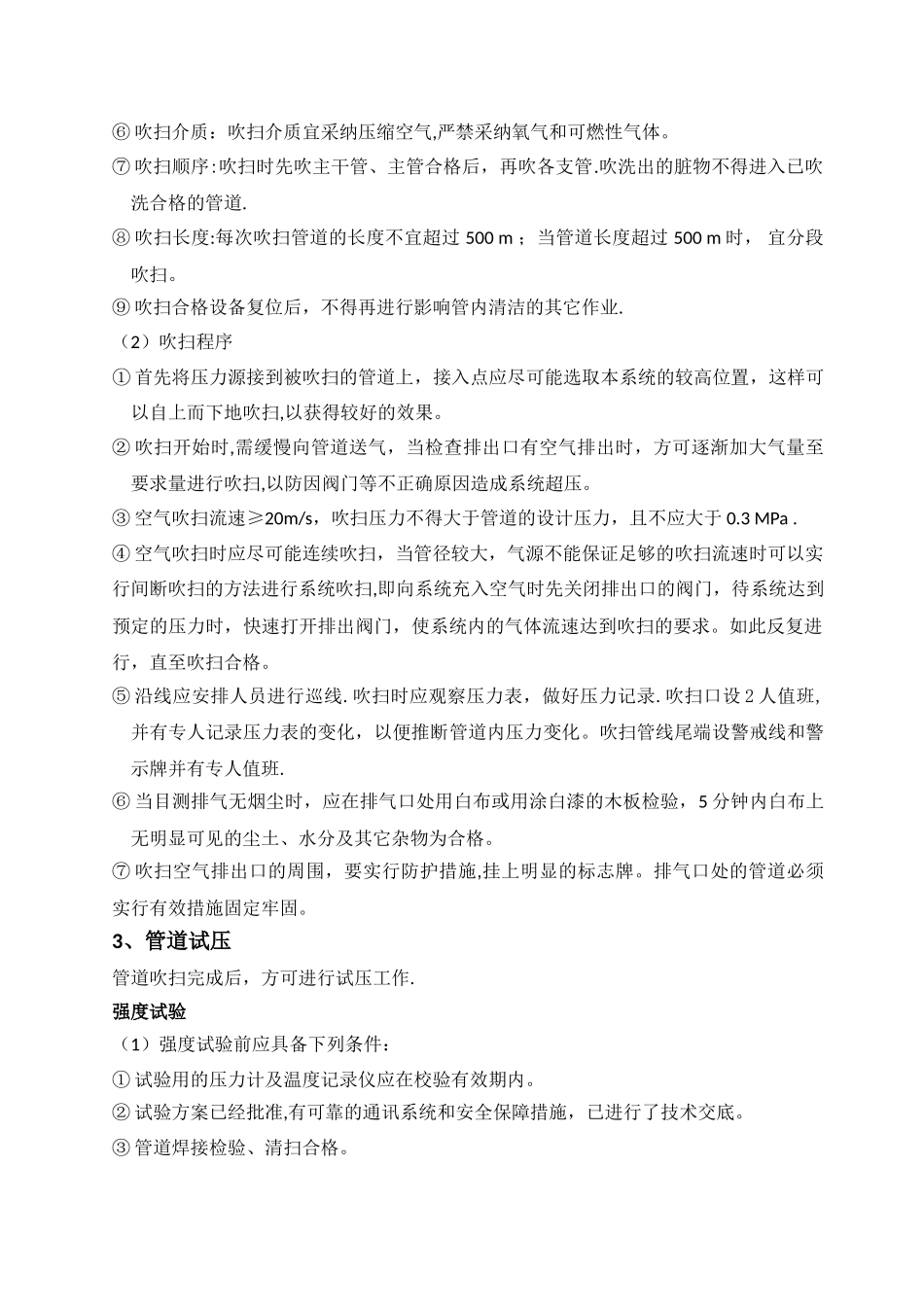

2、管线吹扫(1)吹扫要求① 吹扫范围内的管道已按设计图纸全部完成;② 施工前,应将用于施工的设备如空压机进行全面检查、保养、清除机械故障,进行试运
