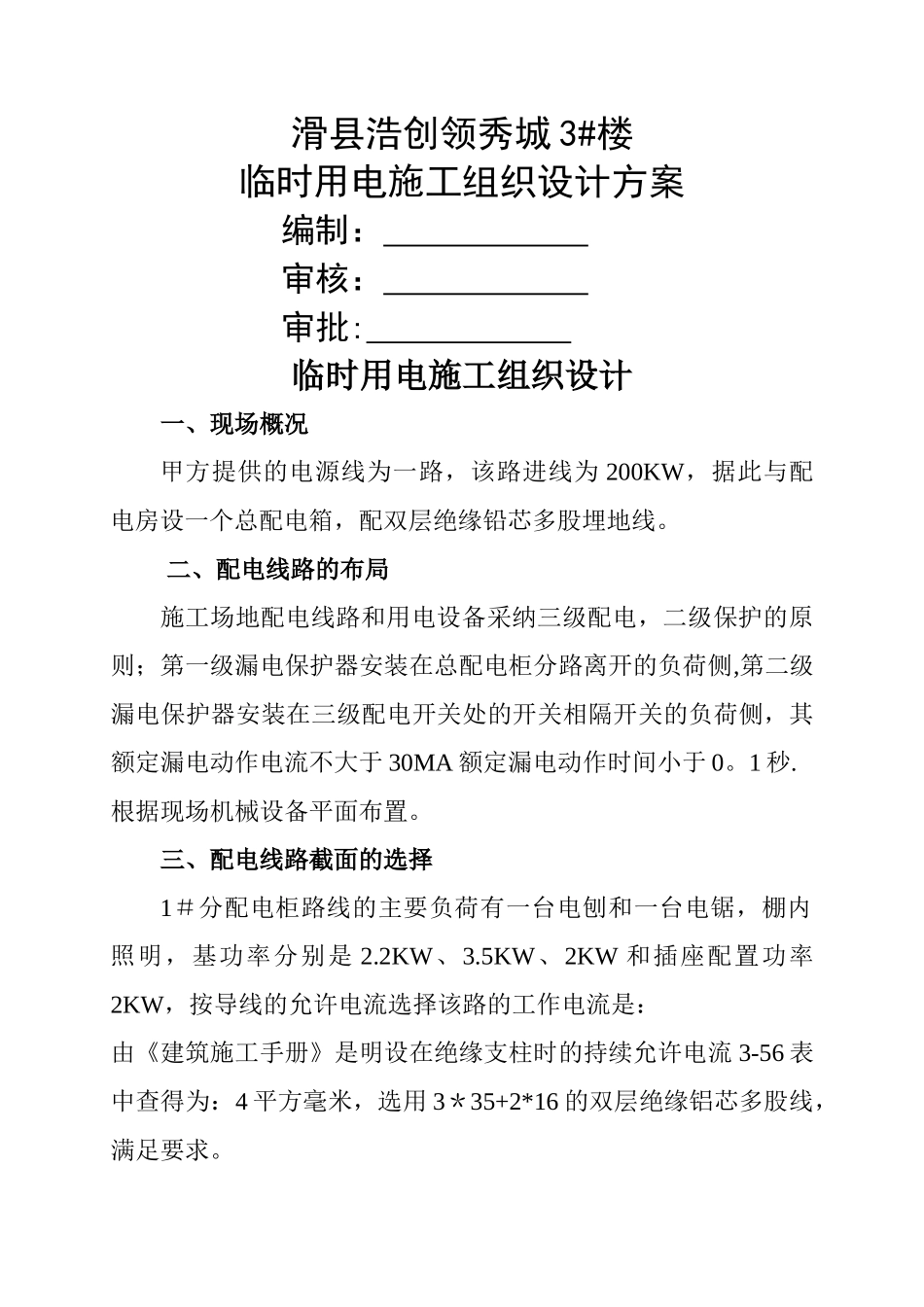

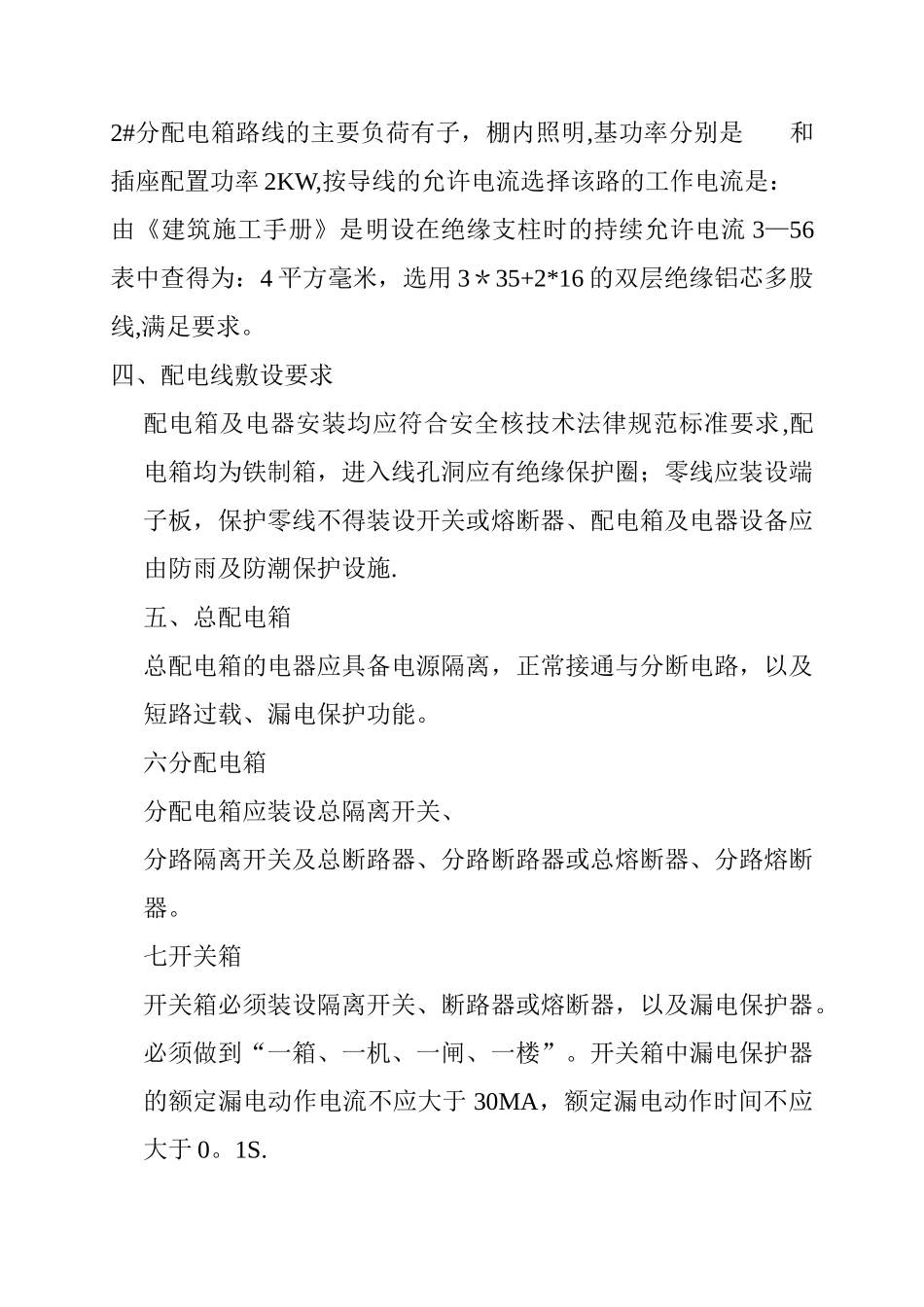

滑县浩创领秀城 3#楼临时用电施工组织设计方案编制: 审核: 审批: 临时用电施工组织设计一、现场概况甲方提供的电源线为一路,该路进线为 200KW,据此与配电房设一个总配电箱,配双层绝缘铅芯多股埋地线。二、配电线路的布局施工场地配电线路和用电设备采纳三级配电,二级保护的原则;第一级漏电保护器安装在总配电柜分路离开的负荷侧,第二级漏电保护器安装在三级配电开关处的开关相隔开关的负荷侧,其额定漏电动作电流不大于 30MA 额定漏电动作时间小于 0。1 秒.根据现场机械设备平面布置。三、配电线路截面的选择1#分配电柜路线的主要负荷有一台电刨和一台电锯,棚内照明,基功率分别是 2.2KW、3.5KW、2KW 和插座配置功率2KW,按导线的允许电流选择该路的工作电流是:由《建筑施工手册》是明设在绝缘支柱时的持续允许电流 3-56 表中查得为:4 平方毫米,选用 3*35+2*16 的双层绝缘铝芯多股线,满足要求。2#分配电箱路线的主要负荷有子,棚内照明,基功率分别是 和插座配置功率 2KW,按导线的允许电流选择该路的工作电流是:由《建筑施工手册》是明设在绝缘支柱时的持续允许电流 3—56表中查得为:4 平方毫米,选用 3*35+2*16 的双层绝缘铝芯多股线,满足要求。四、配电线敷设要求配电箱及电器安装均应符合安全核技术法律规范标准要求,配电箱均为铁制箱,进入线孔洞应有绝缘保护圈;零线应装设端子板,保护零线不得装设开关或熔断器、配电箱及电器设备应由防雨及防潮保护设施.五、总配电箱总配电箱的电器应具备电源隔离,正常接通与分断电路,以及短路过载、漏电保护功能。六分配电箱分配电箱应装设总隔离开关、分路隔离开关及总断路器、分路断路器或总熔断器、分路熔断器。七开关箱开关箱必须装设隔离开关、断路器或熔断器,以及漏电保护器。必须做到“一箱、一机、一闸、一楼”。开关箱中漏电保护器的额定漏电动作电流不应大于 30MA,额定漏电动作时间不应大于 0。1S.八每台用电设备必须有各自专用的开关箱,严禁用同一个开关箱直接控制 2 台及 2 台以上用电设备(含插座).九、接地电阻重复接地不大于 10 欧姆,塔吊的防雷接地不大于 4 欧姆.十、安全用电技术措施1、电工必须经过国家现行标准考核合格后,持证上岗;其他用电人员必须通过有关安全教育培训各技术交底,考核合格后方可上岗工作。2、配电线路、机电线路必须根据额定的位置,禁止临时乱拉乱接,禁止将电源线直接绑在钢管等金属物上。3、安装、巡检...
