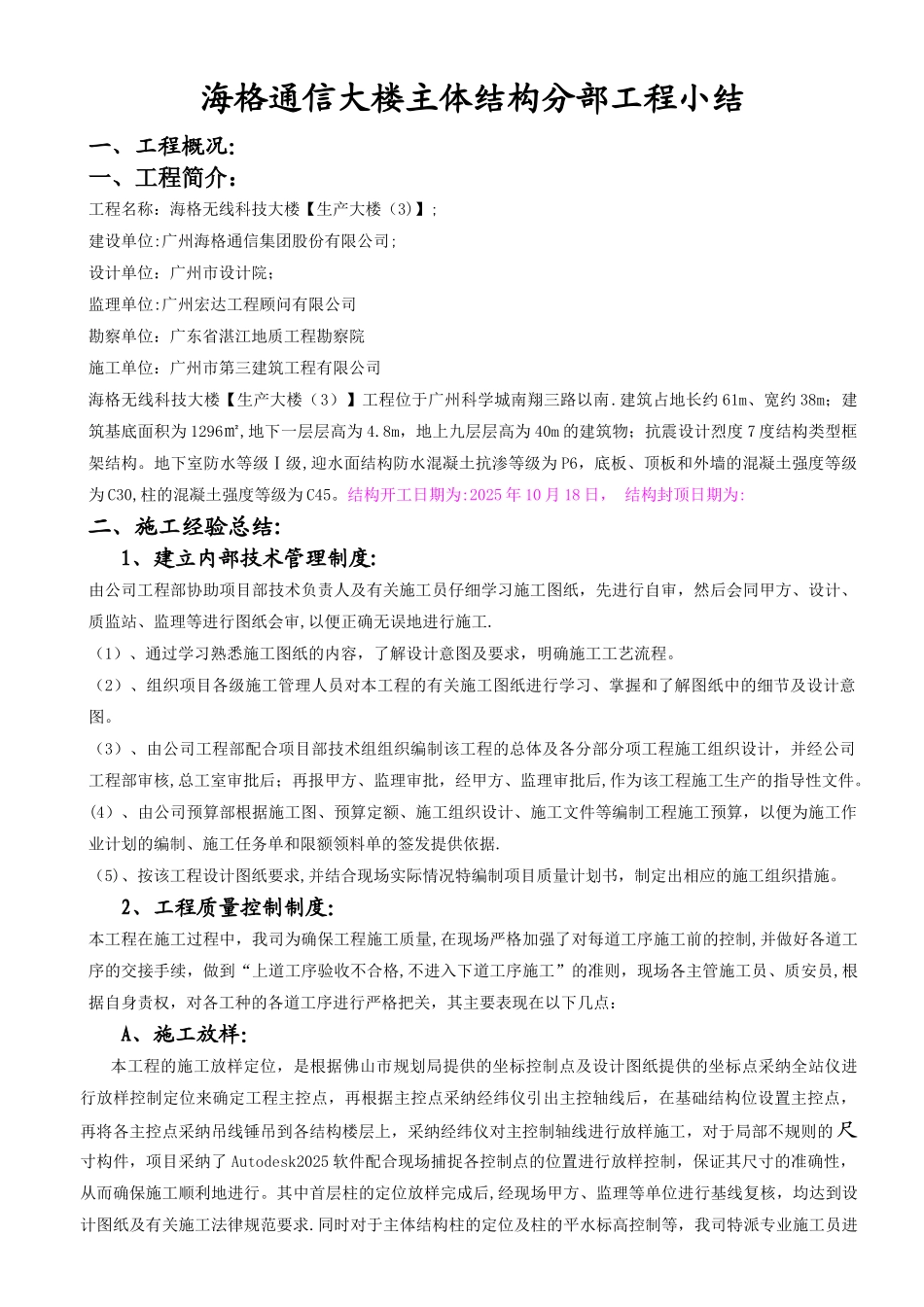

海格通信大楼主体结构分部工程小结一、工程概况:一、工程简介:工程名称:海格无线科技大楼【生产大楼(3)】;建设单位:广州海格通信集团股份有限公司;设计单位:广州市设计院;监理单位:广州宏达工程顾问有限公司勘察单位:广东省湛江地质工程勘察院施工单位:广州市第三建筑工程有限公司海格无线科技大楼【生产大楼(3)】工程位于广州科学城南翔三路以南.建筑占地长约 61m、宽约 38m;建筑基底面积为 1296㎡,地下一层层高为 4.8m,地上九层层高为 40m 的建筑物;抗震设计烈度 7 度结构类型框架结构。地下室防水等级Ⅰ级,迎水面结构防水混凝土抗渗等级为 P6,底板、顶板和外墙的混凝土强度等级为 C30,柱的混凝土强度等级为 C45。结构开工日期为:2025 年 10 月 18 日, 结构封顶日期为: 二、施工经验总结:1、建立内部技术管理制度:由公司工程部协助项目部技术负责人及有关施工员仔细学习施工图纸,先进行自审,然后会同甲方、设计、质监站、监理等进行图纸会审,以便正确无误地进行施工.(1)、通过学习熟悉施工图纸的内容,了解设计意图及要求,明确施工工艺流程。(2)、组织项目各级施工管理人员对本工程的有关施工图纸进行学习、掌握和了解图纸中的细节及设计意图。(3)、由公司工程部配合项目部技术组组织编制该工程的总体及各分部分项工程施工组织设计,并经公司工程部审核,总工室审批后;再报甲方、监理审批,经甲方、监理审批后,作为该工程施工生产的指导性文件。(4)、由公司预算部根据施工图、预算定额、施工组织设计、施工文件等编制工程施工预算,以便为施工作业计划的编制、施工任务单和限额领料单的签发提供依据.(5)、按该工程设计图纸要求,并结合现场实际情况特编制项目质量计划书,制定出相应的施工组织措施。2、工程质量控制制度:本工程在施工过程中,我司为确保工程施工质量,在现场严格加强了对每道工序施工前的控制,并做好各道工序的交接手续,做到“上道工序验收不合格,不进入下道工序施工”的准则,现场各主管施工员、质安员,根据自身责权,对各工种的各道工序进行严格把关,其主要表现在以下几点:A、施工放样:本工程的施工放样定位,是根据佛山市规划局提供的坐标控制点及设计图纸提供的坐标点采纳全站仪进行放样控制定位来确定工程主控点,再根据主控点采纳经纬仪引出主控轴线后,在基础结构位设置主控点,再将各主控点采纳吊线锤吊到各结构楼层上,采纳经纬仪对主控制轴线进行放样施工,对于局部不...
