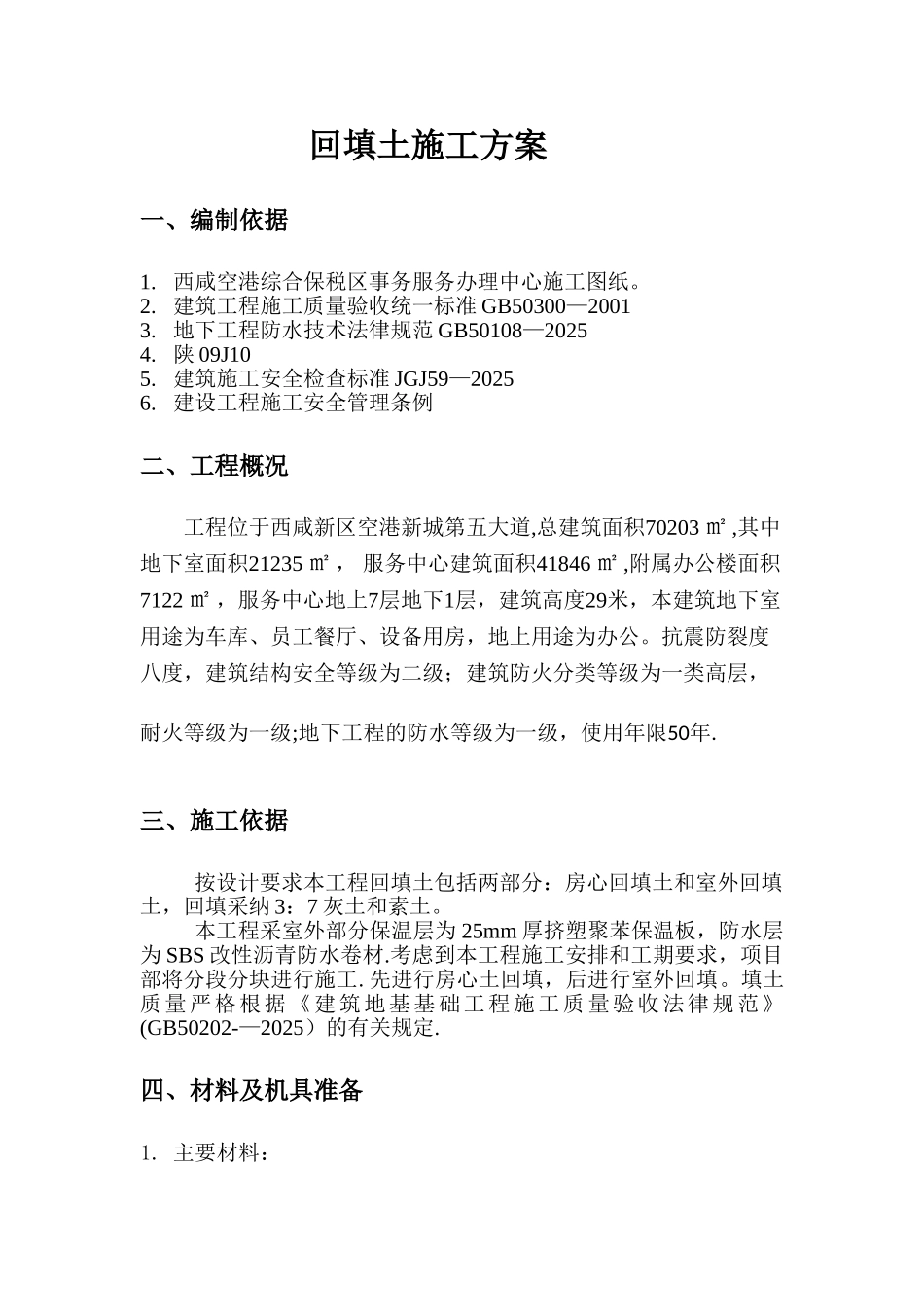

回填土施工方案一、编制依据1. 西咸空港综合保税区事务服务办理中心施工图纸。2. 建筑工程施工质量验收统一标准 GB50300—20013. 地下工程防水技术法律规范 GB50108—20254. 陕 09J105. 建筑施工安全检查标准 JGJ59—20256. 建设工程施工安全管理条例二、工程概况工程位于西咸新区空港新城第五大道,总建筑面积70203 ㎡ ,其中地下室面积21235 ㎡ , 服务中心建筑面积41846 ㎡ ,附属办公楼面积7122 ㎡ ,服务中心地上7层地下1层,建筑高度29米,本建筑地下室用途为车库、员工餐厅、设备用房,地上用途为办公。抗震防裂度八度,建筑结构安全等级为二级;建筑防火分类等级为一类高层,耐火等级为一级;地下工程的防水等级为一级,使用年限50年.三、施工依据 按设计要求本工程回填土包括两部分:房心回填土和室外回填土,回填采纳 3:7 灰土和素土。本工程采室外部分保温层为 25mm 厚挤塑聚苯保温板,防水层为 SBS 改性沥青防水卷材.考虑到本工程施工安排和工期要求,项目部将分段分块进行施工.先进行房心土回填,后进行室外回填。填土质量严格根据 《建筑地基基础工程施工质量验收法律规范》(GB50202-—2025)的有关规定.四、材料及机具准备1. 主要材料: 石灰、素土。2. 机具 推土机、铲运机、自卸汽车、翻斗车、振动碾、柴油打夯机、蛙式打夯机、冲击夯、50mm 钢丝网筛子、5mm 钢丝网筛子、标准斗、小推车、钢卷尺木夯、平头铁锹、尖头铁锹、30 铲车等. 五、作业条件 1. 回填前,应对地下室顶板、卫生间管道、埋地管线进行检查验收,做好隐蔽验收手续并经监理工程师验收合格. 需要回填部位垃圾已清除完毕。 2. 施工前请监理单位见证取土及白灰送往试验室做压实试验,由试验室出具最大干密度及最优含水率的数值.3. 施工前,应抄平做好水平标志,在室内墙体上弹出水平控制点.4. 土方回填前,由项目施工技术部向作业班组、质检员进行详细的技术交底,将回填部位的材料要求、根据压实试验确定的压实参数、施工方法等技术要求,向工人交代清楚。六、施工工艺1. 工艺流程基底清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→选土→筛土→拌 3∶7 灰土→检验土质→铺设灰土→夯打密实→检验密实度2. 操作方法1) 填土前应将地下室顶板内的垃圾杂物等清理洁净;必须清理到结构面标高,将回落的松散土、砂浆、石子等清除洁净。2) 检验回填土的含水率是否在控制范围内,如含水率偏高,可采纳翻松、晾晒或均...
