关于主路路面沉降处理方案编制人:审核人:审批人:编制单位:编制日期:2025 年 3 月 9 日一、工程概况1、项目位置:位置位于道路等级:城市快速路,道路宽度:15
0m(行车道)+3
0m(分隔带)+15
0m(行车道)+8
0m(绿化带)+21
0m(辅道)
道路西侧为南泄洪渠,常年有水
2、造成路面沉降的主要原因由于顶管施工过程中,钻机刺破河床导致南泄洪渠内渠水灌入下穿顶管管道内,渠水顺管道流入顶管工程西侧的接收井中,渠水由接收井灌入正在施工的顶管内;由于排水不利等其他原因导致渠水在一周时间未排除,路基长时间浸水最终导致西三环路基路面发生沉降,最大沉降量约25cm
二、处理施工方案1、注浆加固处理对发生沉降段路基进行压密注浆加固处理,布孔时应注意避开地下管线,注浆孔应该根据梅花形布置,间距采纳2
0m,孔深约13m,对水泥管顶以上3m范围内地基土进行处治,处理有效深度10m;处理范围:沿顶管中心线前后8m,处理长度16m;处理宽度为路面宽度
处理面积共计480平方米,钻孔数量120根,成孔长度1560m;注浆量根据施工经验0
15 m³/根,注浆总量约为18立方米
压密注浆施工工艺及施工注意事项施工工艺: 施工准备——成孔——注浆花管的制作—-填碎石-—封孔-—注浆——养护 (1)施工准备:施工现场应该预先平整,并沿钻孔位置开挖沟槽和集水坑
了解地下管线的布置情况,在地面放出各种管线的位置图,并且标示清楚避开成孔过程损坏地下管线,衍生事故
主要注浆设备:潜孔锤 1 台,螺杆式空气压缩机 1 台,发电机 1 台,注浆泵 1 套
(2)成孔:用潜孔锤按设计孔位就位,成孔孔径 Φ100mm,孔深 10m,施工时由现场技术人员及机长根据钻速和载荷确定终孔深度
浆液有效扩散半径平均 0
注浆孔应该根据梅花形布置

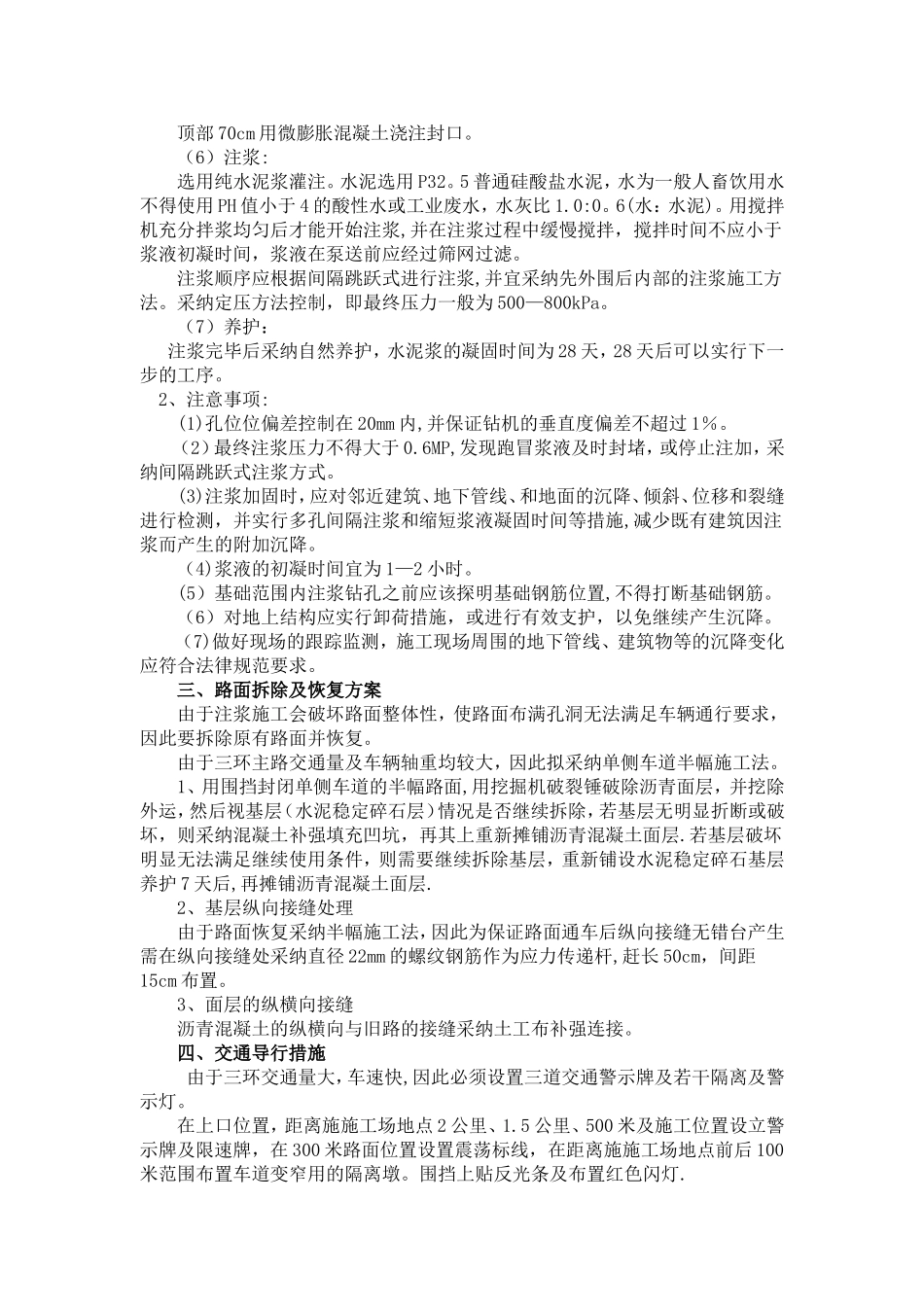

(3)注浆花管的制作: 用 32mm 钢管制作注浆管,
