电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

乡村道路施工合同书

乡村道路施工合同书_第1页
1/3
乡村道路施工合同书_第2页
2/3
乡村道路施工合同书_第3页
3/3

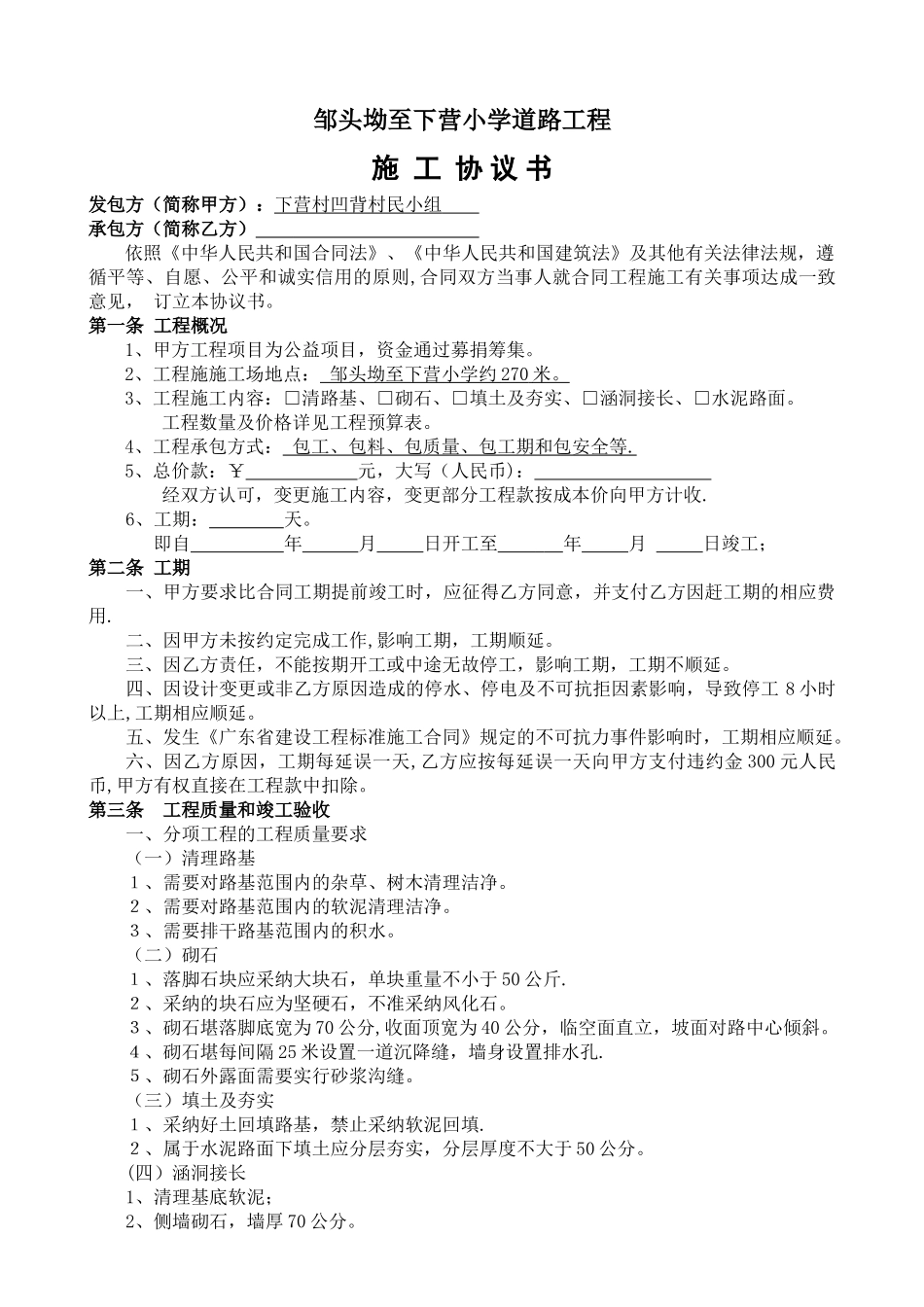

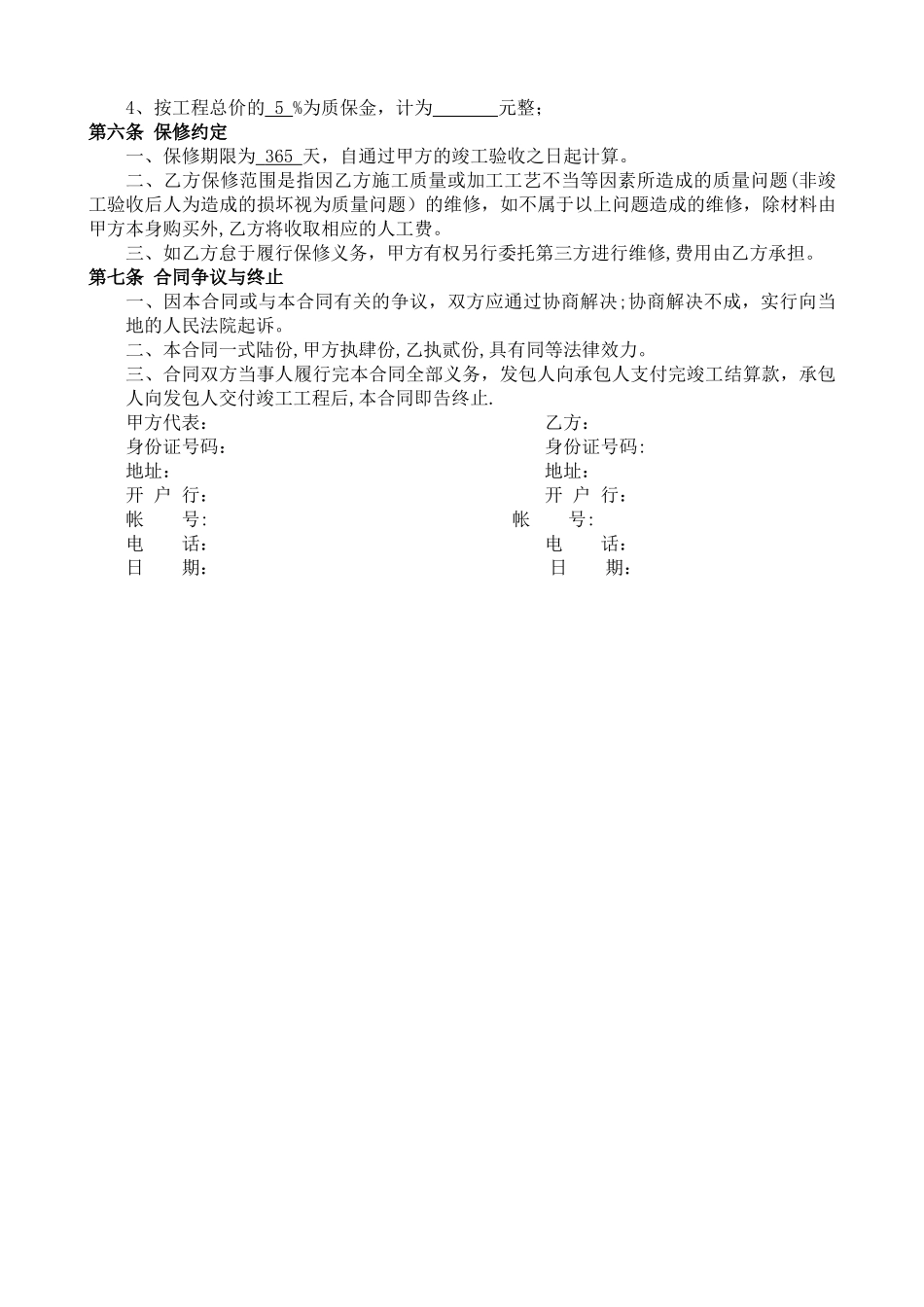

邹头坳至下营小学道路工程施 工 协 议 书发包方(简称甲方):下营村凹背村民小组 承包方(简称乙方) 依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律法规,遵循平等、自愿、公平和诚实信用的原则,合同双方当事人就合同工程施工有关事项达成一致意见, 订立本协议书。第一条 工程概况1、甲方工程项目为公益项目,资金通过募捐筹集。2、工程施施工场地点: 邹头坳至下营小学约 270 米。 3、工程施工内容:□清路基、□砌石、□填土及夯实、□涵洞接长、□水泥路面。工程数量及价格详见工程预算表。4、工程承包方式: 包工、包料、包质量、包工期和包安全等 . 5、总价款:¥ 元,大写(人民币): 经双方认可,变更施工内容,变更部分工程款按成本价向甲方计收.6、工期: 天。即自 年 月 日开工至 年 月 日竣工;第二条 工期一、甲方要求比合同工期提前竣工时,应征得乙方同意,并支付乙方因赶工期的相应费用.二、因甲方未按约定完成工作,影响工期,工期顺延。三、因乙方责任,不能按期开工或中途无故停工,影响工期,工期不顺延。四、因设计变更或非乙方原因造成的停水、停电及不可抗拒因素影响,导致停工 8 小时以上,工期相应顺延。五、发生《广东省建设工程标准施工合同》规定的不可抗力事件影响时,工期相应顺延。六、因乙方原因,工期每延误一天,乙方应按每延误一天向甲方支付违约金 300 元人民币,甲方有权直接在工程款中扣除。第三条 工程质量和竣工验收一、分项工程的工程质量要求(一)清理路基1、需要对路基范围内的杂草、树木清理洁净。2、需要对路基范围内的软泥清理洁净。3、需要排干路基范围内的积水。(二)砌石1、落脚石块应采纳大块石,单块重量不小于 50 公斤.2、采纳的块石应为坚硬石,不准采纳风化石。3、砌石堪落脚底宽为 70 公分,收面顶宽为 40 公分,临空面直立,坡面对路中心倾斜。4、砌石堪每间隔 25 米设置一道沉降缝,墙身设置排水孔.5、砌石外露面需要实行砂浆沟缝。(三)填土及夯实1、采纳好土回填路基,禁止采纳软泥回填.2、属于水泥路面下填土应分层夯实,分层厚度不大于 50 公分。(四)涵洞接长1、清理基底软泥;2、侧墙砌石,墙厚 70 公分。3、盖板采纳钢筋网+C20 混凝土浇筑,厚度 15 公分。(五)水泥路面1、路面厚度为 15 公分,路面宽度为 3 米.2、实行 C20 标号混凝土配合比,每立方米混凝土用料:水:175kg,水泥:34...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

乡村道路施工合同书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
