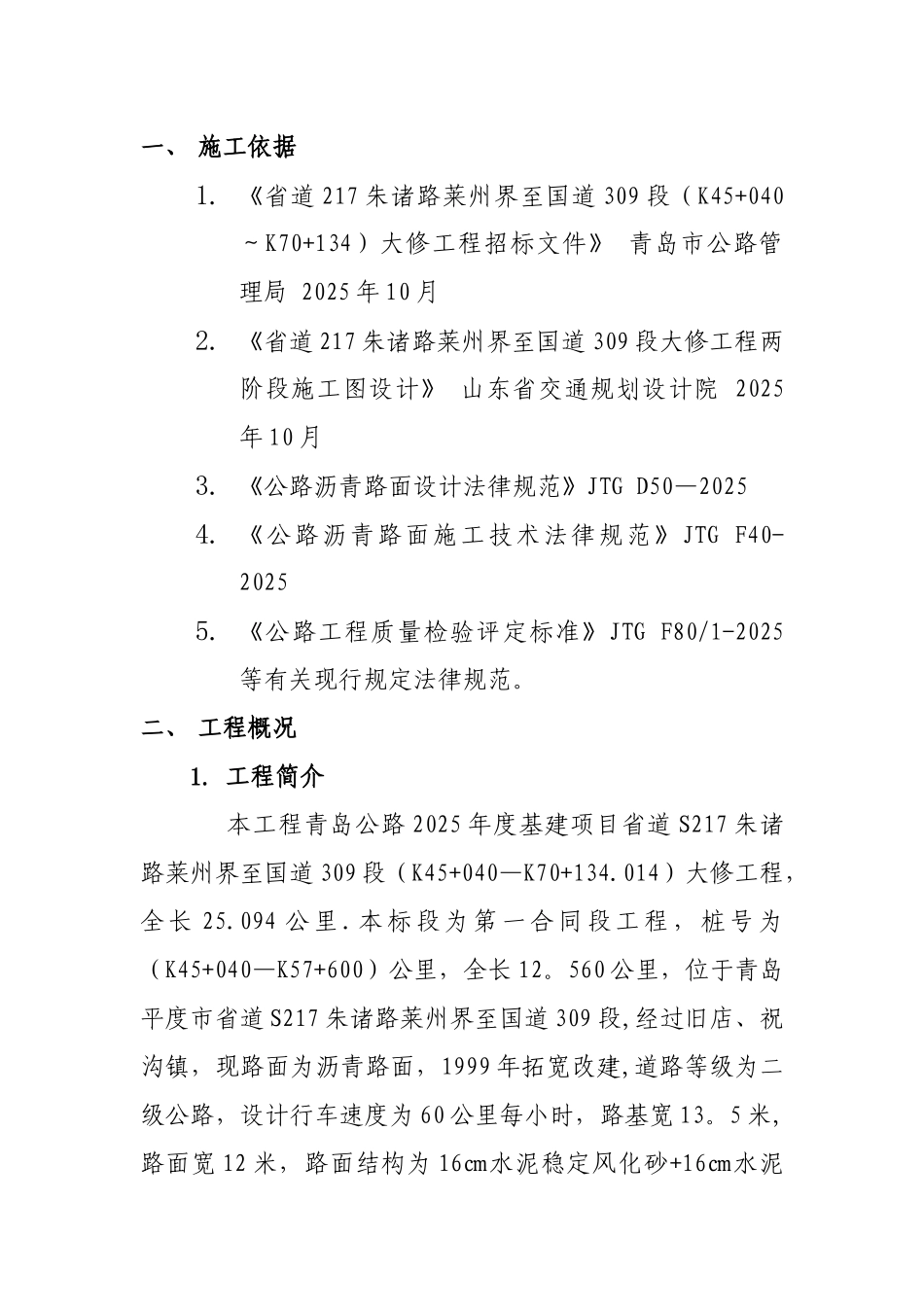

一、 施工依据1
《省道 217 朱诸路莱州界至国道 309 段(K45+040~K70+134)大修工程招标文件》 青岛市公路管理局 2025 年 10 月2
《省道 217 朱诸路莱州界至国道 309 段大修工程两阶段施工图设计》 山东省交通规划设计院 2025年 10 月3
《公路沥青路面设计法律规范》JTG D50—20254
《公路沥青路面施工技术法律规范》JTG F40-20255
《公路工程质量检验评定标准》JTG F80/1-2025等有关现行规定法律规范
二、 工程概况1
工程简介本工程青岛公路 2025 年度基建项目省道 S217 朱诸路莱州界至国道 309 段(K45+040—K70+134
014)大修工程,全长 25
094 公里
本标段为第一合同段工程,桩号为(K45+040—K57+600)公里,全长 12
560 公里,位于青岛平度市省道 S217 朱诸路莱州界至国道 309 段,经过旧店、祝沟镇,现路面为沥青路面,1999 年拓宽改建,道路等级为二级公路,设计行车速度为 60 公里每小时,路基宽 13
5 米,路面宽 12 米,路面结构为 16㎝水泥稳定风化砂+16㎝水泥稳定风化砂+(4+3)㎝沥青混凝土
道路大修建成后路面结构为 16㎝水泥稳定风化砂底基层+ 18㎝水泥稳定碎石基层+(5+4)㎝沥青混凝土面层,为标准二级公路,双向两车道,其中路面宽度为 12 米,路肩宽度为 1
路面横坡为双向横坡,横坡度为 2%,路肩横坡度为 3%

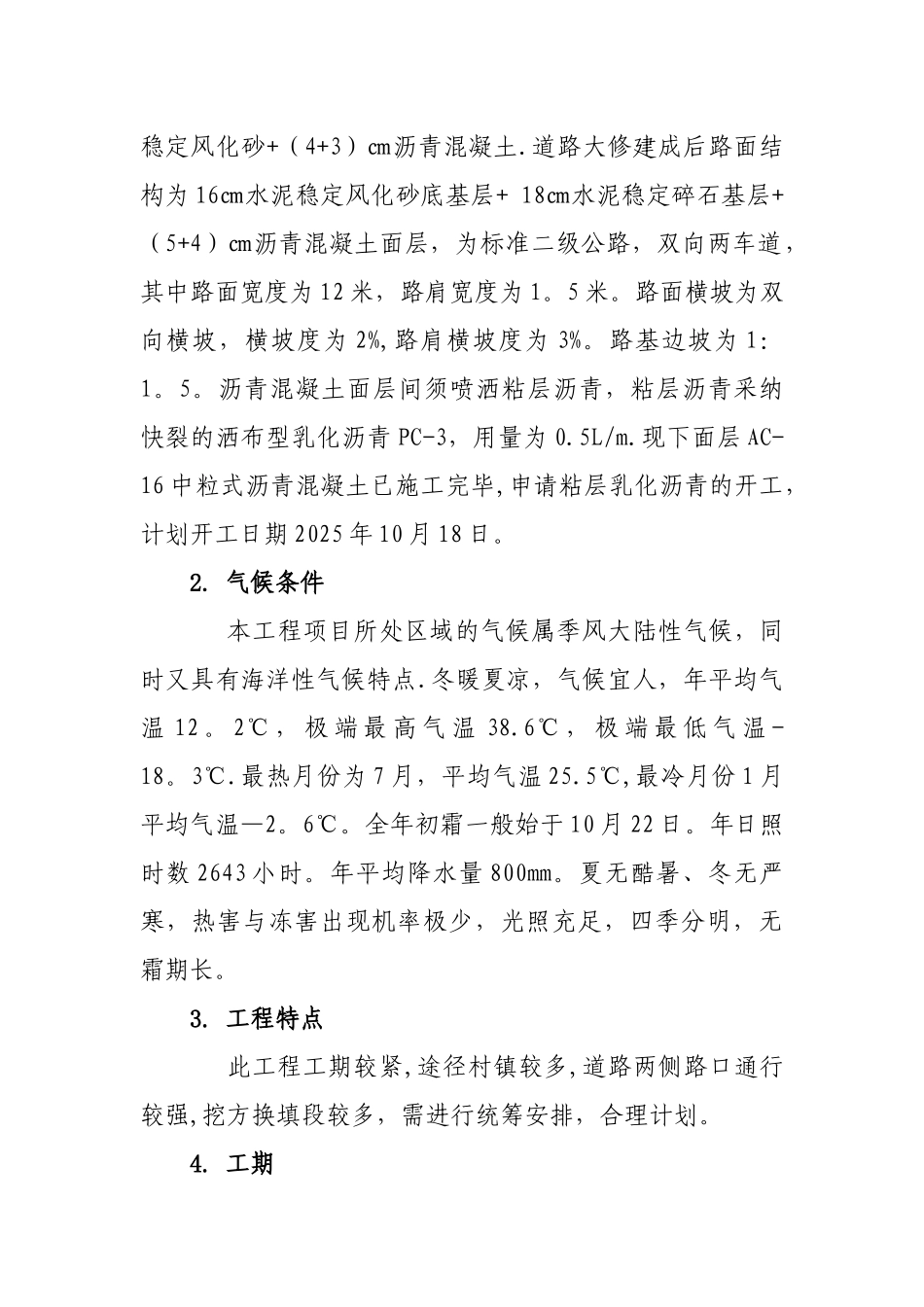

路基边坡为 1:1
沥青混凝土面层间须喷洒粘层沥青,粘层沥青采纳快裂的洒布型乳化沥青 PC-3,用量为 0

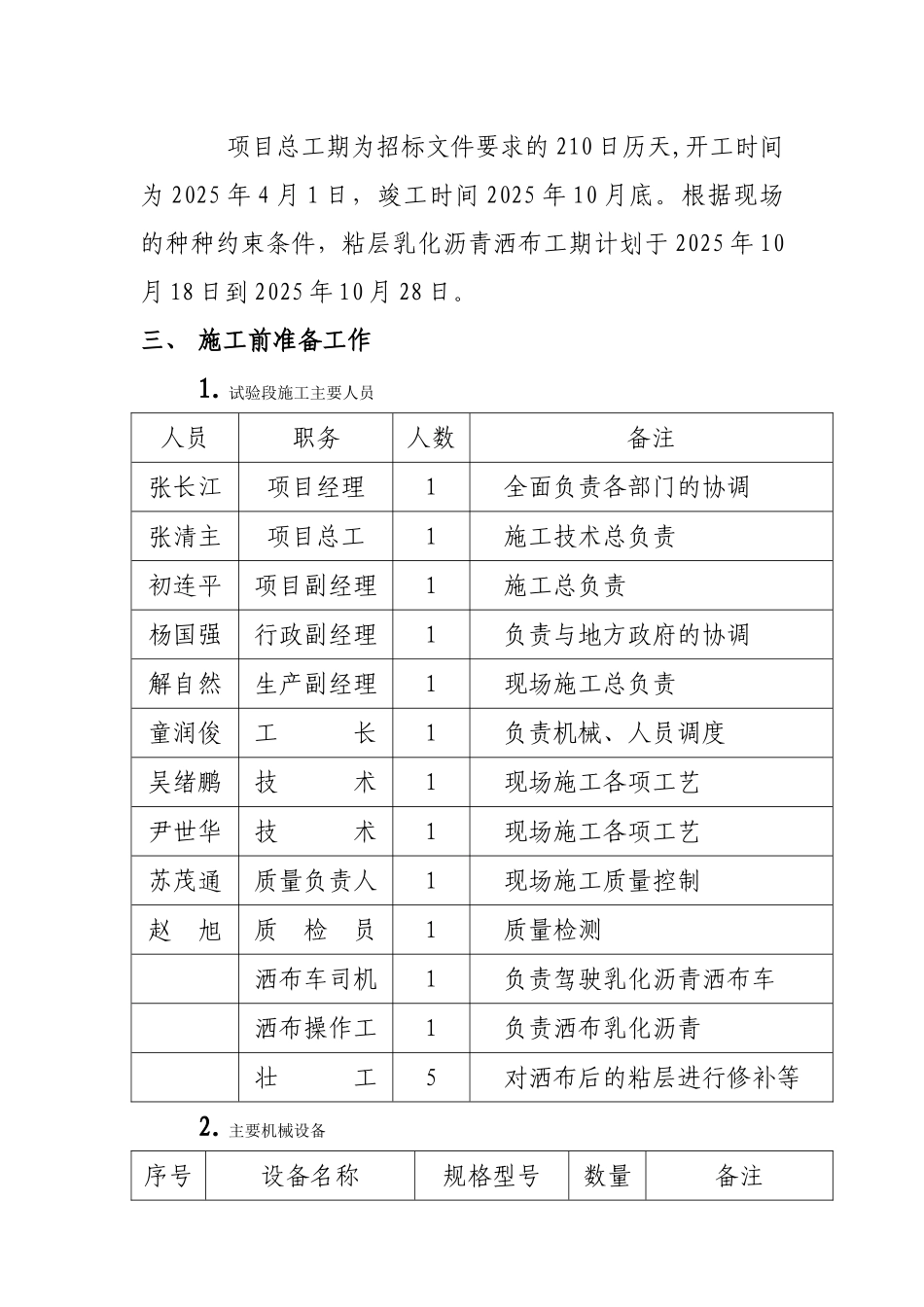

现下面层 AC-16 中粒式沥青混凝土已施工完毕,申请粘层乳化沥青的开工,计划开工日期 2025 年 10 月 18 日
气候条件本工程项目所处区域的气候属季风
