施工方案报审表工程名称:2025 青岛世园会基础设施建设项目 编号: 致:青岛华鹏工程咨询集团有限公司 (监理单位) 我方已完成了 2025 青岛世园会基础设施建设项目二灰碎石 施工方案的编制,并经我单位上级有关部门负责人的审查批准,请予以审查

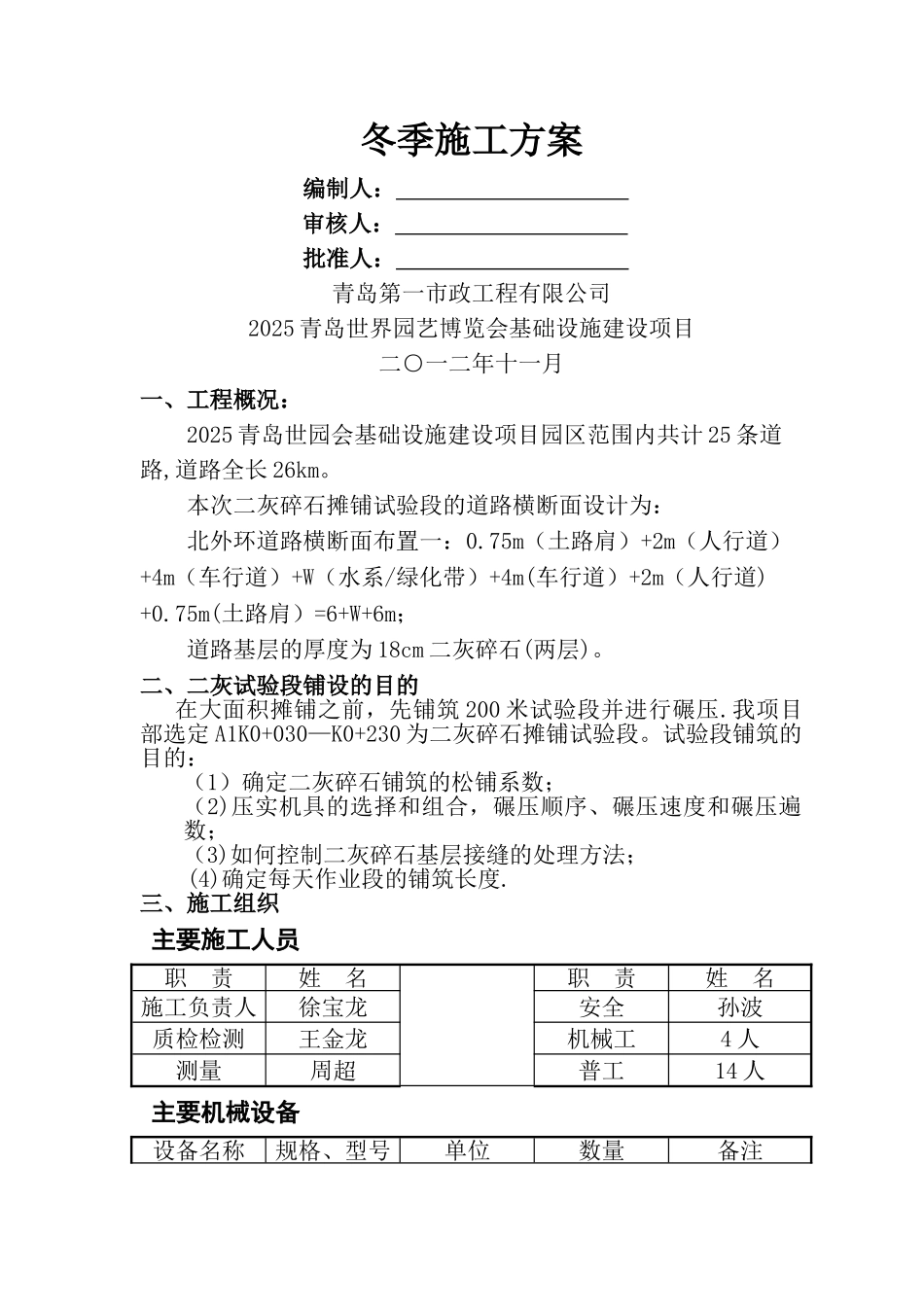

附:二灰碎石施工方案承包单位(章) 项 目 经 理 日 期 专业监理工程师审查意见: 专业监理工程师 日 期 总监理工程师审查意见: 项目监理机构 总监理工程师 日 期 2025 青岛世园会基础设施建设项目冬季施工方案 编制人: 审核人: 批准人: 青岛第一市政工程有限公司2025 青岛世界园艺博览会基础设施建设项目二○一二年十一月一、工程概况:2025 青岛世园会基础设施建设项目园区范围内共计 25 条道路,道路全长 26km
本次二灰碎石摊铺试验段的道路横断面设计为:北外环道路横断面布置一:0
75m(土路肩)+2m(人行道)+4m(车行道)+W(水系/绿化带)+4m(车行道)+2m(人行道)+0
75m(土路肩)=6+W+6m;道路基层的厚度为 18cm 二灰碎石(两层)
二、二灰试验段铺设的目的在大面积摊铺之前,先铺筑 200 米试验段并进行碾压
我项目部选定 A1K0+030—K0+230 为二灰碎石摊铺试验段
试验段铺筑的目的:(1)确定二灰碎石铺筑的松铺系数;(2)压实机具的选择和组合,碾压顺序、碾压速度和碾压遍数;(3)如何控制二灰碎石基层接缝的处理方法;(4)确定每天作业段的铺筑长度

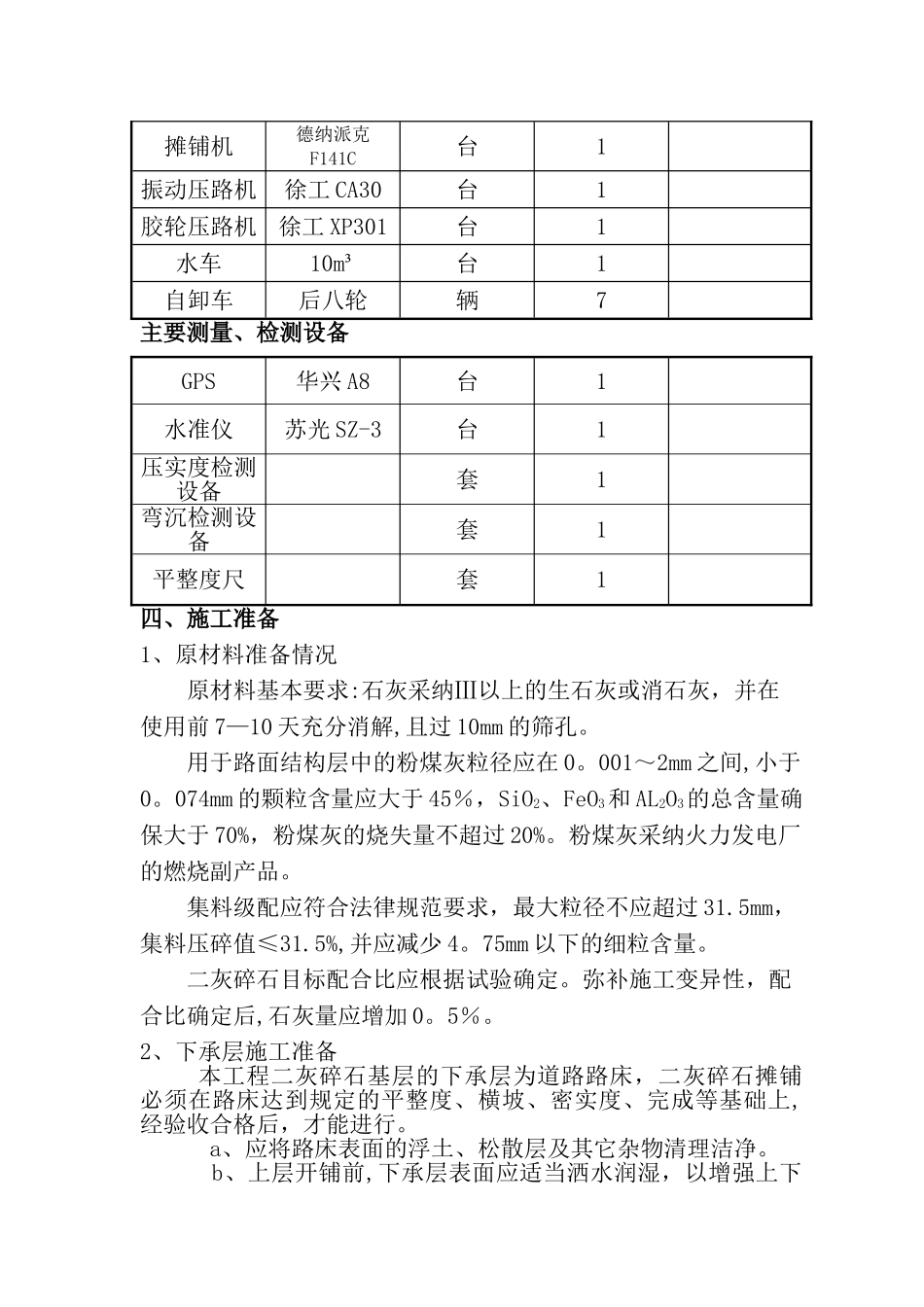

三、施工组织主要施工人员职 责姓 名职 责姓 名施工负责人徐宝龙安全孙波质检检测王金龙机械工4 人测量周超普工14 人主要机械设备设备名称规格、型号单位数量备注摊铺机德纳派克F141C台1振动压路机徐工 CA30台1胶轮压路机徐工 XP301台1水车10m³台1自卸车后八轮辆7主要测量、检测设备GPS华兴 A8台1水准仪苏光 SZ-
