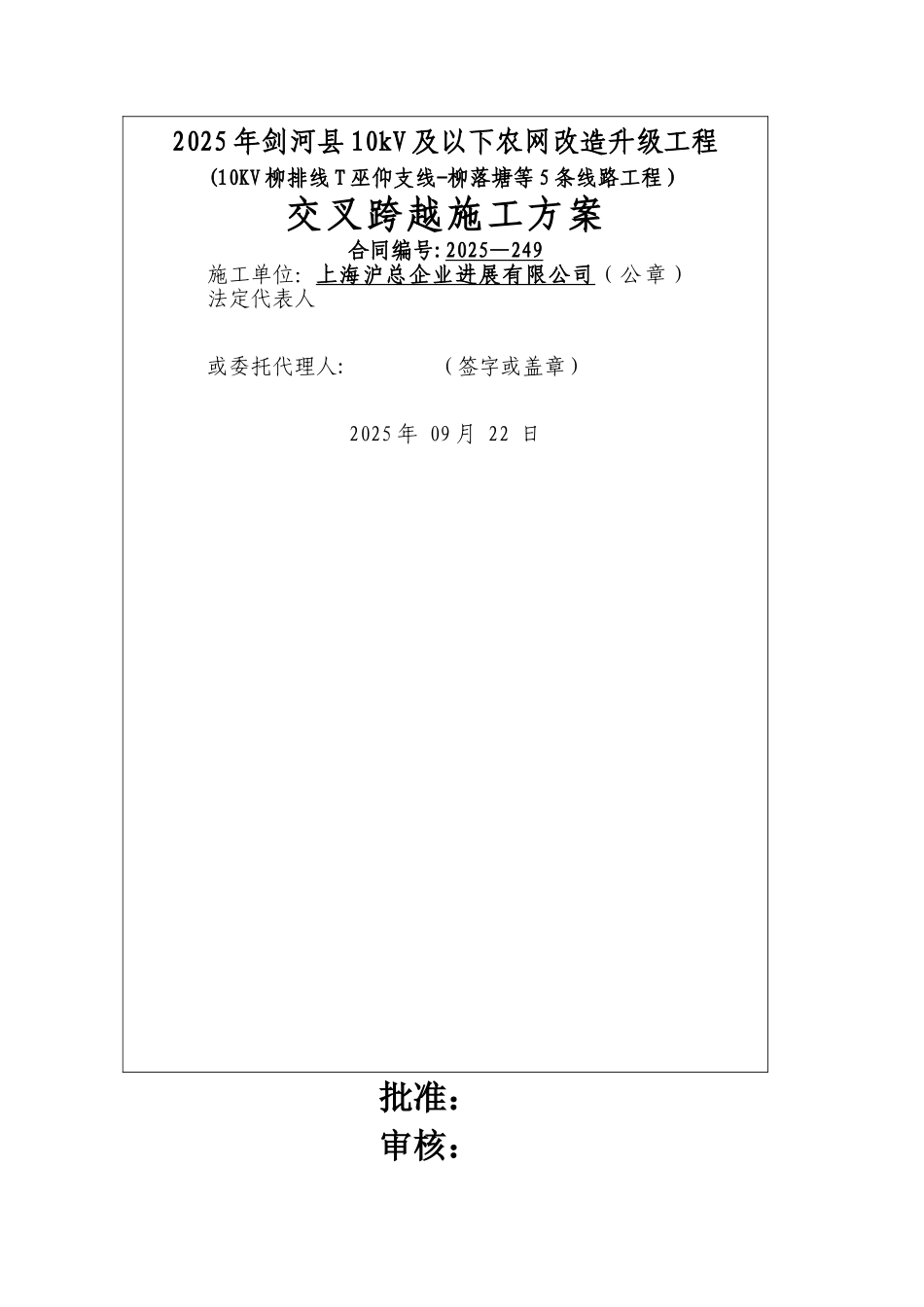

2025 年剑河县 10kV 及以下农网改造升级工程(10KV 柳排线 T 巫仰支线-柳落塘等 5 条线路工程)交叉跨越施工方案合同编号:2025—249施工单位:上海沪总企业进展有限公司 (公章)法定代表人或委托代理人: (签字或盖章)2025 年 09 月 22 日批准:审核:编制:一、编制目的和适用范围1

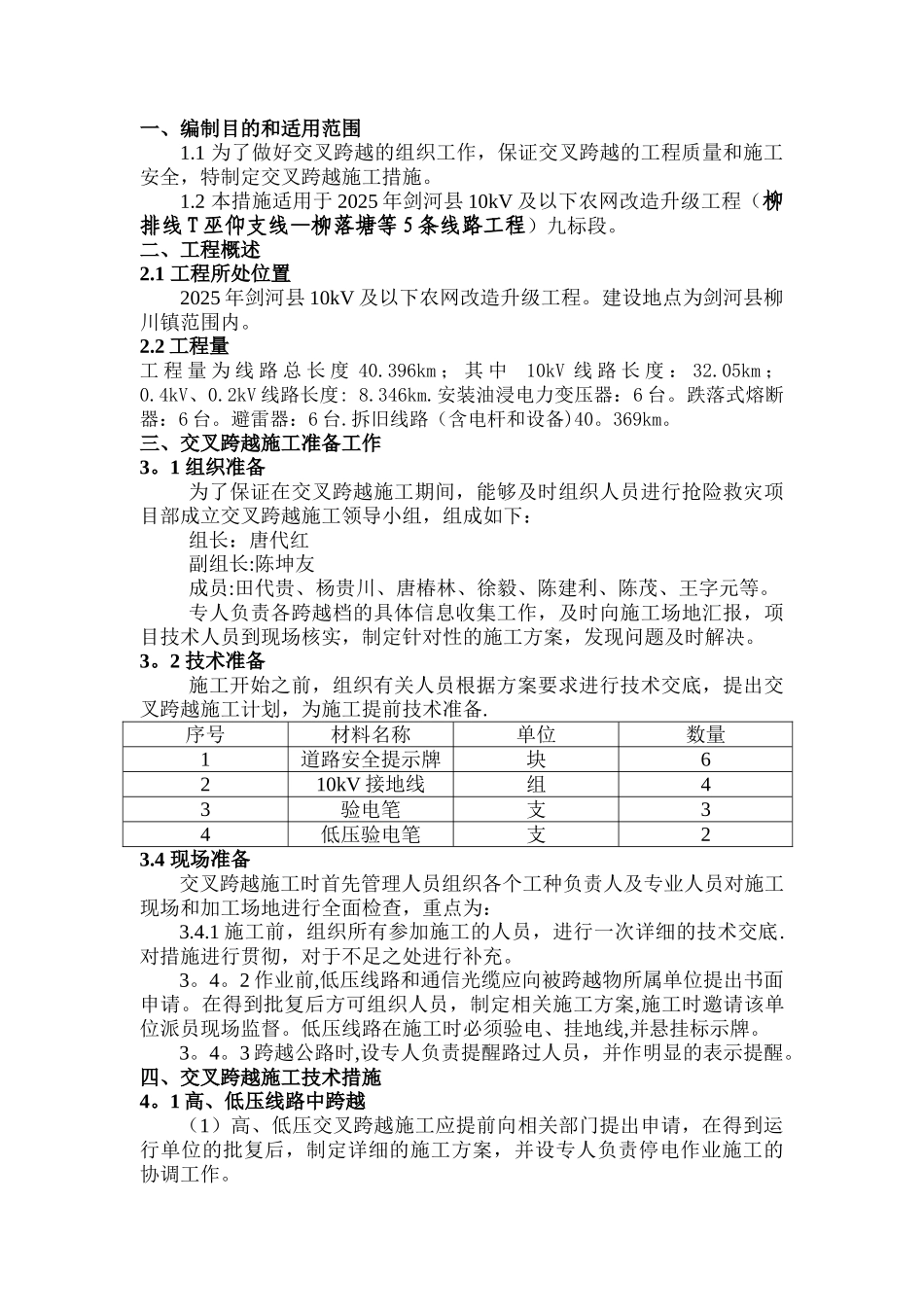

1 为了做好交叉跨越的组织工作,保证交叉跨越的工程质量和施工安全,特制定交叉跨越施工措施
2 本措施适用于 2025 年剑河县 10kV 及以下农网改造升级工程(柳排线 T 巫仰支线—柳落塘等 5 条线路工程)九标段
二、工程概述2
1 工程所处位置2025 年剑河县 10kV 及以下农网改造升级工程
建设地点为剑河县柳川镇范围内
2 工程量工 程 量 为 线 路 总 长 度 40
396km ; 其 中 10kV 线 路 长 度 : 32
05km ; 0
2kV 线路长度: 8
安装油浸电力变压器:6 台
跌落式熔断器:6 台
避雷器:6 台
拆旧线路(含电杆和设备)40
三、交叉跨越施工准备工作3
1 组织准备为了保证在交叉跨越施工期间,能够及时组织人员进行抢险救灾项目部成立交叉跨越施工领导小组,组成如下:组长:唐代红副组长:陈坤友成员:田代贵、杨贵川、唐椿林、徐毅、陈建利、陈茂、王字元等
专人负责各跨越档的具体信息收集工作,及时向施工场地汇报,项目技术人员到现场核实,制定针对性的施工方案,发现问题及时解决
2 技术准备施工开始之前,组织有关人员根据方案要求进行技术交底,提出交叉跨越施工计划,为施工提前技术准备
序号材料名称单位数量1道路安全提示牌块6210kV 接地线组43验电笔支34低压验电笔支23
4 现场准备交叉跨越施工时首先管理人员组织各个工种负责人及专业人员对施工现场和加工场地进行全面检查,重点为:3
