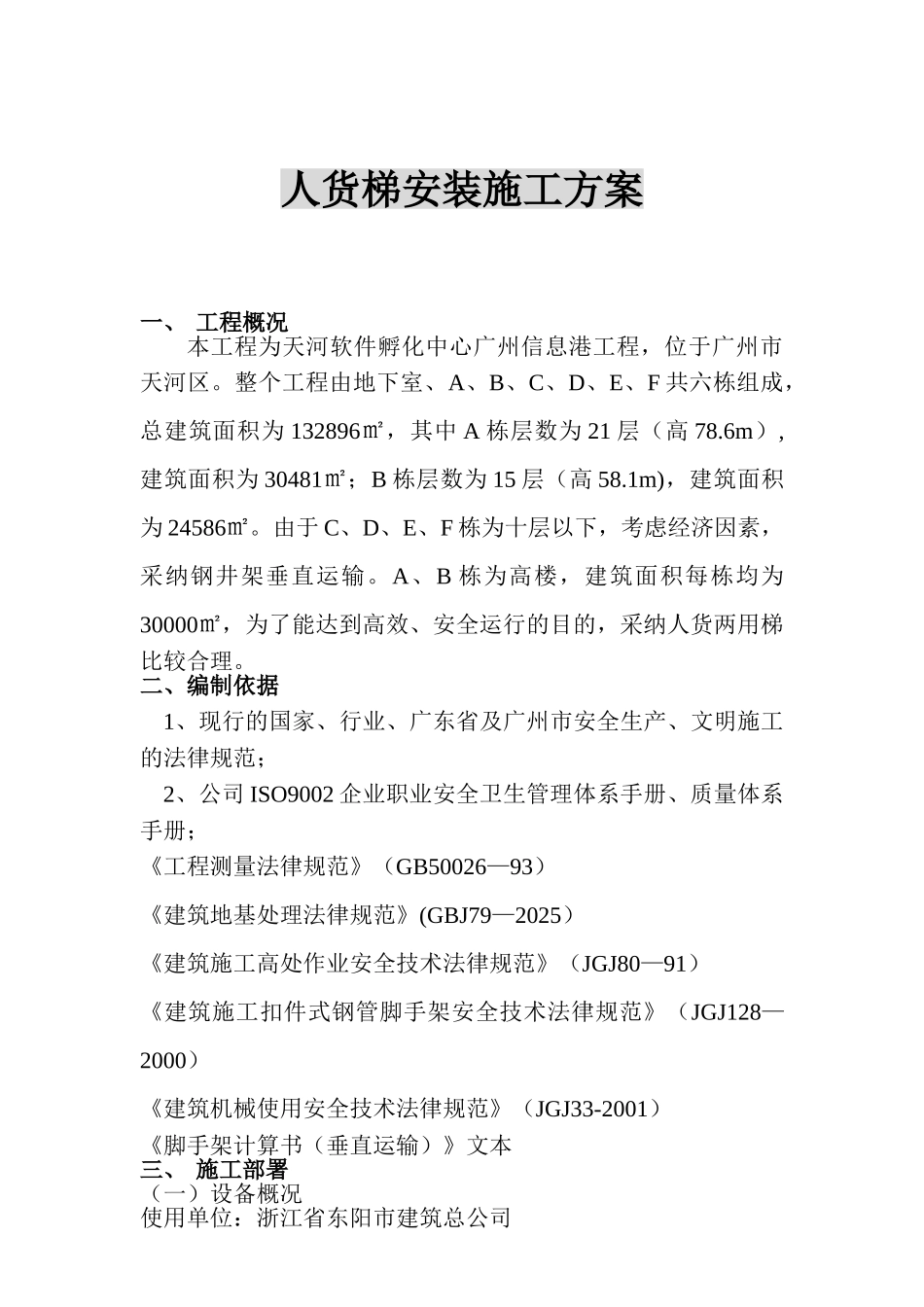

人货梯安装施工方案一、 工程概况本工程为天河软件孵化中心广州信息港工程,位于广州市天河区
整个工程由地下室、A、B、C、D、E、F 共六栋组成,总建筑面积为 132896㎡,其中 A 栋层数为 21 层(高 78
6m),建筑面积为 30481㎡;B 栋层数为 15 层(高 58
1m),建筑面积为 24586㎡
由于 C、D、E、F 栋为十层以下,考虑经济因素,采纳钢井架垂直运输
A、B 栋为高楼,建筑面积每栋均为30000㎡,为了能达到高效、安全运行的目的,采纳人货两用梯比较合理

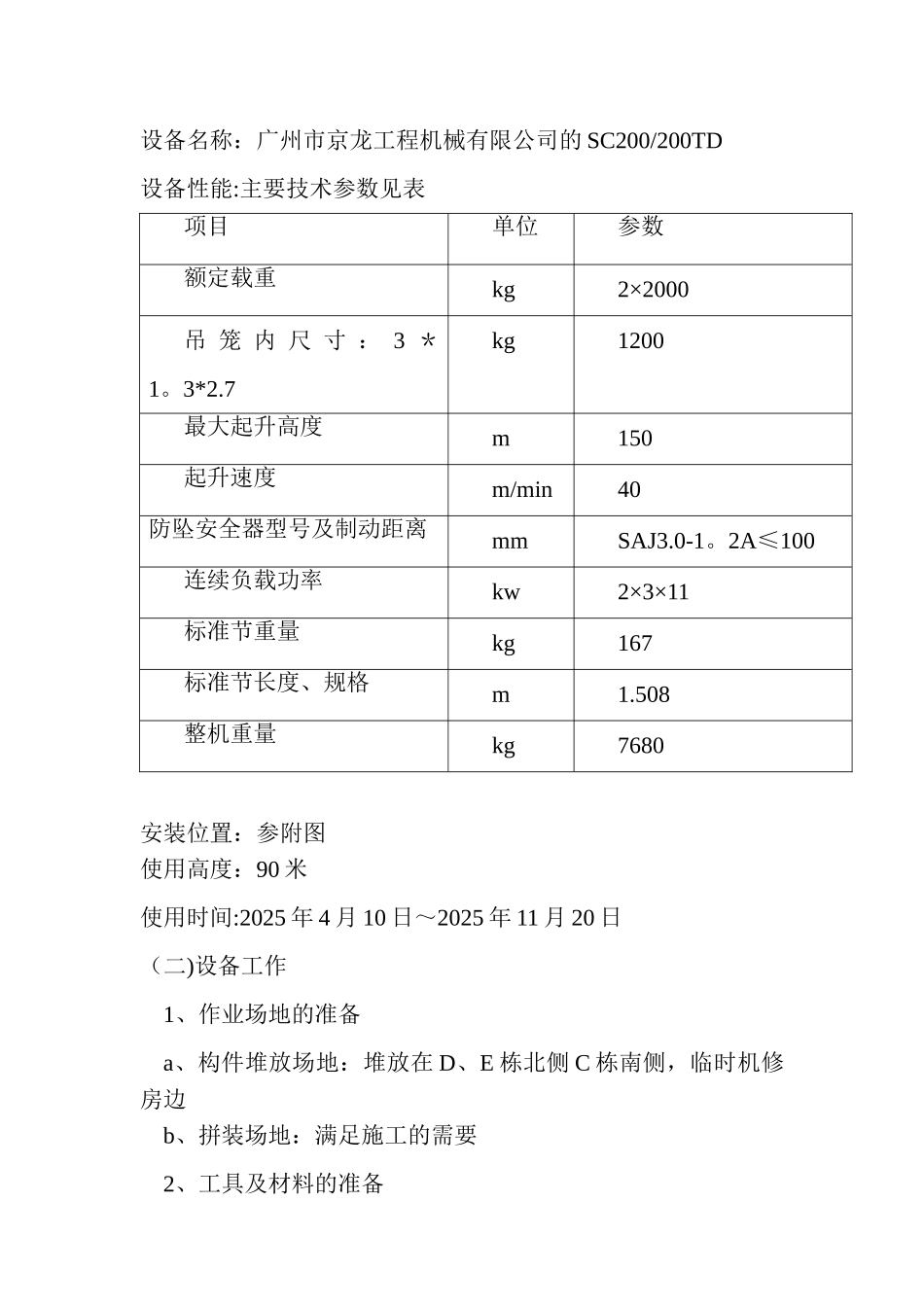

二、编制依据1、现行的国家、行业、广东省及广州市安全生产、文明施工的法律规范;2、公司 ISO9002 企业职业安全卫生管理体系手册、质量体系手册;《工程测量法律规范》(GB50026—93)《建筑地基处理法律规范》(GBJ79—2025)《建筑施工高处作业安全技术法律规范》(JGJ80—91)《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ128—2000)《建筑机械使用安全技术法律规范》(JGJ33-2001)《脚手架计算书(垂直运输)》文本三、 施工部署(一)设备概况使用单位:浙江省东阳市建筑总公司设备名称:广州市京龙工程机械有限公司的 SC200/200TD设备性能:主要技术参数见表项目单位参数额定载重kg2×2000吊 笼 内 尺 寸 : 3 *1
7kg1200最大起升高度m150起升速度m/min40防坠安全器型号及制动距离mmSAJ3

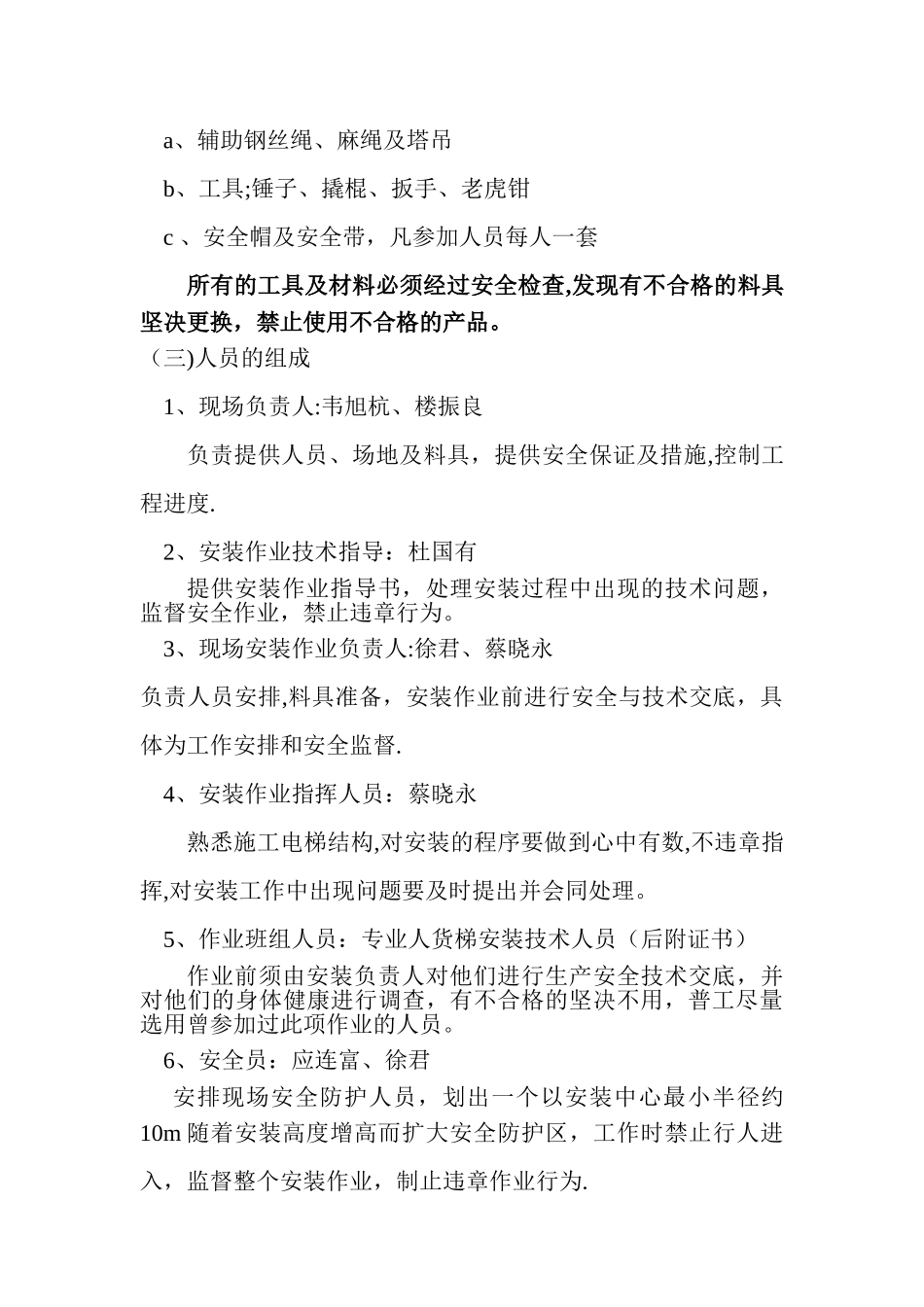

2A≤100连续负载功率kw2×3×11标准节重量kg167标准节长度、规格m1
508整机重量kg7680安装位置:参附图使用高度:90 米使用时间:2025 年 4 月 10 日~2025 年 11 月 20 日(二)设备工作1、作业场地的准备a、构件堆放场地:堆放在 D、E 栋北侧 C 栋南侧,临时机修房边b、拼装场地:
