电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

人防工程监理规划48957

人防工程监理规划48957_第1页
1/20
人防工程监理规划48957_第2页
2/20
人防工程监理规划48957_第3页
3/20

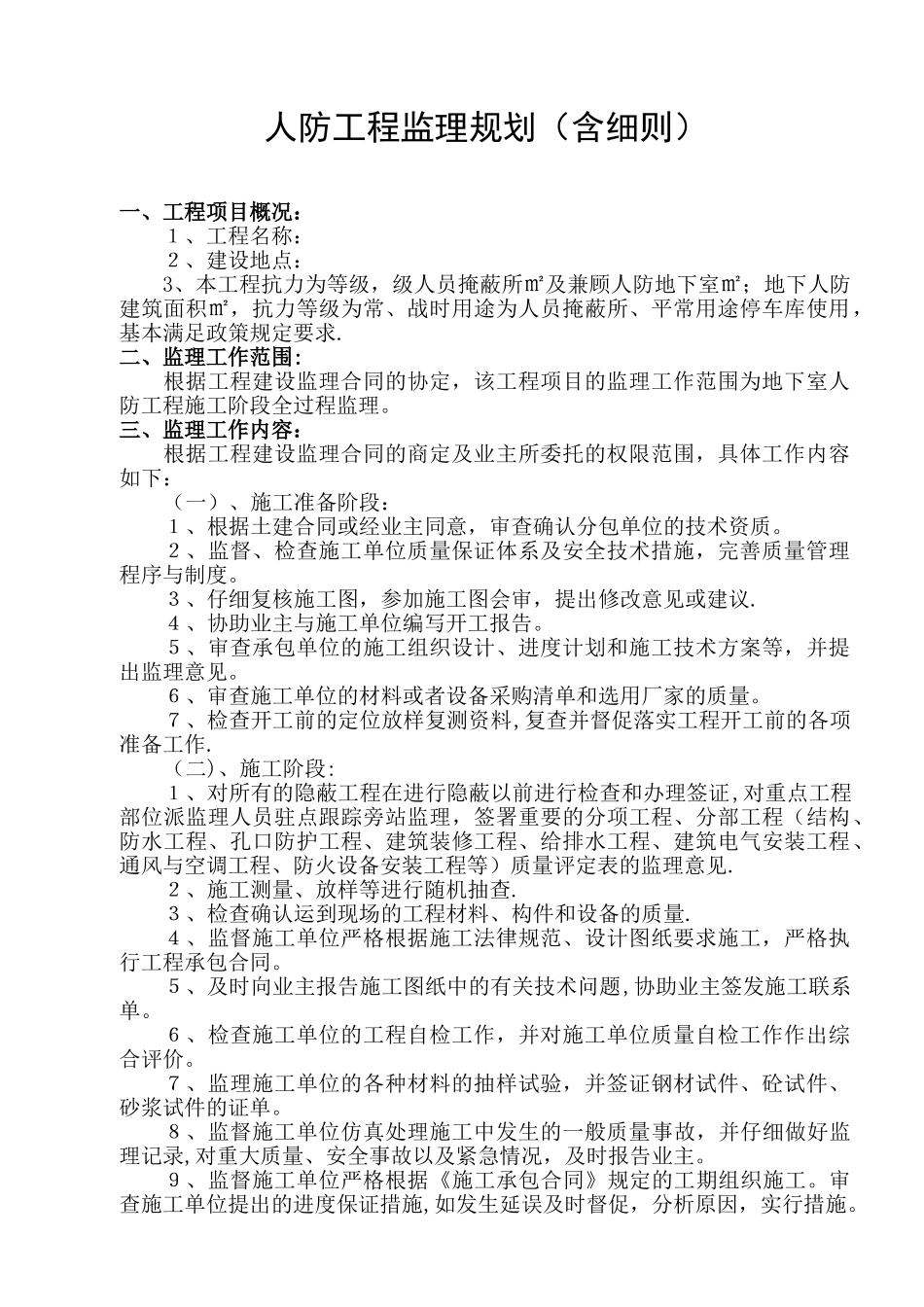

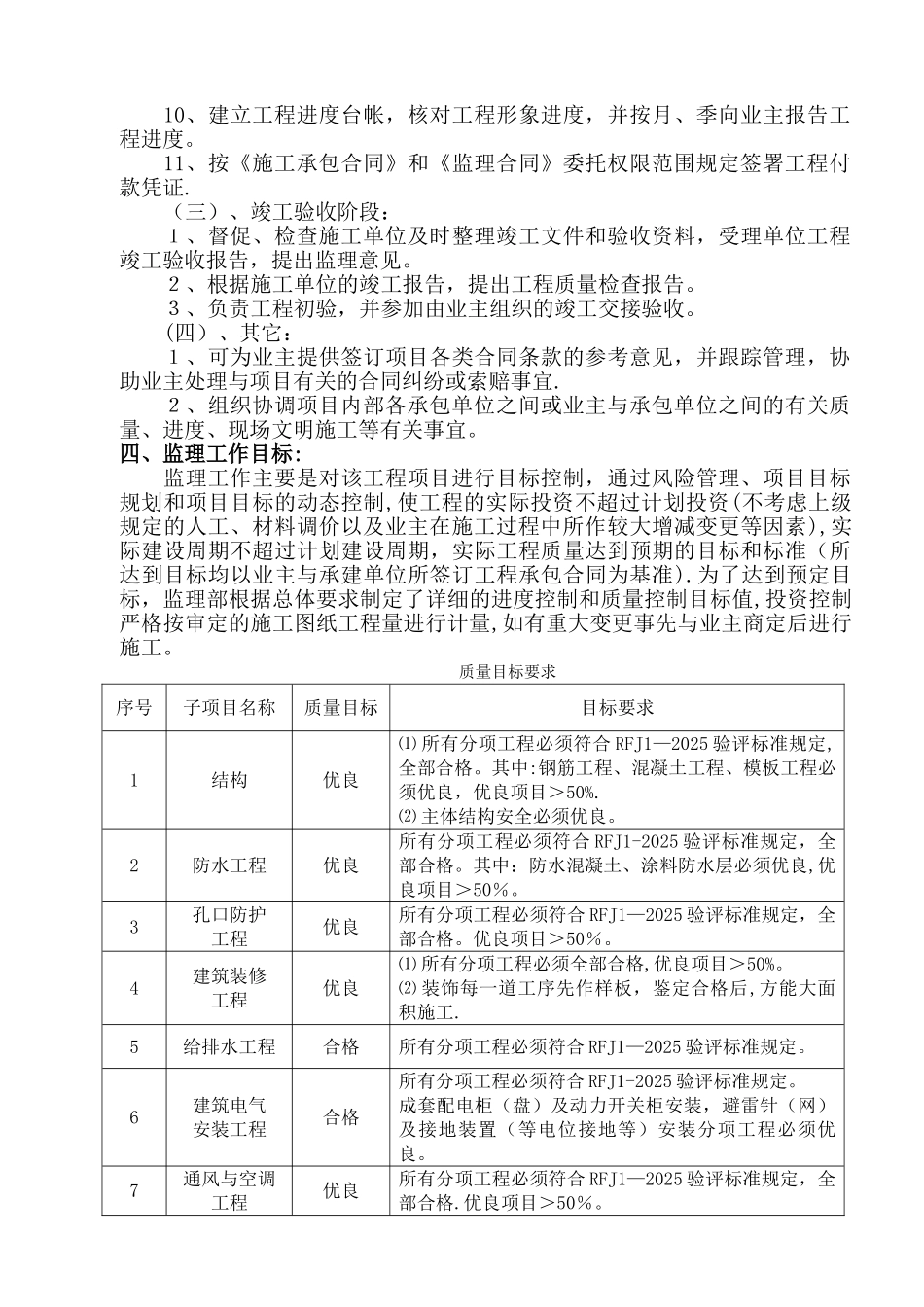

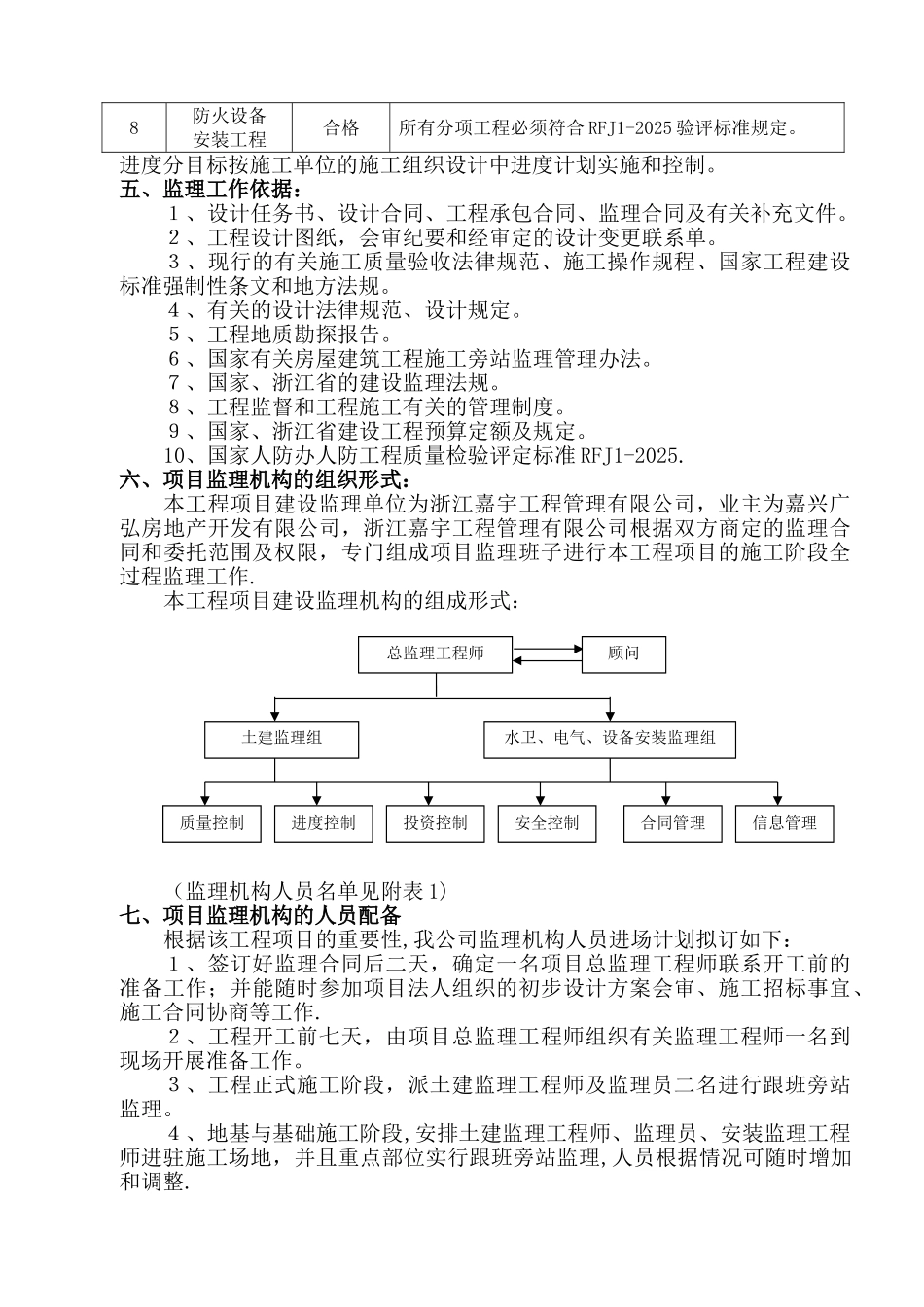

人防工程监理规划(含细则)一、工程项目概况:1、工程名称:2、建设地点:3、本工程抗力为等级,级人员掩蔽所㎡及兼顾人防地下室㎡;地下人防建筑面积㎡,抗力等级为常、战时用途为人员掩蔽所、平常用途停车库使用,基本满足政策规定要求.二、监理工作范围:根据工程建设监理合同的协定,该工程项目的监理工作范围为地下室人防工程施工阶段全过程监理。三、监理工作内容:根据工程建设监理合同的商定及业主所委托的权限范围,具体工作内容如下:(一)、施工准备阶段:1、根据土建合同或经业主同意,审查确认分包单位的技术资质。2、监督、检查施工单位质量保证体系及安全技术措施,完善质量管理程序与制度。3、仔细复核施工图,参加施工图会审,提出修改意见或建议.4、协助业主与施工单位编写开工报告。5、审查承包单位的施工组织设计、进度计划和施工技术方案等,并提出监理意见。6、审查施工单位的材料或者设备采购清单和选用厂家的质量。7、检查开工前的定位放样复测资料,复查并督促落实工程开工前的各项准备工作.(二)、施工阶段:1、对所有的隐蔽工程在进行隐蔽以前进行检查和办理签证,对重点工程部位派监理人员驻点跟踪旁站监理,签署重要的分项工程、分部工程(结构、防水工程、孔口防护工程、建筑装修工程、给排水工程、建筑电气安装工程、通风与空调工程、防火设备安装工程等)质量评定表的监理意见.2、施工测量、放样等进行随机抽查.3、检查确认运到现场的工程材料、构件和设备的质量.4、监督施工单位严格根据施工法律规范、设计图纸要求施工,严格执行工程承包合同。5、及时向业主报告施工图纸中的有关技术问题,协助业主签发施工联系单。6、检查施工单位的工程自检工作,并对施工单位质量自检工作作出综合评价。7、监理施工单位的各种材料的抽样试验,并签证钢材试件、砼试件、砂浆试件的证单。8、监督施工单位仿真处理施工中发生的一般质量事故,并仔细做好监理记录,对重大质量、安全事故以及紧急情况,及时报告业主。9、监督施工单位严格根据《施工承包合同》规定的工期组织施工。审查施工单位提出的进度保证措施,如发生延误及时督促,分析原因,实行措施。10、建立工程进度台帐,核对工程形象进度,并按月、季向业主报告工程进度。11、按《施工承包合同》和《监理合同》委托权限范围规定签署工程付款凭证.(三)、竣工验收阶段:1、督促、检查施工单位及时整理竣工文件和验收资料,受理单位工程竣工验收报告,提...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人防工程监理规划48957

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
