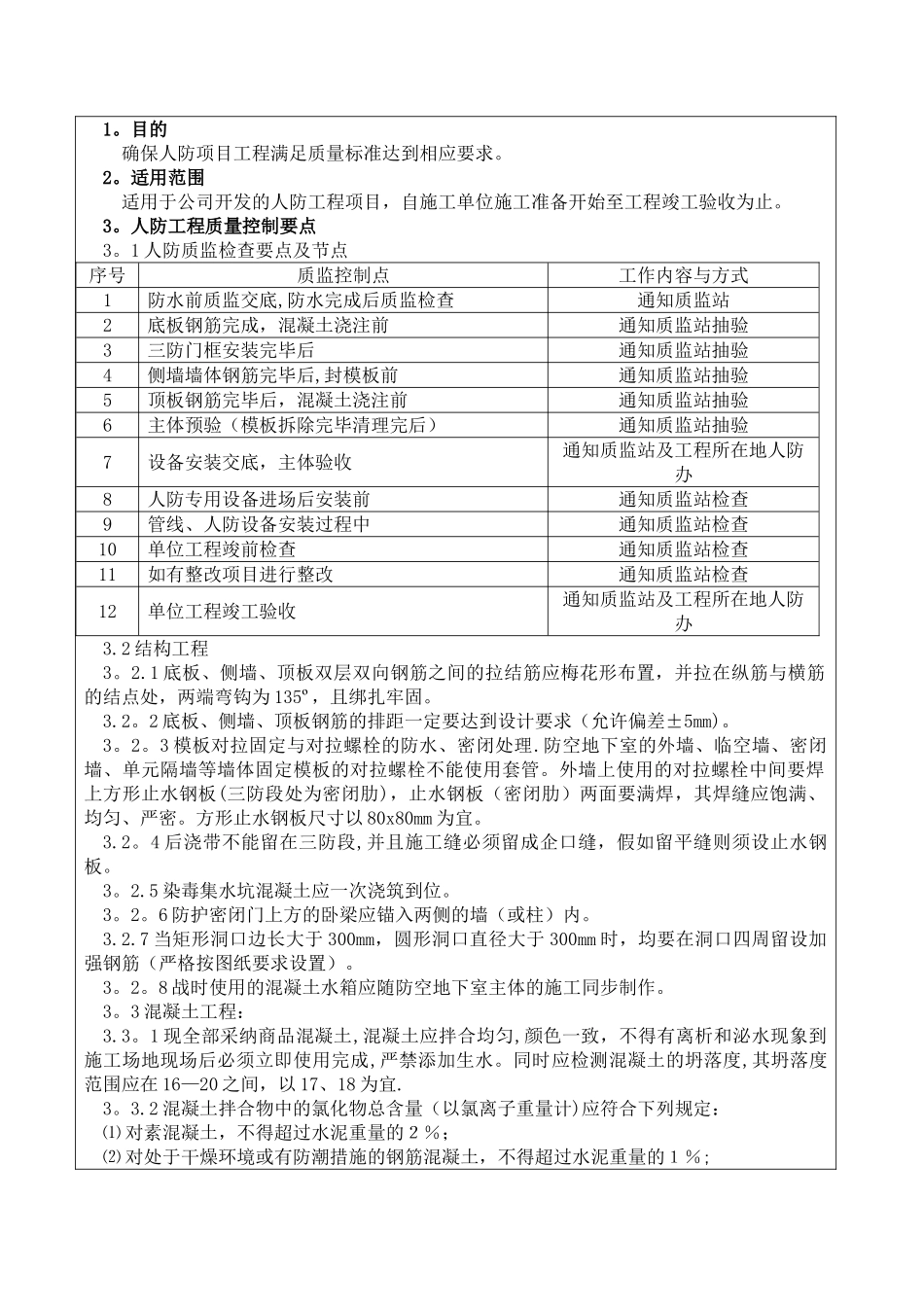

目的确保人防项目工程满足质量标准达到相应要求
适用范围适用于公司开发的人防工程项目,自施工单位施工准备开始至工程竣工验收为止
人防工程质量控制要点3
1 人防质监检查要点及节点序号质监控制点工作内容与方式1防水前质监交底,防水完成后质监检查通知质监站2底板钢筋完成,混凝土浇注前通知质监站抽验3三防门框安装完毕后通知质监站抽验4侧墙墙体钢筋完毕后,封模板前通知质监站抽验5顶板钢筋完毕后,混凝土浇注前通知质监站抽验6主体预验(模板拆除完毕清理完后)通知质监站抽验7设备安装交底,主体验收通知质监站及工程所在地人防办8人防专用设备进场后安装前通知质监站检查9管线、人防设备安装过程中通知质监站检查10单位工程竣前检查通知质监站检查11如有整改项目进行整改通知质监站检查12单位工程竣工验收通知质监站及工程所在地人防办3
2 结构工程3
1 底板、侧墙、顶板双层双向钢筋之间的拉结筋应梅花形布置,并拉在纵筋与横筋的结点处,两端弯钩为 135º,且绑扎牢固
2 底板、侧墙、顶板钢筋的排距一定要达到设计要求(允许偏差±5mm)
3 模板对拉固定与对拉螺栓的防水、密闭处理
防空地下室的外墙、临空墙、密闭墙、单元隔墙等墙体固定模板的对拉螺栓不能使用套管
外墙上使用的对拉螺栓中间要焊上方形止水钢板(三防段处为密闭肋),止水钢板(密闭肋)两面要满焊,其焊缝应饱满、均匀、严密
方形止水钢板尺寸以 80x80mm 为宜
4 后浇带不能留在三防段,并且施工缝必须留成企口缝,假如留平缝则须设止水钢板
5 染毒集水坑混凝土应一次浇筑到位
6 防护密闭门上方的卧梁应锚入两侧的墙(或柱)内
7 当矩形洞口边长大于 300mm,圆形洞口直径大于 300mm 时,均要在洞口四周留设加强钢筋(严格按图纸要求设置)

8 战时使用的混凝土水箱应随防空地下
