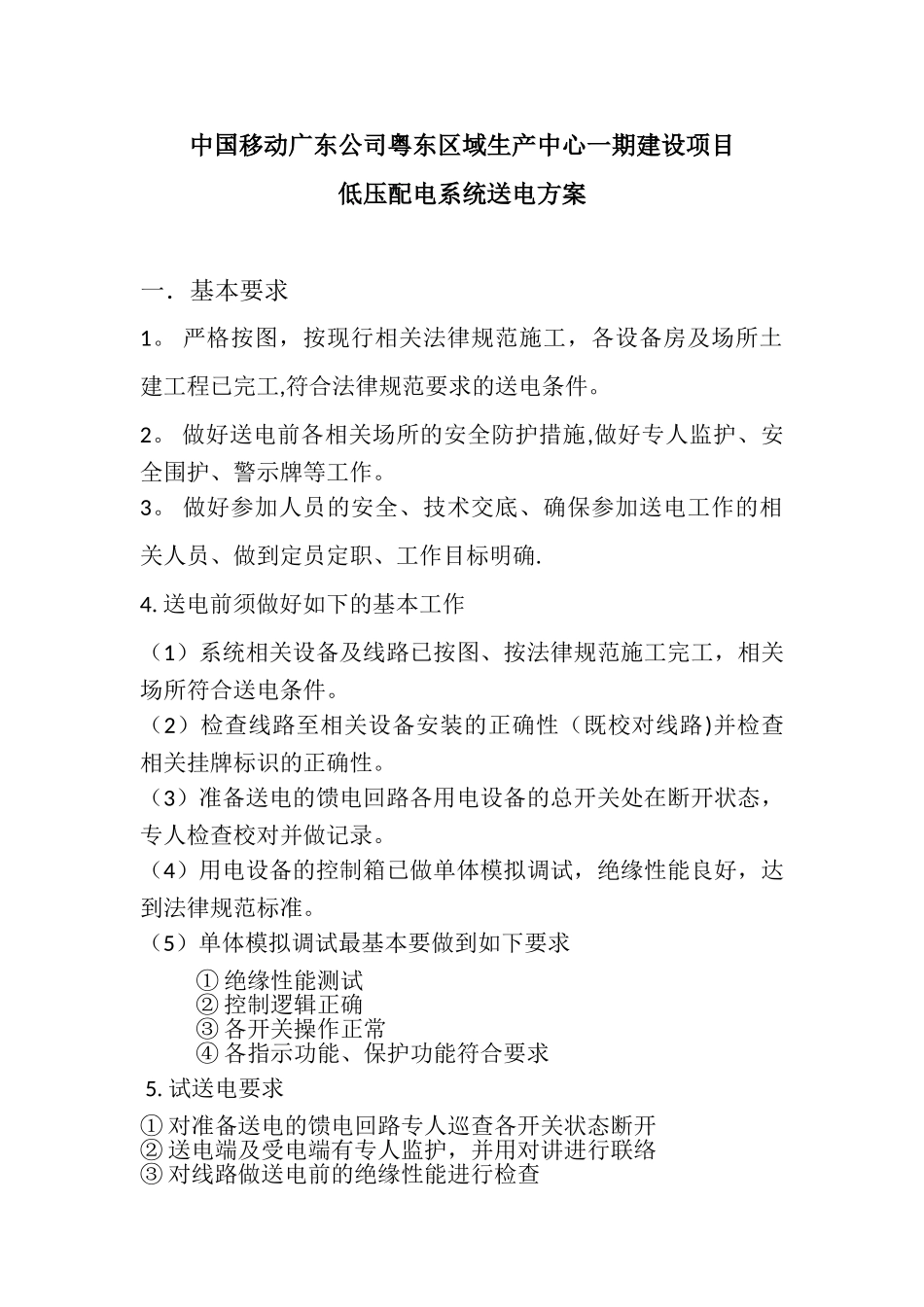

中国移动广东公司粤东区域生产中心一期建设项目低压配电系统送电方案一.基本要求1
严格按图,按现行相关法律规范施工,各设备房及场所土建工程已完工,符合法律规范要求的送电条件
做好送电前各相关场所的安全防护措施,做好专人监护、安全围护、警示牌等工作

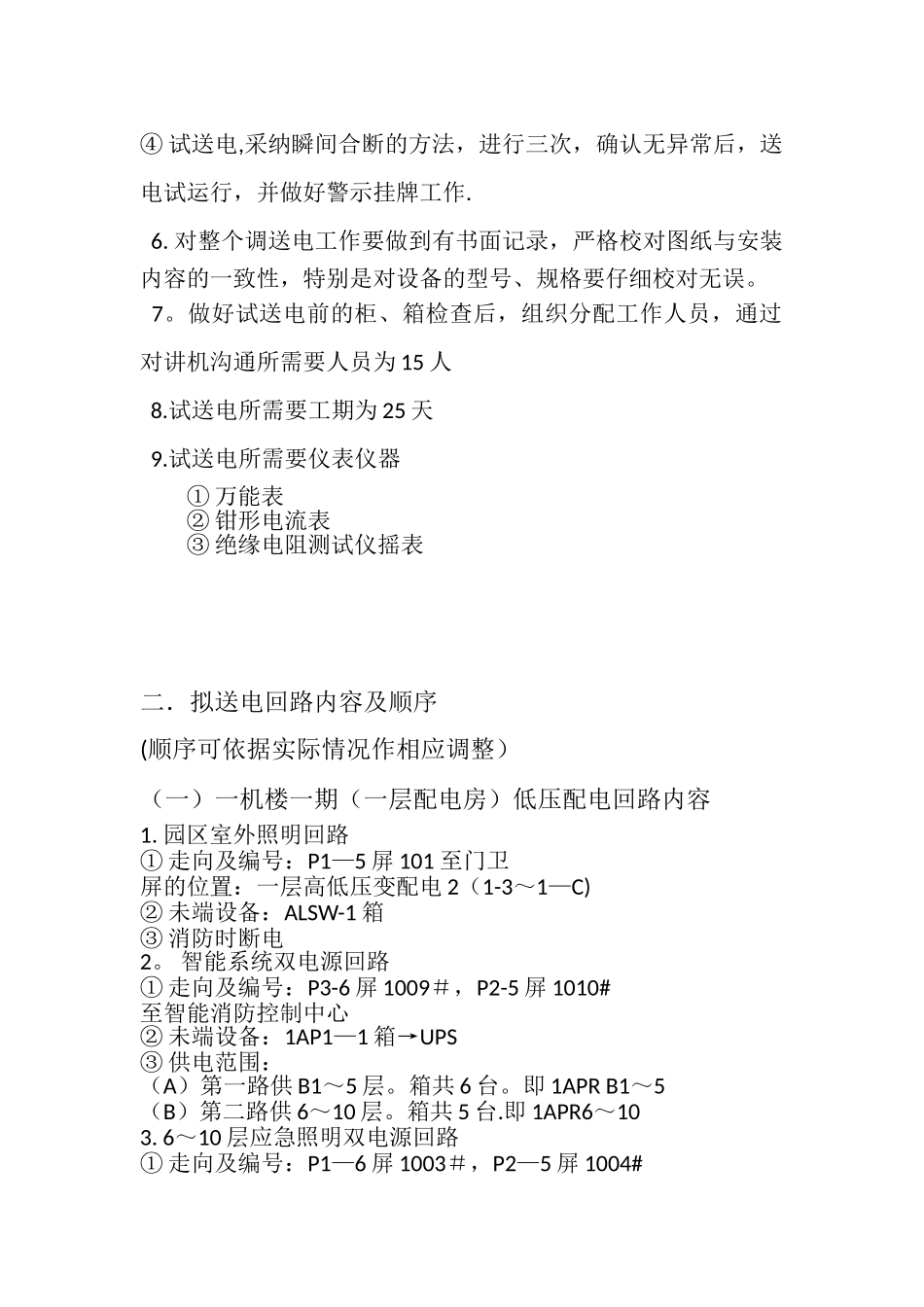

做好参加人员的安全、技术交底、确保参加送电工作的相关人员、做到定员定职、工作目标明确
送电前须做好如下的基本工作(1)系统相关设备及线路已按图、按法律规范施工完工,相关场所符合送电条件
(2)检查线路至相关设备安装的正确性(既校对线路)并检查相关挂牌标识的正确性
(3)准备送电的馈电回路各用电设备的总开关处在断开状态,专人检查校对并做记录
(4)用电设备的控制箱已做单体模拟调试,绝缘性能良好,达到法律规范标准
(5)单体模拟调试最基本要做到如下要求① 绝缘性能测试② 控制逻辑正确③ 各开关操作正常④ 各指示功能、保护功能符合要求 5
试送电要求① 对准备送电的馈电回路专人巡查各开关状态断开② 送电端及受电端有专人监护,并用对讲进行联络③ 对线路做送电前的绝缘性能进行检查④ 试送电,采纳瞬间合断的方法,进行三次,确认无异常后,送电试运行,并做好警示挂牌工作
对整个调送电工作要做到有书面记录,严格校对图纸与安装内容的一致性,特别是对设备的型号、规格要仔细校对无误
做好试送电前的柜、箱检查后,组织分配工作人员,通过对讲机沟通所需要人员为 15 人 8
试送电所需要工期为 25 天 9

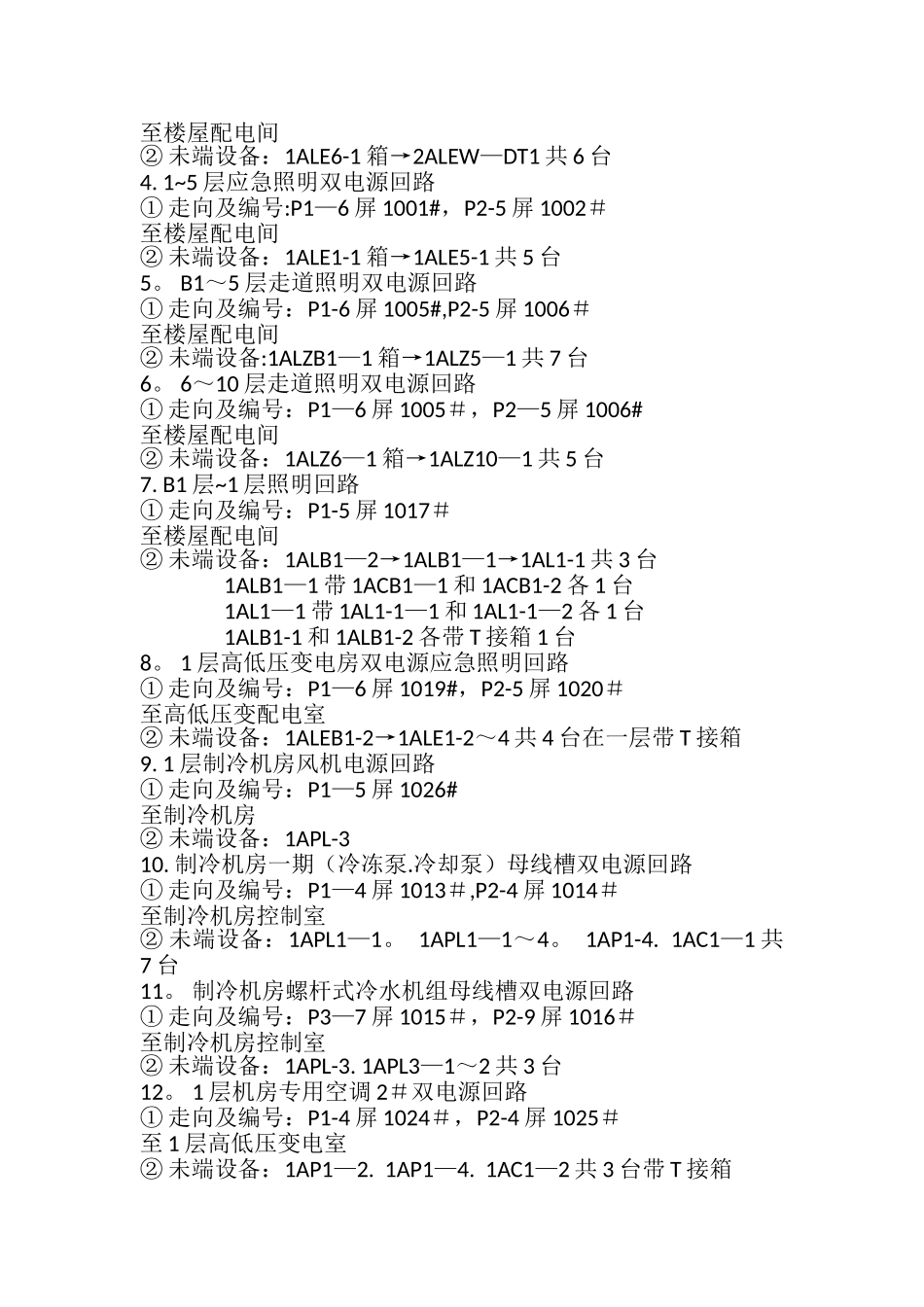

试送电所需要仪表仪器① 万能表② 钳形电流表③ 绝缘电阻测试仪摇表二.拟送电回路内容及顺序(顺序可依据实际情况作相应调整)(一)一机楼一期(一层配电房)低压配电回路内容1
园区室外照明回路① 走向及编号:P1—5 屏 101 至门卫屏的位置:一层高低压变配电 2(1-3~1—C)② 未端设备:ALSW-1 箱③ 消防时断
