成型供配电系统安装施 工 方 案批准:审核:编制:一、编制依据(一)、《成型供配电系统安装-招标文件》(二)、施工图、厂家施工白图(三)、国家现行的有关法律、法规、强制性标准及法律规范《测量法律规范》 GBJ50026-93《建筑工程施工质量验收统一法律规范》 GB50300—2001《爆炸和火灾危险环境电力装置设计法律规范》 GB50058-92《建筑设计防火法律规范》 GB50016-2025《建筑电气工程施工质量验收法律规范》 GB50303-2025《电气装置安装工程电气设备交接试验标准》 GB50150-2025《电气装置安装工程电缆线路施工及验收法律规范》 GB50168—2025《电气装置安装工程接地装置施工及验收法律规范》 GB50169-2025《 电 气 装 置 安 装 工 程 盘 柜 及 二 次 回 路 接 线 施 工 及 验 收 法 律 规范 》 GB50171—92《工业自动化仪表工程施工及验收法律规范》 GBJ50093—2025《自动化仪表安装工程质量评定标准》 GBJ131-90二、工程概况及工程特点(一)、工程概况工程名称:成型供配电系统安装设计单位:
本工程内容包括:对原有供配电设备及线路的拆除、168 米电缆桥架的安装、9 台低压配电柜(一台变频器柜)和 2 台 PLC 柜的安装、1986 米电缆保护管的敷设、20 根动力电缆(1738 米)和 83 根控制电缆(4560 米)的敷设、线路的接线及配合厂家调试
在施工时一定要协同配合、严格把关 ,调试时以 PLC 为中心,兼顾各单体调试,确保工期和质量满足工程的需要
(二)、工程特点1、工期紧,本工程要求工期紧,所以施工时要与土建、工艺等各专业紧密协调的配合,做好施工前期工作
2、设备国外引进,自动化程度高,附属设备台数多,是安装精度和质量要求最严的设备,须重点控制施工过程

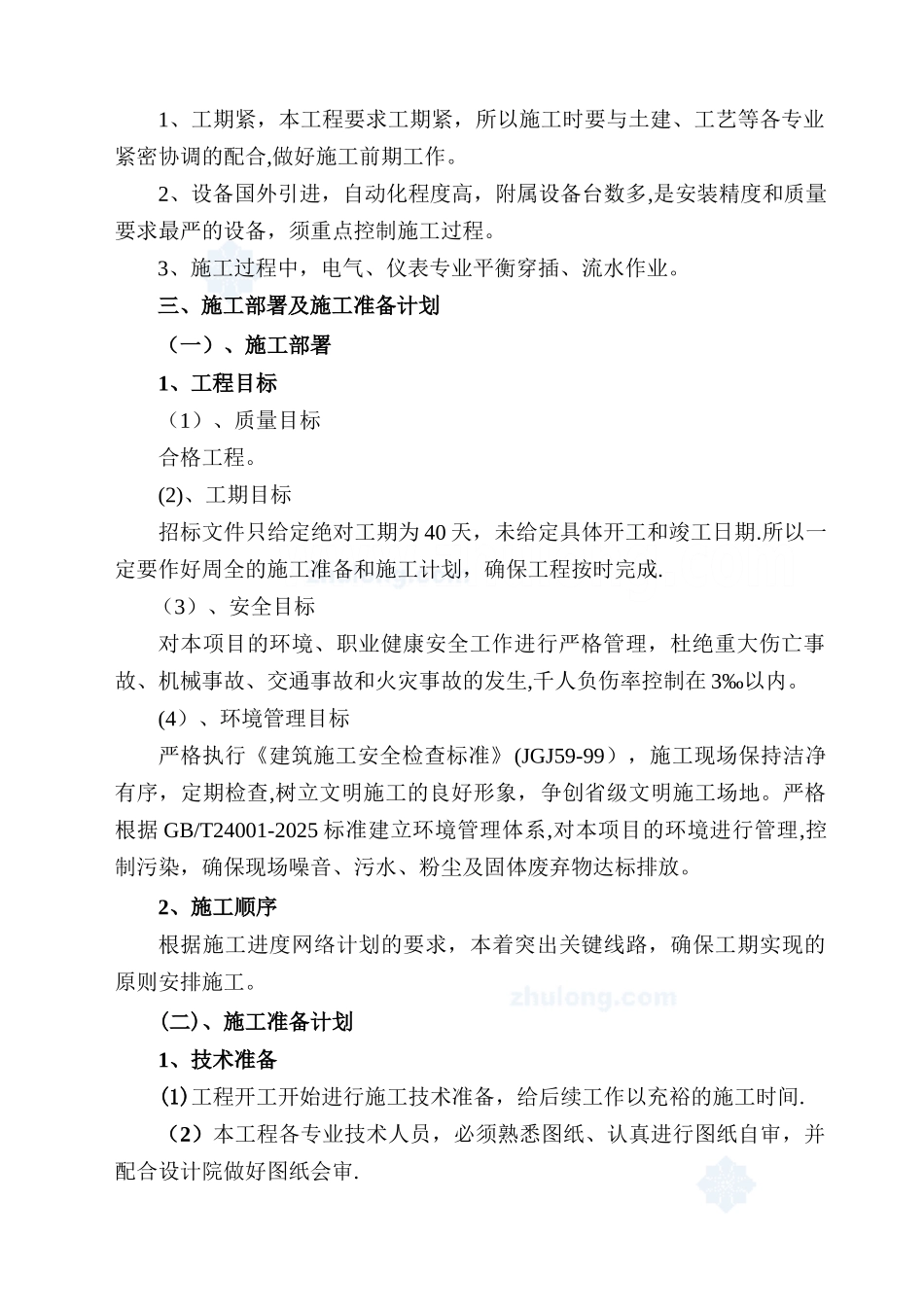

3、施工过程
