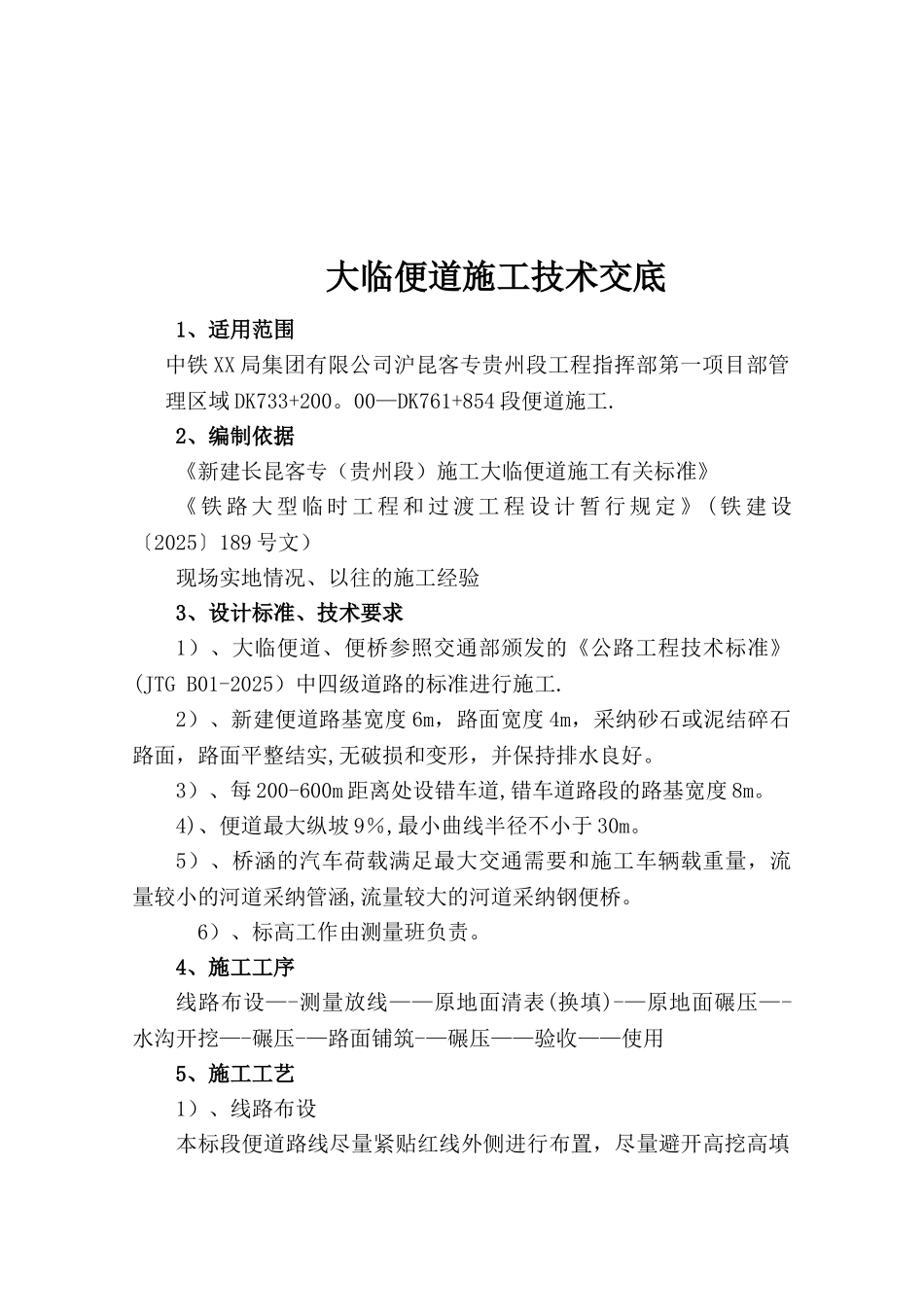

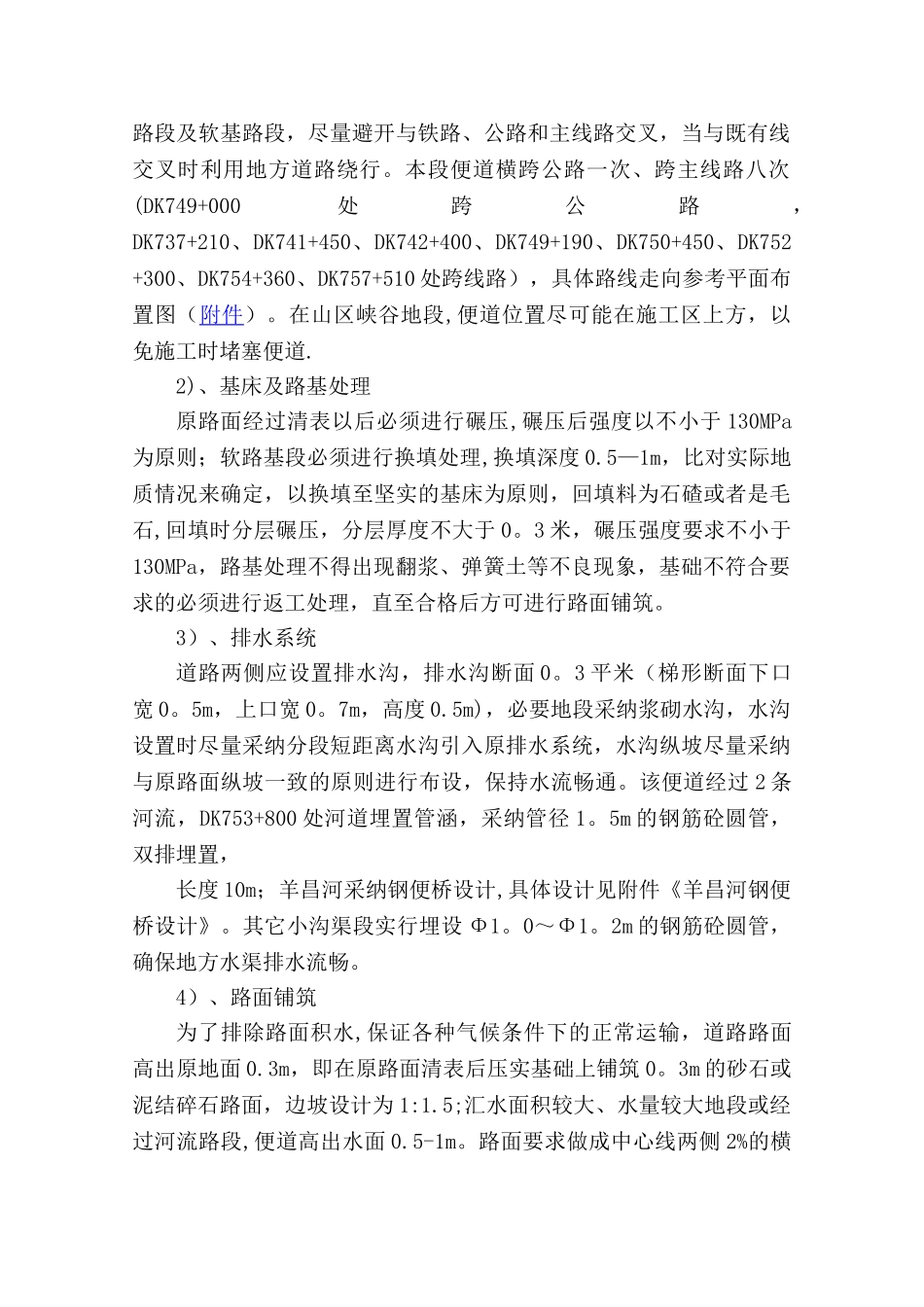

中铁 XX 局集团有限公司沪昆客专贵州段工程指挥部第 X 项目部施工技术交底项 目:大临便道施工技术交底编 制: 复 核: 审 批: 日 期: 大临便道施工技术交底1、适用范围中铁 XX 局集团有限公司沪昆客专贵州段工程指挥部第一项目部管理区域 DK733+200。00—DK761+854 段便道施工.2、编制依据《新建长昆客专(贵州段)施工大临便道施工有关标准》《 铁 路 大 型 临 时 工 程 和 过 渡 工 程 设 计 暂 行 规 定 》 ( 铁 建 设〔2025〕189 号文)现场实地情况、以往的施工经验3、设计标准、技术要求1)、大临便道、便桥参照交通部颁发的《公路工程技术标准》(JTG B01-2025)中四级道路的标准进行施工.2)、新建便道路基宽度 6m,路面宽度 4m,采纳砂石或泥结碎石路面,路面平整结实,无破损和变形,并保持排水良好。3)、每 200-600m 距离处设错车道,错车道路段的路基宽度 8m。4)、便道最大纵坡 9%,最小曲线半径不小于 30m。5)、桥涵的汽车荷载满足最大交通需要和施工车辆载重量,流量较小的河道采纳管涵,流量较大的河道采纳钢便桥。 6)、标高工作由测量班负责。4、施工工序线路布设—-测量放线——原地面清表(换填)-—原地面碾压—-水沟开挖—-碾压-—路面铺筑-—碾压——验收——使用5、施工工艺1)、线路布设本标段便道路线尽量紧贴红线外侧进行布置,尽量避开高挖高填路段及软基路段,尽量避开与铁路、公路和主线路交叉,当与既有线交叉时利用地方道路绕行。本段便道横跨公路一次、跨主线路八次(DK749+000处跨公路,DK737+210、DK741+450、DK742+400、DK749+190、DK750+450、DK752+300、DK754+360、DK757+510 处跨线路),具体路线走向参考平面布置图(附件)。在山区峡谷地段,便道位置尽可能在施工区上方,以免施工时堵塞便道.2)、基床及路基处理原路面经过清表以后必须进行碾压,碾压后强度以不小于 130MPa为原则;软路基段必须进行换填处理,换填深度 0.5—1m,比对实际地质情况来确定,以换填至坚实的基床为原则,回填料为石碴或者是毛石,回填时分层碾压,分层厚度不大于 0。3 米,碾压强度要求不小于130MPa,路基处理不得出现翻浆、弹簧土等不良现象,基础不符合要求的必须进行返工处理,直至合格后方可进行路面铺筑。3)、排水系统道路两侧应设置排水沟,排水沟断面 0。3 平米(梯形断面下口宽 0。5m,上口宽 0。7m,高度 0.5m),必要地段采纳浆砌水沟,水沟设置时尽量采纳分...
