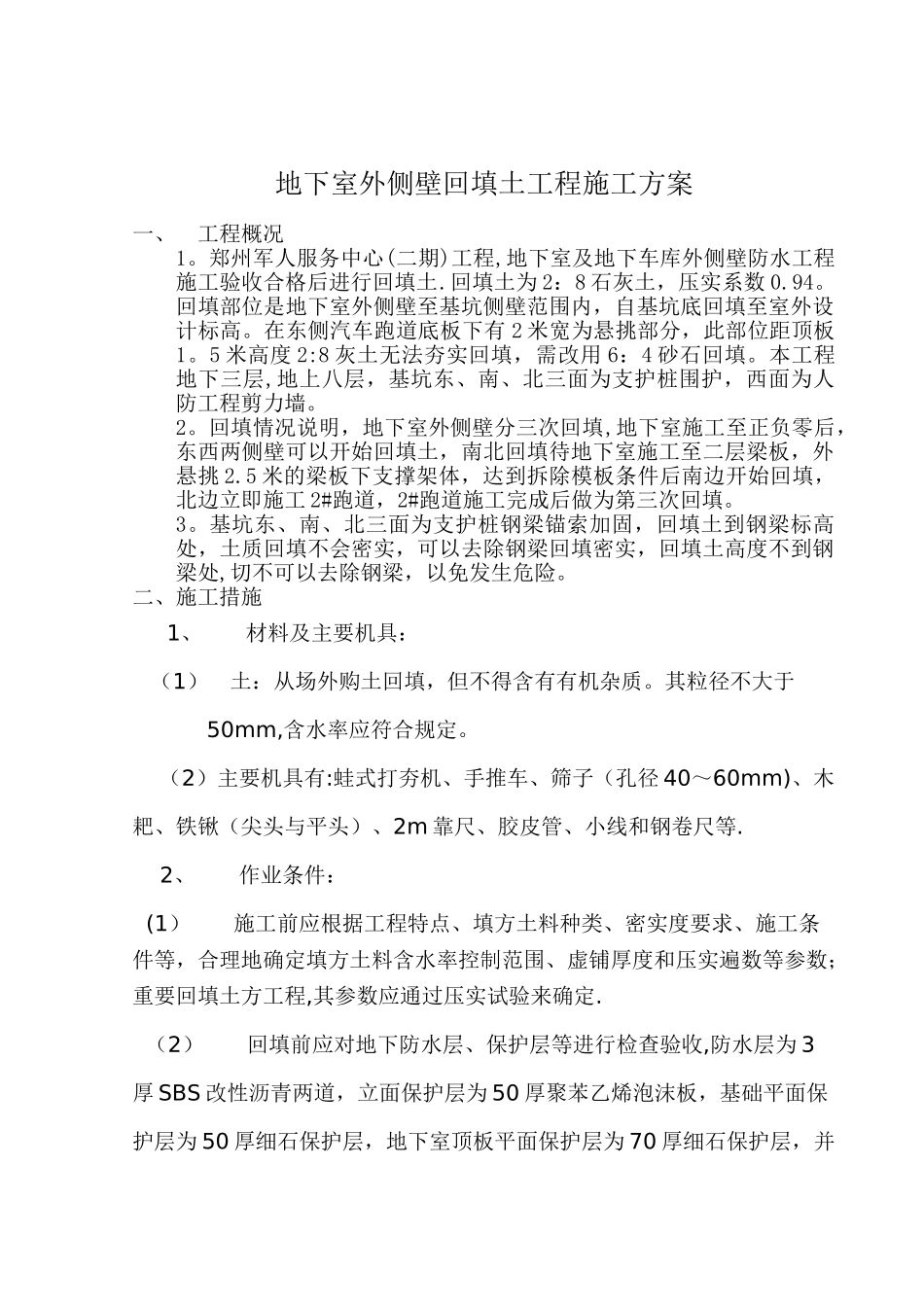

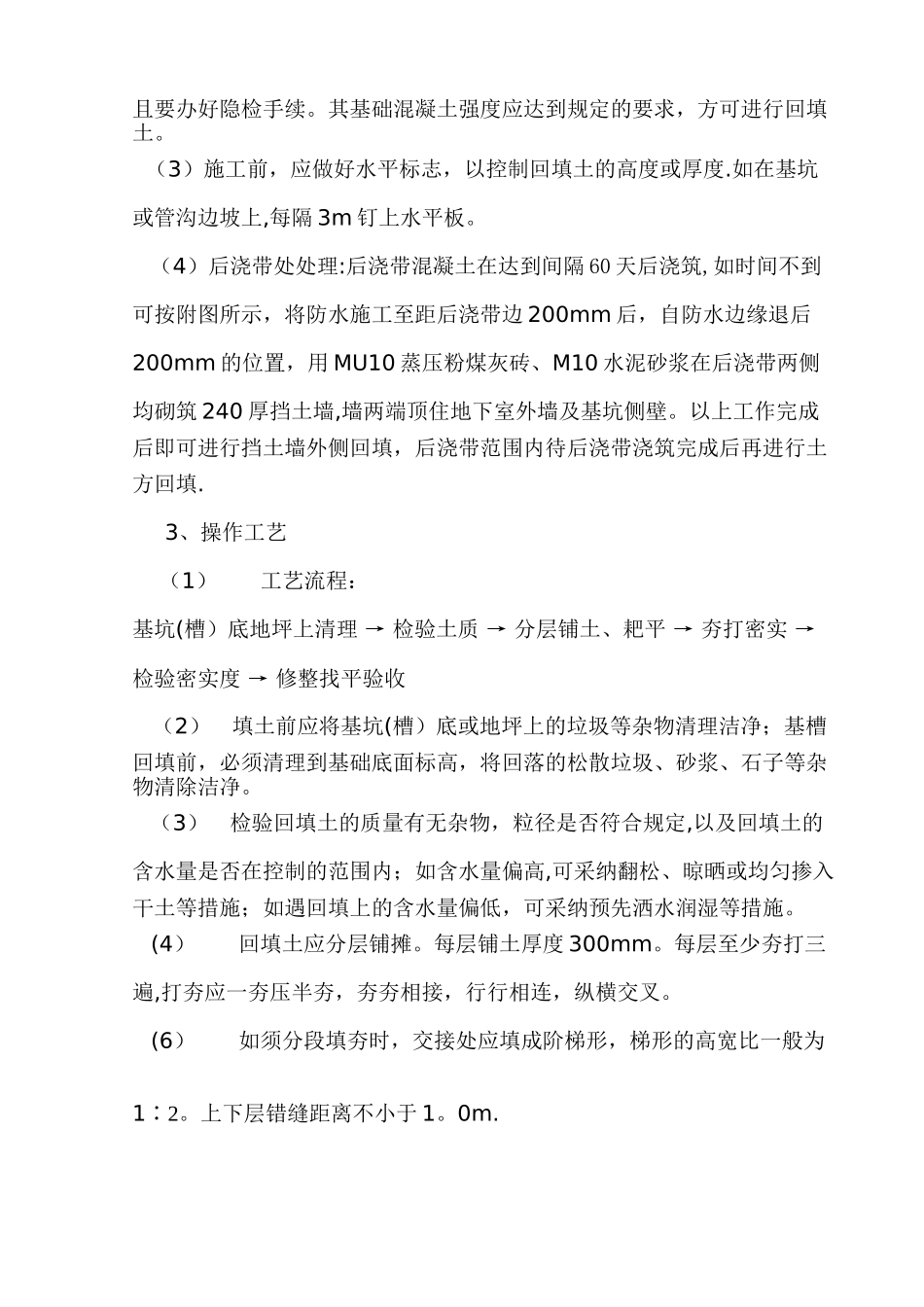

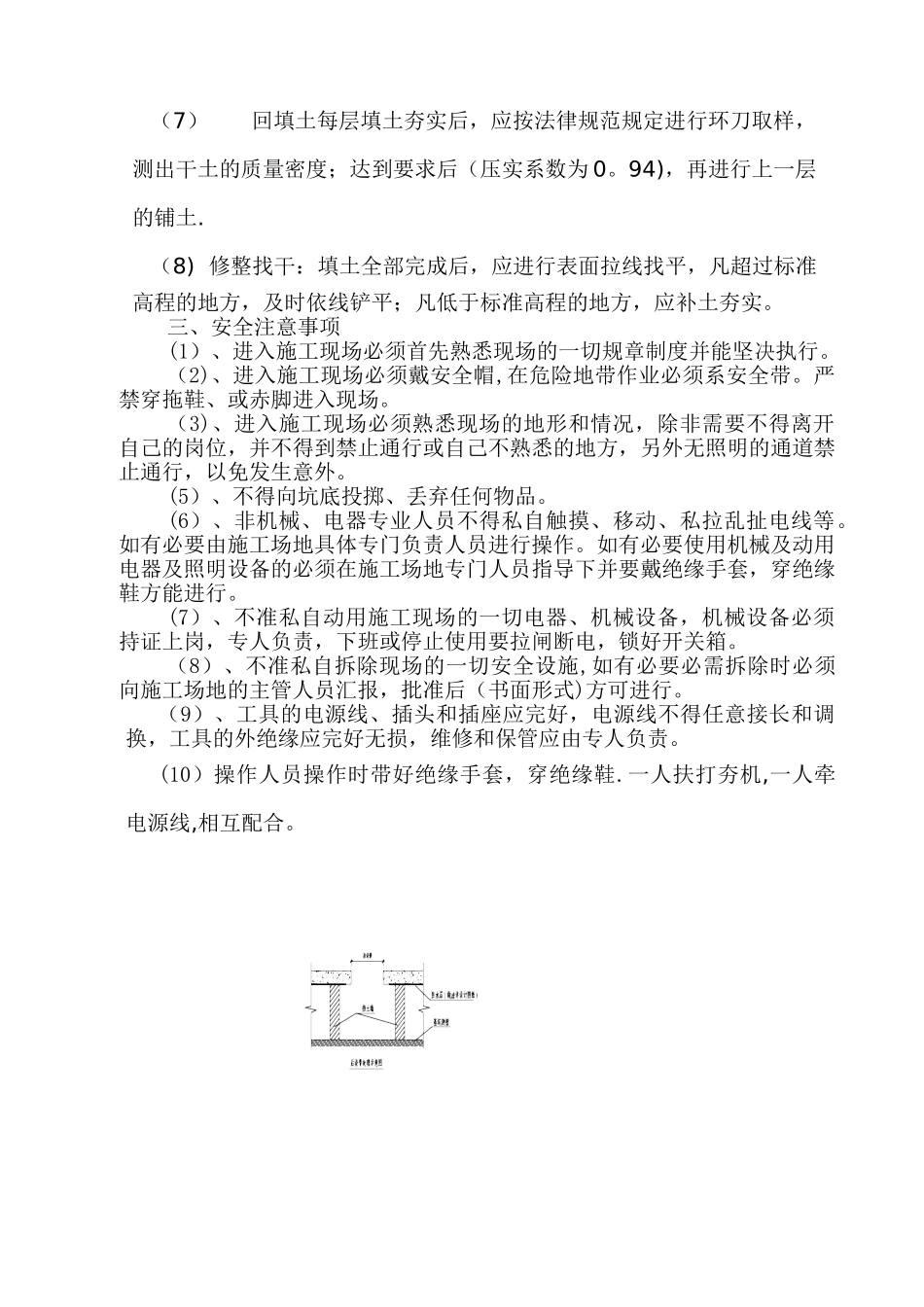

地下室外侧壁回填土工程施工方案一、工程概况1。郑州军人服务中心(二期)工程,地下室及地下车库外侧壁防水工程施工验收合格后进行回填土.回填土为 2:8 石灰土,压实系数 0.94。回填部位是地下室外侧壁至基坑侧壁范围内,自基坑底回填至室外设计标高。在东侧汽车跑道底板下有 2 米宽为悬挑部分,此部位距顶板1。5 米高度 2:8 灰土无法夯实回填,需改用 6:4 砂石回填。本工程地下三层,地上八层,基坑东、南、北三面为支护桩围护,西面为人防工程剪力墙。2。回填情况说明,地下室外侧壁分三次回填,地下室施工至正负零后,东西两侧壁可以开始回填土,南北回填待地下室施工至二层梁板,外悬挑 2.5 米的梁板下支撑架体,达到拆除模板条件后南边开始回填,北边立即施工 2#跑道,2#跑道施工完成后做为第三次回填。3。基坑东、南、北三面为支护桩钢梁锚索加固,回填土到钢梁标高处,土质回填不会密实,可以去除钢梁回填密实,回填土高度不到钢梁处,切不可以去除钢梁,以免发生危险。二、施工措施 1、 材料及主要机具:(1)土:从场外购土回填,但不得含有有机杂质。其粒径不大于50mm,含水率应符合规定。 (2)主要机具有:蛙式打夯机、手推车、筛子(孔径 40~60mm)、木耙、铁锹(尖头与平头)、2m 靠尺、胶皮管、小线和钢卷尺等. 2、 作业条件: (1) 施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定. (2) 回填前应对地下防水层、保护层等进行检查验收,防水层为 3厚 SBS 改性沥青两道,立面保护层为 50 厚聚苯乙烯泡沫板,基础平面保护层为 50 厚细石保护层,地下室顶板平面保护层为 70 厚细石保护层,并且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。 (3)施工前,应做好水平标志,以控制回填土的高度或厚度.如在基坑或管沟边坡上,每隔 3m 钉上水平板。(4)后浇带处处理:后浇带混凝土在达到间隔 60 天后浇筑,如时间不到可按附图所示,将防水施工至距后浇带边 200mm 后,自防水边缘退后200mm 的位置,用 MU10 蒸压粉煤灰砖、M10 水泥砂浆在后浇带两侧均砌筑 240 厚挡土墙,墙两端顶住地下室外墙及基坑侧壁。以上工作完成后即可进行挡土墙外侧回填,后浇带范围内待后浇带浇筑完成后再进行土方回填.3、操作工艺 (1) 工艺流程:基坑(槽)底地坪上清...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

修1地下室外侧壁回填土施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
