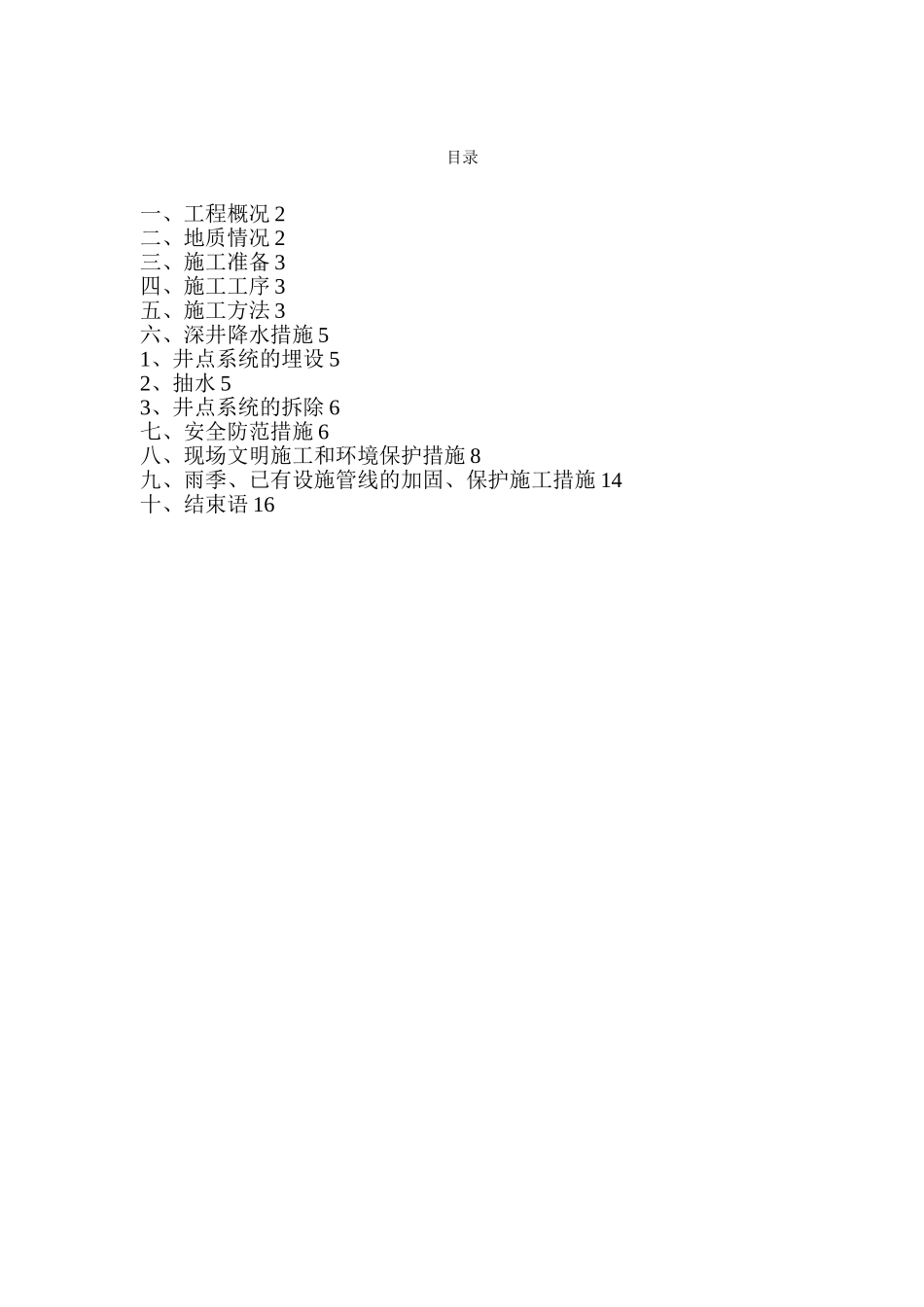

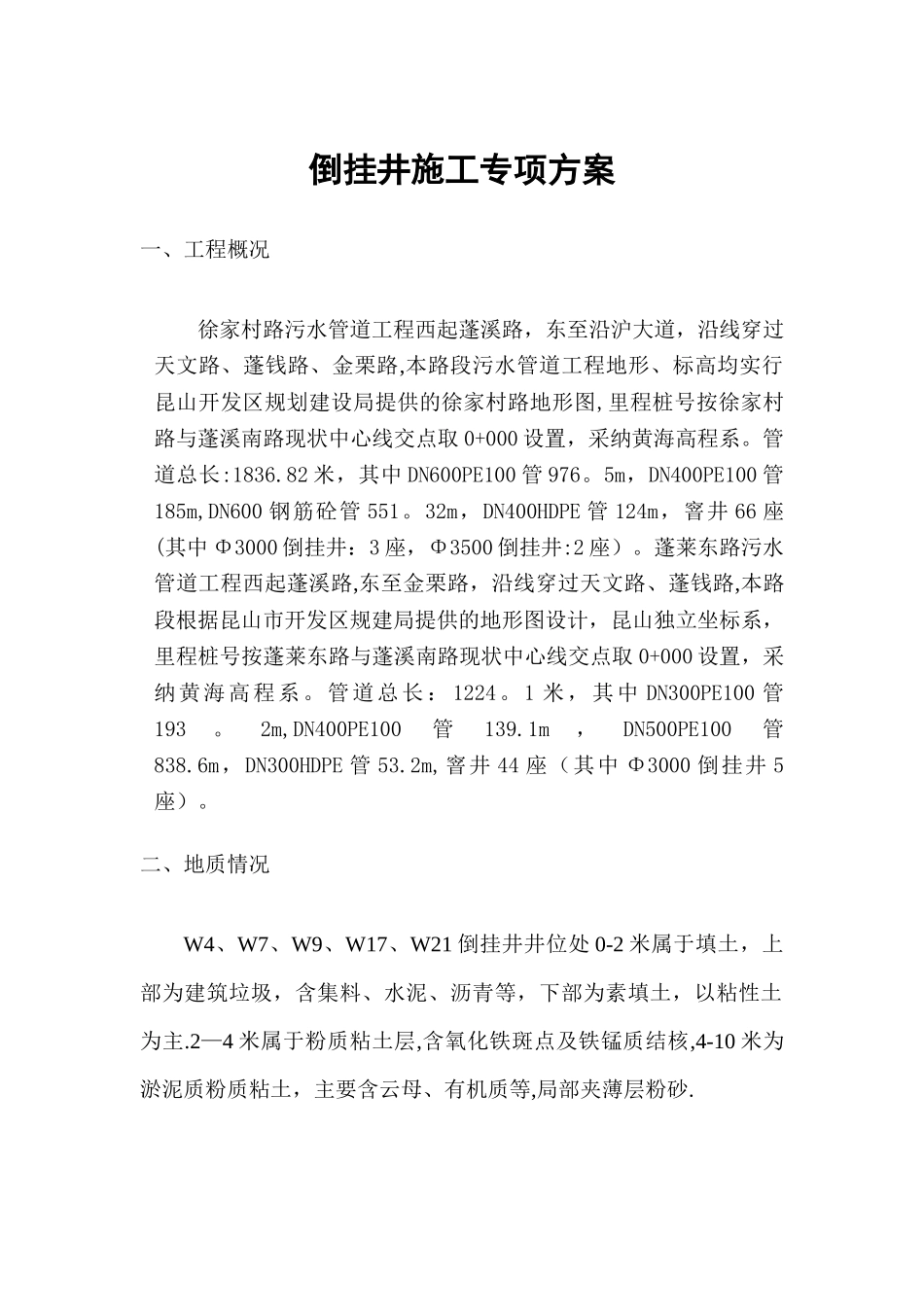

目录一、工程概况 2二、地质情况 2三、施工准备 3四、施工工序 3五、施工方法 3六、深井降水措施 51、井点系统的埋设 52、抽水 53、井点系统的拆除 6七、安全防范措施 6八、现场文明施工和环境保护措施 8九、雨季、已有设施管线的加固、保护施工措施 14十、结束语 16倒挂井施工专项方案一、工程概况徐家村路污水管道工程西起蓬溪路,东至沿沪大道,沿线穿过天文路、蓬钱路、金栗路,本路段污水管道工程地形、标高均实行昆山开发区规划建设局提供的徐家村路地形图,里程桩号按徐家村路与蓬溪南路现状中心线交点取 0+000 设置,采纳黄海高程系
管道总长:1836
82 米,其中 DN600PE100 管 976
5m,DN400PE100 管185m,DN600 钢筋砼管 551
32m,DN400HDPE 管 124m,窨井 66 座(其中 Φ3000 倒挂井:3 座,Φ3500 倒挂井:2 座)
蓬莱东路污水管道工程西起蓬溪路,东至金栗路,沿线穿过天文路、蓬钱路,本路段根据昆山市开发区规建局提供的地形图设计,昆山独立坐标系,里程桩号按蓬莱东路与蓬溪南路现状中心线交点取 0+000 设置,采纳黄海高程系
管道总长: 1224
1 米,其中 DN300PE100 管193
2m,DN400PE100管139
1m,DN500PE100管838
6m,DN300HDPE 管 53
2m,窨井 44 座(其中 Φ3000 倒挂井 5座)
二、地质情况W4、W7、W9、W17、W21 倒挂井井位处 0-2 米属于填土,上部为建筑垃圾,含集料、水泥、沥青等,下部为素填土,以粘性土为主
2—4 米属于粉质粘土层,含氧化铁斑点及铁锰质结核,4-10 米为淤泥质粉质粘土,主要含云母、有机质等,局部夹薄层粉砂

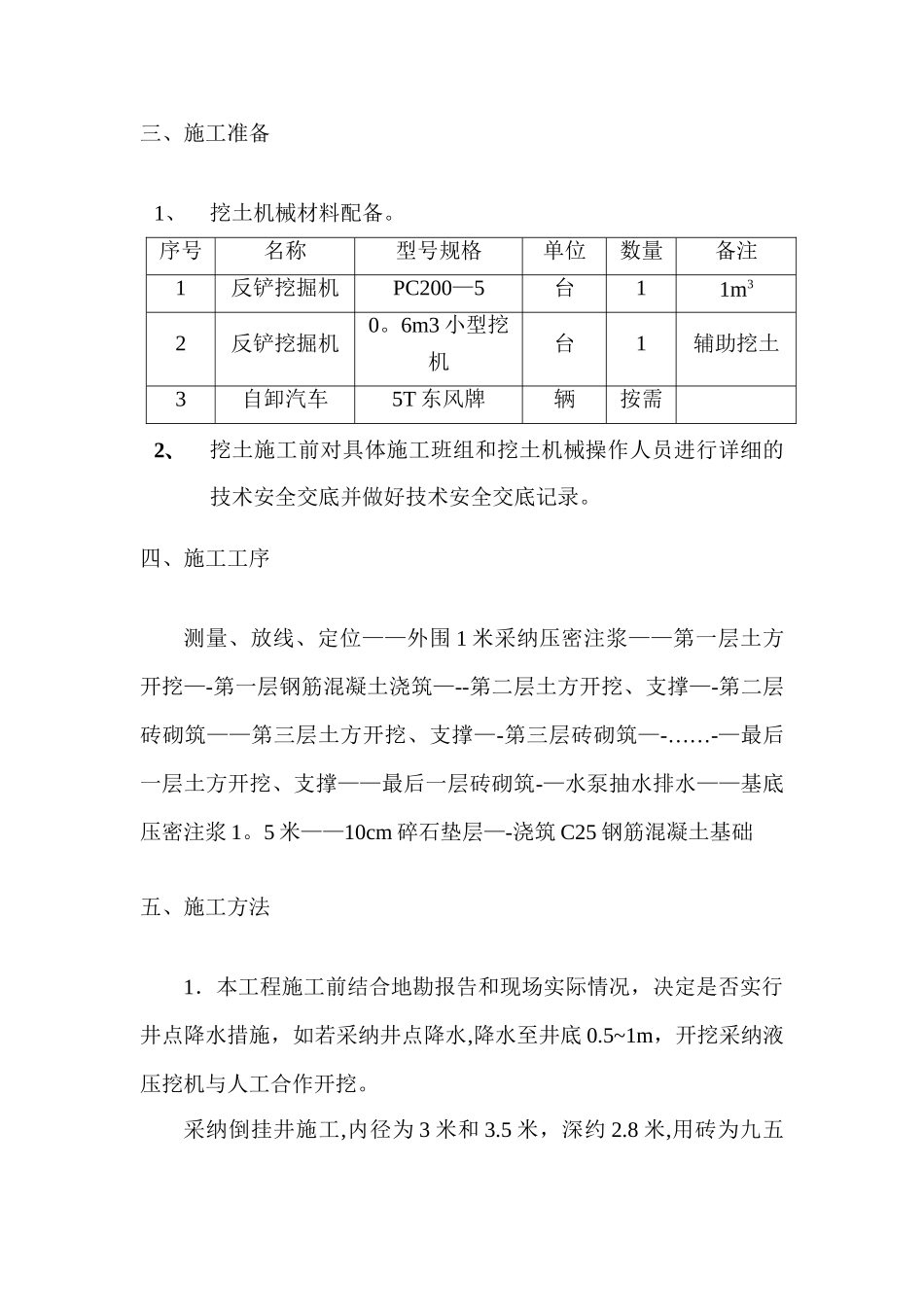

三、施工准备1、挖土机械材料配备
序号名称型号规格单位数量备注1反铲挖掘机PC200—
