倒排工期计划表96223

倒排工期计划表96223_第1页
1/2
倒排工期计划表96223_第2页
2/2

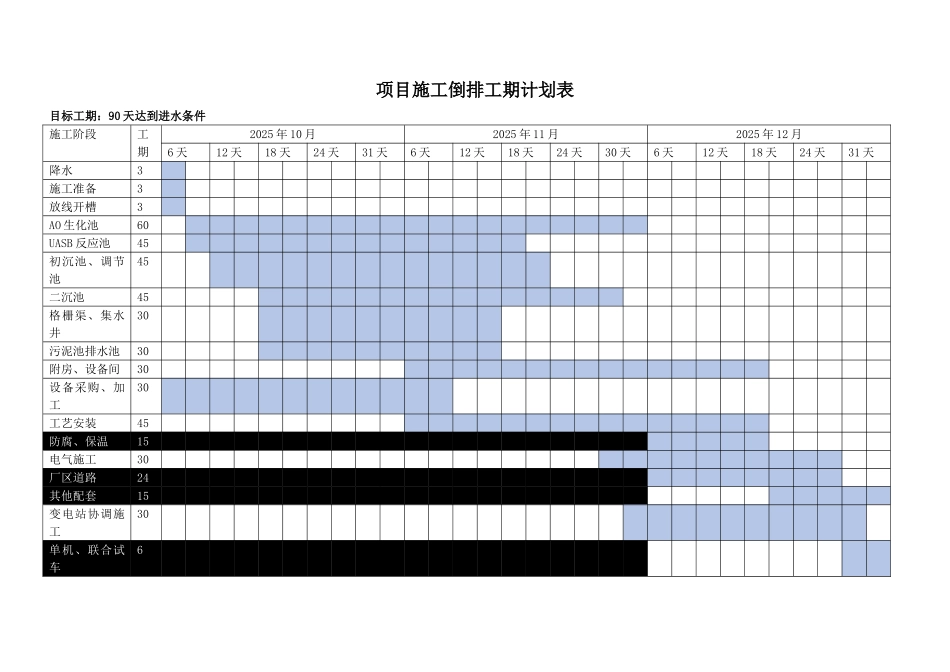

项目施工倒排工期计划表目标工期:90 天达到进水条件施工阶段工期2025 年 10 月2025 年 11 月2025 年 12 月6 天12 天18 天24 天31 天6 天12 天18 天24 天30 天6 天12 天18 天24 天31 天降水3施工准备3放线开槽3AO 生化池60UASB 反应池45初沉池、调节池45二沉池45格栅渠、集水井30污泥池排水池30附房、设备间30设备采购、加工30工艺安装45防腐、保温15电气施工30厂区道路24其他配套15变电站协调施工30单机、联合试车6
