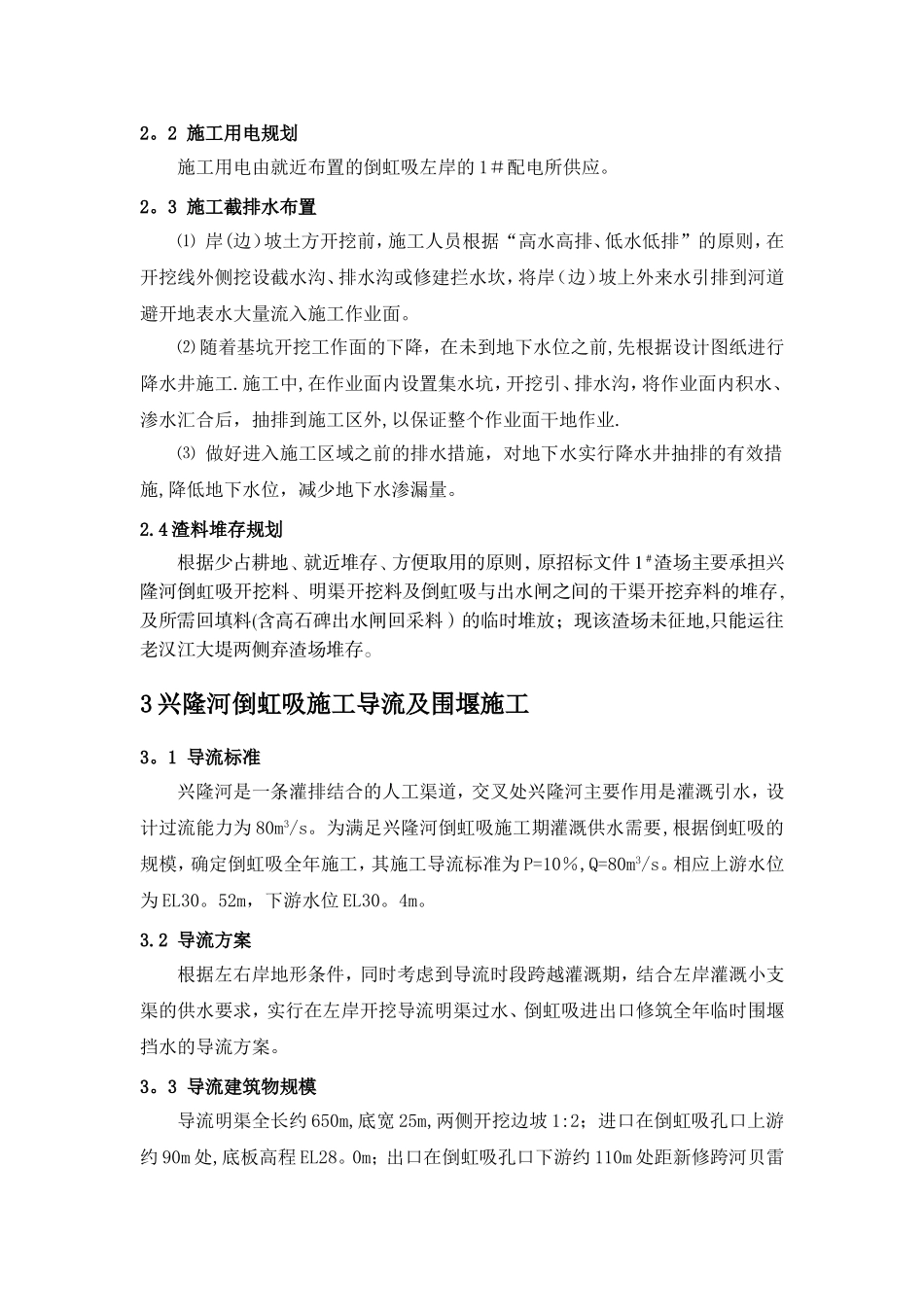

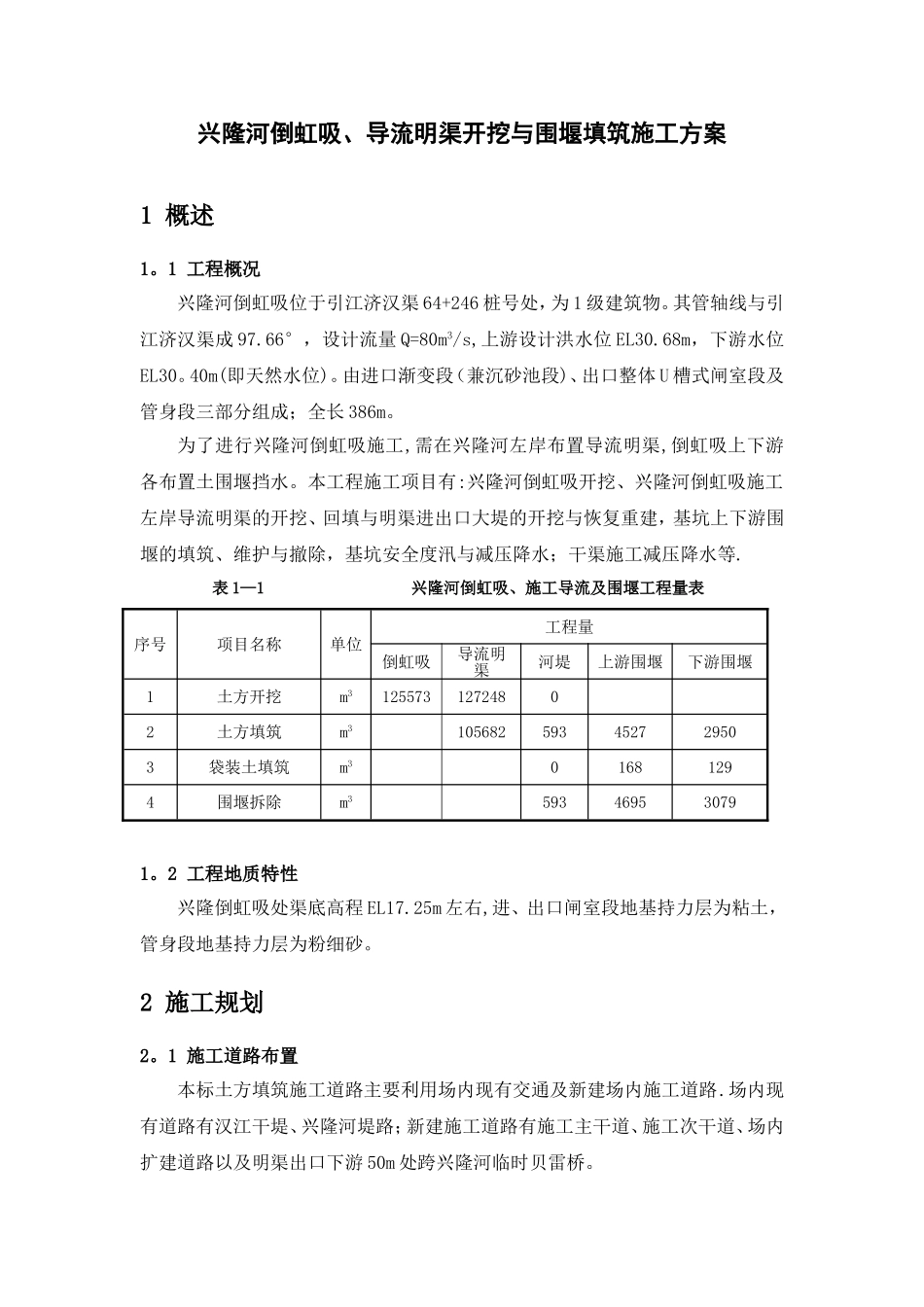

兴隆河倒虹吸、导流明渠开挖与围堰填筑施工方案1 概述1。1 工程概况兴隆河倒虹吸位于引江济汉渠 64+246 桩号处,为 1 级建筑物。其管轴线与引江济汉渠成 97.66°,设计流量 Q=80m3/s,上游设计洪水位 EL30.68m,下游水位EL30。40m(即天然水位)。由进口渐变段(兼沉砂池段)、出口整体 U 槽式闸室段及管身段三部分组成;全长 386m。为了进行兴隆河倒虹吸施工,需在兴隆河左岸布置导流明渠,倒虹吸上下游各布置土围堰挡水。本工程施工项目有:兴隆河倒虹吸开挖、兴隆河倒虹吸施工左岸导流明渠的开挖、回填与明渠进出口大堤的开挖与恢复重建,基坑上下游围堰的填筑、维护与撤除,基坑安全度汛与减压降水;干渠施工减压降水等.表 1—1 兴隆河倒虹吸、施工导流及围堰工程量表序号项目名称单位工程量倒虹吸导流明渠河堤上游围堰下游围堰1土方开挖m312557312724802土方填筑m3105682593452729503袋装土填筑m301681294围堰拆除m3593469530791。2 工程地质特性兴隆倒虹吸处渠底高程 EL17.25m 左右,进、出口闸室段地基持力层为粘土,管身段地基持力层为粉细砂。2 施工规划2。1 施工道路布置本标土方填筑施工道路主要利用场内现有交通及新建场内施工道路.场内现有道路有汉江干堤、兴隆河堤路;新建施工道路有施工主干道、施工次干道、场内扩建道路以及明渠出口下游 50m 处跨兴隆河临时贝雷桥。2。2 施工用电规划施工用电由就近布置的倒虹吸左岸的 1#配电所供应。2。3 施工截排水布置⑴ 岸(边)坡土方开挖前,施工人员根据“高水高排、低水低排”的原则,在开挖线外侧挖设截水沟、排水沟或修建拦水坎,将岸(边)坡上外来水引排到河道避开地表水大量流入施工作业面。⑵ 随着基坑开挖工作面的下降,在未到地下水位之前,先根据设计图纸进行降水井施工.施工中,在作业面内设置集水坑,开挖引、排水沟,将作业面内积水、渗水汇合后,抽排到施工区外,以保证整个作业面干地作业.⑶ 做好进入施工区域之前的排水措施,对地下水实行降水井抽排的有效措施,降低地下水位,减少地下水渗漏量。2.4 渣料堆存规划根据少占耕地、就近堆存、方便取用的原则,原招标文件 1#渣场主要承担兴隆河倒虹吸开挖料、明渠开挖料及倒虹吸与出水闸之间的干渠开挖弃料的堆存,及所需回填料(含高石碑出水闸回采料)的临时堆放;现该渣场未征地,只能运往老汉江大堤两侧弃渣场堆存。3 兴隆河倒虹吸施工导流及围堰施工3。1 导流标准兴隆河是一条灌排结合的人工渠道,交叉...
