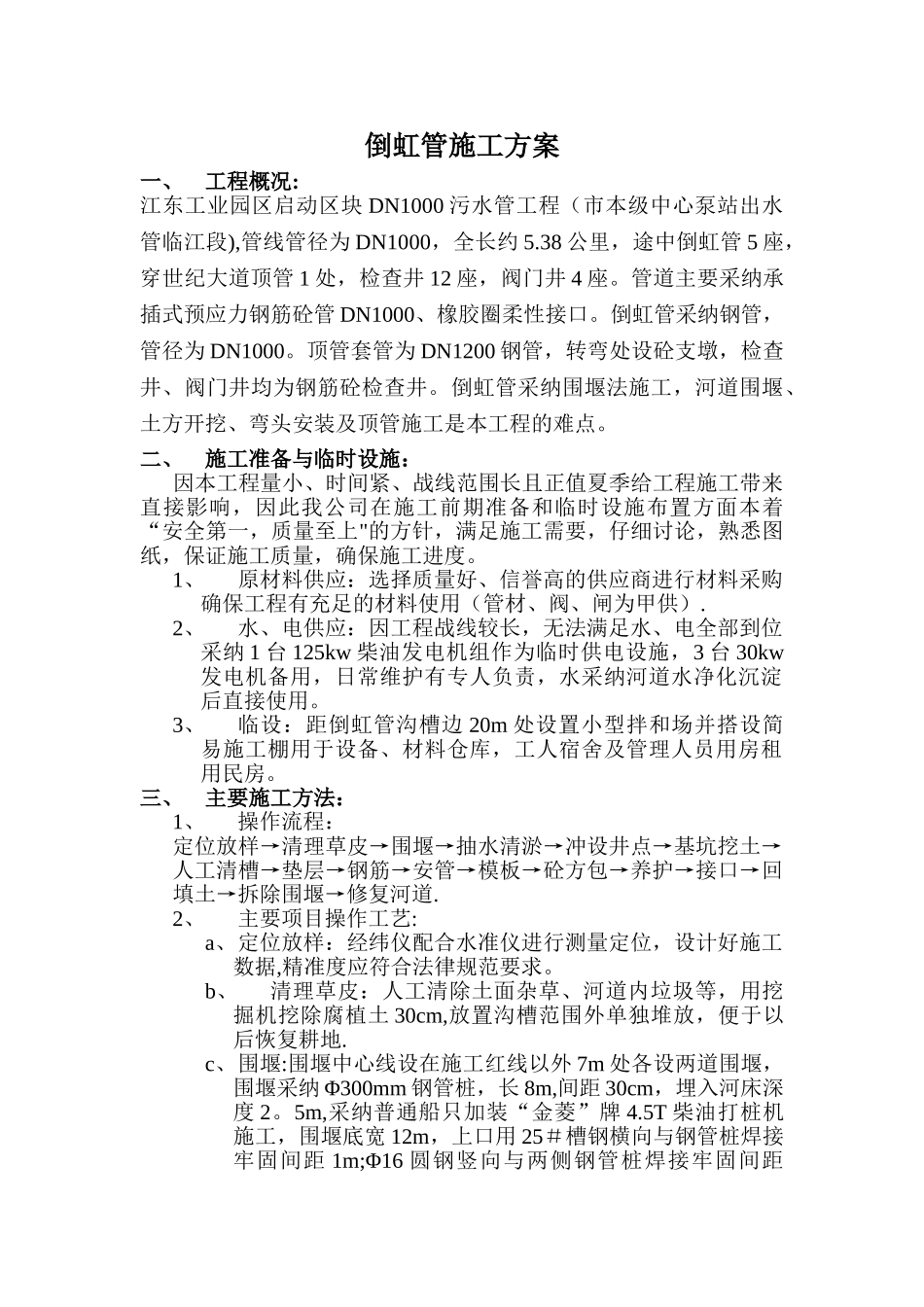

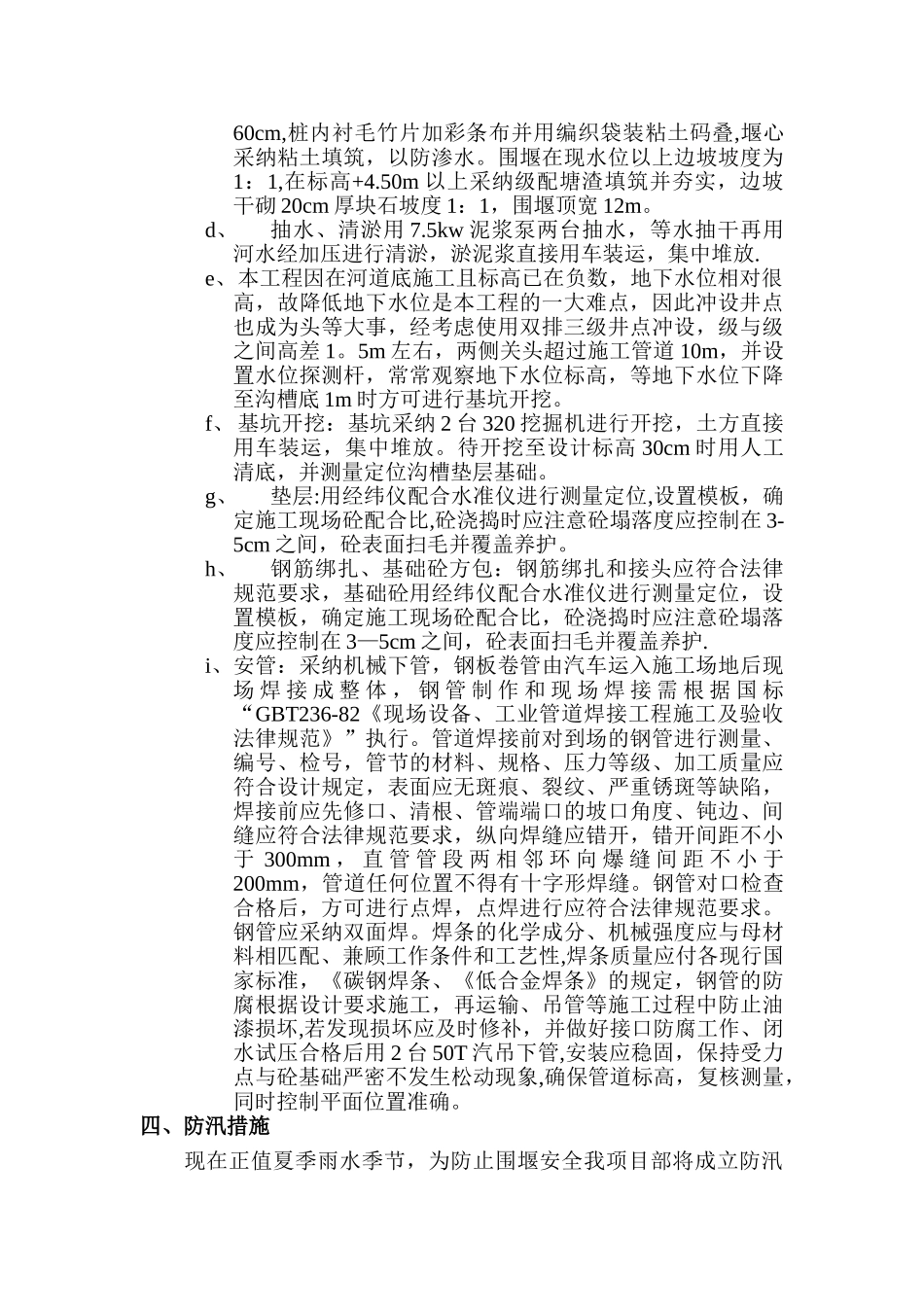

江东工业园区启动区块 DN1000 污水管工程(市本级中心泵站出水管临江段)倒虹管施工方案编制人:审核人:批准人:杭州中航市政工程有限公司二〇一〇年六月倒虹管施工方案一、工程概况:江东工业园区启动区块 DN1000 污水管工程(市本级中心泵站出水管临江段),管线管径为 DN1000,全长约 5.38 公里,途中倒虹管 5 座,穿世纪大道顶管 1 处,检查井 12 座,阀门井 4 座。管道主要采纳承插式预应力钢筋砼管 DN1000、橡胶圈柔性接口。倒虹管采纳钢管,管径为 DN1000。顶管套管为 DN1200 钢管,转弯处设砼支墩,检查井、阀门井均为钢筋砼检查井。倒虹管采纳围堰法施工,河道围堰、土方开挖、弯头安装及顶管施工是本工程的难点。二、施工准备与临时设施: 因本工程量小、时间紧、战线范围长且正值夏季给工程施工带来直接影响,因此我公司在施工前期准备和临时设施布置方面本着“安全第一,质量至上"的方针,满足施工需要,仔细讨论,熟悉图纸,保证施工质量,确保施工进度。1、原材料供应:选择质量好、信誉高的供应商进行材料采购确保工程有充足的材料使用(管材、阀、闸为甲供).2、水、电供应:因工程战线较长,无法满足水、电全部到位采纳 1 台 125kw 柴油发电机组作为临时供电设施,3 台 30kw发电机备用,日常维护有专人负责,水采纳河道水净化沉淀后直接使用。3、临设:距倒虹管沟槽边 20m 处设置小型拌和场并搭设简易施工棚用于设备、材料仓库,工人宿舍及管理人员用房租用民房。三、主要施工方法:1、操作流程:定位放样→清理草皮→围堰→抽水清淤→冲设井点→基坑挖土→人工清槽→垫层→钢筋→安管→模板→砼方包→养护→接口→回填土→拆除围堰→修复河道.2、主要项目操作工艺:a、定位放样:经纬仪配合水准仪进行测量定位,设计好施工数据,精准度应符合法律规范要求。b、清理草皮:人工清除土面杂草、河道内垃圾等,用挖掘机挖除腐植土 30cm,放置沟槽范围外单独堆放,便于以后恢复耕地.c、围堰:围堰中心线设在施工红线以外 7m 处各设两道围堰,围堰采纳 Φ300mm 钢管桩,长 8m,间距 30cm,埋入河床深度 2。5m,采纳普通船只加装“金菱”牌 4.5T 柴油打桩机施工,围堰底宽 12m,上口用 25#槽钢横向与钢管桩焊接牢固间距 1m;Φ16 圆钢竖向与两侧钢管桩焊接牢固间距60cm,桩内衬毛竹片加彩条布并用编织袋装粘土码叠,堰心采纳粘土填筑,以防渗水。围堰在现水位以上边坡坡度为1:1,在标高+4.50m 以上采纳级...
