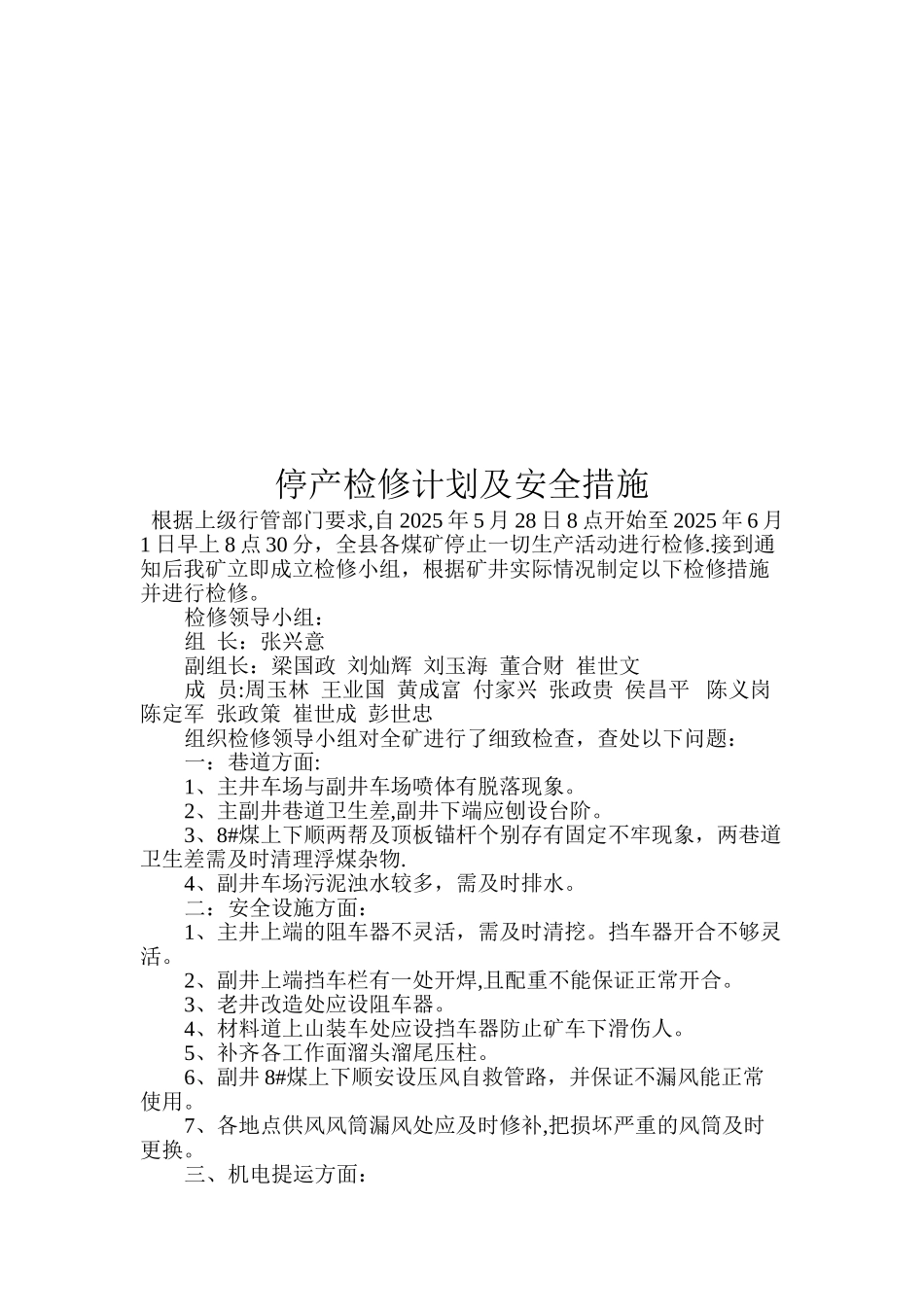

停产检修计划及安全措施营龙煤业2025 年 5 月 29 日会审人员签字编 制 人: 年 月 日矿 长: 年 月 日生产矿长: 年 月 日机电矿长: 年 月 日工 程 师: 年 月 日工 程 师: 年 月 日会 审 意 见停产检修计划及安全措施 根据上级行管部门要求,自 2025 年 5 月 28 日 8 点开始至 2025 年 6 月1 日早上 8 点 30 分,全县各煤矿停止一切生产活动进行检修.接到通知后我矿立即成立检修小组,根据矿井实际情况制定以下检修措施并进行检修。检修领导小组:组 长:张兴意副组长:梁国政 刘灿辉 刘玉海 董合财 崔世文成 员:周玉林 王业国 黄成富 付家兴 张政贵 侯昌平 陈义岗 陈定军 张政策 崔世成 彭世忠组织检修领导小组对全矿进行了细致检查,查处以下问题:一:巷道方面:1、主井车场与副井车场喷体有脱落现象。2、主副井巷道卫生差,副井下端应刨设台阶。3、8#煤上下顺两帮及顶板锚杆个别存有固定不牢现象,两巷道卫生差需及时清理浮煤杂物.4、副井车场污泥浊水较多,需及时排水。二:安全设施方面:1、主井上端的阻车器不灵活,需及时清挖。挡车器开合不够灵活。2、副井上端挡车栏有一处开焊,且配重不能保证正常开合。3、老井改造处应设阻车器。4、材料道上山装车处应设挡车器防止矿车下滑伤人。5、补齐各工作面溜头溜尾压柱。6、副井 8#煤上下顺安设压风自救管路,并保证不漏风能正常使用。7、各地点供风风筒漏风处应及时修补,把损坏严重的风筒及时更换。三、机电提运方面:1、地面两台绞车需检修,紧镙丝上油调整刹车装置。2、各工作面的溜子需检修,紧链子换刮板并把转动部位的防护罩安设好。3、对 8#煤上顺新安装的皮带紧螺丝并进行调整。4、新主井巷道中上部有一处规矩过宽。5、按标准把各处的管线吊挂整齐.整改措施及负责人:一:巷道方面:1、主井车场与副井车场喷体有脱落现象。由陈定军负责用长度不小于 2 米的长把工具,一人作业,一人监督,且监督人员在作业人员的侧后方,确保作业人员的后退路畅通;当监督人员发现有危险情况时立即通知作业人员。2025 年 5 月 29 日早班完成。2、主副井巷道卫生差,副井下端应刨设台阶。由王业国带领人员对主副井清理卫生,并刨副井下端设台阶.清理卫生需要下矿车时,必须安排专人打点提放车,必须保证信号传递畅通。2025 年 5 月 29日完成.3、8#煤上下顺两帮及顶板锚杆个别存有固定不牢现象,两巷道卫生差需及时清理浮煤杂...
