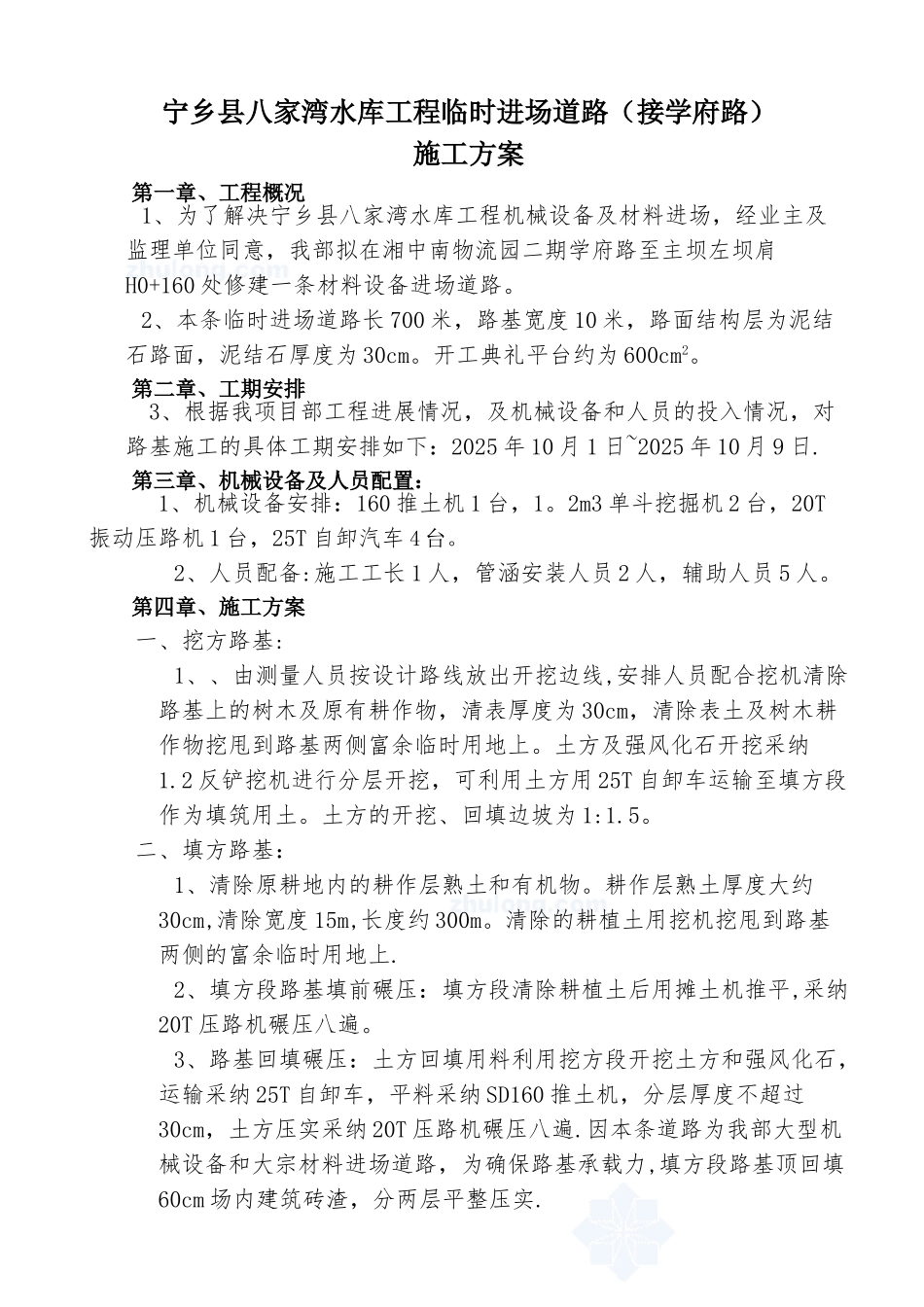

宁乡县八家湾水库工程临时进场道路(接学府路)施工方案第一章、工程概况1、为了解决宁乡县八家湾水库工程机械设备及材料进场,经业主及监理单位同意,我部拟在湘中南物流园二期学府路至主坝左坝肩H0+160 处修建一条材料设备进场道路
2、本条临时进场道路长 700 米,路基宽度 10 米,路面结构层为泥结石路面,泥结石厚度为 30cm
开工典礼平台约为 600cm2

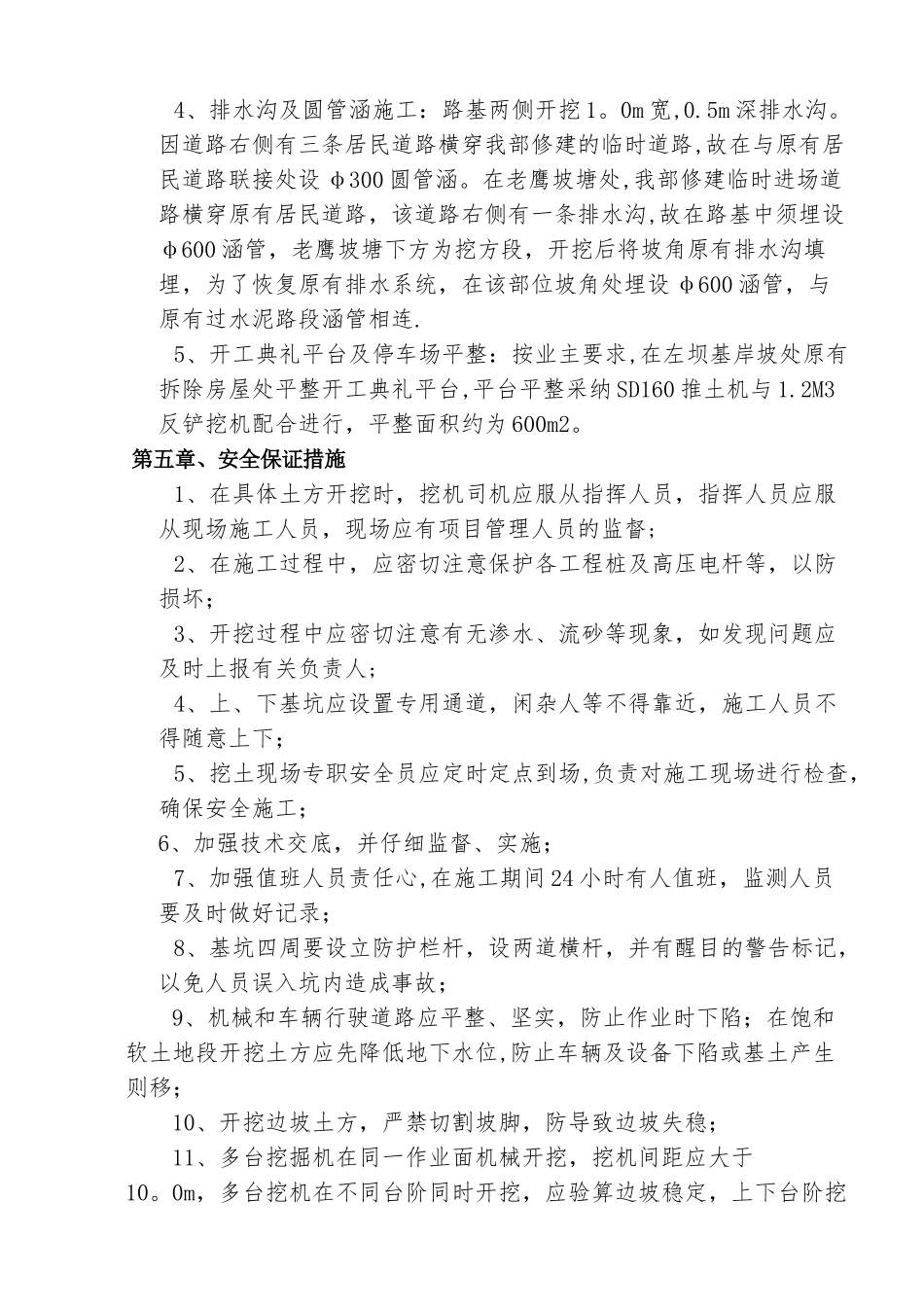

第二章、工期安排3、根据我项目部工程进展情况,及机械设备和人员的投入情况,对路基施工的具体工期安排如下:2025 年 10 月 1 日~2025 年 10 月 9 日
第三章、机械设备及人员配置:1、机械设备安排:160 推土机 1 台,1
2m3 单斗挖掘机 2 台,20T振动压路机 1 台,25T 自卸汽车 4 台
2、人员配备:施工工长 1 人,管涵安装人员 2 人,辅助人员 5 人
第四章、施工方案一、挖方路基:1、、由测量人员按设计路线放出开挖边线,安排人员配合挖机清除路基上的树木及原有耕作物,清表厚度为 30cm,清除表土及树木耕作物挖甩到路基两侧富余临时用地上
土方及强风化石开挖采纳1
2 反铲挖机进行分层开挖,可利用土方用 25T 自卸车运输至填方段作为填筑用土

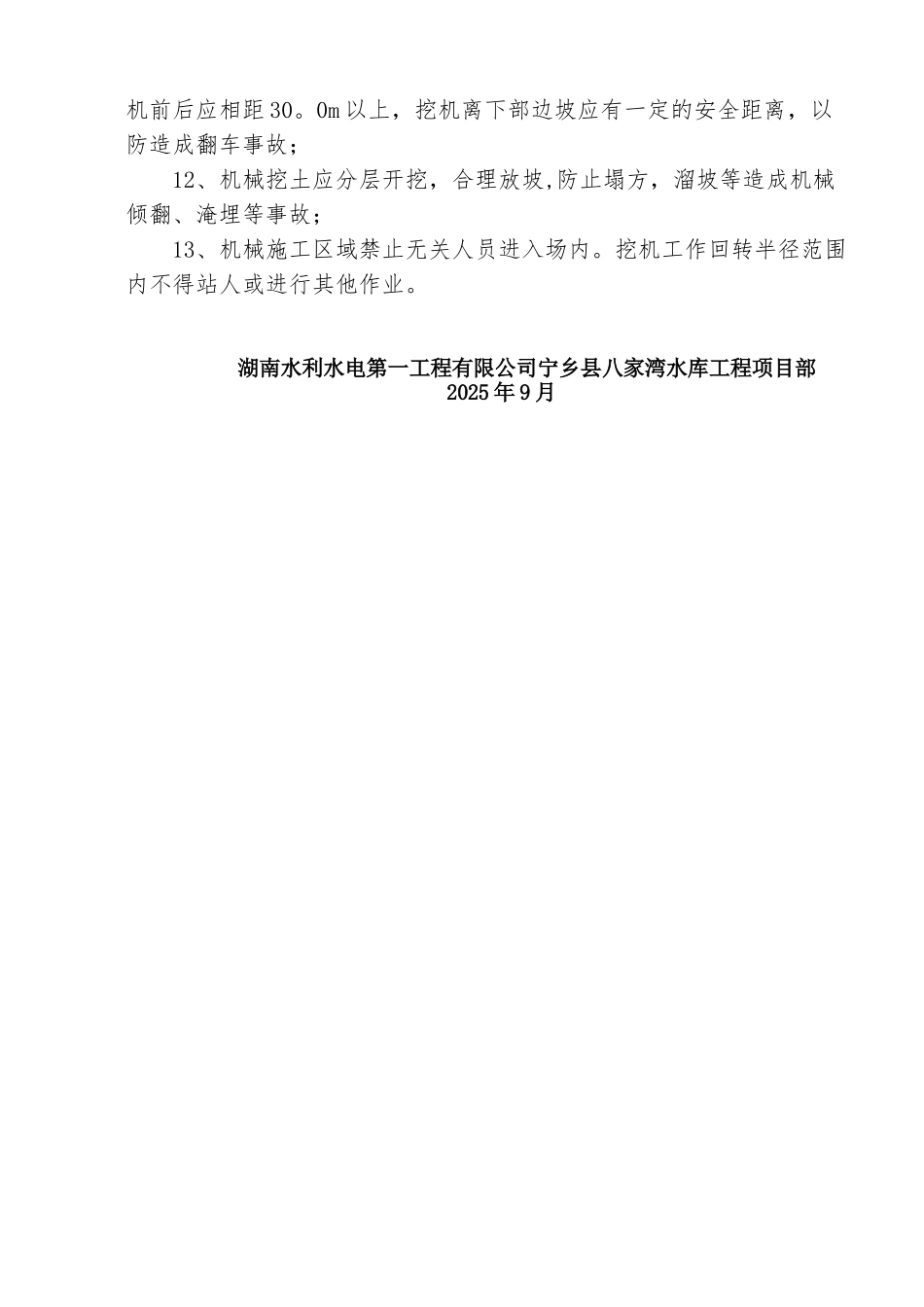

土方的开挖、回填边坡为 1:1
二、填方路基:1、清除原耕地内的耕作层熟土和有机物
耕作层熟土厚度大约30cm,清除宽度 15m,长度约 300m
清除的耕植土用挖机挖甩到路基两侧的富余临时用地上
2、填方段路基填前碾压:填方段清除耕植土后用摊土机推平,采纳20T 压路机碾压八遍
3、路基回填碾压:土方回填用料利用挖方段开挖土方和强风化石,运输采纳 25T 自卸车,平料采纳 SD160 推土机,分层厚度不超过30cm,土方压实采纳 20T 压路机碾压八遍
因本条道路为我部大型机械设备和大宗材料进场道路,为确保路基承载力,填方段路基顶回填60
