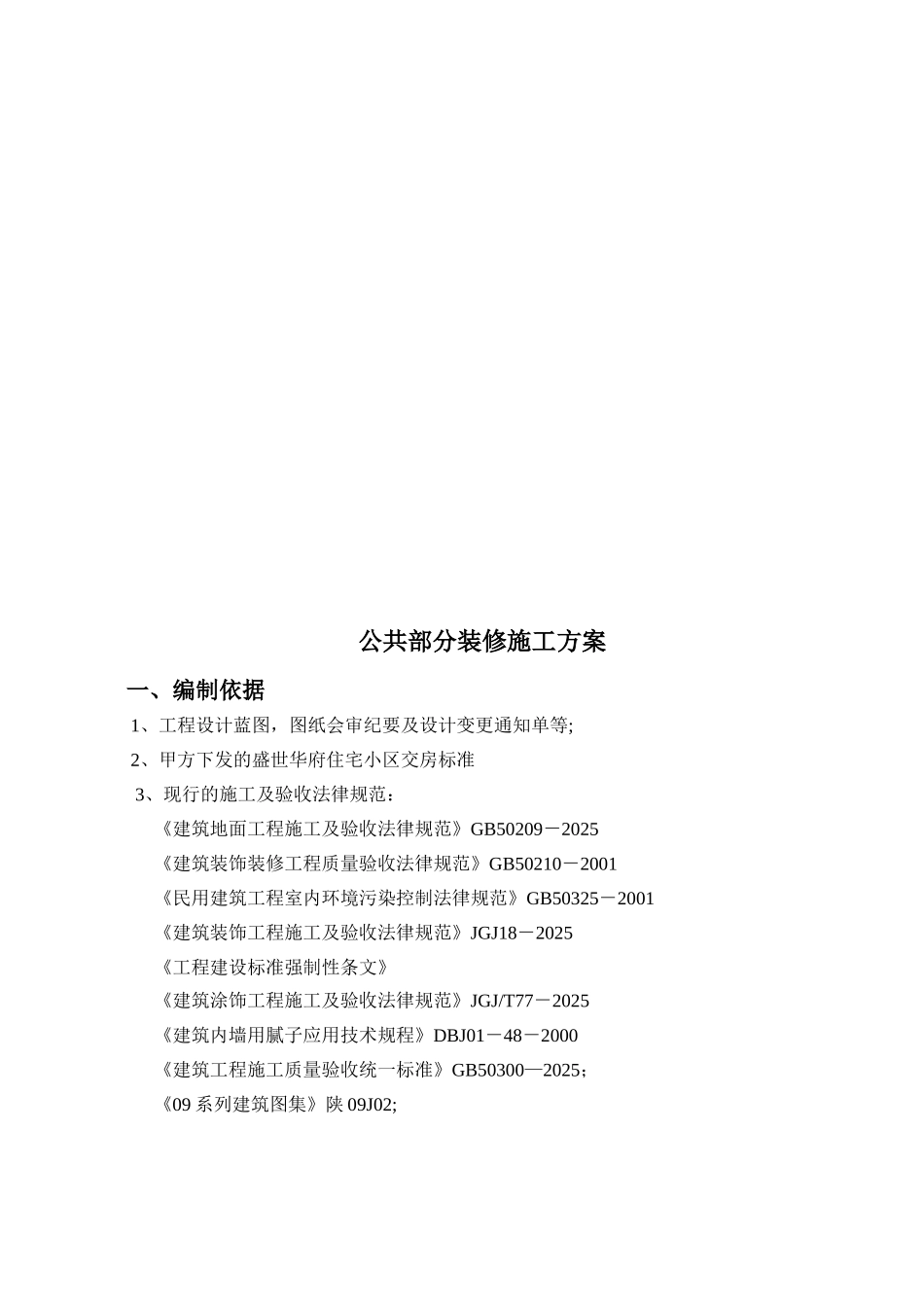

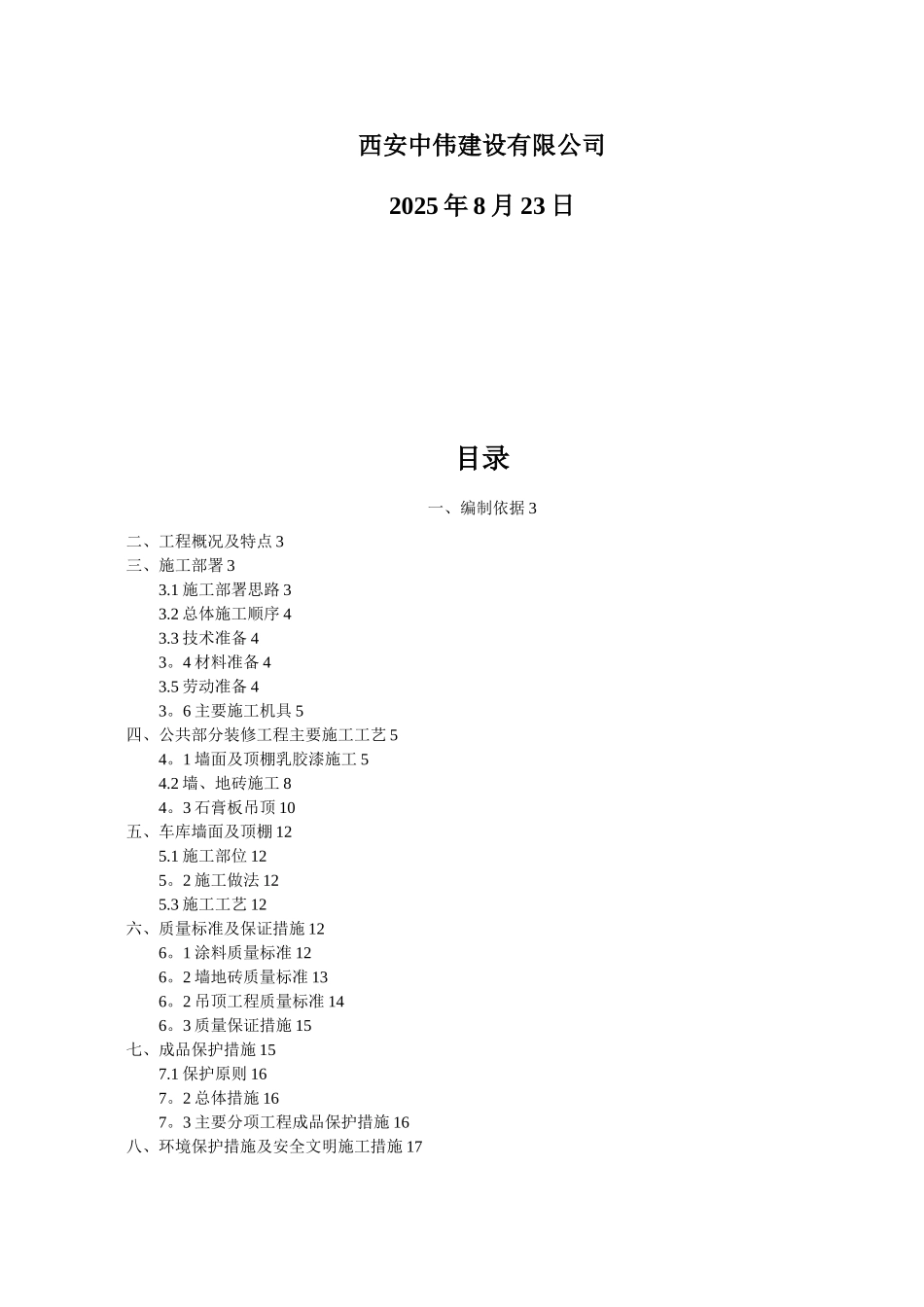

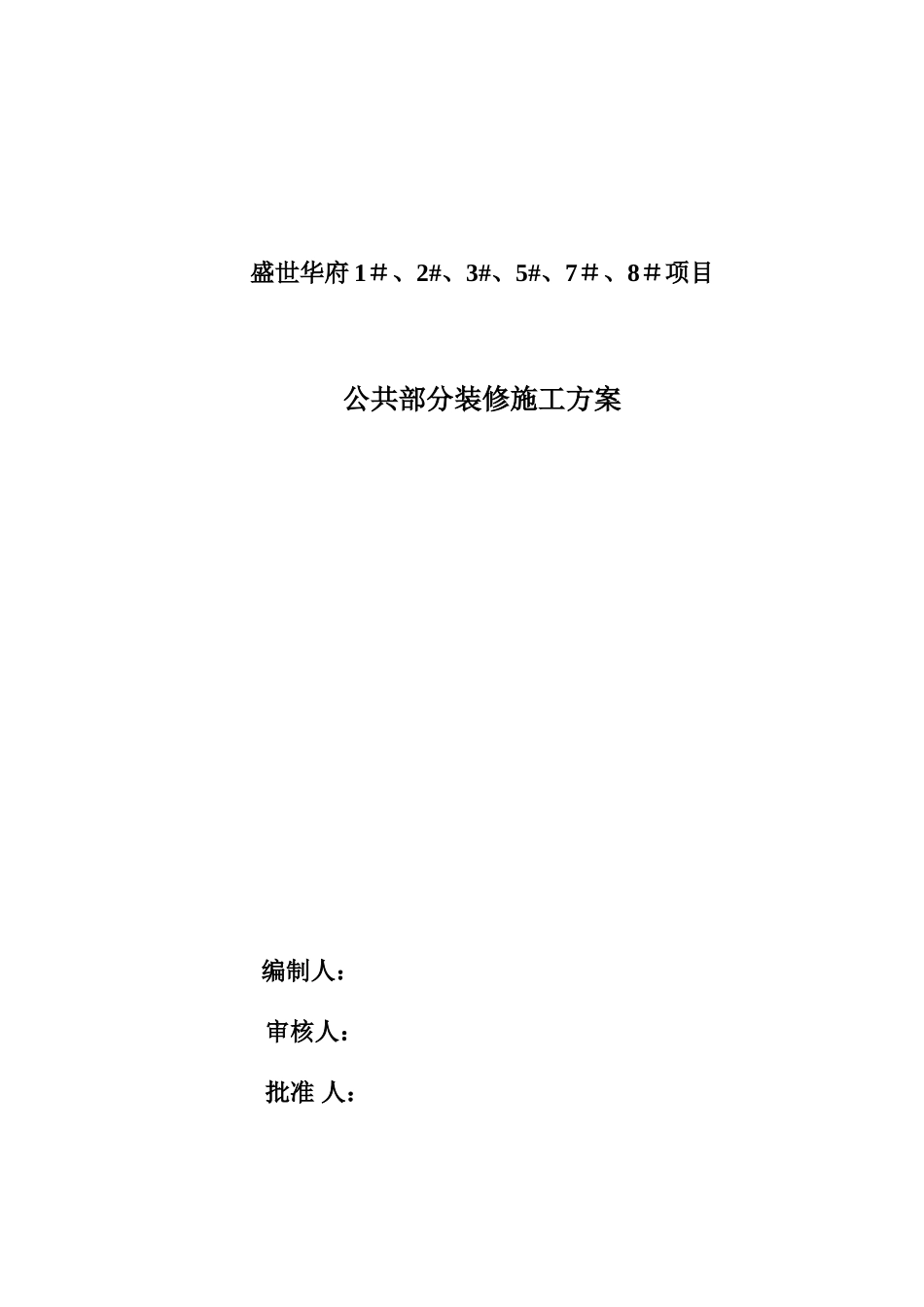

盛世华府 1#、2#、3#、5#、7#、8#项目公共部分装修施工方案编制人:审核人:批准 人:西安中伟建设有限公司2025 年 8 月 23 日目录一、编制依据 3二、工程概况及特点 3三、施工部署 33.1 施工部署思路 33.2 总体施工顺序 43.3 技术准备 43。4 材料准备 43.5 劳动准备 43。6 主要施工机具 5四、公共部分装修工程主要施工工艺 54。1 墙面及顶棚乳胶漆施工 54.2 墙、地砖施工 84。3 石膏板吊顶 10五、车库墙面及顶棚 125.1 施工部位 125。2 施工做法 125.3 施工工艺 12六、质量标准及保证措施 126。1 涂料质量标准 126。2 墙地砖质量标准 136。2 吊顶工程质量标准 146。3 质量保证措施 15七、成品保护措施 157.1 保护原则 167。2 总体措施 167。3 主要分项工程成品保护措施 16八、环境保护措施及安全文明施工措施 17公共部分装修施工方案一、编制依据 1、工程设计蓝图,图纸会审纪要及设计变更通知单等; 2、甲方下发的盛世华府住宅小区交房标准3、现行的施工及验收法律规范:《建筑地面工程施工及验收法律规范》GB50209-2025《建筑装饰装修工程质量验收法律规范》GB50210-2001《民用建筑工程室内环境污染控制法律规范》GB50325-2001《建筑装饰工程施工及验收法律规范》JGJ18-2025《工程建设标准强制性条文》《建筑涂饰工程施工及验收法律规范》JGJ/T77-2025《建筑内墙用腻子应用技术规程》DBJ01-48-2000《建筑工程施工质量验收统一标准》GB50300—2025;《09 系列建筑图集》陕 09J02;二、工程概况及特点工程名称:渭南盛世华府住宅小区 1#、2#、3#、5#、7#、8#楼建设单位:渭南鸿基世业房地产开发有限公司设计单位:建学建筑与工程设计所有限公司建设地点:渭南市临渭区仓程路北段结构形式:本工程结构安全等级为二级,结构使用年限为 50 年,耐火等级为一级。公共部分、商业以及车库具体做法见各主要施工工艺。三、施工部署3。1 施工部署思路本工程计划公共部分装修工程工期紧张。因此必须合理安排施工工序,作好各个工序之间的交接和交叉工作,保证各道工序的质量,采纳切实可行的施工方案,做到方案先行,加强各个专业的施工协调与管理,加大劳动力、垂直运输设备和材料的投入.为保质按期完成施工本项目,我项目部在充分考虑工程量、劳动力、材料、工期、成本及施工工作面后,根据贯彻空间占满、时间连续、均衡协调、有节奏、力所能及、留有余地的原则,实行平面分段、...
