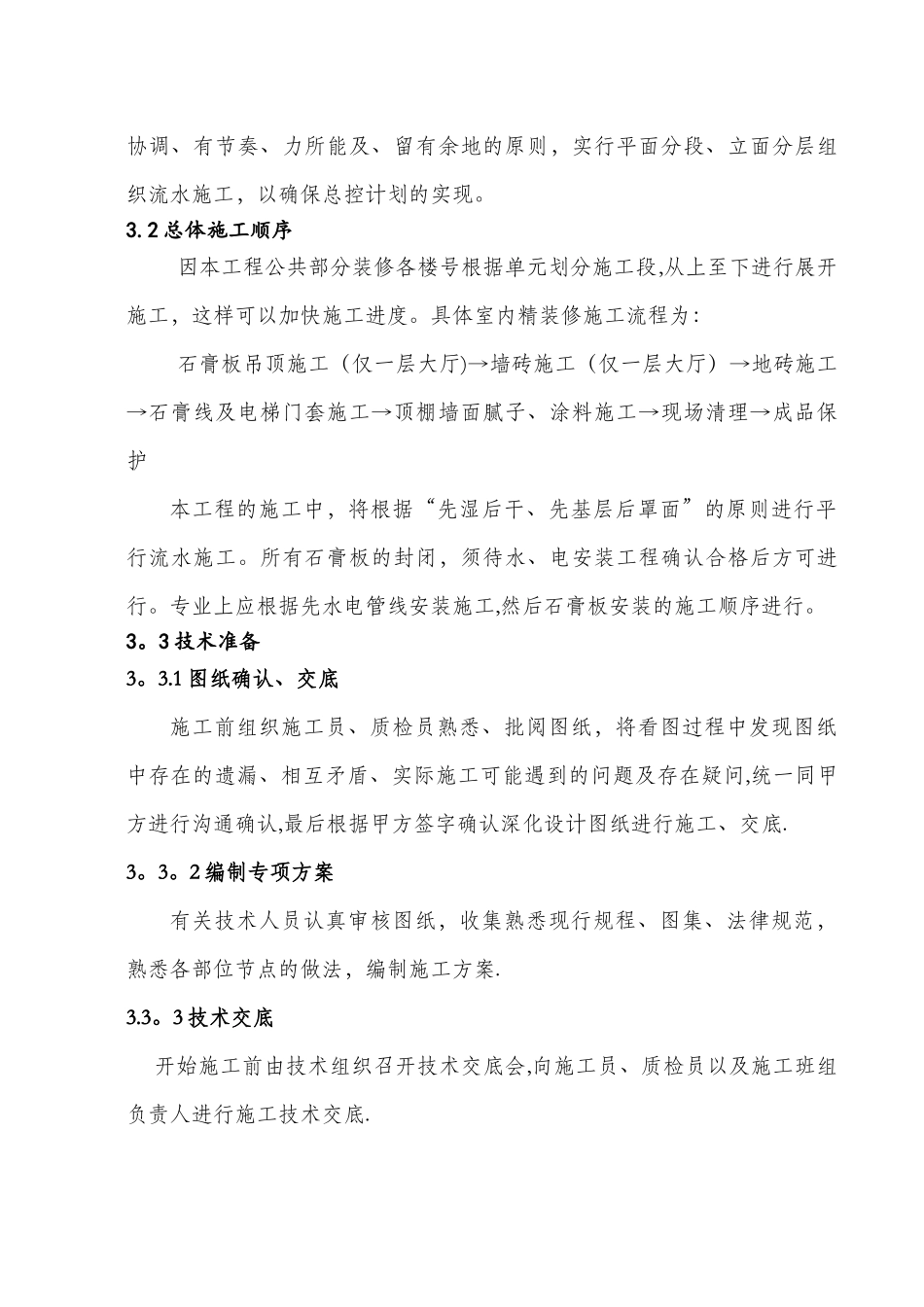

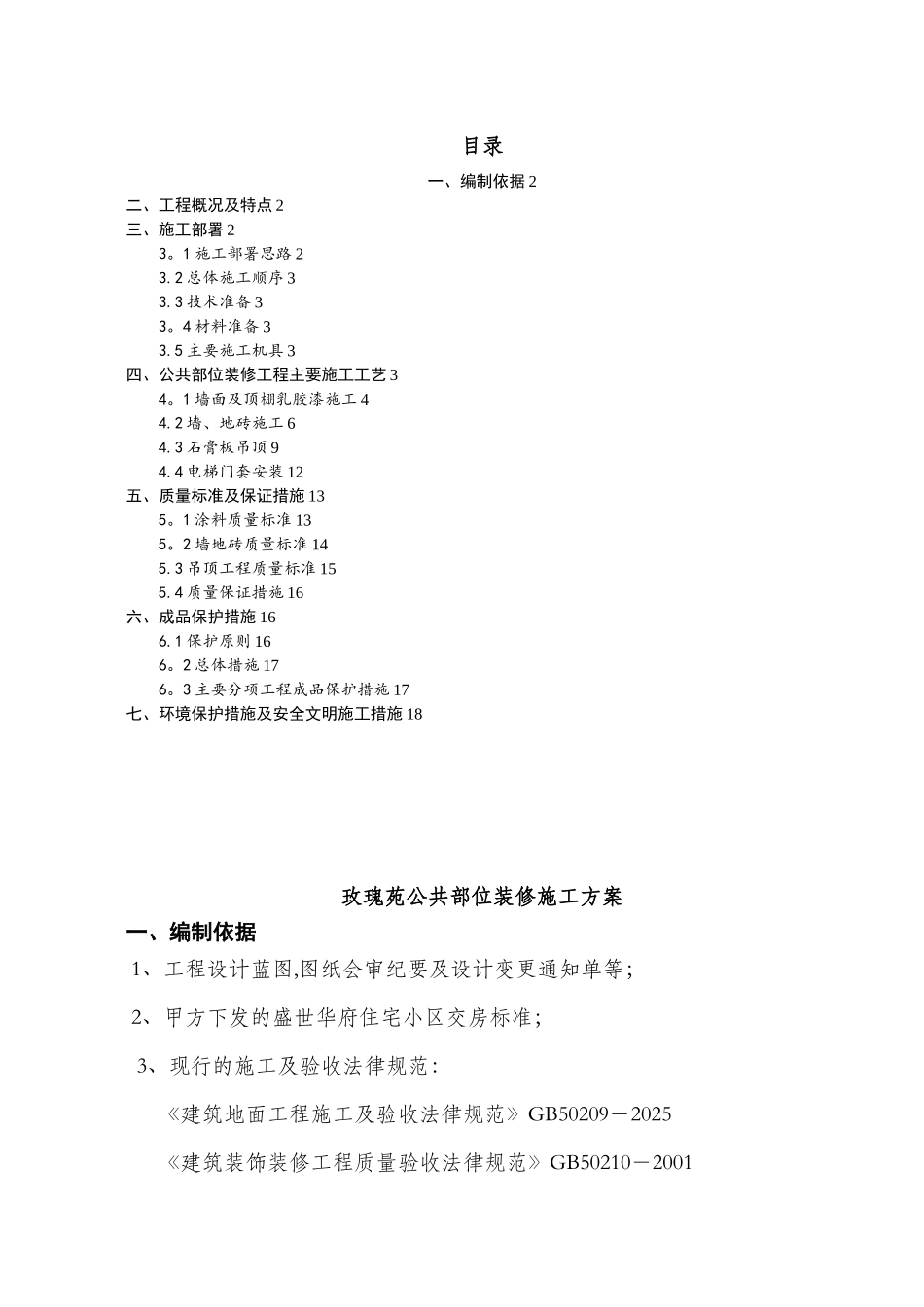

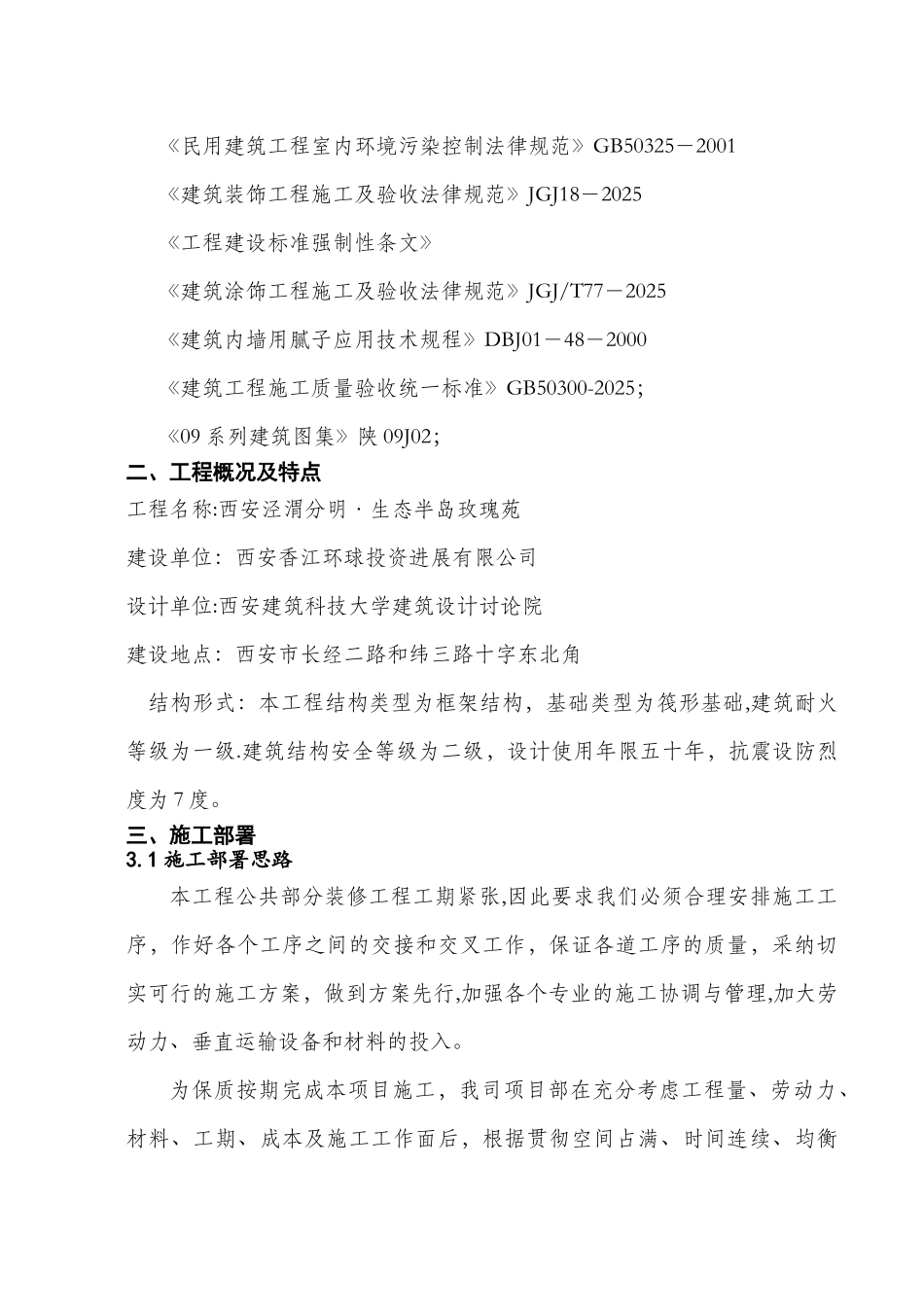

目录一、编制依据 2二、工程概况及特点 2三、施工部署 23。1 施工部署思路 23.2 总体施工顺序 33.3 技术准备 33。4 材料准备 33.5 主要施工机具 3四、公共部位装修工程主要施工工艺 34。1 墙面及顶棚乳胶漆施工 44.2 墙、地砖施工 64.3 石膏板吊顶 94.4 电梯门套安装 12五、质量标准及保证措施 135。1 涂料质量标准 135。2 墙地砖质量标准 145.3 吊顶工程质量标准 155.4 质量保证措施 16六、成品保护措施 166.1 保护原则 166。2 总体措施 176。3 主要分项工程成品保护措施 17七、环境保护措施及安全文明施工措施 18玫瑰苑公共部位装修施工方案一、编制依据 1、工程设计蓝图,图纸会审纪要及设计变更通知单等; 2、甲方下发的盛世华府住宅小区交房标准;3、现行的施工及验收法律规范:《建筑地面工程施工及验收法律规范》GB50209-2025《建筑装饰装修工程质量验收法律规范》GB50210-2001《民用建筑工程室内环境污染控制法律规范》GB50325-2001《建筑装饰工程施工及验收法律规范》JGJ18-2025《工程建设标准强制性条文》《建筑涂饰工程施工及验收法律规范》JGJ/T77-2025《建筑内墙用腻子应用技术规程》DBJ01-48-2000《建筑工程施工质量验收统一标准》GB50300-2025;《09 系列建筑图集》陕 09J02;二、工程概况及特点工程名称:西安泾渭分明·生态半岛玫瑰苑建设单位:西安香江环球投资进展有限公司设计单位:西安建筑科技大学建筑设计讨论院建设地点:西安市长经二路和纬三路十字东北角结构形式:本工程结构类型为框架结构,基础类型为筏形基础,建筑耐火等级为一级.建筑结构安全等级为二级,设计使用年限五十年,抗震设防烈度为 7 度。三、施工部署3.1 施工部署思路本工程公共部分装修工程工期紧张,因此要求我们必须合理安排施工工序,作好各个工序之间的交接和交叉工作,保证各道工序的质量,采纳切实可行的施工方案,做到方案先行,加强各个专业的施工协调与管理,加大劳动力、垂直运输设备和材料的投入。为保质按期完成本项目施工,我司项目部在充分考虑工程量、劳动力、材料、工期、成本及施工工作面后,根据贯彻空间占满、时间连续、均衡协调、有节奏、力所能及、留有余地的原则,实行平面分段、立面分层组织流水施工,以确保总控计划的实现。3.2 总体施工顺序因本工程公共部分装修各楼号根据单元划分施工段,从上至下进行展开施工,这样可以加快施工进度。具体室内精装修施工流程为:石膏板吊顶...
