公园工程施工专项方案2011—9—2施工专项方案一、施工要求:1、灯杆与基础的连接:铁杆底盘(法兰)下安装一粒螺帽,并封水泥保护,底盘上安装两粒螺帽固定灯杆
用水泥封杆脚
2、接线:档内不得有驳口,灯具到主干线的引线不得有驳口
3、接线井:使用球墨铸铁防盗接线井,接线井内用水泥浆荡平
4、灯杆编号:对地高度为 2
5 米,正向路面,路名标识要求具有防水耐酸、耐高温、耐久性、柔韧性、即贴性及高光度的特性,粘贴性强
粘贴标识规格由甲方统一规定,内容包括维护业主图标、名称,保修电话,道路名称及编号
5、接线头包扎:先用黄腊布、再用自粘胶布并套胶管
6、接线耳:不能使用开口接线耳,使用 4cm 长度的接线耳,要求有 2个压线点
7、接地线的连接:灯具接地线要保持同灯杆稳固连接,灯杆接地采纳灯杆外罗丝连接方式
8、管的埋深:管面至地面必须符合设计距离,工程管理人员会同监理进行中间验收
9、主干线引上灯杆必须高于灯杆门顶部
10、路灯基础采纳现浇钢筋混凝土,不能采纳预制基础
施工现场严禁搅拌砂浆,混凝土必须采纳商品混凝土
1 施工测量 A、平面定位平面定位采纳极坐标测设,用计算机先计算出各桩位、桩点坐标以及放线资料,打印成书面表格形式
内业计算校核无误后,在现场将全站仪置于控制点上,进行测放
放线完毕立即进行校核,用钢尺拉出和桩点的间距,同坐标反算之距离值比较,以此方法可校验同次放线各桩点之间的相对位置关系,不合格者立即复查并重放直至合格
B、高程测设高程测设由一施工水准点抄出各桩点高程,并尽可能避开转站次数,再核验各桩点的相对高差是否同设计高程差值相符,最后以加设的施工水准点验测桩点中任意两个
以上每一步骤如有不合格或差值过大者,立即查明原因并重测直至合格
每一步放线资料、验测值均以书面形式保存
2 线路敷设施工方案本工程电缆全程直埋敷设,过路采纳拉管敷设

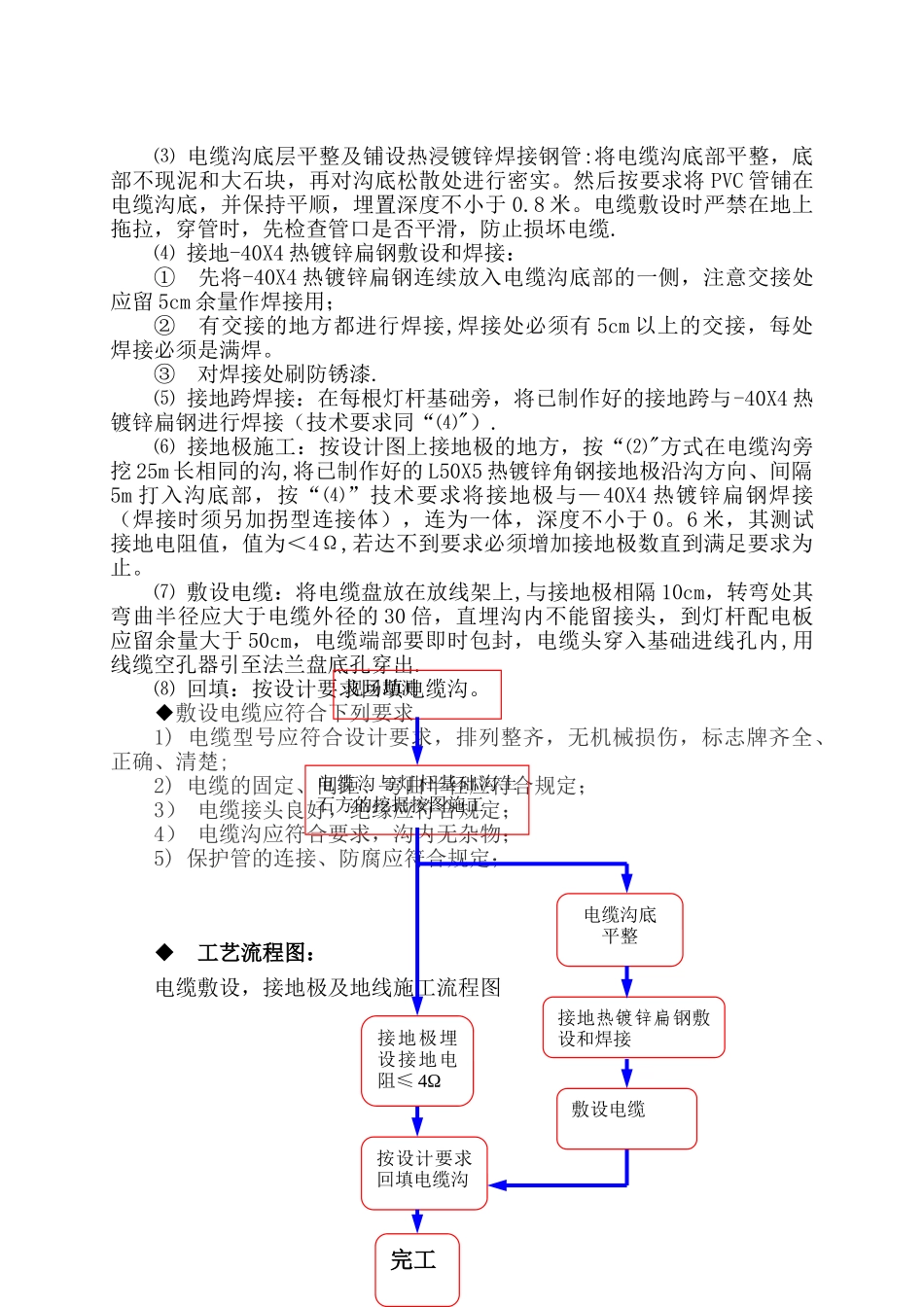

与其他管线交叉时应
