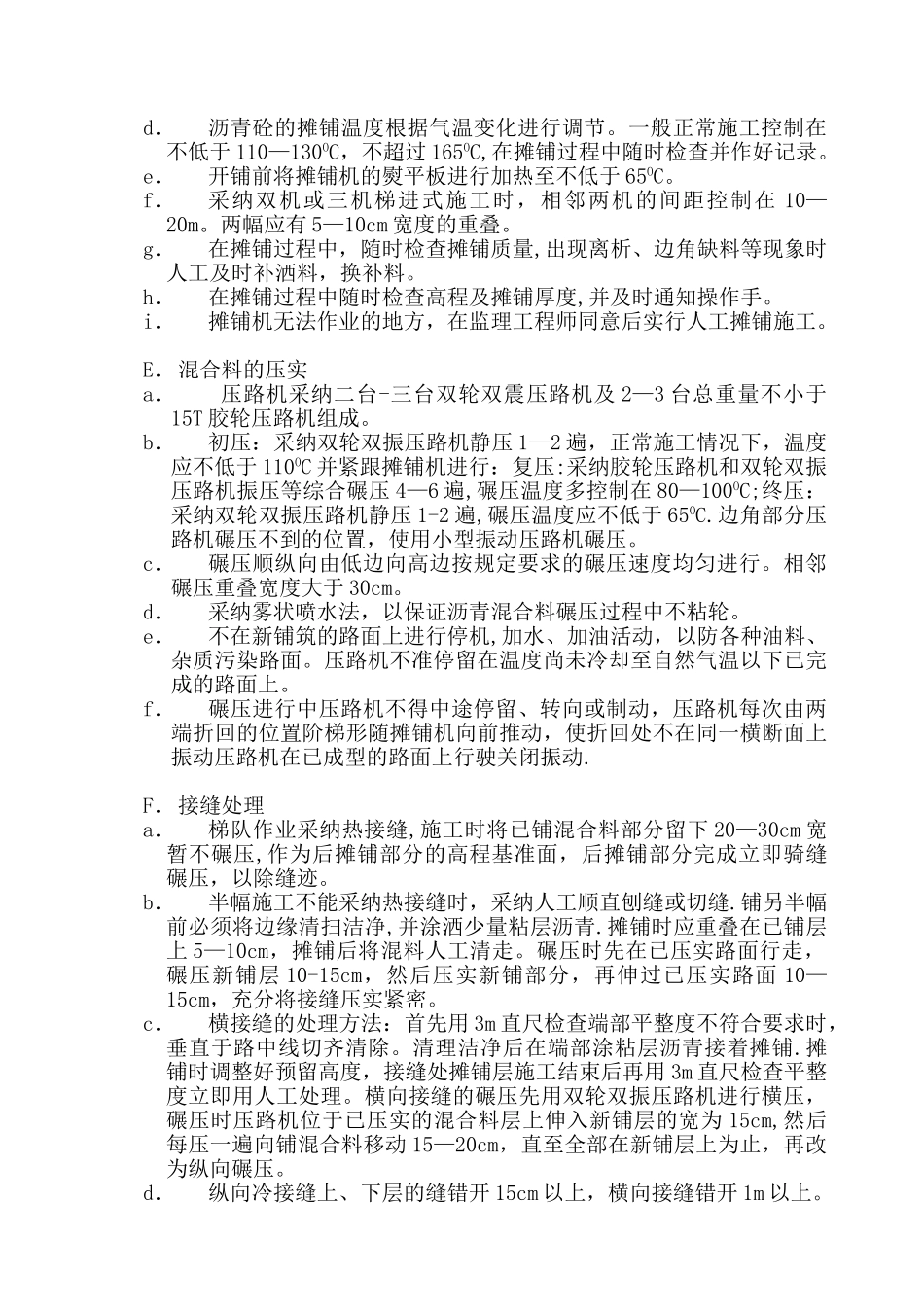

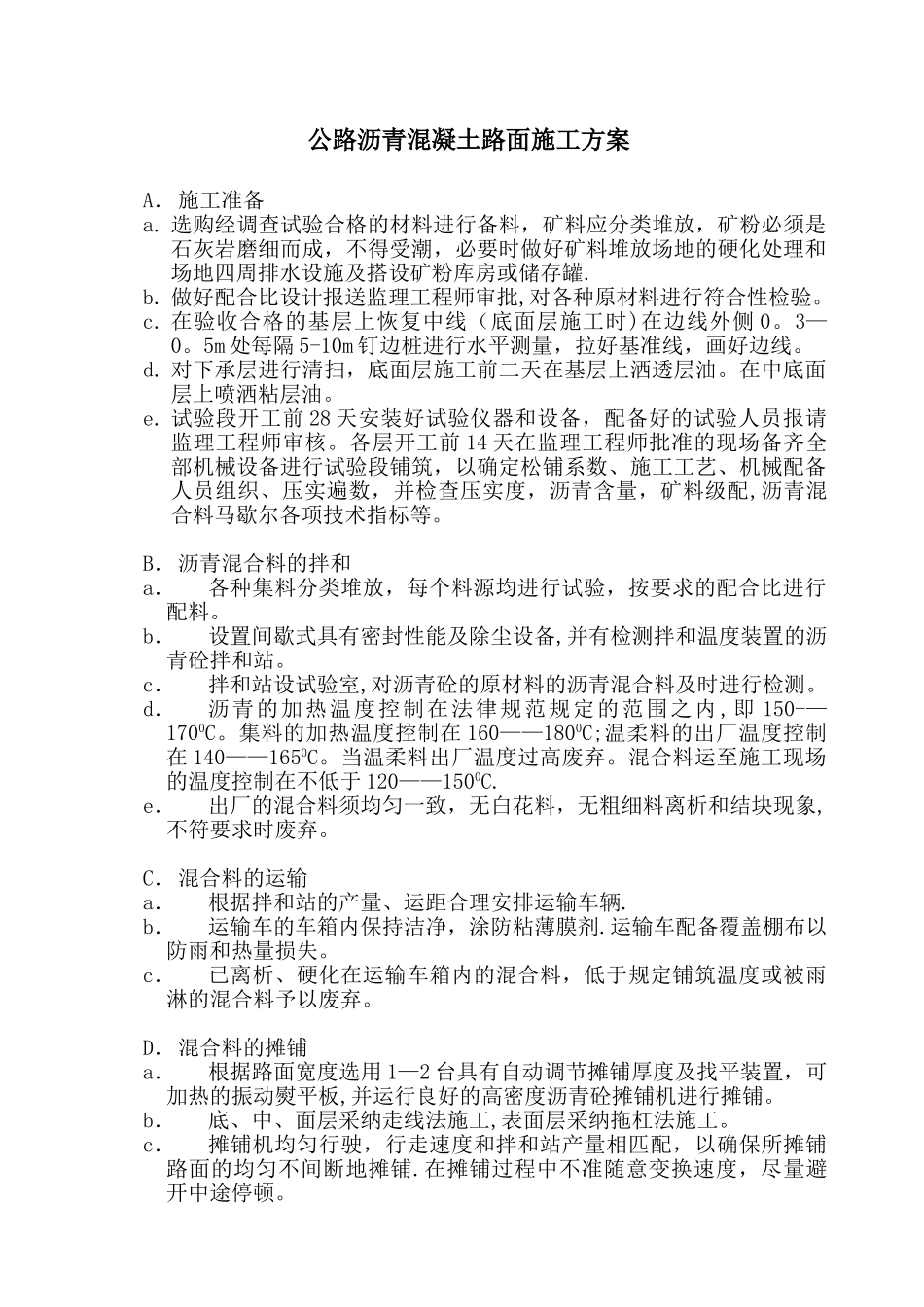

公路沥青混凝土路面施工方案A.施工准备a
选购经调查试验合格的材料进行备料,矿料应分类堆放,矿粉必须是石灰岩磨细而成,不得受潮,必要时做好矿料堆放场地的硬化处理和场地四周排水设施及搭设矿粉库房或储存罐
做好配合比设计报送监理工程师审批,对各种原材料进行符合性检验
在验收合格的基层上恢复中线(底面层施工时)在边线外侧 0
5m 处每隔 5-10m 钉边桩进行水平测量,拉好基准线,画好边线
对下承层进行清扫,底面层施工前二天在基层上洒透层油
在中底面层上喷洒粘层油
试验段开工前 28 天安装好试验仪器和设备,配备好的试验人员报请监理工程师审核
各层开工前 14 天在监理工程师批准的现场备齐全部机械设备进行试验段铺筑,以确定松铺系数、施工工艺、机械配备人员组织、压实遍数,并检查压实度,沥青含量,矿料级配,沥青混合料马歇尔各项技术指标等
B.沥青混合料的拌和a.各种集料分类堆放,每个料源均进行试验,按要求的配合比进行配料
b.设置间歇式具有密封性能及除尘设备,并有检测拌和温度装置的沥青砼拌和站
c.拌和站设试验室,对沥青砼的原材料的沥青混合料及时进行检测
d.沥青的加热温度控制在法律规范规定的范围之内 ,即 150-—1700C
集料的加热温度控制在 160——1800C;温柔料的出厂温度控制在 140——1650C
当温柔料出厂温度过高废弃
混合料运至施工现场的温度控制在不低于 120——1500C
e.出厂的混合料须均匀一致,无白花料,无粗细料离析和结块现象,不符要求时废弃
C.混合料的运输a.根据拌和站的产量、运距合理安排运输车辆
b.运输车的车箱内保持洁净,涂防粘薄膜剂
运输车配备覆盖棚布以防雨和热量损失
c.已离析、硬化在运输车箱内的混合料,低于规定铺筑温度或被雨淋的混合料予以废弃

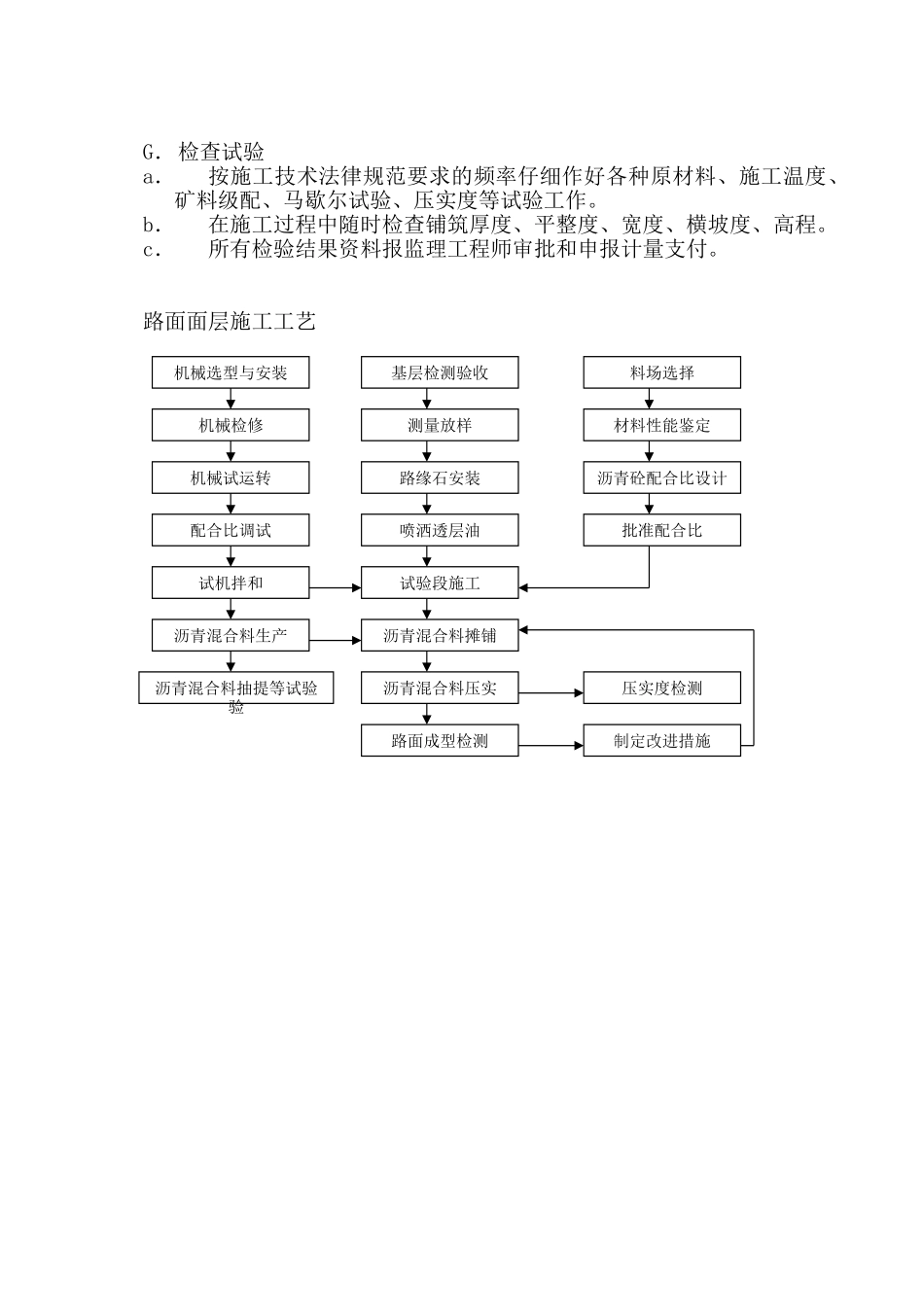

D.混合料的摊铺a.根据路面宽度选用 1—2 台具有自动
