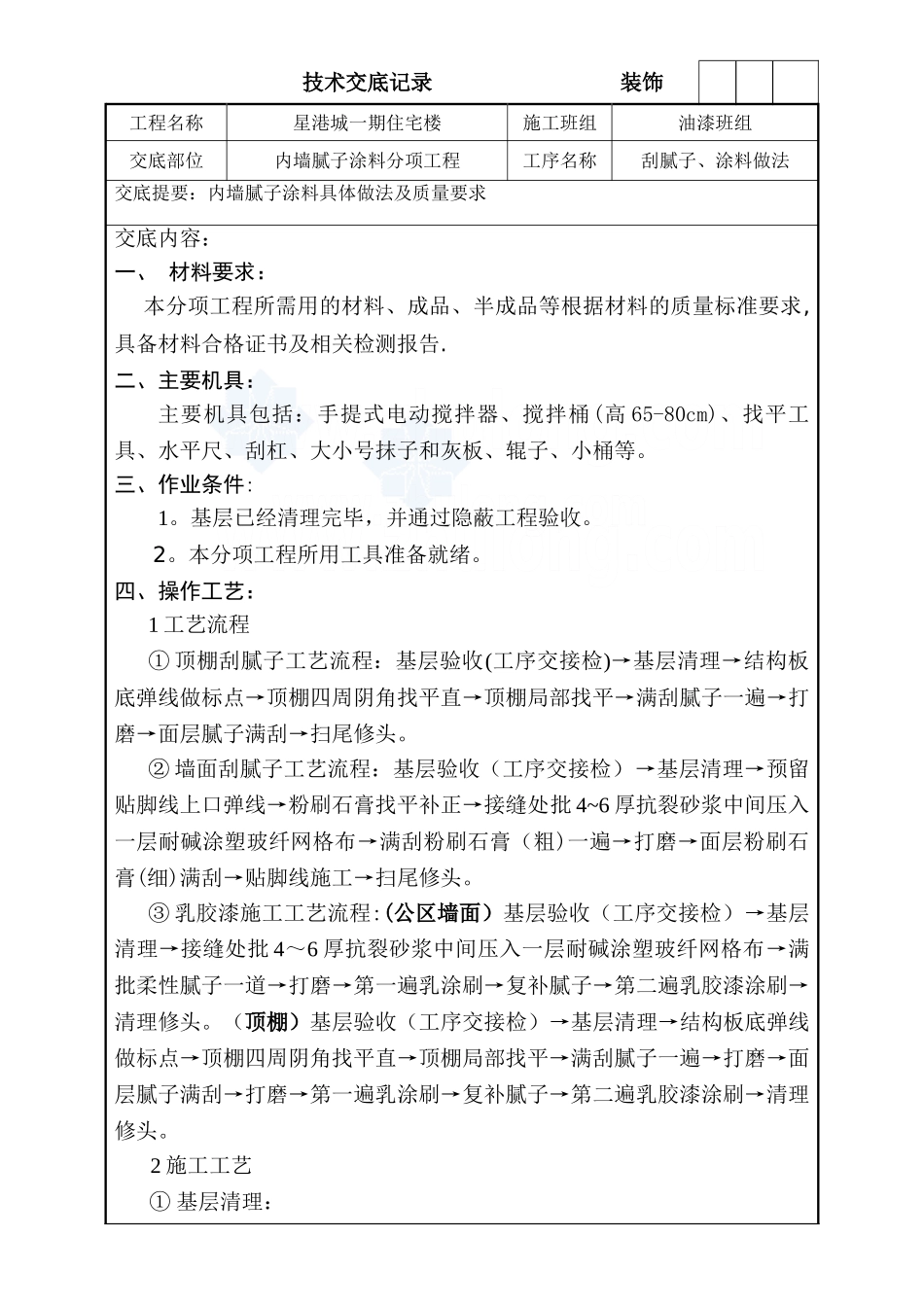

技术交底记录装饰工程名称星港城一期住宅楼施工班组油漆班组交底部位内墙腻子涂料分项工程工序名称刮腻子、涂料做法交底提要:内墙腻子涂料具体做法及质量要求交底内容:一、 材料要求:本分项工程所需用的材料、成品、半成品等根据材料的质量标准要求,具备材料合格证书及相关检测报告
二、主要机具:主要机具包括:手提式电动搅拌器、搅拌桶(高 65-80cm)、找平工具、水平尺、刮杠、大小号抹子和灰板、辊子、小桶等
三、作业条件:1
基层已经清理完毕,并通过隐蔽工程验收
本分项工程所用工具准备就绪
四、操作工艺:1 工艺流程① 顶棚刮腻子工艺流程:基层验收(工序交接检)→基层清理→结构板底弹线做标点→顶棚四周阴角找平直→顶棚局部找平→满刮腻子一遍→打磨→面层腻子满刮→扫尾修头
② 墙面刮腻子工艺流程:基层验收(工序交接检)→基层清理→预留贴脚线上口弹线→粉刷石膏找平补正→接缝处批 4~6 厚抗裂砂浆中间压入一层耐碱涂塑玻纤网格布→满刮粉刷石膏(粗)一遍→打磨→面层粉刷石膏(细)满刮→贴脚线施工→扫尾修头
③ 乳胶漆施工工艺流程:(公区墙面)基层验收(工序交接检)→基层清理→接缝处批 4~6 厚抗裂砂浆中间压入一层耐碱涂塑玻纤网格布→满批柔性腻子一道→打磨→第一遍乳涂刷→复补腻子→第二遍乳胶漆涂刷→清理修头
(顶棚)基层验收(工序交接检)→基层清理→结构板底弹线做标点→顶棚四周阴角找平直→顶棚局部找平→满刮腻子一遍→打磨→面层腻子满刮→打磨→第一遍乳涂刷→复补腻子→第二遍乳胶漆涂刷→清理修头

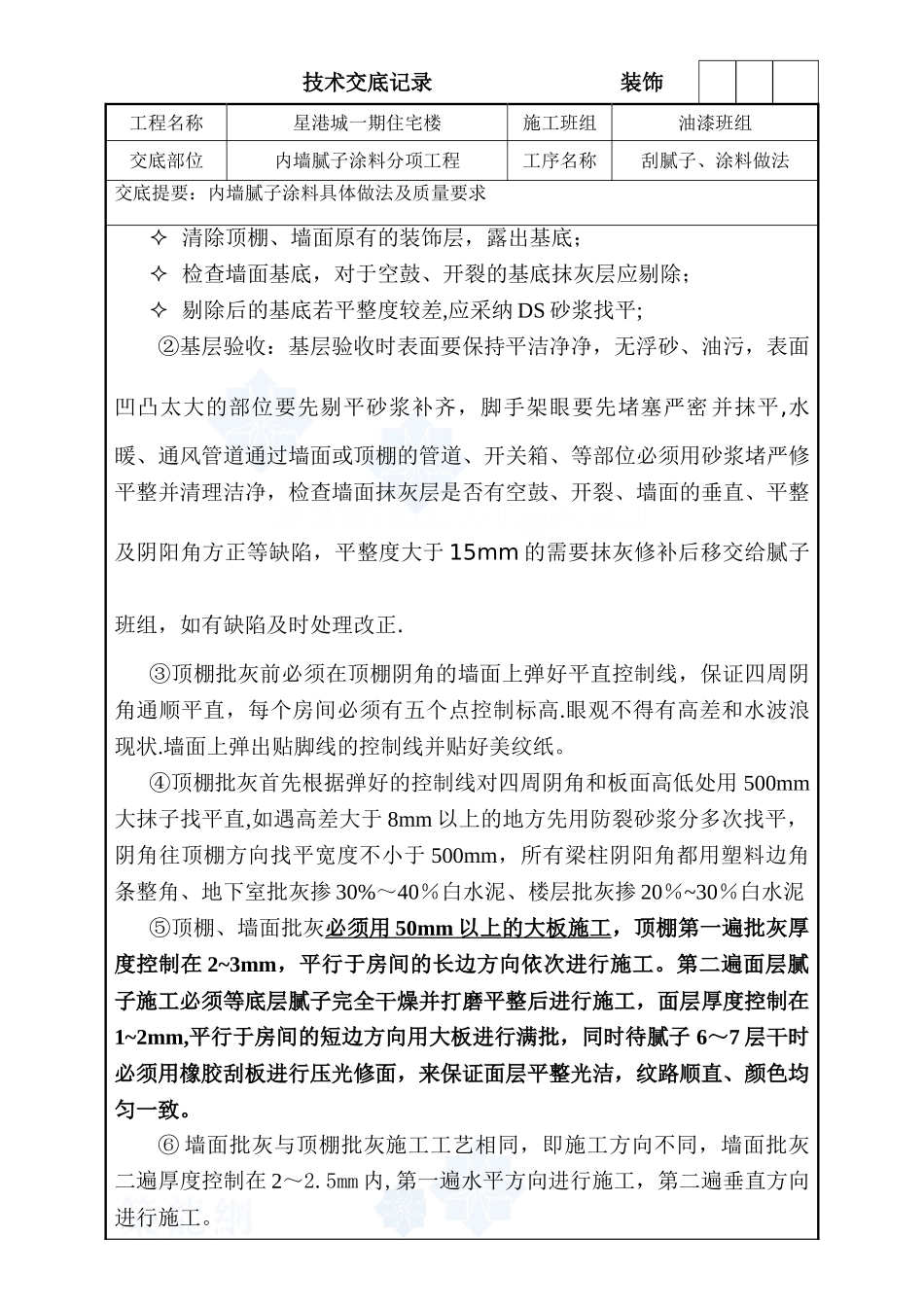

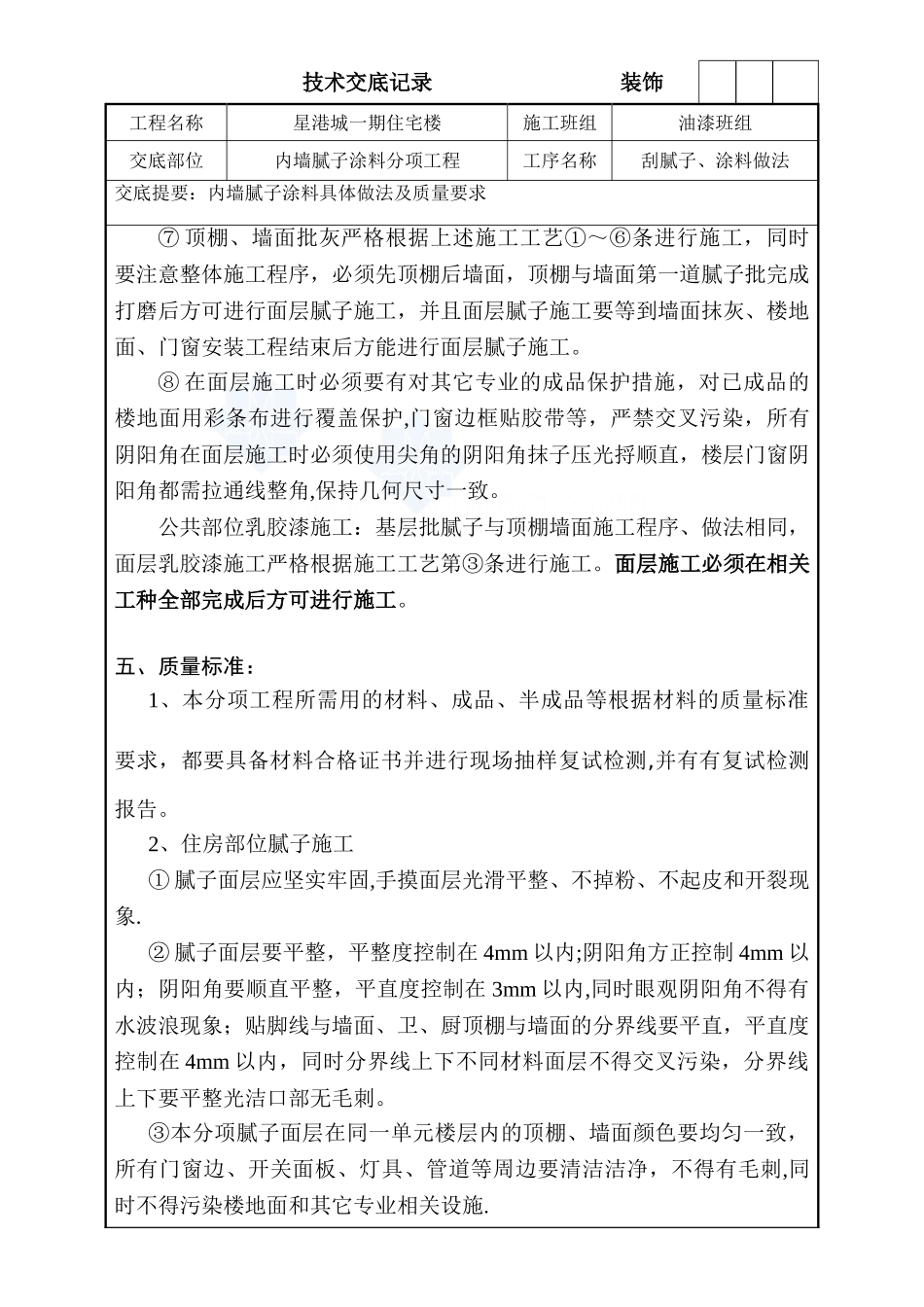

2 施工工艺① 基层清理:技术交底记录装饰工程名称星港城一期住宅楼施工班组油漆班组交底部位内墙腻子涂料分项工程工序名称刮腻子、涂料做法交底提要:内墙腻子涂料具体做法及质量要求 清除顶棚、墙面原有的装饰层,露出基底; 检查墙面基底,对于空鼓、开裂的基底抹灰层应剔除; 剔除后的基底若平整度较差,应采纳
