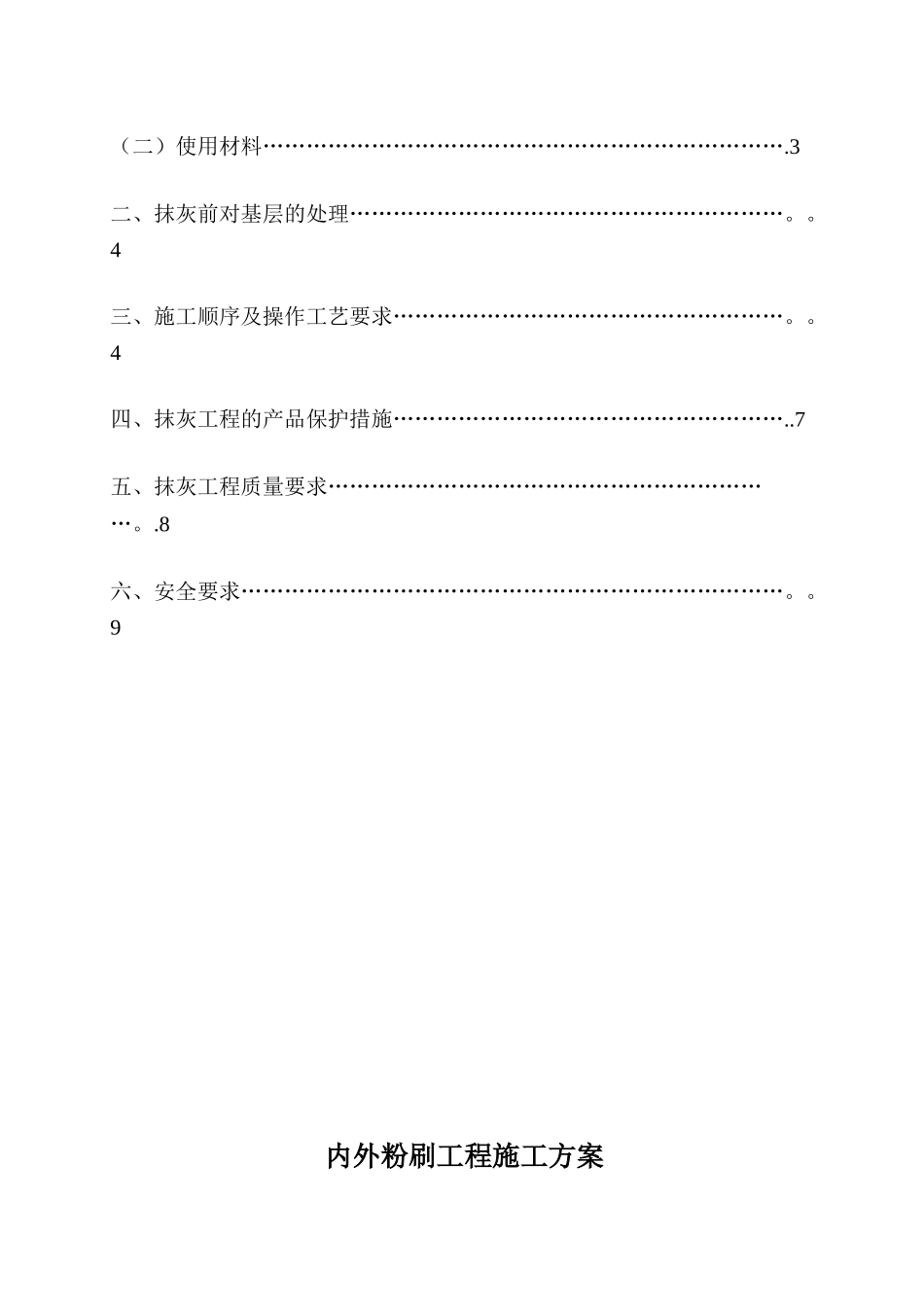

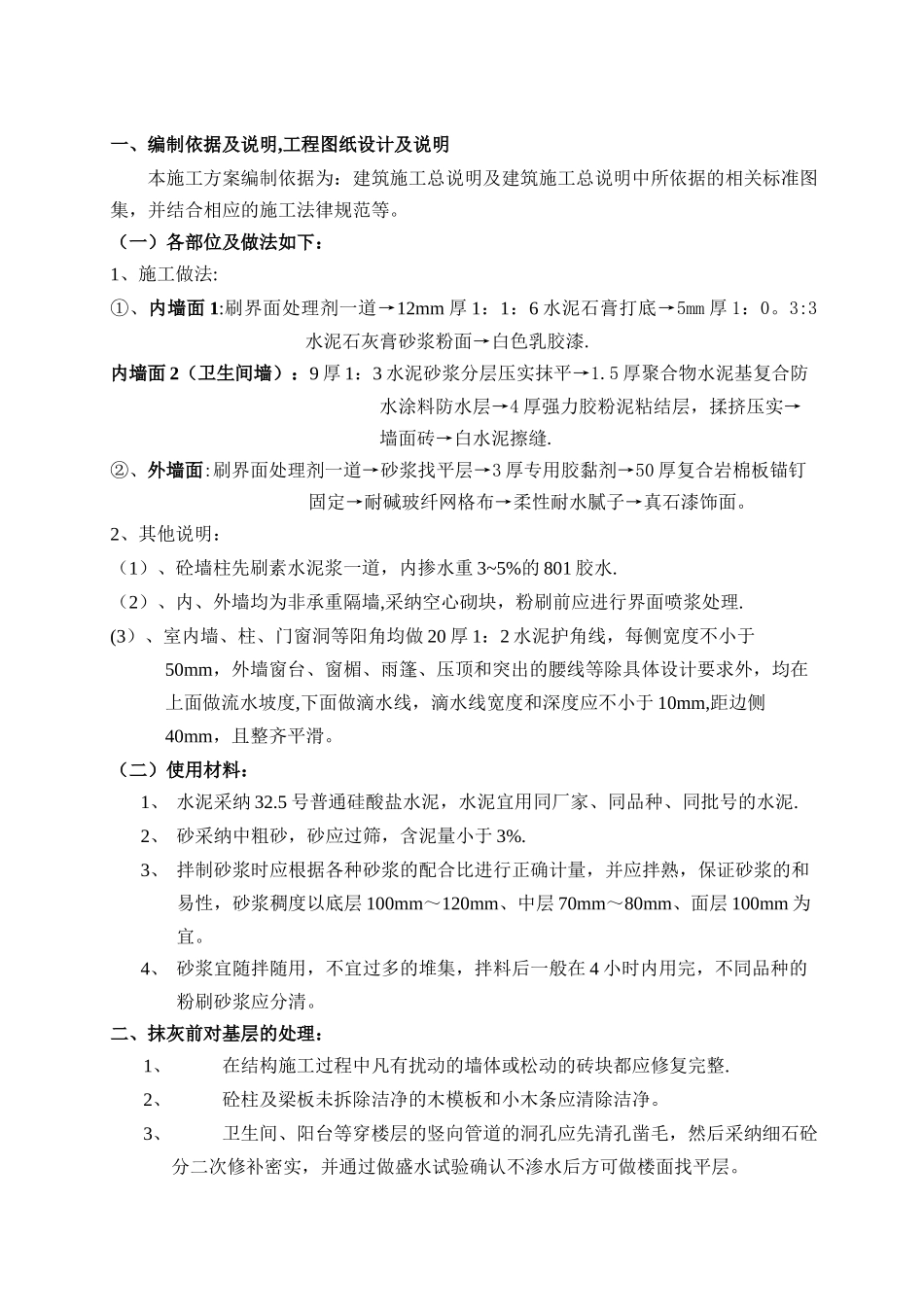

9内外粉刷工程施工方案一、编制依据及说明,工程图纸设计及说明本施工方案编制依据为:建筑施工总说明及建筑施工总说明中所依据的相关标准图集,并结合相应的施工法律规范等
(一)各部位及做法如下:1、施工做法:①、内墙面 1:刷界面处理剂一道→12mm 厚 1:1:6 水泥石膏打底→5mm 厚 1:0
3:3水泥石灰膏砂浆粉面→白色乳胶漆
内墙面 2(卫生间墙):9 厚 1:3 水泥砂浆分层压实抹平→1
5 厚聚合物水泥基复合防水涂料防水层→4 厚强力胶粉泥粘结层,揉挤压实→墙面砖→白水泥擦缝
②、外墙面:刷界面处理剂一道→砂浆找平层→3 厚专用胶黏剂→50 厚复合岩棉板锚钉固定→耐碱玻纤网格布→柔性耐水腻子→真石漆饰面
2、其他说明:(1)、砼墙柱先刷素水泥浆一道,内掺水重 3~5%的 801 胶水
(2)、内、外墙均为非承重隔墙,采纳空心砌块,粉刷前应进行界面喷浆处理
(3)、室内墙、柱、门窗洞等阳角均做 20 厚 1:2 水泥护角线,每侧宽度不小于50mm,外墙窗台、窗楣、雨篷、压顶和突出的腰线等除具体设计要求外,均在上面做流
