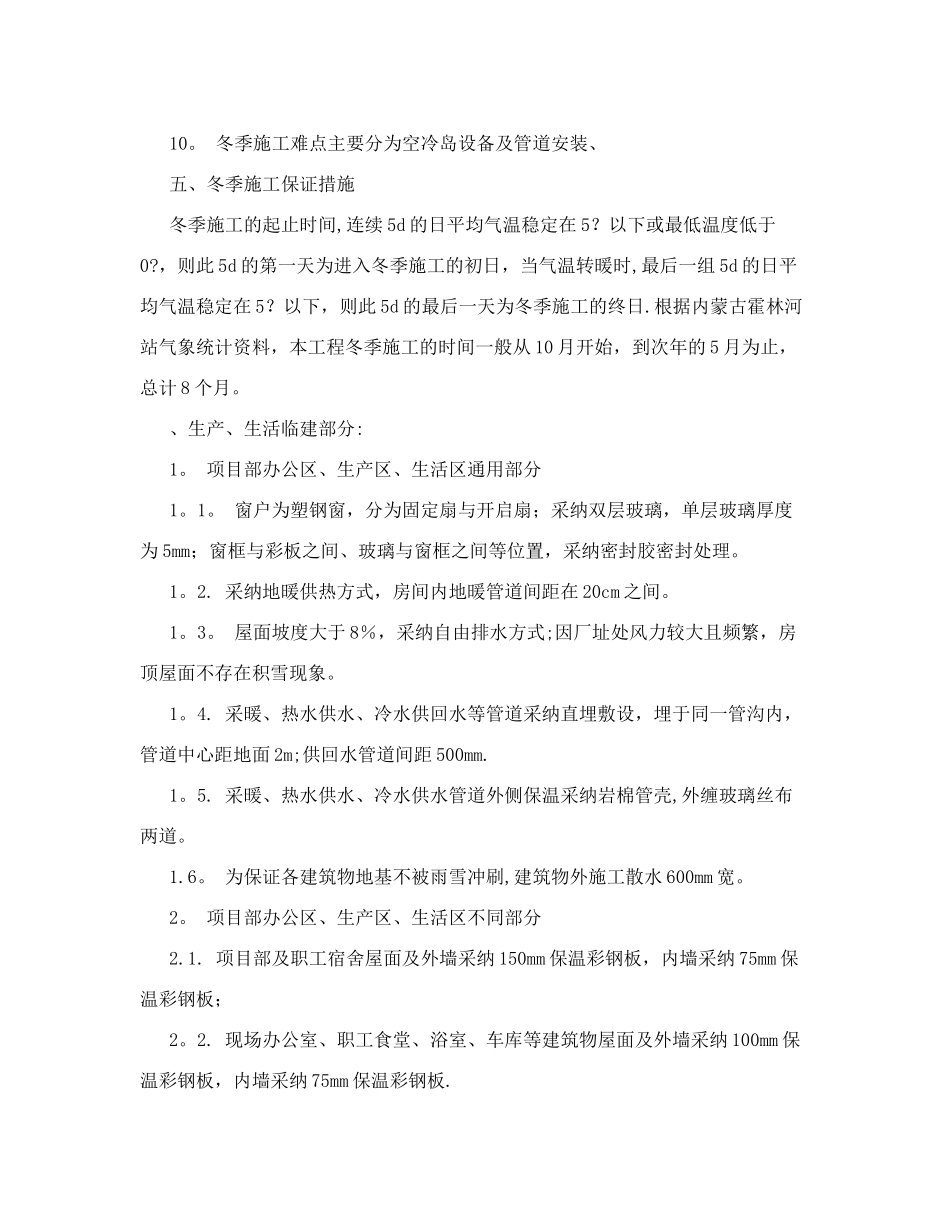

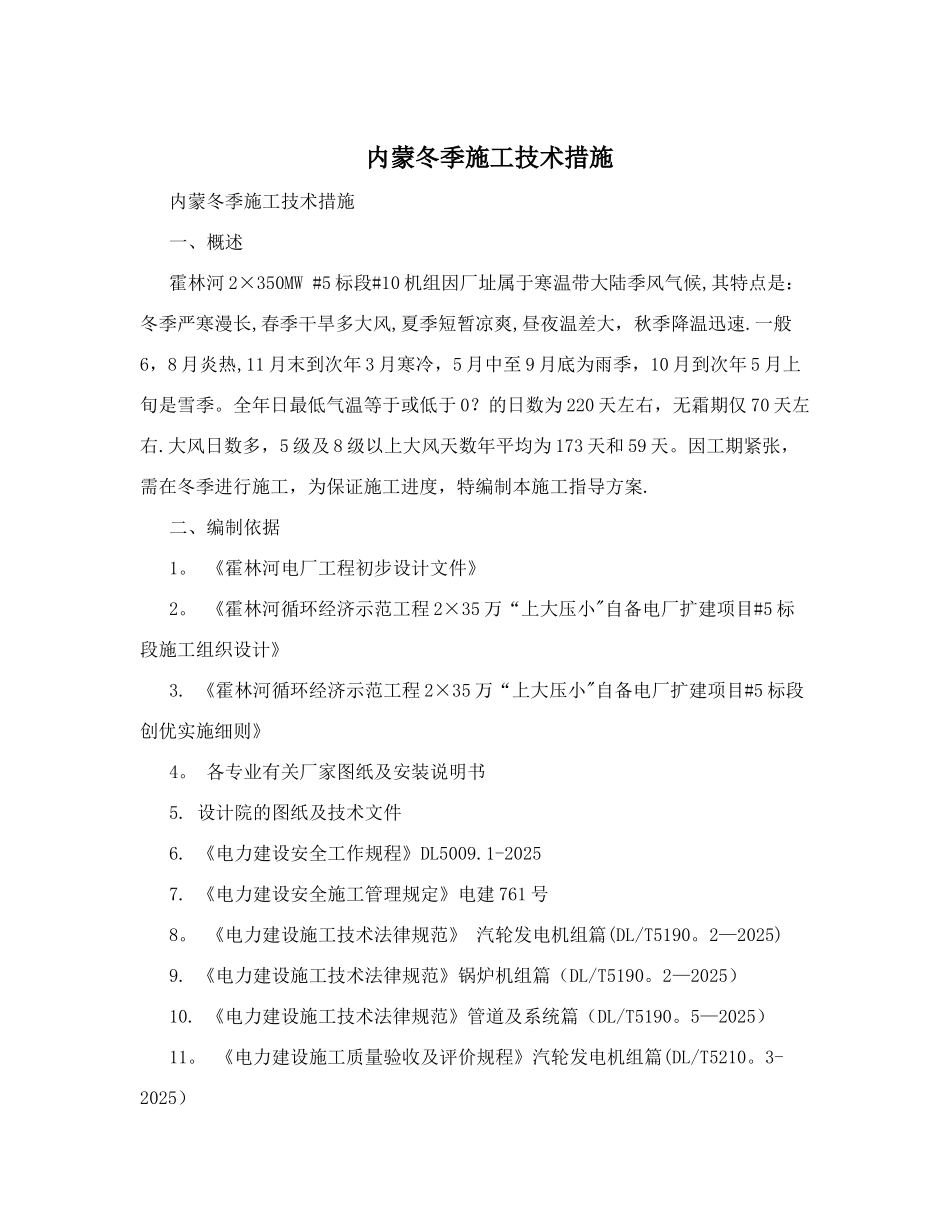

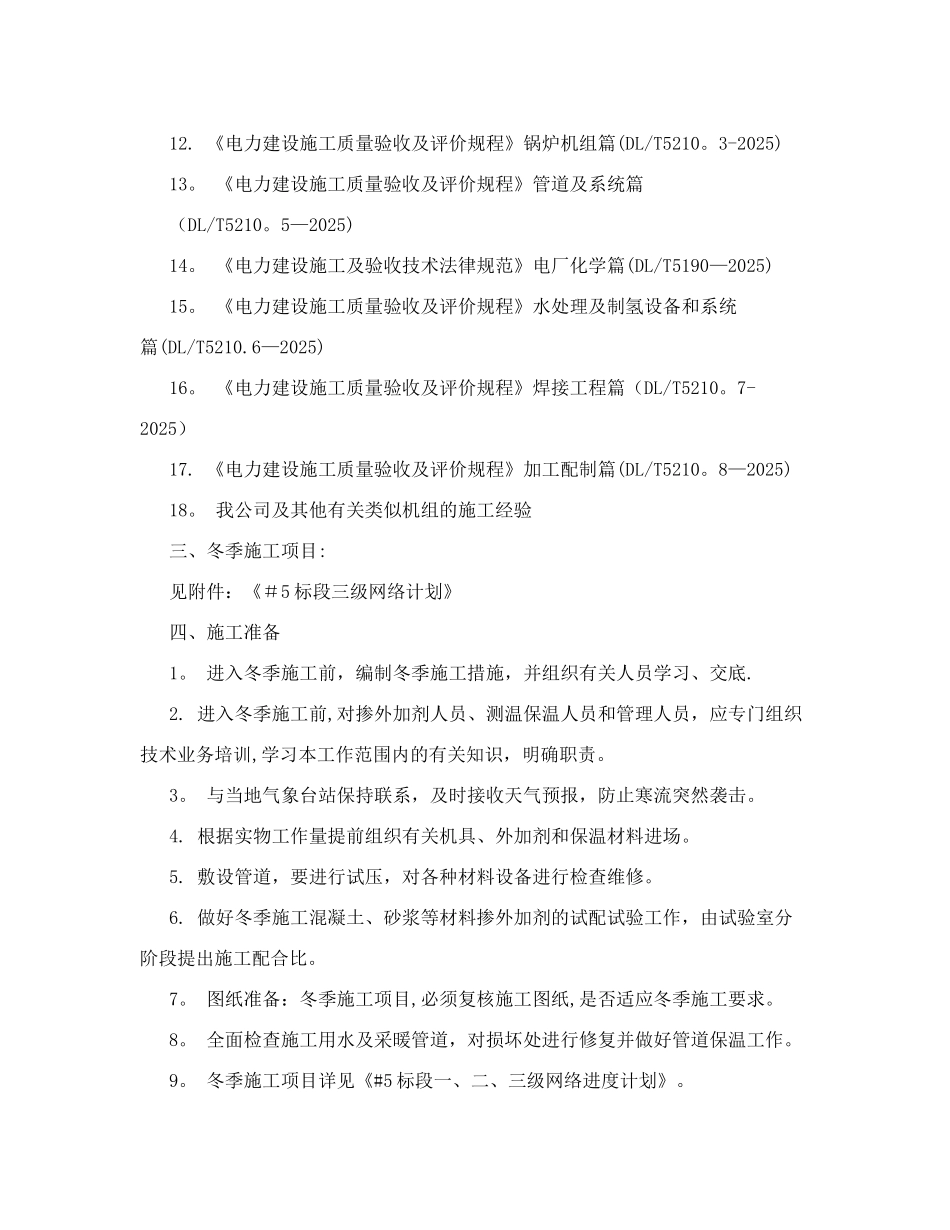

内蒙冬季施工技术措施内蒙冬季施工技术措施 一、概述 霍林河 2×350MW #5 标段#10 机组因厂址属于寒温带大陆季风气候,其特点是:冬季严寒漫长,春季干旱多大风,夏季短暂凉爽,昼夜温差大,秋季降温迅速.一般6,8 月炎热,11 月末到次年 3 月寒冷,5 月中至 9 月底为雨季,10 月到次年 5 月上旬是雪季。全年日最低气温等于或低于 0?的日数为 220 天左右,无霜期仅 70 天左右.大风日数多,5 级及 8 级以上大风天数年平均为 173 天和 59 天。因工期紧张,需在冬季进行施工,为保证施工进度,特编制本施工指导方案. 二、编制依据 1。 《霍林河电厂工程初步设计文件》 2。 《霍林河循环经济示范工程 2×35 万“上大压小"自备电厂扩建项目#5 标段施工组织设计》 3. 《霍林河循环经济示范工程 2×35 万“上大压小"自备电厂扩建项目#5 标段创优实施细则》 4。 各专业有关厂家图纸及安装说明书 5. 设计院的图纸及技术文件 6. 《电力建设安全工作规程》DL5009.1-2025 7. 《电力建设安全施工管理规定》电建 761 号 8。 《电力建设施工技术法律规范》 汽轮发电机组篇(DL/T5190。2—2025) 9. 《电力建设施工技术法律规范》锅炉机组篇(DL/T5190。2—2025) 10. 《电力建设施工技术法律规范》管道及系统篇(DL/T5190。5—2025) 11。 《电力建设施工质量验收及评价规程》汽轮发电机组篇(DL/T5210。3-2025) 12. 《电力建设施工质量验收及评价规程》锅炉机组篇(DL/T5210。3-2025) 13。 《电力建设施工质量验收及评价规程》管道及系统篇(DL/T5210。5—2025) 14。 《电力建设施工及验收技术法律规范》电厂化学篇(DL/T5190—2025) 15。 《电力建设施工质量验收及评价规程》水处理及制氢设备和系统篇(DL/T5210.6—2025) 16。 《电力建设施工质量验收及评价规程》焊接工程篇(DL/T5210。7-2025) 17. 《电力建设施工质量验收及评价规程》加工配制篇(DL/T5210。8—2025) 18。 我公司及其他有关类似机组的施工经验 三、冬季施工项目: 见附件:《#5 标段三级网络计划》 四、施工准备 1。 进入冬季施工前,编制冬季施工措施,并组织有关人员学习、交底. 2. 进入冬季施工前,对掺外加剂人员、测温保温人员和管理人员,应专门组织技术业务培训,学习本工作范围内的有关知识,明确职责。 3。 与当地气象台站保持联系,及时接收天气预报,防止寒流突然袭击。 4. 根据实物工作量提前组织有...
