附件 1 竣工结算申请报告 由我劳务公司(施工班组)承包的贵公司的枣庄妇幼保健院项目已施工完毕,现按要求提交全部的结算资料,在此,我公司(劳务班组)郑重承若: 一、自本申请报告送达贵公司之时,我公司(施工班组)已提交本项目全部的结算资料,今后不再提出任何调整或补充结算要求,请贵司依据已提交的资料办理结算
若因上述资料缺少、不当、虚假对结算造成影响,一切责任我公司(施工班组)自愿全部承担,因此造成的损失由我公司全部承担
二、我公司(劳务班组)承若所报送结算数据准确,有理有据,真实可信,严格执行合约
如我公司(施工班组)报送结算金额的审减率大于 3%时,我公司(施工班组)同意结算时限顺延
三、我公司(施工班组)授权本公司(施工班组)员工彭有才代表公司(施工班组)参加本项的结算工作,中途不换人
该员工在结算过程中所签署的一切文件和处理的与之相关的一切事务本公司(施工班组)均以认可,由此产生的一切法律后果均由我公司(施工班组)承担

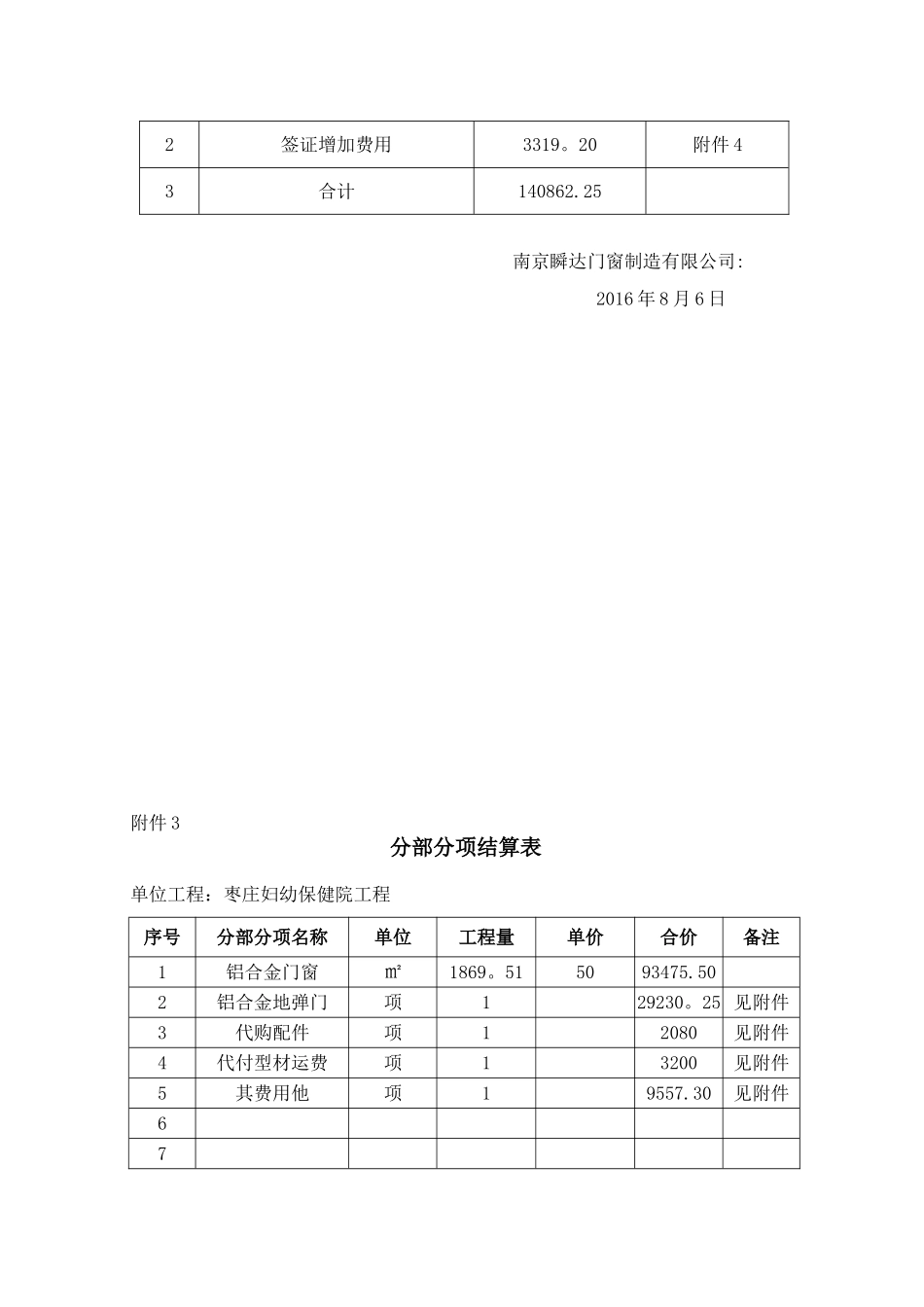

(需附加盖公章的身份证复印件) 劳务公司(施工班组)签章: 南京瞬达门窗制造有限公司2016 年 08 月 06 日附件 2工程结算汇总表 单位工程:枣庄妇幼保健院工程表—01序号项目名称金额(元)备注1分部分项结算费用137543
05附件 32签证增加费用3319
20附件 43合计140862
25南京瞬达门窗制造有限公司:2016 年 8 月 6 日附件 3分部分项结算表单位工程:枣庄妇幼保健院工程序号分部分项名称单位工程量单价合价备注1铝合金门窗㎡1869
515093475
502铝合金地弹门项129230

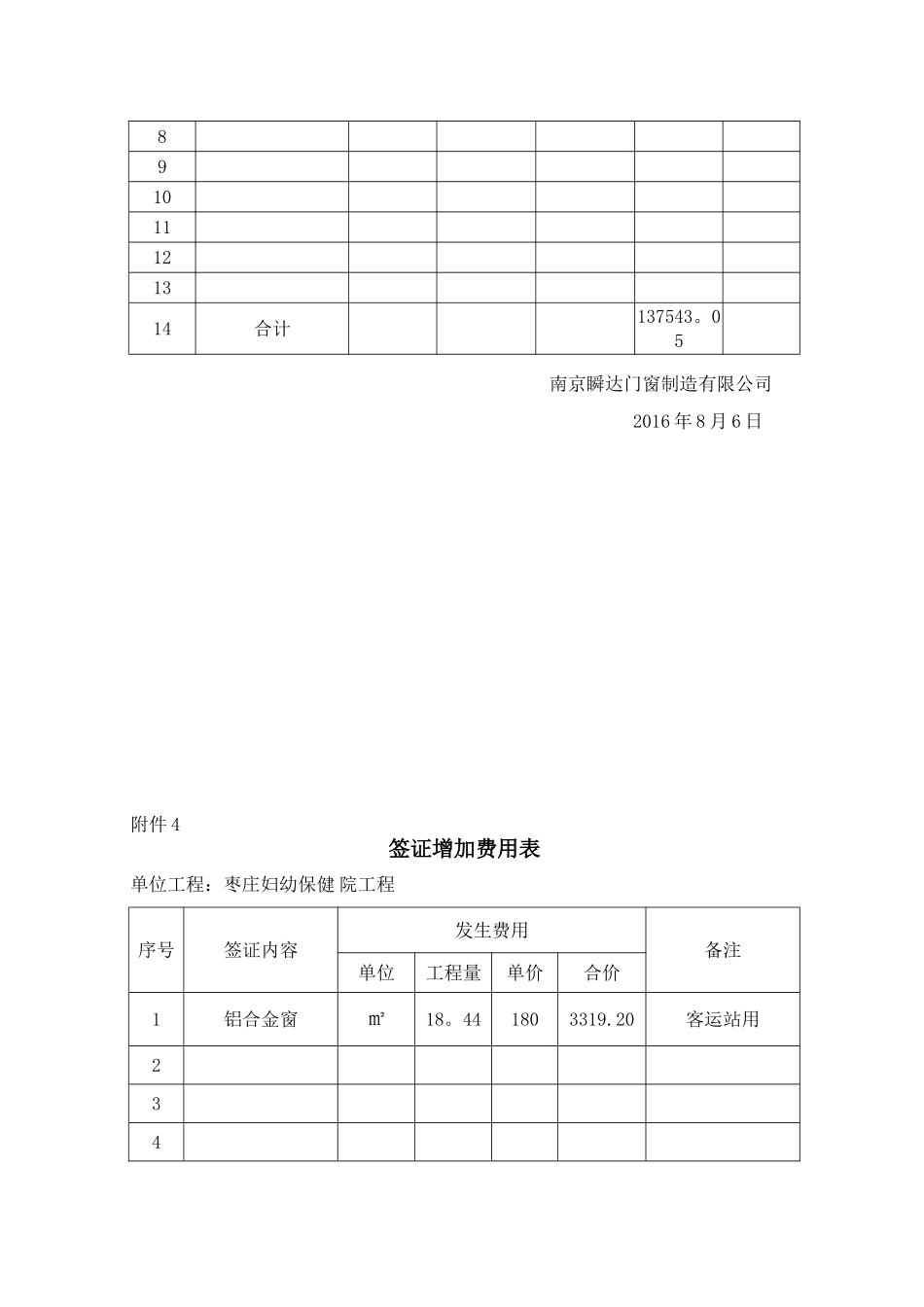

25 见附件3代购配件项12080见附件4代付型材运费项13200见附件5其费用他项19557
30见附件67891011121314合计137543
05南京瞬达门窗制造有限公司2016 年 8 月 6 日附件 4 签证增加费用表单位工
