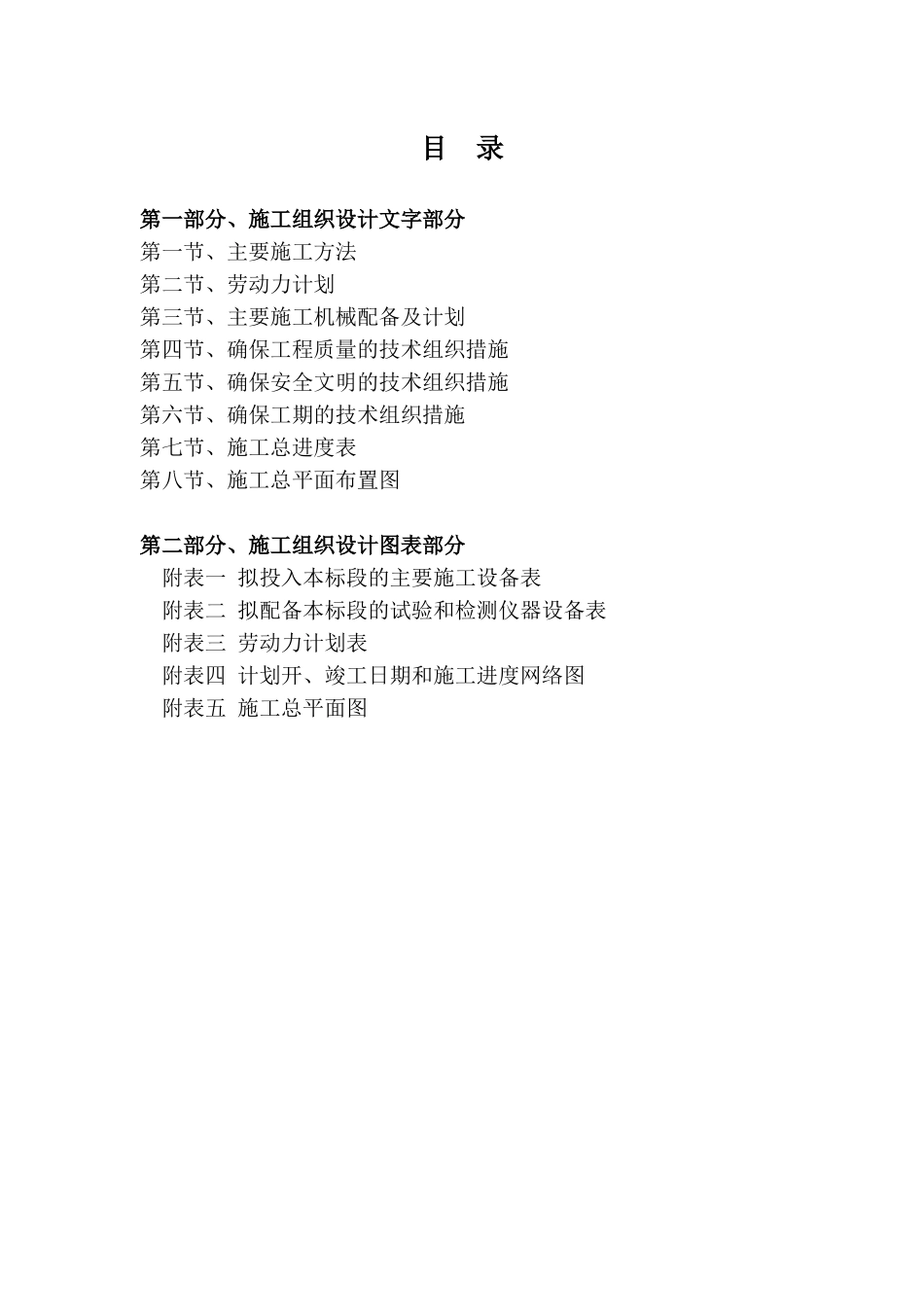

目 录第一部分、施工组织设计文字部分第一节、主要施工方法第二节、劳动力计划第三节、主要施工机械配备及计划第四节、确保工程质量的技术组织措施第五节、确保安全文明的技术组织措施第六节、确保工期的技术组织措施第七节、施工总进度表第八节、施工总平面布置图第二部分、施工组织设计图表部分 附表一 拟投入本标段的主要施工设备表 附表二 拟配备本标段的试验和检测仪器设备表 附表三 劳动力计划表 附表四 计划开、竣工日期和施工进度网络图 附表五 施工总平面图第一部分、施工组织设计文字部分第一节、主要施工方法本工程为 县圉镇、湖岗乡等二个乡土地整理项目
建设地点为 县圉镇和湖岗乡,工程工期为 174 日历天
质量要求合格
我公司所投标段为第五标段
该标段主要包括:土地平整、农田水利工程、道路工程、生态防护工程、双拱桥、支沟桥工程、圆涵工程

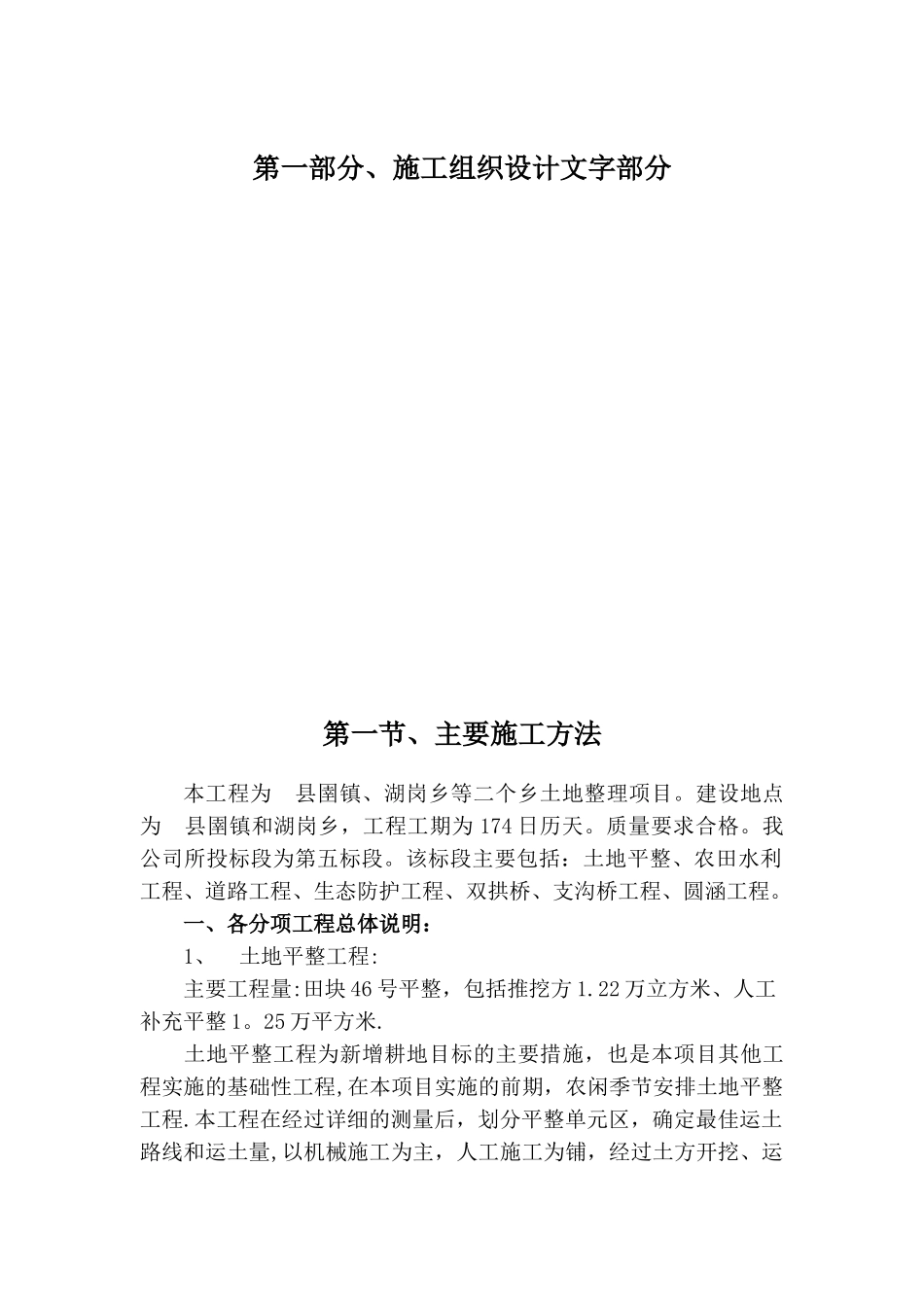

一、各分项工程总体说明:1、土地平整工程:主要工程量:田块 46 号平整,包括推挖方 1
22 万立方米、人工补充平整 1
25 万平方米
土地平整工程为新增耕地目标的主要措施,也是本项目其他工程实施的基础性工程,在本项目实施的前期,农闲季节安排土地平整工程
本工程在经过详细的测量后,划分平整单元区,确定最佳运土路线和运土量,以机械施工为主,人工施工为铺,经过土方开挖、运输、填筑和压实等施工方法以达到土地平整的目的
平整后要及时进行灌水,增施有机肥,深耕细整,耕磨碾压等土壤改良措施

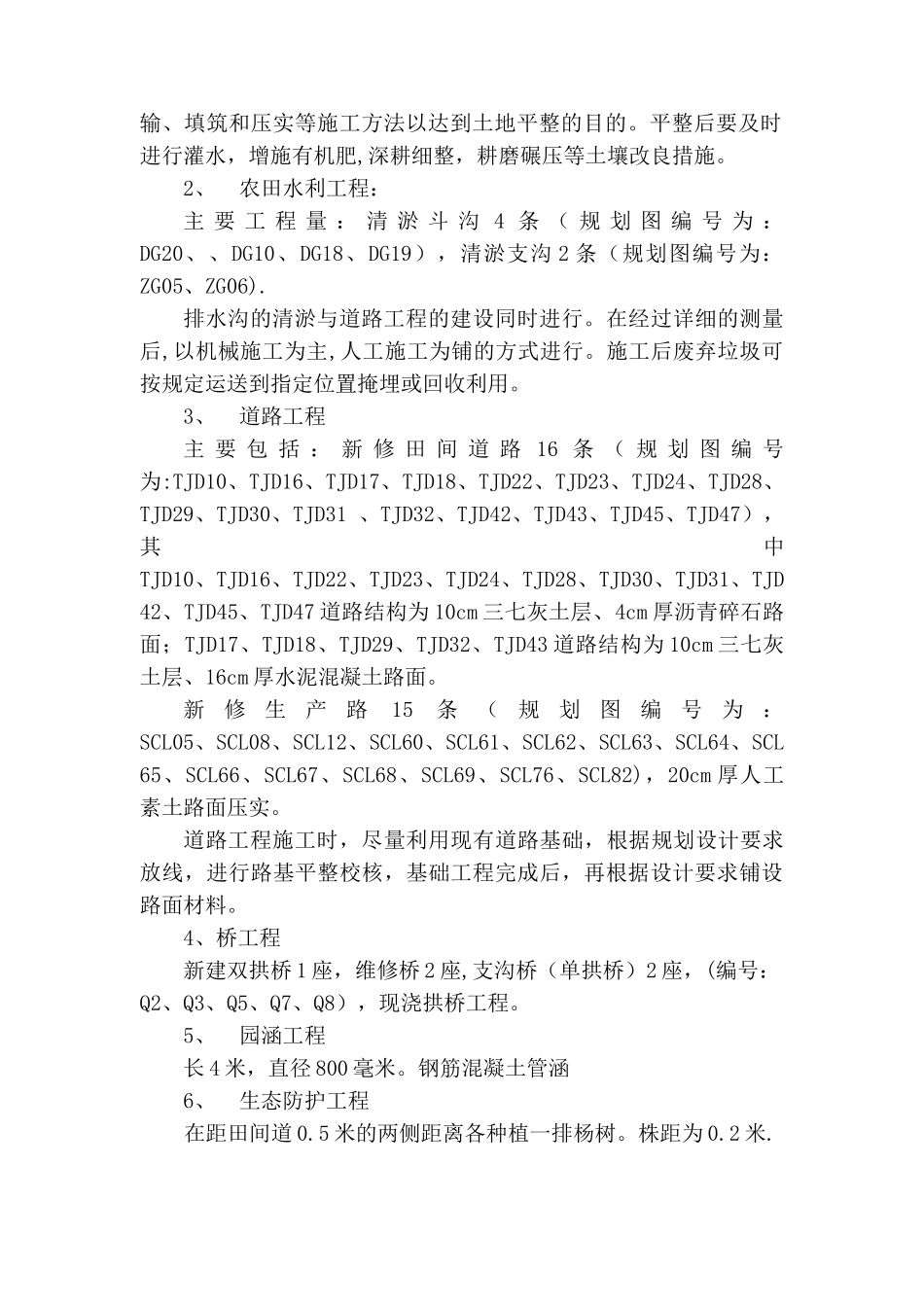

2、农田水利工程:主 要 工 程 量 : 清 淤 斗 沟 4 条 ( 规 划 图 编 号 为 :DG20、、DG10、DG18、DG19),清淤支沟 2 条(规划图编号为:ZG05、ZG06)
排水沟的清淤与道路工程的建设同时进行
在经过详细的测量后,以机械施工为主,人工施工为铺的方式进行
施工后废弃垃圾可按规定运送到指定位置掩埋或回收利用
3、道路工程主 要 包 括 : 新 修
