XXXXXXXXXXXXXXXXXXXXXXXX道路硬化工程项目监理工作总结编制人:审核人:单位名称:XXXXXXXXXXXXXXXXXXXXX 公司日 期:XX 年 11 月 27 日监理工作总结XXXXXXXXXXXXXXXXXXXXX公司受XXXXXXXXXXXXXXXXXX委托,对XXXXXXXXXXXXXXXXXXXXXXXX 道路硬化工程项目实施施工阶段监理

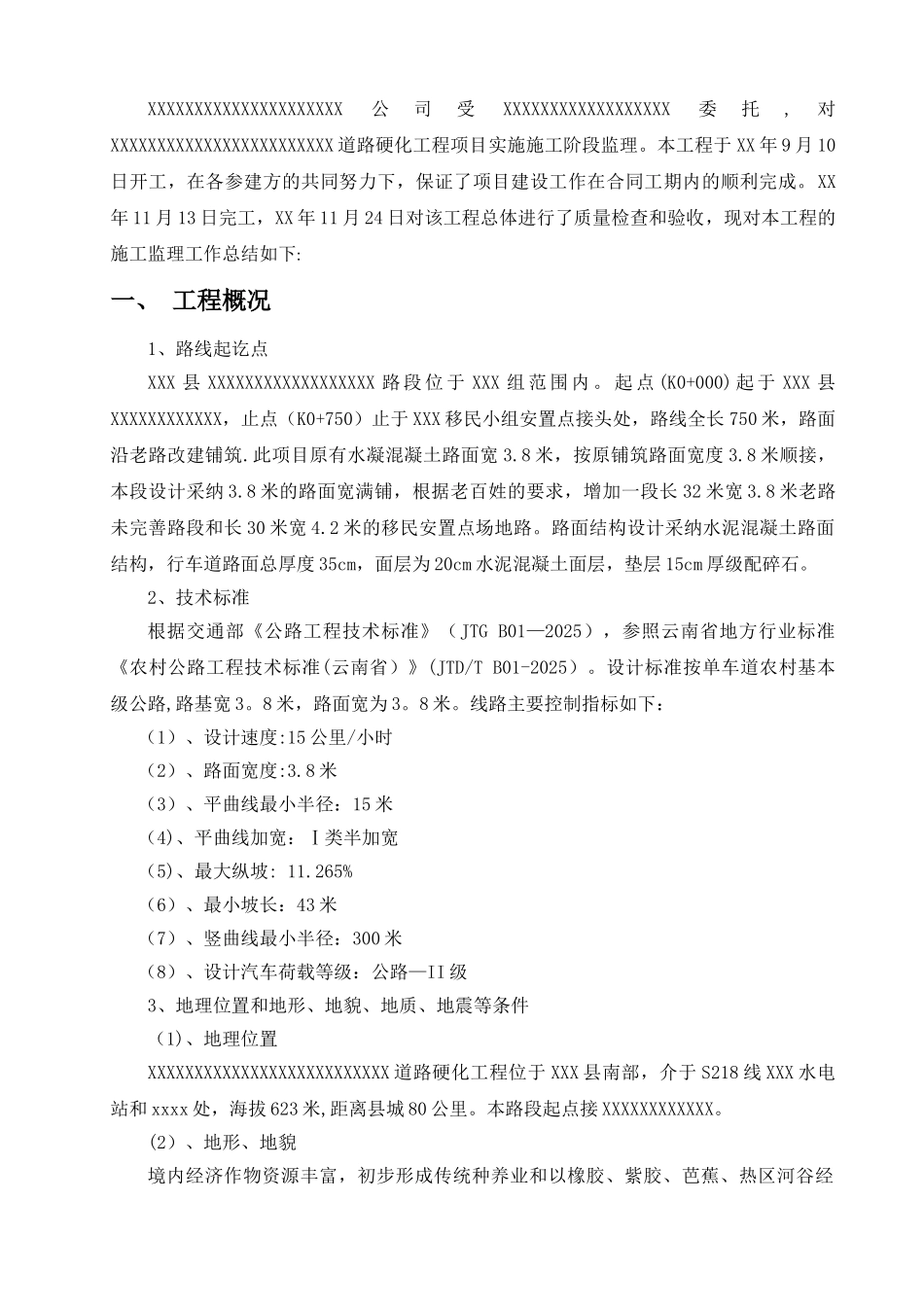

本工程于 XX 年 9 月 10日开工,在各参建方的共同努力下,保证了项目建设工作在合同工期内的顺利完成
XX年 11 月 13 日完工,XX 年 11 月 24 日对该工程总体进行了质量检查和验收,现对本工程的施工监理工作总结如下:一、 工程概况1、路线起讫点XXX 县 XXXXXXXXXXXXXXXXXX 路 段 位 于 XXX 组 范 围 内
起 点 (K0+000) 起 于 XXX 县XXXXXXXXXXXX,止点(K0+750)止于 XXX 移民小组安置点接头处,路线全长 750 米,路面沿老路改建铺筑
此项目原有水凝混凝土路面宽 3
8 米,按原铺筑路面宽度 3
8 米顺接,本段设计采纳 3
8 米的路面宽满铺,根据老百姓的要求,增加一段长 32 米宽 3
8 米老路未完善路段和长 30 米宽 4
2 米的移民安置点场地路
路面结构设计采纳水泥混凝土路面结构,行车道路面总厚度 35cm,面层为 20cm 水泥混凝土面层,垫层 15cm 厚级配碎石
2、技术标准根据交通部《公路工程技术标准》(JTG B01—2025),参照云南省地方行业标准《农村公路工程技术标准(云南省)》(JTD/T B01-2025)
设计标准按单车道农村基本级公路,路基宽 3
8 米,路面宽为 3
线路主要控制指标如下:(1)、设计速度:15 公里/小时(2)、路面宽度:3

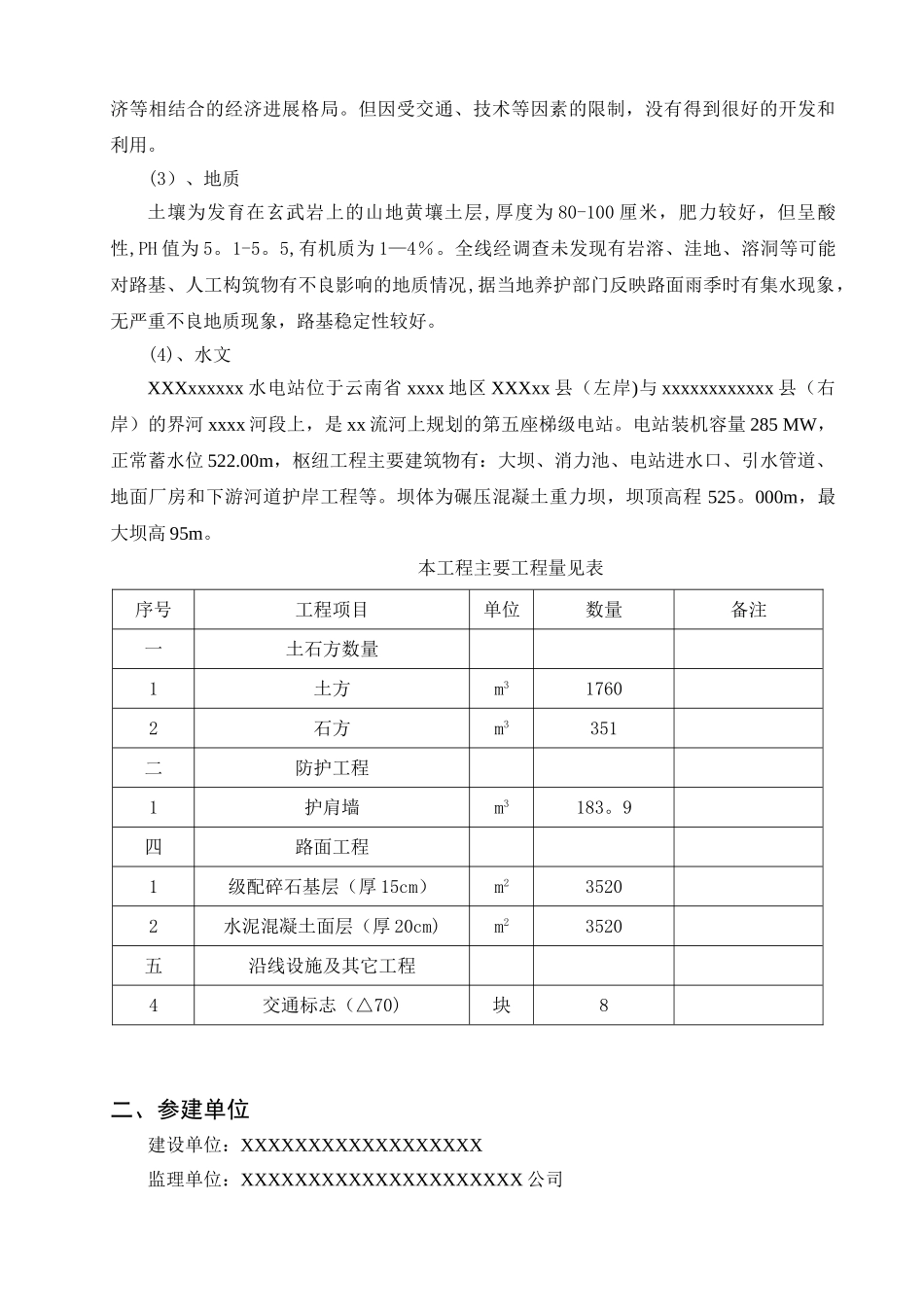

8 米(3)、平曲线最小半径:15
