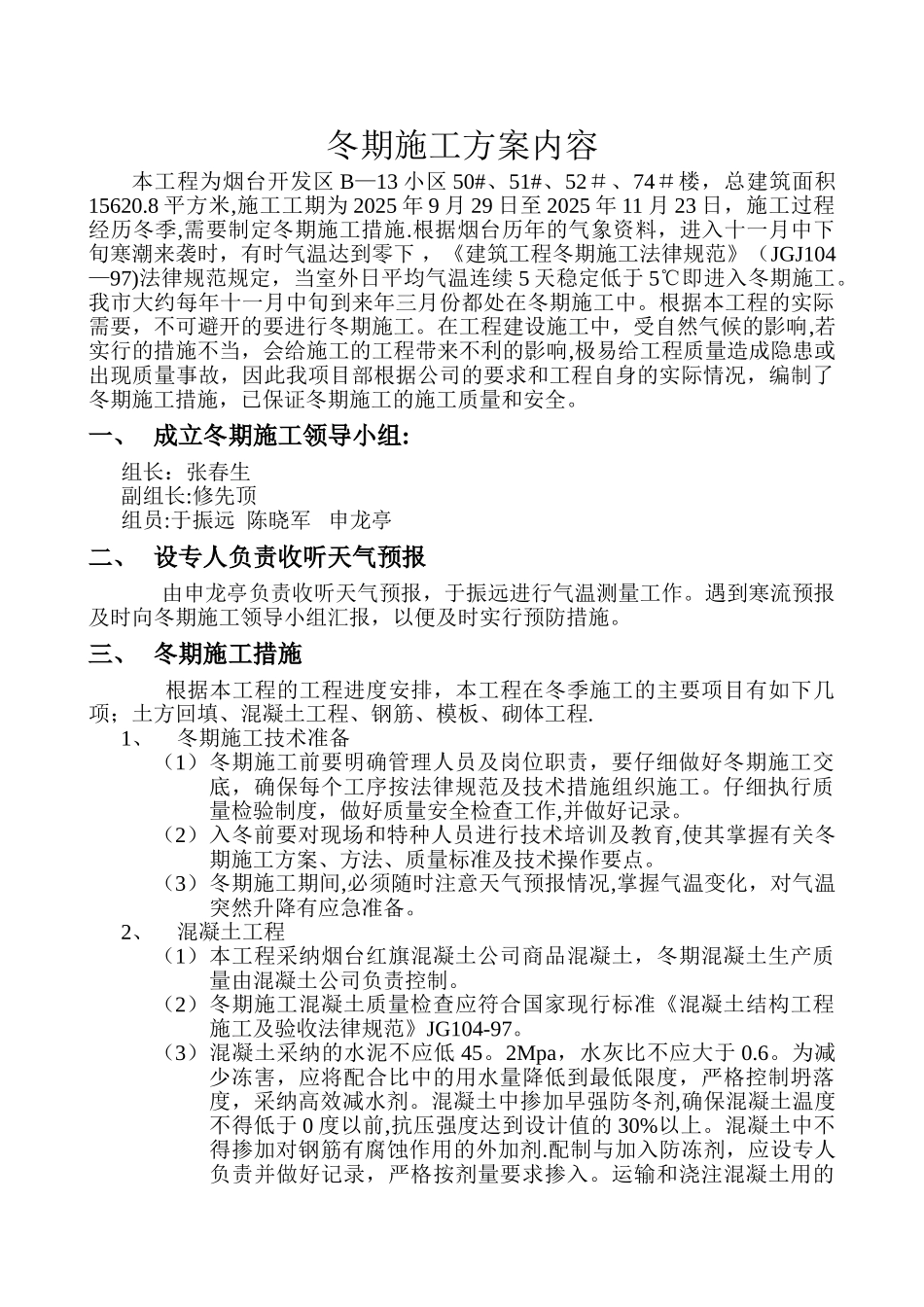

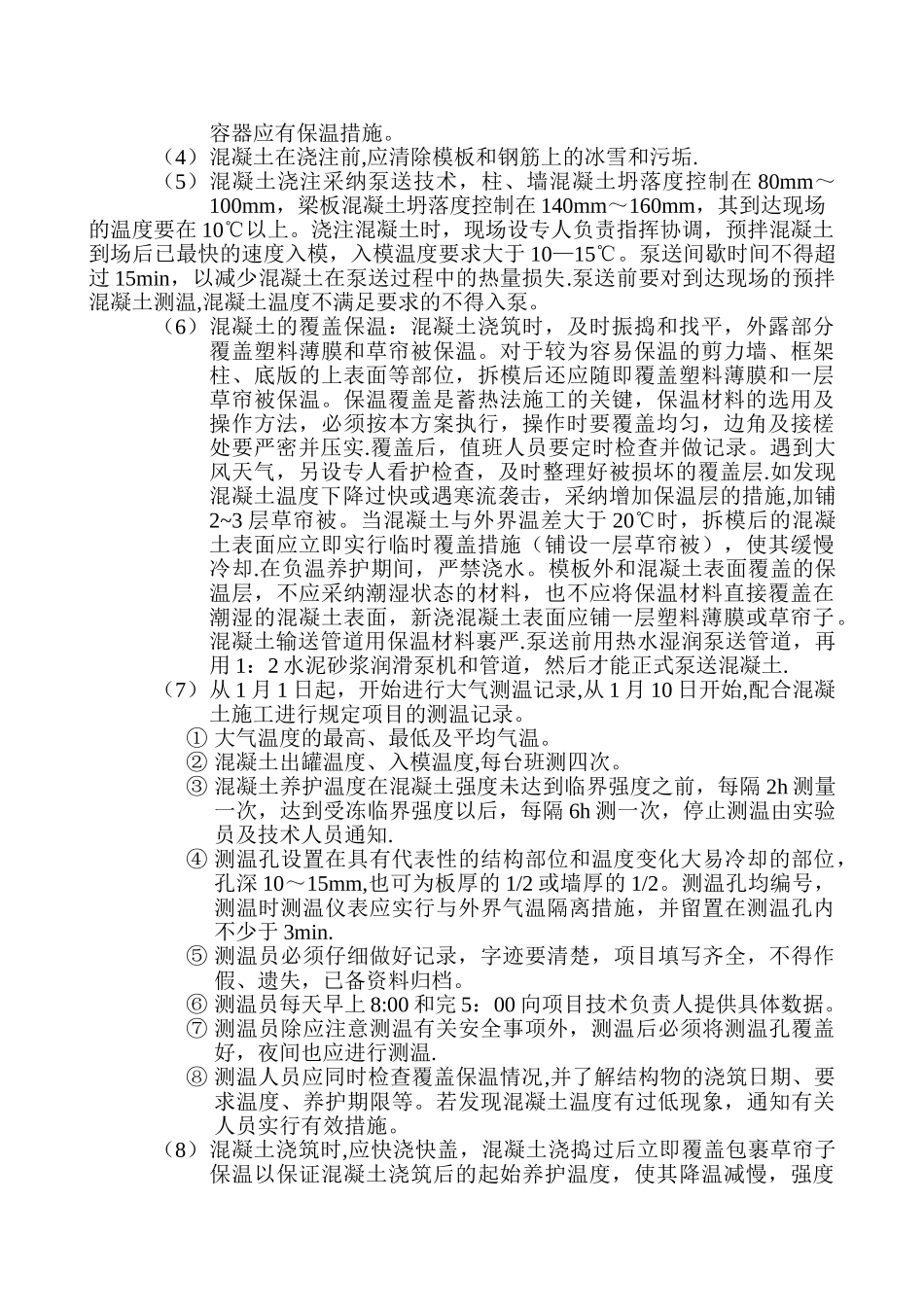

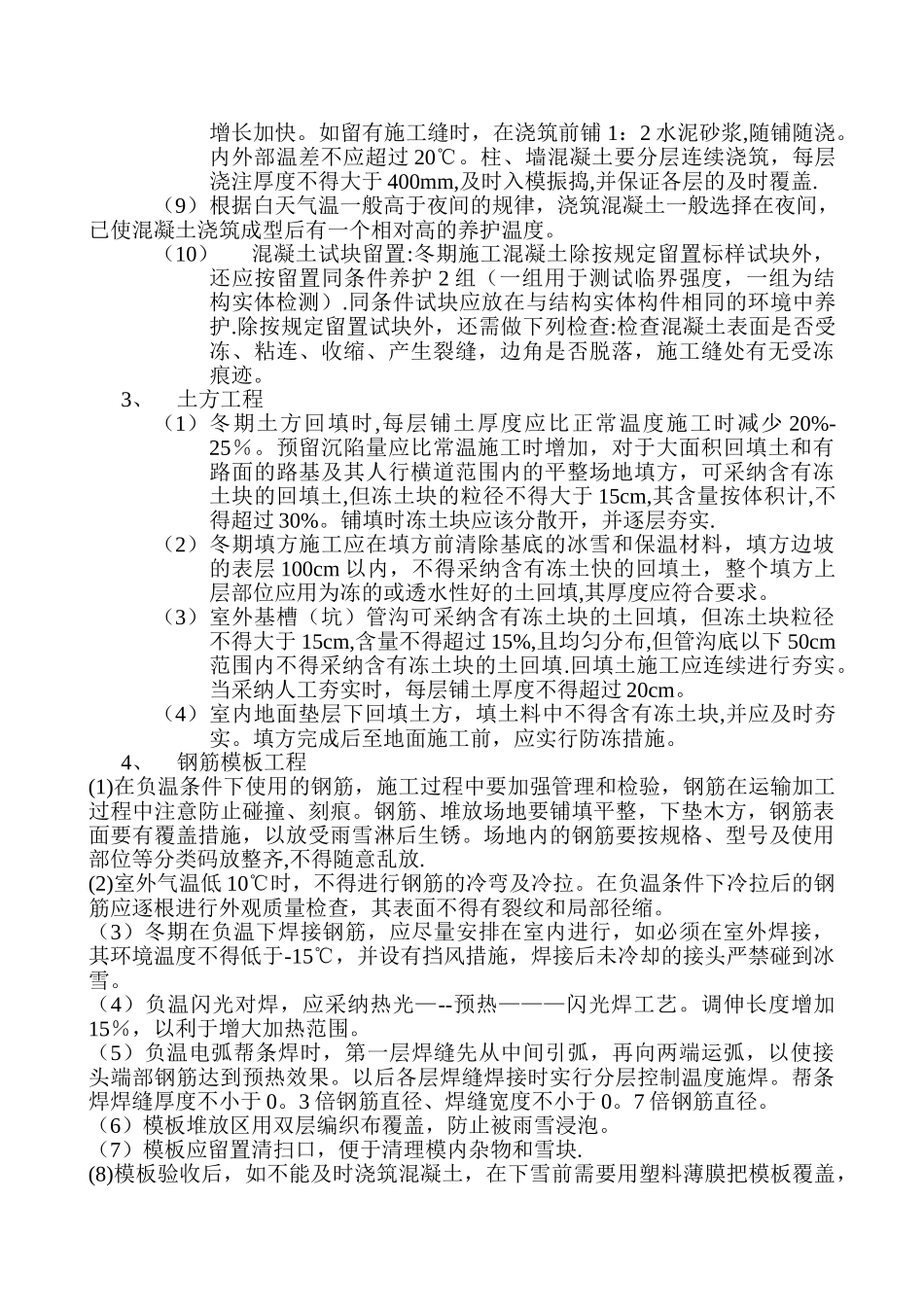

冬期施工方案内容本工程为烟台开发区 B—13 小区 50#、51#、52#、74#楼,总建筑面积15620.8 平方米,施工工期为 2025 年 9 月 29 日至 2025 年 11 月 23 日,施工过程经历冬季,需要制定冬期施工措施.根据烟台历年的气象资料,进入十一月中下旬寒潮来袭时,有时气温达到零下 ,《建筑工程冬期施工法律规范》(JGJ104—97)法律规范规定,当室外日平均气温连续 5 天稳定低于 5℃即进入冬期施工。我市大约每年十一月中旬到来年三月份都处在冬期施工中。根据本工程的实际需要,不可避开的要进行冬期施工。在工程建设施工中,受自然气候的影响,若实行的措施不当,会给施工的工程带来不利的影响,极易给工程质量造成隐患或出现质量事故,因此我项目部根据公司的要求和工程自身的实际情况,编制了冬期施工措施,已保证冬期施工的施工质量和安全。一、 成立冬期施工领导小组:组长:张春生副组长:修先顶组员:于振远 陈晓军 申龙亭二、 设专人负责收听天气预报由申龙亭负责收听天气预报,于振远进行气温测量工作。遇到寒流预报及时向冬期施工领导小组汇报,以便及时实行预防措施。三、 冬期施工措施根据本工程的工程进度安排,本工程在冬季施工的主要项目有如下几项;土方回填、混凝土工程、钢筋、模板、砌体工程.1、冬期施工技术准备(1)冬期施工前要明确管理人员及岗位职责,要仔细做好冬期施工交底,确保每个工序按法律规范及技术措施组织施工。仔细执行质量检验制度,做好质量安全检查工作,并做好记录。(2)入冬前要对现场和特种人员进行技术培训及教育,使其掌握有关冬期施工方案、方法、质量标准及技术操作要点。(3)冬期施工期间,必须随时注意天气预报情况,掌握气温变化,对气温突然升降有应急准备。2、混凝土工程(1)本工程采纳烟台红旗混凝土公司商品混凝土,冬期混凝土生产质量由混凝土公司负责控制。(2)冬期施工混凝土质量检查应符合国家现行标准《混凝土结构工程施工及验收法律规范》JG104-97。(3)混凝土采纳的水泥不应低 45。2Mpa,水灰比不应大于 0.6。为减少冻害,应将配合比中的用水量降低到最低限度,严格控制坍落度,采纳高效减水剂。混凝土中掺加早强防冬剂,确保混凝土温度不得低于 0 度以前,抗压强度达到设计值的 30%以上。混凝土中不得掺加对钢筋有腐蚀作用的外加剂.配制与加入防冻剂,应设专人负责并做好记录,严格按剂量要求掺入。运输和浇注混凝土用的容器应有保温措施。(4)混凝土在浇注前,应...
