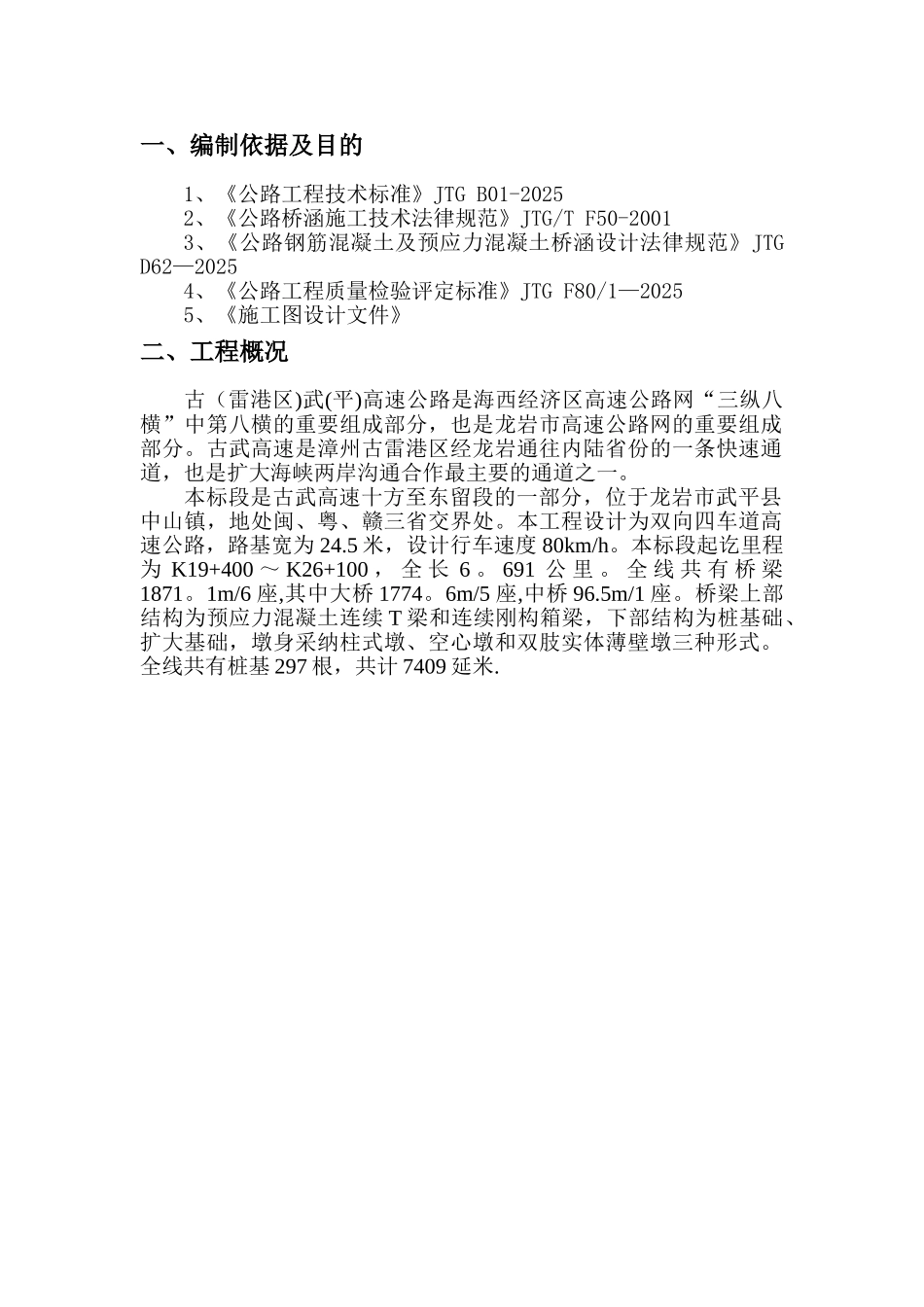

一、编制依据及目的1、《公路工程技术标准》JTG B01-20252、《公路桥涵施工技术法律规范》JTG/T F50-20013、《公路钢筋混凝土及预应力混凝土桥涵设计法律规范》JTG D62—20254、《公路工程质量检验评定标准》JTG F80/1—20255、《施工图设计文件》二、工程概况古(雷港区)武(平)高速公路是海西经济区高速公路网“三纵八横”中第八横的重要组成部分,也是龙岩市高速公路网的重要组成部分
古武高速是漳州古雷港区经龙岩通往内陆省份的一条快速通道,也是扩大海峡两岸沟通合作最主要的通道之一
本标段是古武高速十方至东留段的一部分,位于龙岩市武平县中山镇,地处闽、粤、赣三省交界处
本工程设计为双向四车道高速公路,路基宽为 24
5 米,设计行车速度 80km/h
本标段起讫里程为 K19+400 ~ K26+100 , 全 长 6
691 公 里
全 线 共 有 桥 梁1871
1m/6 座,其中大桥 1774
6m/5 座,中桥 96
5m/1 座
桥梁上部结构为预应力混凝土连续 T 梁和连续刚构箱梁,下部结构为桩基础、扩大基础,墩身采纳柱式墩、空心墩和双肢实体薄壁墩三种形式
全线共有桩基 297 根,共计 7409 延米

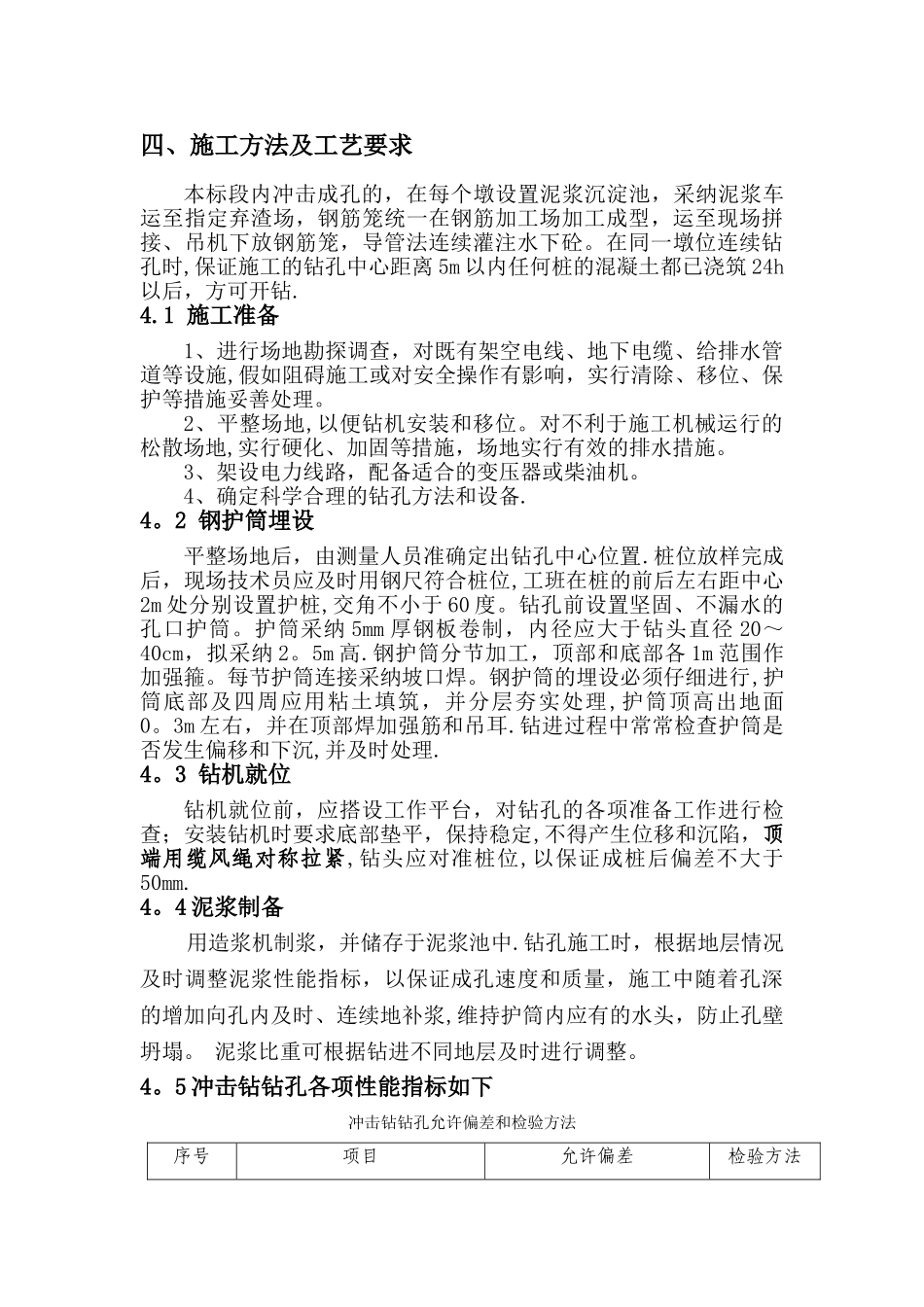

制作护筒埋设护筒平整场地(搭设工作平台)桩位放样钻机就位制作钻头监理工程师检查向 孔 中 注 清水或泥浆检修钻头钻 进泥浆沉淀池泥浆池供 水成 孔监理工程师检查清 孔检 测 调 整 泥 浆 指标泥浆备料钢筋骨架制作钢筋骨架吊装安立钢筋骨架设隔水皮球设立导管试拼装检验导管监理工程师检查测量砼面高度灌注水下砼砼输送砼检验拨除护筒旁站监理监督三、施工工序钻孔灌注桩施工工艺流程框图 自 检 互 检 自 检 互 检 互 检 自 检 四、施工方法及工艺要求本标段内冲击成孔的,在每个墩设置泥浆沉淀池,采纳泥浆车运至指定弃渣场,钢筋笼统一在钢筋
