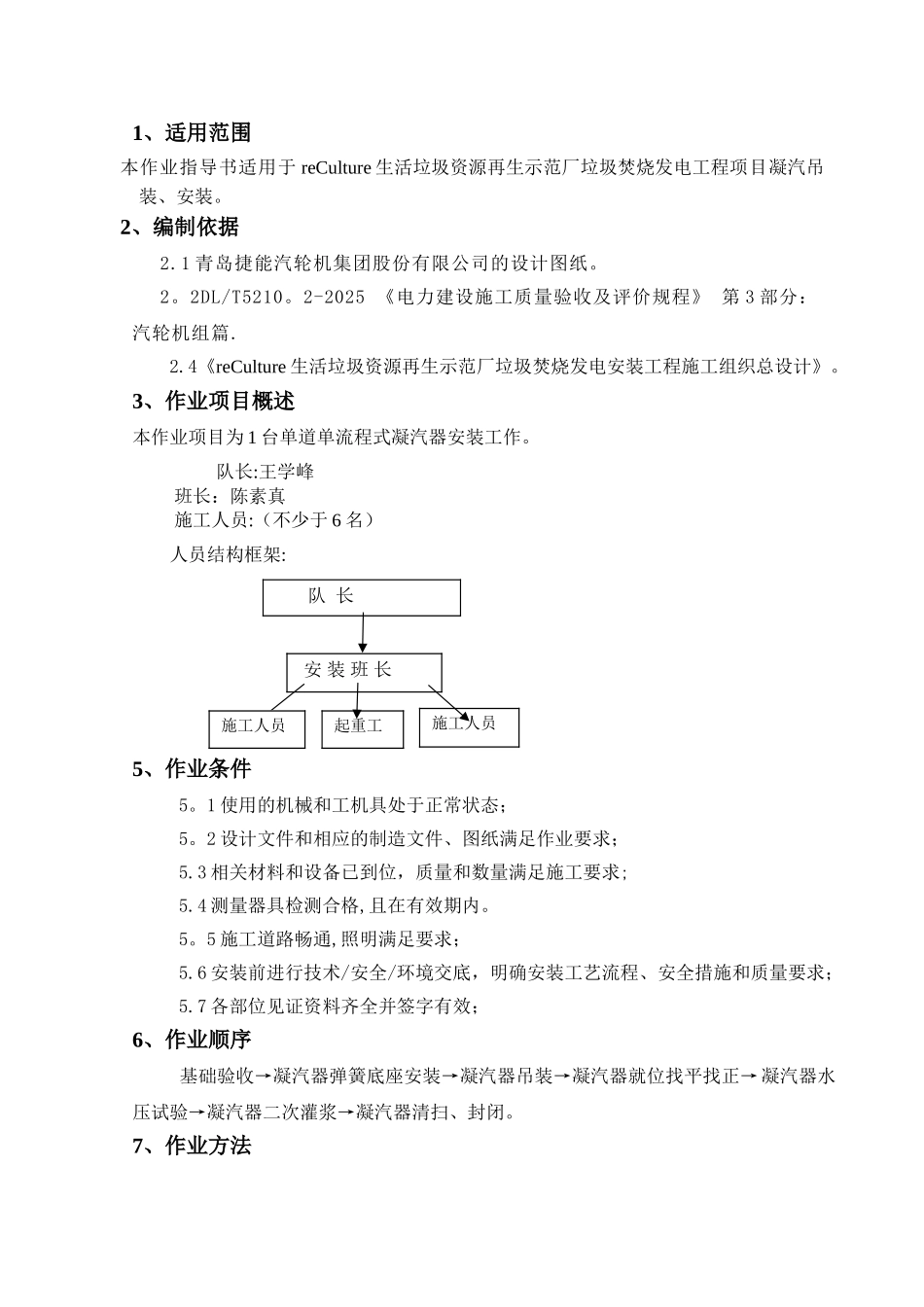

1、适用范围本作业指导书适用于 reCulture 生活垃圾资源再生示范厂垃圾焚烧发电工程项目凝汽吊装、安装
2、编制依据2
1 青岛捷能汽轮机集团股份有限公司的设计图纸
2DL/T5210
2-2025 《电力建设施工质量验收及评价规程》 第 3 部分:汽轮机组篇
4《reCulture 生活垃圾资源再生示范厂垃圾焚烧发电安装工程施工组织总设计》
3、作业项目概述本作业项目为 1 台单道单流程式凝汽器安装工作
队长:王学峰 班长:陈素真 施工人员:(不少于 6 名)人员结构框架: 5、作业条件 5
1 使用的机械和工机具处于正常状态; 5
2 设计文件和相应的制造文件、图纸满足作业要求; 5
3 相关材料和设备已到位,质量和数量满足施工要求; 5
4 测量器具检测合格,且在有效期内
5 施工道路畅通,照明满足要求; 5
6 安装前进行技术/安全/环境交底,明确安装工艺流程、安全措施和质量要求; 5
7 各部位见证资料齐全并签字有效;6、作业顺序 基础验收→凝汽器弹簧底座安装→凝汽器吊装→凝汽器就位找平找正→凝汽器水压试验→凝汽器二次灌浆→凝汽器清扫、封闭

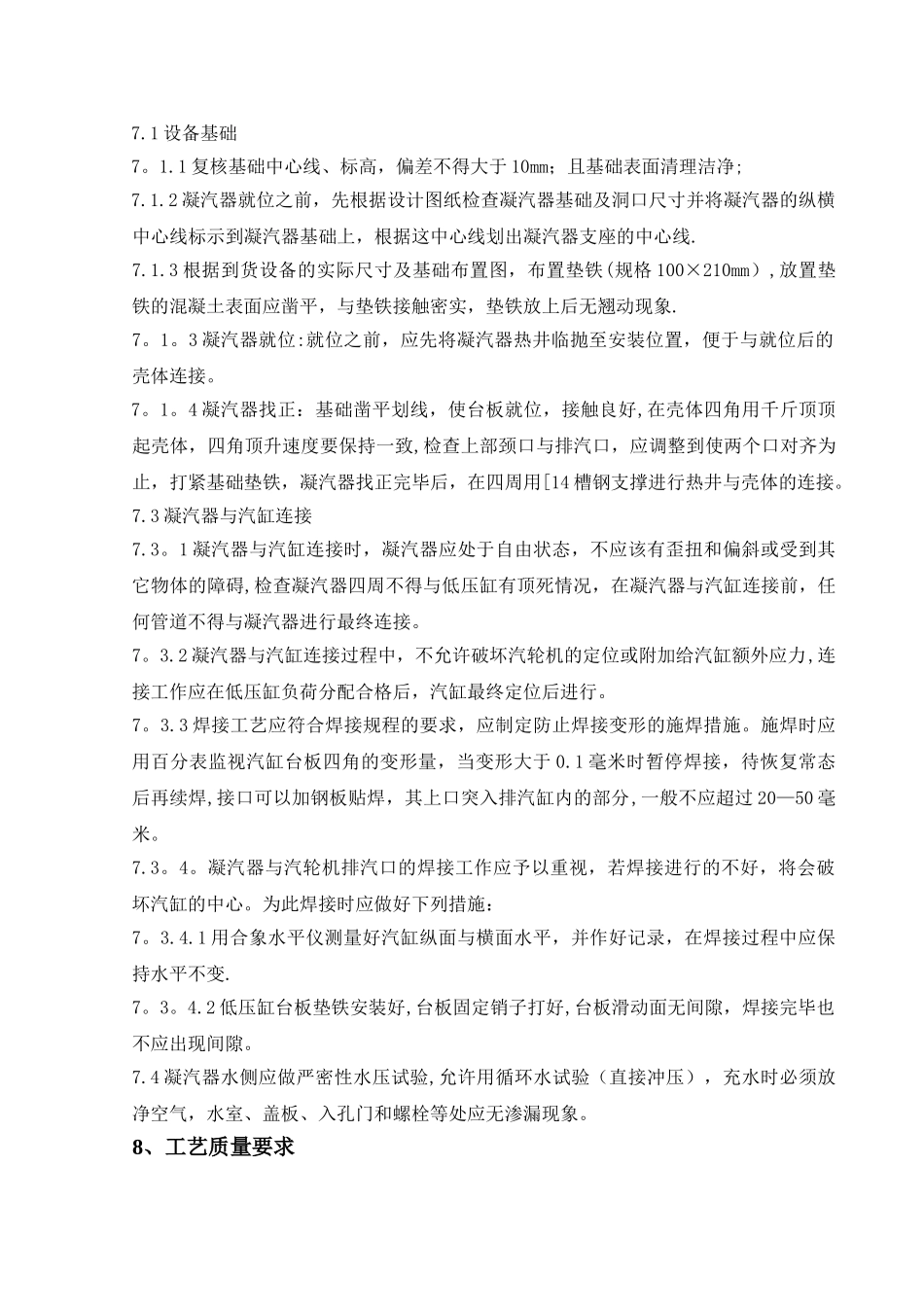

7、作业方法 队 长 安 装 班 长起重工施工人员施工人员7
1 设备基础7
1 复核基础中心线、标高,偏差不得大于 10mm;且基础表面清理洁净;7
2 凝汽器就位之前,先根据设计图纸检查凝汽器基础及洞口尺寸并将凝汽器的纵横中心线标示到凝汽器基础上,根据这中心线划出凝汽器支座的中心线
3 根据到货设备的实际尺寸及基础布置图,布置垫铁(规格 100×210mm),放置垫铁的混凝土表面应凿平,与垫铁接触密实,垫铁放上后无翘动现象
3 凝汽器就位:就位之前,应先将凝汽器热井临抛至安装位置,便于与就位后的壳体连接

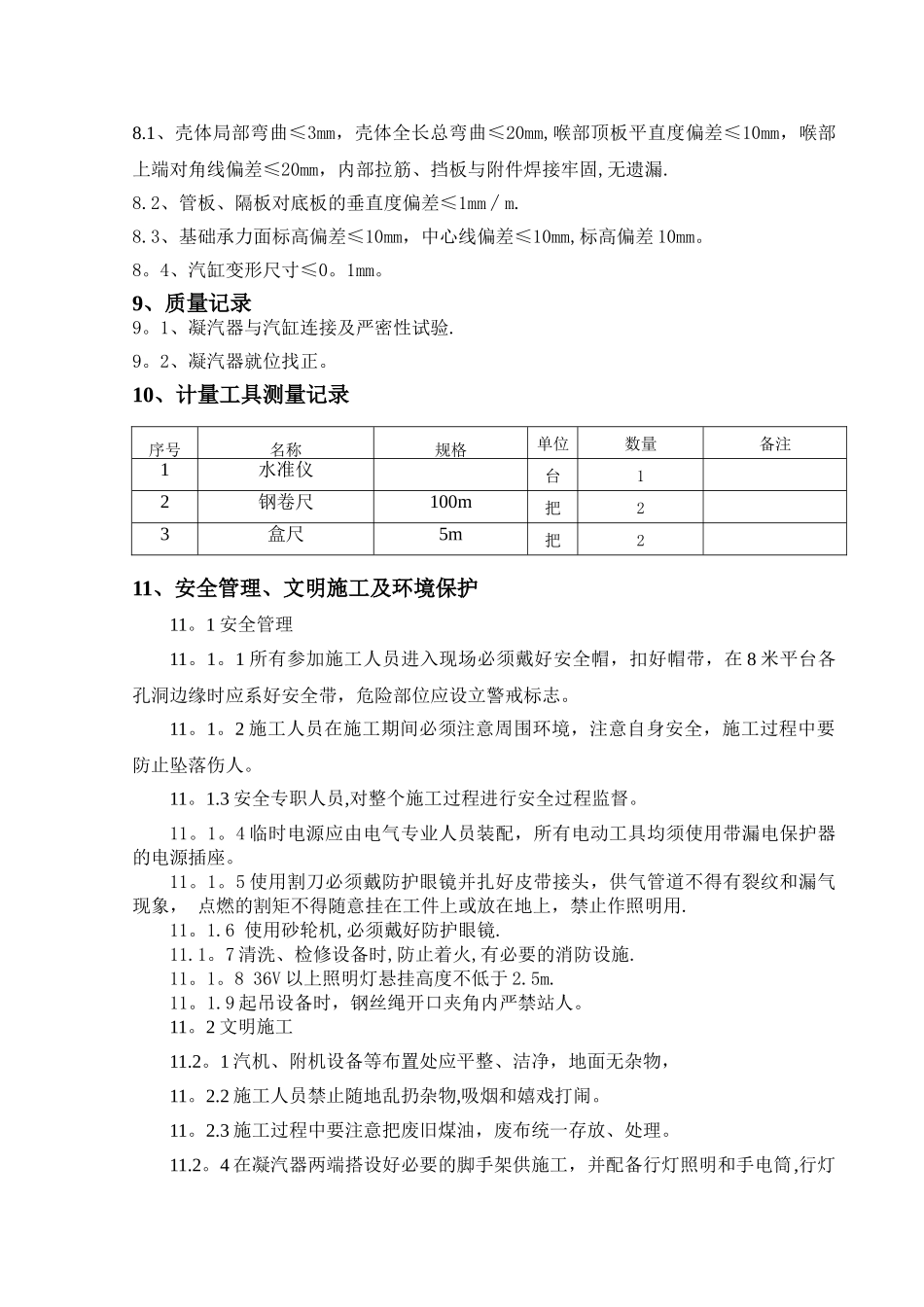

4 凝汽器找正:基础凿平划线,使台板就位,接触良好,在壳体四角用千斤
