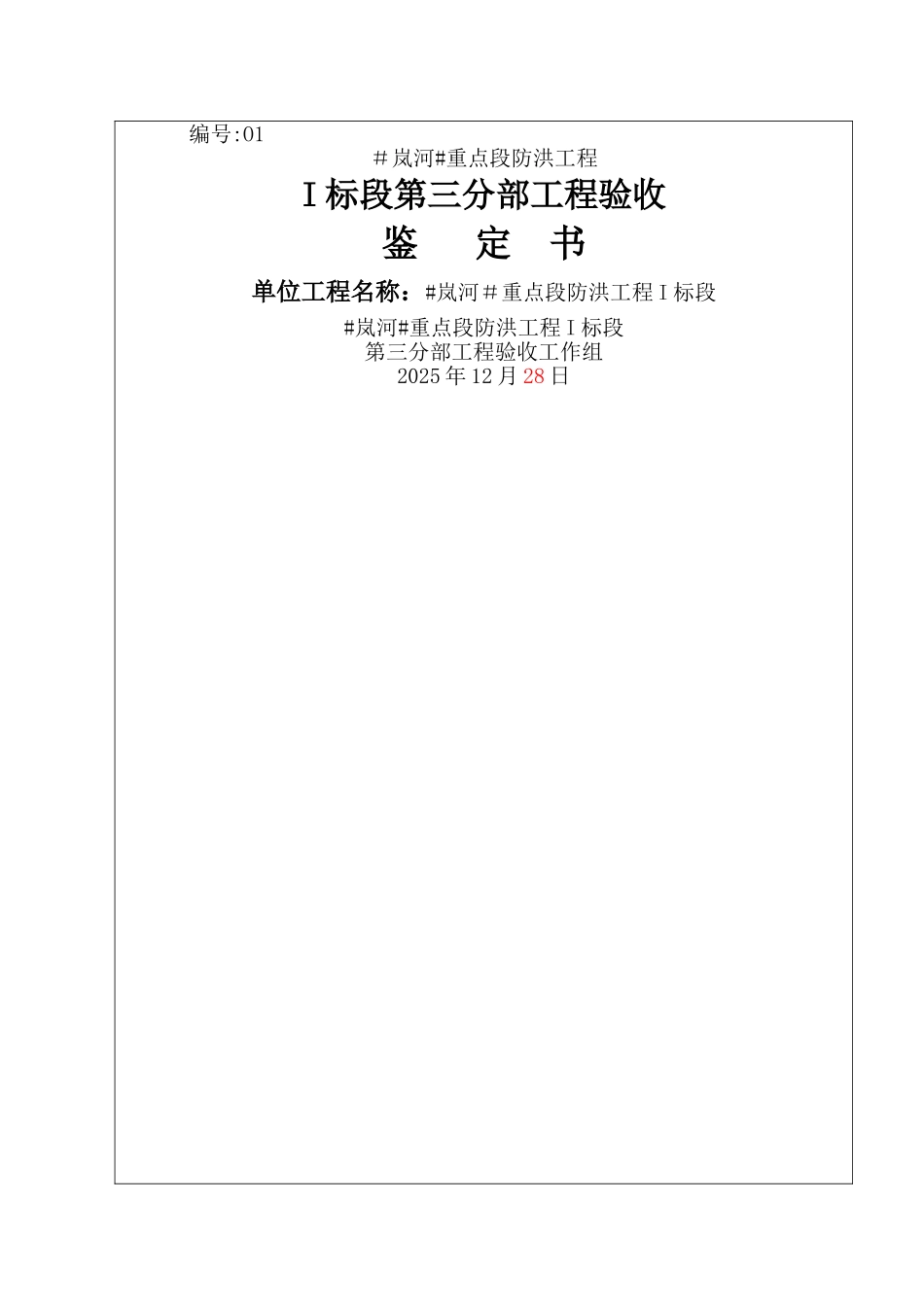

编号:O1#岚河#重点段防洪工程I 标段第三分部工程验收鉴 定 书单位工程名称:#岚河#重点段防洪工程 I 标段#岚河#重点段防洪工程 I 标段第三分部工程验收工作组2025 年 12 月 28 日前 言依据水利部《水利工程建设项目验收管理规定》(水利部令 30号)、SL223-2025《水利水电建设工程验收规程》的规定、陕西省水利厅以陕水规计发〔2025〕438 号文件的批复、施工合同和设计文件
