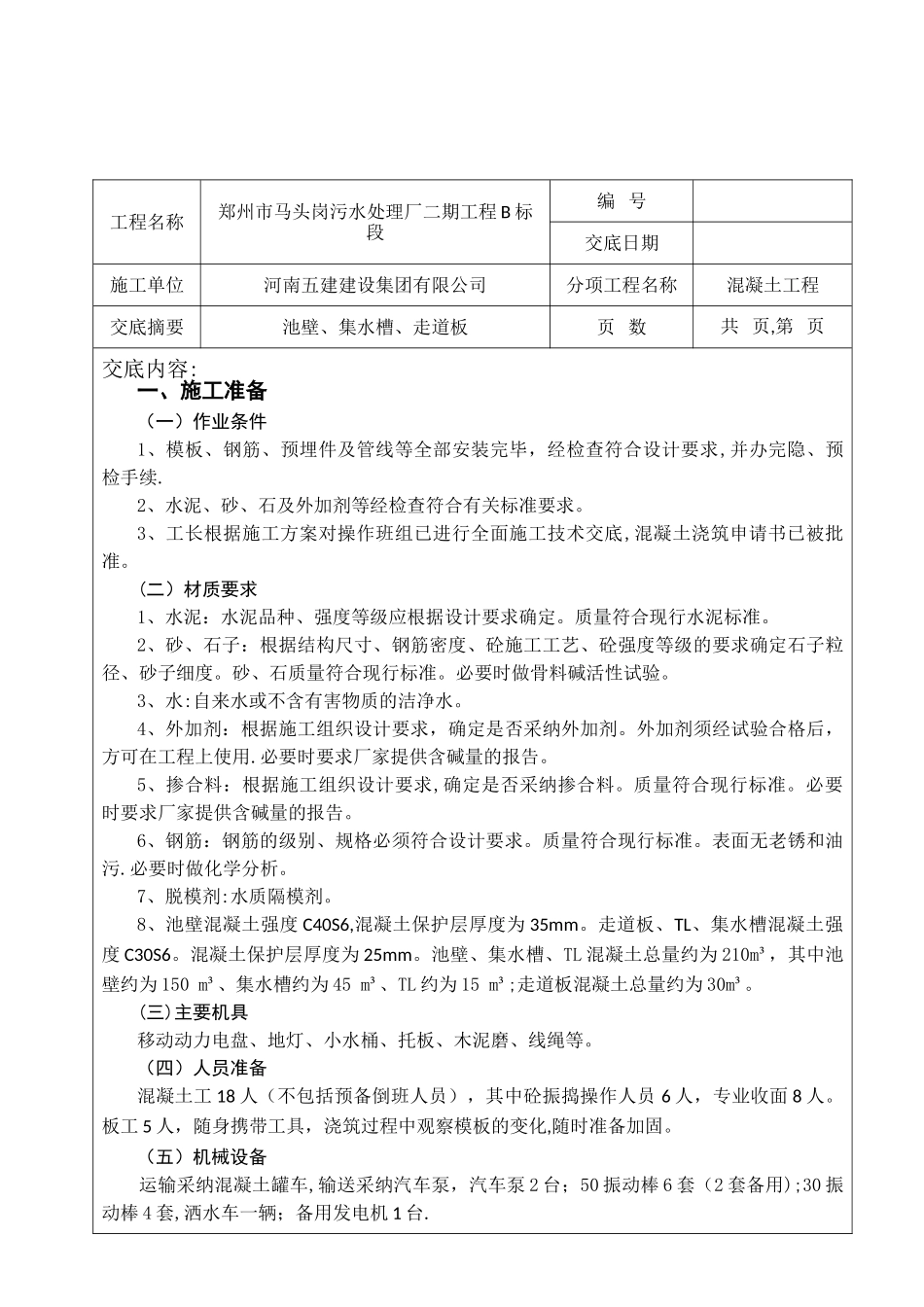

技 术 交 底 记 录工程名称郑州市马头岗污水处理厂二期工程 B 标段编 号交底日期施工单位河南五建建设集团有限公司分项工程名称混凝土工程交底摘要池壁、集水槽、走道板页 数共 页,第 页交底内容: 一、施工准备(一)作业条件1、模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续
2、水泥、砂、石及外加剂等经检查符合有关标准要求
3、工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准
(二)材质要求1、水泥:水泥品种、强度等级应根据设计要求确定
质量符合现行水泥标准
2、砂、石子:根据结构尺寸、钢筋密度、砼施工工艺、砼强度等级的要求确定石子粒径、砂子细度
砂、石质量符合现行标准
必要时做骨料碱活性试验
3、水:自来水或不含有害物质的洁净水
4、外加剂:根据施工组织设计要求,确定是否采纳外加剂
外加剂须经试验合格后,方可在工程上使用
必要时要求厂家提供含碱量的报告
5、掺合料:根据施工组织设计要求,确定是否采纳掺合料
质量符合现行标准
必要时要求厂家提供含碱量的报告
6、钢筋:钢筋的级别、规格必须符合设计要求
质量符合现行标准
表面无老锈和油污
必要时做化学分析
7、脱模剂:水质隔模剂
8、池壁混凝土强度 C40S6,混凝土保护层厚度为 35mm
走道板、TL、集水槽混凝土强度 C30S6
混凝土保护层厚度为 25mm
池壁、集水槽、TL 混凝土总量约为 210m³,其中池壁约为 150 m³、集水槽约为 45 m³、TL 约为 15 m³;走道板混凝土总量约为 30m³
(三)主要机具移动动力电盘、地灯、小水桶、托板、木泥磨、线绳等
(四)人员准备混凝土工 18 人(不包括预备倒班人员),其中砼振捣操作人员 6 人,专业收面 8 人
板工 5 人,随身携带工具,浇筑过程中观察模板的变化,随时准备加固

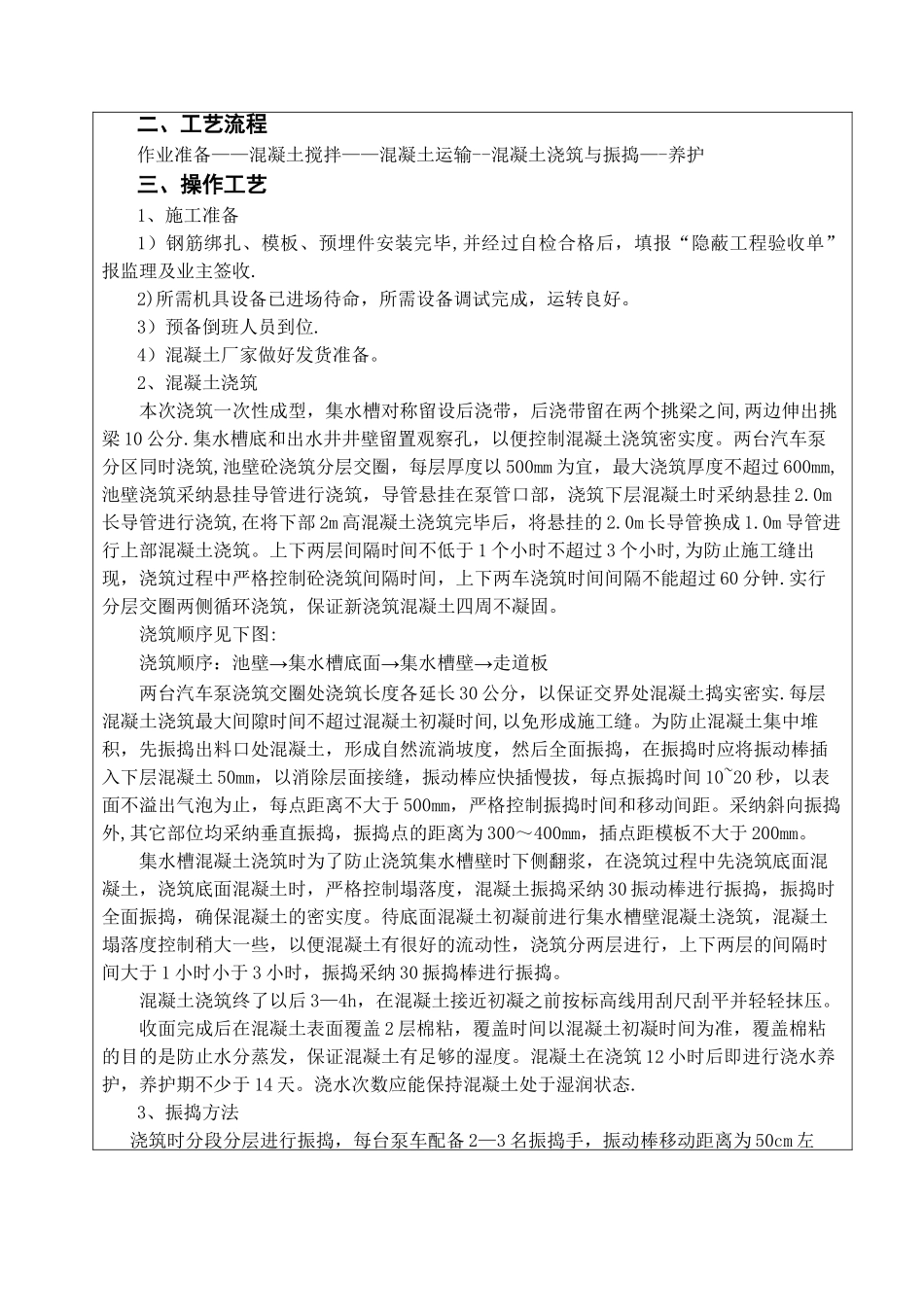

(五)机械设备运输采纳混
